2027年监理工程师《建设工程监理案例分析-土木建筑工程》冲刺试卷三

建设工程监理案例分析-土木建筑工程 冲刺试卷 共 6 题 7212 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、案例分析题

本题共6题,每题20分,共120分。

1
某实施监理的工程。在实施过程中发生如下事件:
事件1:第一次工地会议后,监理公司技术负责人组织技术人员编制项目监理规划。编写人员结合投标时的监理大纲将本公司已有项目的监理规划略微改动,编成该项目监理规划。该监理规划经监理企业法人审核签字后,报送给建设单位。
事件2:开工前,因深基坑工程危险性较大,专业监理工程师编制了监理实施细则,实施细则包括主要内容有:监理工作的范围、内容、目标;监理的组织形式、人员配备;监理工作制度;监理工作方法及措施。
事件3:监理单位向施工现场派驻项目监理机构,总监委托总监代表根据监理工作情况调配相应的监理人员、组织召开监理例会、审批项目监理实施细则、组织审核分包单位资格、调解建设单位与施工单位的合同争议。
事件4:在进行深基础施工时,施工单位基坑开挖后,周边没按照安全技术措施要求进行必要的防护,监理工程师巡视时发现存在安全隐患,签发《监理通知单》要求施工单位整改,施工单位拒绝执行,监理工程师报总监理工程师后,总监与建设单位代表商量后觉得危险不大,商定不再报告有关主管部门,第二天基坑发生事故造成两人摔成重伤。
问题:
<1>、指出事件1中的不妥之处,并写出正确的做法。
<2>、指出事件2中,监理实施细则内容的不妥之处,并写出正确做法。监理实施细则的编制依据有哪些?
<3>、指出事件3中,总监理工程师委托总监代表工作的不妥之处,写出正确做法。
<4>、分别指出事件4中建设单位、施工单位和监理单位对该安全事故是否应承担责任,并说明理由。
2
某工程,建设单位采用无标底公开招标方式选定施工单位,接受联合体投标。共有A、B、C、D、E五家施工单位投标。工程实施过程中发生下列事件:
事件1:招投标过程中,评标委员会认为A单位投标报价可能低于成本,要求A单位作出书面说明并提供相关证明材料,A单位拒绝提供。B单位的投标文件在投标截止时间后半小时才送到,C单位在投标截止时间前半小时提交了降价5%的补充材料,D单位的标书是有两家建筑企业组成的联合体进行投标。E单位按时按规定递交了投标文件。
事件2:E单位中标后,经建设单位同意,选择乙施工单位作为钢结构专业分包单位。乙施工单位采购的特殊规格钢板,因供应商甲未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求E施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,E单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由E、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。E单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤。
问题:
<1>、事件1中,A、B、C、D四家单位的投标文件应如何处理,说明理由。
<2>、事件2中,总监理工程师的处理是否妥当?说明理由。
<3>、指出事件3中塔吊验收中的不妥之处。
<4>、指出事件4中专业监理工程师做法的不妥之处,说明理由。
<5>、事件4中的质量事故,E单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。
3
某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。
在工程实施过程中,发生如下事件:
事件1:监理单位编制建安工程施工招标文件时,建设单位提出投资人资格必须满足以下要求:
(1)得过工程所在地省级工程质量奖项;
(2)项目所在地行政辖区内进行了工商注册登记;
(3)拥有国有股份;
(4)取得安全生产许可证。
事件2:建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同后,在施工中突遇合同中约定属于不可抗力的事件,造成经济损失(见表1)和工地全面停工15天。由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了费用补偿和工程延期申请。
题目图片
事件3:施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺。
事件4:在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽然不会影响总工期,但造成了工人窝工等损失。装修工程施工单位向项目监理机构提出变更设计和费用索赔申请。
问题:
<1>、逐条指出事件1中监理单位是否应采纳建设单位提出的要求,分别说明理由。
<2>、事件2中,发生的经济损失分别由谁承担?建安工程施工单位总共可获得费用补偿为多少?工程延期要求是否成立?
<3>、写出专业监理工程师对事件3中新工艺审查内容。
<4>、写出事件4中项目监理机构处理费用索赔的程序。
4
某实施监理的工程列入城建档案管理部门接收范围。该工程由一家承包单位承包,业主委托某监理公司进行施工阶段监理。工程由三个单位工程组成,并且各单位工程开工时间不同。在工程实施过程,发生了如下事件。
事件1:监理工程师在审核承包单位提交的《工程开工报审表》时,要求承包单位在《工程开工报审表》中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,指出下列文件本监理单位和建设单位都必须保存:(1)监理规划;(2)监理实施细则;(3)监理月报;(4)监理工作日志。
事件3:监理工程师在开工前,认真审核了施工单位提交的有关文件、资料。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
问题:
<1>、事件1中,监理单位的做法有何不妥?并写出正确做法。具备哪些条件总监理工程师方可签发《工程开工令》?
<2>、建设单位在组织工程验收前,组织监理、施工、设计各方进行工程档案的预验收。建设单位的这种做法是否正确?为什么?
<3>、事件2中,针对以上4项监理文件中,监理单位的说法是否正确?
<4>、开工前,监理工程师针对现场施工准备应重点审查哪些方面?
<5>、指出事件4中的不妥之处,写出正确做法。
5

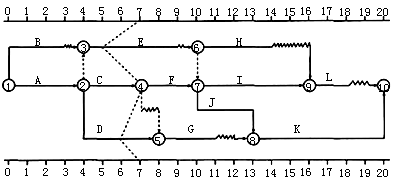

某工程施工总承包合同工期为20个月。在工程开工之前,总承包单位向总监理工程师提交了施工总进度计划,各工作均匀进行(如图5.1所示)。该计划得到总监理工程师的批准。
当工程进行到第7个月末时,进度检查绘出的实际进度前锋线如图5.1所示。
E工作和F工作于第10个月末完成以后,业主决定对K工作进行设计变更,变更设计图纸于第13个月末完成。工程进行到第12个月末时,进度检查时发现:
(1)H工作刚刚开始;
(2)I工作仅完成了1个月的工作量:
(3)J工作和G工作刚刚完成。
题目图片
图5.1 施工总进度计划图(单位:月)
问题:
<1>、为了保证本工程的建设工期,在施工总进度计划中应重点控制哪些工作?(关键工作)
<2>、根据第7个月末工程施工进度检查结果,分别分析E、C、D工作的进度情况及对其紧后工作和总工期产生的影响。
<3>、假定A、B、C、D、E工作均衡进行,计划所需的费用分别为40万元、45万元、27万元、16万元、25万元,已知第7个月末检查时的实际费用累计值为150万元,试结合第7个月末的实际进度前锋线,用偏差分析方法计算说明第7个月末的进度偏差及费用偏差。

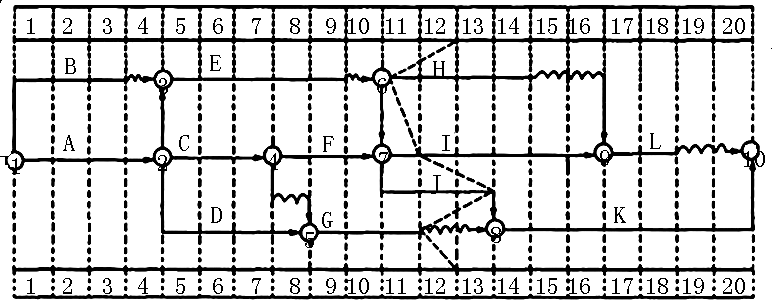

<4>、根据第12个月末进度检查结果,在图中绘出进度前锋线。此时总工期为多少个月?
题目图片
<5>、由于E、F工作完成后K工作的施工图纸晚到1个月,K工作无法在第12个月末开始施工,总承包单位就此向业主提出了工期索赔。造价工程师应如何处理?说明理由。
6
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价如表1所示。
表1 估算工程量和报价

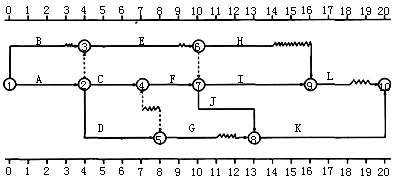

题目图片
该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图1所示。
题目图片
施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m3。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中人材机为160元/m3,管理费费率为15%(人材机为基数),利润率为5%(人材机和管理费为基数),规费和税金综合费率为15%。
事件4:由于施工机械故障。G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表2。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。
表2建筑材料价格指数
题目图片
问题:
<1>、事件1中,建设单位的做法是否正确?说明理由。
<2>、指出事件2中施工单位说法正确和错误之处,分别说明理由。
<3>、事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序。列式计算D工作调整后新的全费用综合单价(计算结果精确到小数点后两位)。
<4>、事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
<5>、计算4、5、6月份的拟完成工程计划投资额和施工单位的应得工程款额(计算结果精确到小数点后两位)
