2027年监理工程师《建设工程监理案例分析-土木建筑工程》模拟试卷三
建设工程监理案例分析-土木建筑工程
模拟试卷
共 6 题
9322 次浏览
更新于 2026-09-26
一、案例分析题
本题共6题,每题20分,共120分。
1
某实施监理的工程列入城建档案管理部门接受范围。该工程由一家承包单位承包,业主委托某监理公司进行施工阶段监理。工程由三个单位工程组成,并且各单位工程开工时间不同。在工程实施过程,发生了如下事件。
事件1:监理工程师在审核承包单位提交的《工程开工报审表》时,要求承包单位在《工程开工报审表》中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,指出下列文件本监理单位和建设单位都必须保存:(1)监理规划;(2)监理实施细则;(3)监理月报;(4)监理工作日志。
事件3:监理工程师在开工前,认真审核了施工单位提交的有关文件、资料。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
问题:
<1>.事件1中,监理单位的做法有何不妥?并写出正确做法。具备哪些条件总监理工程师方可签发《工程开工令》?
<2>.建设单位在组织工程验收前,组织监理、施工、设计各方进行工程档案的预验收。建设单位的这种做法是否正确?为什么?
<3>.事件2中,针对以上4项监理文件中,监理单位的说法是否正确?
<4>.开工前,监理工程师针对现场施工准备应重点审查哪些方面?
<5>.指出事件4中的不妥之处,写出正确做法。
事件1:监理工程师在审核承包单位提交的《工程开工报审表》时,要求承包单位在《工程开工报审表》中注明各单位工程开工时间。监理工程师审核后认为具备开工条件时,由总监理工程师或由经授权的总监理工程师代表签署意见,报建设单位。
事件2:监理单位在进行本工程的监理文件档案资料归档时,指出下列文件本监理单位和建设单位都必须保存:(1)监理规划;(2)监理实施细则;(3)监理月报;(4)监理工作日志。
事件3:监理工程师在开工前,认真审核了施工单位提交的有关文件、资料。
事件4:施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单,项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
问题:
<1>.事件1中,监理单位的做法有何不妥?并写出正确做法。具备哪些条件总监理工程师方可签发《工程开工令》?
<2>.建设单位在组织工程验收前,组织监理、施工、设计各方进行工程档案的预验收。建设单位的这种做法是否正确?为什么?
<3>.事件2中,针对以上4项监理文件中,监理单位的说法是否正确?
<4>.开工前,监理工程师针对现场施工准备应重点审查哪些方面?
<5>.指出事件4中的不妥之处,写出正确做法。
2
某实施监理的工程,在招标与施工阶段发生如下事件:
事件一:招标代理机构提出,评标委员会由7人组成,包括建设单位二人,当地招投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。
事件二:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。
事件三:施工中因破坏性地震导致:施工停工一个月。已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤。施工单位承担了全部医疗费用24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。
事件四:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中发现该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。
问题:
<1>.指出事件一中评标委员会人员组成的不正确之处,并说明理由。
<2>.指出事件二中建设单位要求的不妥之处,并说明理由。
<3>.根据《建设施工合同(示范文本)》分析事件三中建设单位和施工单位各自承担那些经济损失。项目监理机构应批准的费用补偿和工程延期各是多少?(不考虑工程保险)
<4>.就施工合同主体关系而言,事件四中设备部件损坏的责任应由谁承担,并说明理由
事件一:招标代理机构提出,评标委员会由7人组成,包括建设单位二人,当地招投标管理办公室主任,以及从评标专家库中随机抽取的4位技术、经济专家。
事件二:建设单位要求招标代理机构在招标文件中明确:投标人应在购买招标文件时提交投标保证金;中标人的投标保证金不予退还;中标人还需提交履约保函,保证金额为合同总额的20%。
事件三:施工中因破坏性地震导致:施工停工一个月。已建工程部分损坏;现场堆放的价值50万元的工程材料(施工单位负责采购)损毁;部分施工机械损坏,修复费用20万元;现场8人受伤。施工单位承担了全部医疗费用24万元(其中建设单位受伤人员医疗费3万元,施工单位受伤人员医疗费21万元);施工单位修复损坏工程支出10万元。施工单位按合同约定向项目监理机构提交了费用补偿和工程延期申请。
事件四:建设单位采购的大型设备运抵施工现场后,进行了清点移交。施工单位在安装过程中发现该设备一个部件损坏,经鉴定,部件损坏是由于本身存在质量缺陷。
问题:
<1>.指出事件一中评标委员会人员组成的不正确之处,并说明理由。
<2>.指出事件二中建设单位要求的不妥之处,并说明理由。
<3>.根据《建设施工合同(示范文本)》分析事件三中建设单位和施工单位各自承担那些经济损失。项目监理机构应批准的费用补偿和工程延期各是多少?(不考虑工程保险)
<4>.就施工合同主体关系而言,事件四中设备部件损坏的责任应由谁承担,并说明理由
3
某工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。基坑支护施工中,项目监理机构发现施工单位采用了一项新技术,未按已批准的施工技术方案施工。项目监理机构认为本工程使用该项新技术存在安全隐患,总监理工程师下达了工程暂停令,同时报告了建设单位。
施工单位认为该项新技术通过了有关部门的鉴定,不会发生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行政主管部门干预下才暂停了施工。
施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监理机构小题大做,致使工程延期,要求监理单位对此事承担相应责任。该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45天时发生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。
问题:
<1>.在施工阶段施工单位的哪些做法不妥?说明理由。
<2>.建设单位的哪些做法不妥?
<3>.对施工单位采用新的基坑支护施工方案,项目监理机构还应做哪些工作?
<4>.施工单位不同意无偿修复是否正确?为什么?工程修复时监理工程师的主要工作内容有哪些?
施工单位认为该项新技术通过了有关部门的鉴定,不会发生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行政主管部门干预下才暂停了施工。
施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监理机构小题大做,致使工程延期,要求监理单位对此事承担相应责任。该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45天时发生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。
问题:
<1>.在施工阶段施工单位的哪些做法不妥?说明理由。
<2>.建设单位的哪些做法不妥?
<3>.对施工单位采用新的基坑支护施工方案,项目监理机构还应做哪些工作?
<4>.施工单位不同意无偿修复是否正确?为什么?工程修复时监理工程师的主要工作内容有哪些?
4
某工程项目由A、B、C三个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。各月计划与实际完成工程量及综合单价见下表,承包合同规定:
<1>.开工前发包方向承包方支付合同价(扣除暂列金额)的20%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
<2>.工程进度款按月结算,发包方每月支付承包方应得工程款的90%。
<3>.措施项目工程款在开工前和开工后第1个月末分两次平均支付。
<4>.分项工程累计实际完成工程量超过(或减少)计划完成工程量的15%时,该分项工程超出部分的工程量的综合单价调整系数为0.95(或1.05)。
<5>.措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,其中暂列金额10万元,规费综合费率7.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),增值税税率9%。
<6>.竣工结算时扣留工程实际总造价的5%作为质保金。
各月计划(实际)完成工程量及综合单价表

问题:
<1>.工程合同价为多少万元?
<2>.列式计算材料预付款、开工前承包商应得措施项目工程款。
<3>.计算第1、2月造价工程师应确认的工程支付款各为多少万元?
<4>.假定该工程实际发生的措施费与计划一致,暂列金额中只在4月份支付了承包商索赔费用6万元,其他费用均与计划一致,计算该工程的实际总造价及质量保证金。(计算结果均保留两位小数)
<1>.开工前发包方向承包方支付合同价(扣除暂列金额)的20%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
<2>.工程进度款按月结算,发包方每月支付承包方应得工程款的90%。
<3>.措施项目工程款在开工前和开工后第1个月末分两次平均支付。
<4>.分项工程累计实际完成工程量超过(或减少)计划完成工程量的15%时,该分项工程超出部分的工程量的综合单价调整系数为0.95(或1.05)。
<5>.措施项目费以分部分项工程费用的2%计取,其他项目费20.86万元,其中暂列金额10万元,规费综合费率7.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),增值税税率9%。
<6>.竣工结算时扣留工程实际总造价的5%作为质保金。
各月计划(实际)完成工程量及综合单价表

问题:
<1>.工程合同价为多少万元?
<2>.列式计算材料预付款、开工前承包商应得措施项目工程款。
<3>.计算第1、2月造价工程师应确认的工程支付款各为多少万元?
<4>.假定该工程实际发生的措施费与计划一致,暂列金额中只在4月份支付了承包商索赔费用6万元,其他费用均与计划一致,计算该工程的实际总造价及质量保证金。(计算结果均保留两位小数)
5

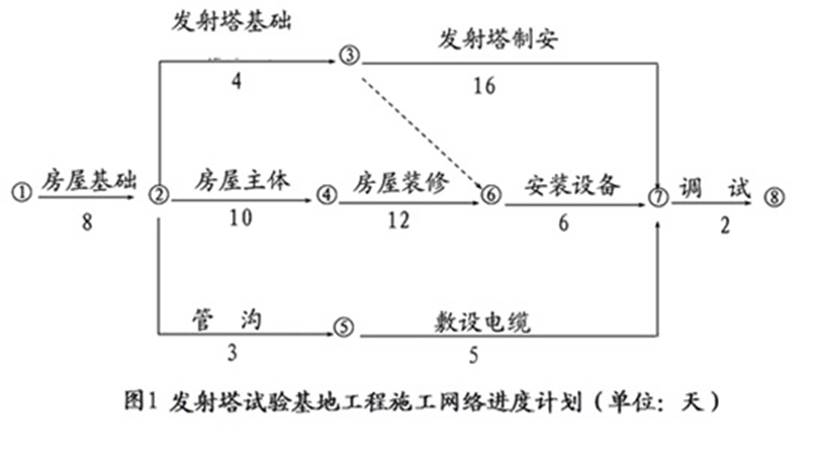

某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同,合同工期为38天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1天奖励(或罚款)5000元(含税费)。乙方按时提交了施工方案和施工网络进度计划(如图1所示),并得到甲方代表的批准。

实际施工过程中发生了如下几项事件:
事件1:在房屋基坑开挖后,发现局部有软弱下卧层,按甲方代表指示乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加人材机费用4万元,因地基复查和处理使房屋基础作业时间延长3天,人工窝工15个工日。
事件2:在发射塔基础施工时,因发射塔原设计尺寸不当,甲方代表要求拆除已施工的基础,重新定位施工。由此造成增加用工30工日,材料费1.2万元,机械台班费3000元,发射塔基础作业时间拖延2天。
事件3:在房屋主体施工中,因施工机械故障,造成人工窝工8个工日,该项工作作业时间延长2天。
事件4:在房屋装修施工基本结束时,甲方代表对某项电气暗管的敷设位置是否准确有疑义,要求乙方进行剥漏检查。检查结果为某部位的偏差超出了规范允许范围,乙方根据甲方代表的要求进行返工处理,合格后甲方代表予以签字验收。该项返工及覆盖用工20个工日,材料费为1000元。因该项电气暗管的重新检验和返工处理使安装设备的开始作业时间推迟了1天。
事件5:在敷设电缆时,因乙方购买的电缆线材质量差,甲方代表令乙方重新购买合格线材。由此造成该项工作多用人工8个工日,作业时间延长4天,材料损失费8000元。
事件6:鉴于该工程工期较紧,经甲方代表同意乙方在安装设备作业过程中采取了加快施工的技术组织措施,使该项工作作业时间缩短2天,该项技术组织措施费为6000元。
其余各项工作实际作业时间和费用均与原计划相符。
问题:
<1>.在上述事件中,乙方可以就哪些事件向甲方提出工期补偿和费用补偿要求?为什么?
<2>.该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖励(或罚款)金额为多少?
<3>.假设工程所在地人工费标准为120元/工日,应由甲方给予补偿的窝工人工费补偿标准为80元/工日,该工程综合取费率为人材机的25%,人员窝工综合取费为窝工人工费的15%。则在该工程结算时,乙方应该得到的索赔款为多少?

实际施工过程中发生了如下几项事件:
事件1:在房屋基坑开挖后,发现局部有软弱下卧层,按甲方代表指示乙方配合地质复查,配合用工为10个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加人材机费用4万元,因地基复查和处理使房屋基础作业时间延长3天,人工窝工15个工日。
事件2:在发射塔基础施工时,因发射塔原设计尺寸不当,甲方代表要求拆除已施工的基础,重新定位施工。由此造成增加用工30工日,材料费1.2万元,机械台班费3000元,发射塔基础作业时间拖延2天。
事件3:在房屋主体施工中,因施工机械故障,造成人工窝工8个工日,该项工作作业时间延长2天。
事件4:在房屋装修施工基本结束时,甲方代表对某项电气暗管的敷设位置是否准确有疑义,要求乙方进行剥漏检查。检查结果为某部位的偏差超出了规范允许范围,乙方根据甲方代表的要求进行返工处理,合格后甲方代表予以签字验收。该项返工及覆盖用工20个工日,材料费为1000元。因该项电气暗管的重新检验和返工处理使安装设备的开始作业时间推迟了1天。
事件5:在敷设电缆时,因乙方购买的电缆线材质量差,甲方代表令乙方重新购买合格线材。由此造成该项工作多用人工8个工日,作业时间延长4天,材料损失费8000元。
事件6:鉴于该工程工期较紧,经甲方代表同意乙方在安装设备作业过程中采取了加快施工的技术组织措施,使该项工作作业时间缩短2天,该项技术组织措施费为6000元。
其余各项工作实际作业时间和费用均与原计划相符。
问题:
<1>.在上述事件中,乙方可以就哪些事件向甲方提出工期补偿和费用补偿要求?为什么?
<2>.该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖励(或罚款)金额为多少?
<3>.假设工程所在地人工费标准为120元/工日,应由甲方给予补偿的窝工人工费补偿标准为80元/工日,该工程综合取费率为人材机的25%,人员窝工综合取费为窝工人工费的15%。则在该工程结算时,乙方应该得到的索赔款为多少?
6

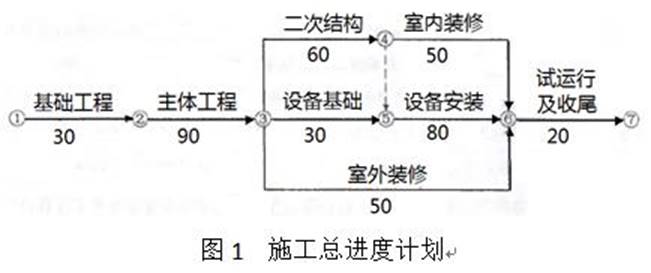

某实施监理的工程,建设单位与承包商按照《建设工程施工合同(示范文本)》签订的施工合同约定:项目成套设备由建设单位采购,工程合同价为500万元,开工日期为6月1日,合同工期为280天;预付款为合同价的15%。工程项目开工前,承包商编制了施工总进度计划,如图1所示(时间单位:天)并得到总监理工程师的批准。工期提前或拖后时,奖励或罚款1万元/天。

工程项目施工过程中,发生了如下事件:
事件1:基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、甲机械闲置4个台班,地基处理产生人材机费用6000元,共造成厂房基础作业时间延长6天。
事件2:7月10日~7月11日,用于主体结构的施工机械出现故障;7月12日~7月13日,该地区供电全面中断。施工机械故障和供电中断导致主体结构工程停工4天,工人窝工120工日,乙机械闲置4个台班。
事件3:在室外装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工40个工日。承包商重新购置门窗的材料费用7000元,作业时间延长2天。业主方花费2天时间修复损坏的设备,费用为5万元。
事件4:鉴于工期拖延较多,征得监理人同意后,承包商增加投入2万元,使设备安装与收尾工程进行搭接5天,并采取加快施工措施使收尾工作作业时间缩短2天,发生赶工费2.5万元(含规税)。
部分人材机单价如下:
人工费:人工费100元/工日,窝工补偿50元/工日;
甲机械:台班费1200元/台班,台班折旧费为700元/台班;
乙机械:租赁费1500元/天。
管理费和利润为人材机费用之和的15%,规费和税金综合费率为15%。人工和机械窝工不计管理费和利润。
问题:
<1>.分别说明承包商能否就上述事件1~4向业主提出工期和(或)费用索赔,并说明理由。
<2>.承包商在事件1~4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少万元?
<3>.分别计算承包商在事件1~4中得到的费用索赔各为多少元?费用索赔总额为多少元?(费用以元为单位取整)
<4>.事件4中,从经济角度分析施工方的采取的赶工是否合理。

工程项目施工过程中,发生了如下事件:
事件1:基础施工时,地基局部存在软弱土层,因等待地基处理方案导致承包商窝工60个工日、甲机械闲置4个台班,地基处理产生人材机费用6000元,共造成厂房基础作业时间延长6天。
事件2:7月10日~7月11日,用于主体结构的施工机械出现故障;7月12日~7月13日,该地区供电全面中断。施工机械故障和供电中断导致主体结构工程停工4天,工人窝工120工日,乙机械闲置4个台班。
事件3:在室外装饰装修和设备安装施工过程中,因遭遇台风侵袭,导致进场的部分生产设备和承包商采购尚未安装的门窗损坏,承包商窝工40个工日。承包商重新购置门窗的材料费用7000元,作业时间延长2天。业主方花费2天时间修复损坏的设备,费用为5万元。
事件4:鉴于工期拖延较多,征得监理人同意后,承包商增加投入2万元,使设备安装与收尾工程进行搭接5天,并采取加快施工措施使收尾工作作业时间缩短2天,发生赶工费2.5万元(含规税)。
部分人材机单价如下:
人工费:人工费100元/工日,窝工补偿50元/工日;
甲机械:台班费1200元/台班,台班折旧费为700元/台班;
乙机械:租赁费1500元/天。
管理费和利润为人材机费用之和的15%,规费和税金综合费率为15%。人工和机械窝工不计管理费和利润。
问题:
<1>.分别说明承包商能否就上述事件1~4向业主提出工期和(或)费用索赔,并说明理由。
<2>.承包商在事件1~4中得到的工期索赔各为多少天?工期索赔共计多少天?该工程的实际工期为多少天?工期奖(罚)款为多少万元?
<3>.分别计算承包商在事件1~4中得到的费用索赔各为多少元?费用索赔总额为多少元?(费用以元为单位取整)
<4>.事件4中,从经济角度分析施工方的采取的赶工是否合理。
