2027年一级建造师《建筑工程管理与实务》预测试卷二
建筑工程管理与实务
预测试卷
共 35 题
16788 次浏览
更新于 2026-09-26
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
建筑设计的首要任务是( )。
- A.满足建筑功能要求
- B.符合总体规划要求
- C.考虑建筑美观要求
- D.具有良好的经济效益
2
以下有关水平防潮层位置说法错误的是( )。
- A.墙体内
- B.高于室外地坪
- C.室内密实材料垫层中部
- D.室内地坪(±0.000)以下50mm处
3
Ⅰ-A环境中,设计使用年限50年的钢筋混凝土柱,设计最小混凝土强度及钢筋保护层厚度分别为( )。
- A.C25;20
- B.C25;25
- C.C30;20
- D.C30;25
4
有关于钢筋混凝土构造说法正确的是( )。
- A.连续梁的受力特点是跨中负弯矩,支座正弯矩
- B.梁按受弯情况分为单向梁和双向梁
- C.对钢筋混凝土梁最大和最小配筋率的限值进行规定有利于防止其产生脆性破坏
- D.轴心抗压强度fc作为混凝土的强度等级
5
常用水泥的性能说法正确的是( )。
- A.硅酸盐水泥加水拌合至完全失去可塑性并开始产生强度的时间不得长于10h
- B.普通硅酸盐水泥加水拌合至完全失去可塑性并开始产生强度的时间不得长于6.5h
- C.硅酸盐水泥加水拌合至开始失去可塑性时间不得短于1h
- D.普通硅酸盐水泥加水拌合至开始失去可塑性时间不得短于45min
6
钢材的力学指标不包括( )。
- A.弯曲性能
- B.拉伸性能
- C.冲击性能
- D.疲劳性能
7
有关花岗岩的说法错误的是( )。
- A.构造致密
- B.强度高
- C.吸水率低
- D.质地坚硬
8
某钢结构防火涂料的型号为:GT-NRP-Fp1.50-A,以下说法正确的是( )。
- A.该防火涂料在室外使用
- B.该防火涂料为水基型防火涂料
- C.该防火涂料是非膨胀性防火涂料
- D.“A”是自定义代码
9
有关灌注桩排桩支护说法中正确的是( )。
- A.成桩要按照顺序,依次逐根施工
- B.不适用于侧壁安全等级为一级的基坑
- C.灌注桩顶应充分泛浆高度不小于1m
- D.水下灌注混凝土应比设计强度等级提高一级
10
有关于钢筋的连接说法,正确的是( )。
- A.接头末端至钢筋弯起点的距离不宜小于钢筋直径的5倍
- B.直接承受动力荷载结构中的纵向受力钢筋宜采用焊接
- C.同一纵向受力钢筋的接头数量不宜超过两个及以上
- D.连续梁上部的纵向钢筋接头宜设置在端部的1/3跨度范围内
11
一般情况下,施工前不需要提前浇水湿润的是( )。
- A.烧结普通砖
- B.烧结多孔砖
- C.蒸压粉煤灰砖
- D.普通混凝土小型空心砌块
12
属于预应力筋应力长期损失的是( )。
- A.混凝土收缩徐变
- B.孔道摩擦损失
- C.锚固损失
- D.弹性压缩损失
13
预制构件钢筋连接不应采用( )。
- A.钢筋套筒灌浆连接
- B.绑扎搭接
- C.钢筋浆锚搭接连接
- D.焊接
14
有关幕墙工程施工,说法正确的是( )。
- A.密封胶可以三面粘接
- B.硅酮结构密封胶和硅酮耐候密封胶可以相互替代使用
- C.有镀膜层的构件进行防雷连接,不应破坏镀膜层
- D.防雷构造连接均应进行隐蔽验收
15
冬期混凝土施工,可以直接加热的原材料是( )。
- A.水
- B.水泥
- C.早强剂
- D.粉煤灰
16
钢筋原材进场时不需要复验的项目是( )。
- A.伸长率
- B.焊接性能
- C.冷弯
- D.抗拉强度
17
照明电压不得大于12V的场所是( )。
- A.地面比较潮湿的地下室
- B.地面潮湿的地下室
- C.易触及带电体的场所
- D.锅炉内
18
不会导致接触性皮炎的工作是( )。
- A.风镐作业
- B.油漆作业
- C.混凝土搅拌机械作业
- D.防腐作业
19
工程资料归档保存期限应符合国家现行有关标准的规定。当无规定时,不宜少于( )。
- A.1年
- B.5年
- C.10年
- D.建筑设计合理使用年限
20
项目管理机构在项目运行之前,应由( )组织编制项目管理沟通计划。
- A.项目责任工程师
- B.项目负责人
- C.项目技术负责人
- D.单位技术负责人
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
根据《民用建筑统一设计标准》GB50352-2019,以下属于居住建筑的有( )。
- A.住宅
- B.公寓
- C.宾馆
- D.宿舍
- E.酒店
22
以下属于功能材料的有( )。
- A.防火涂料
- B.防水材料
- C.玻璃棉
- D.玻璃
- E.岩棉
23
可以改变混凝土拌合物流变性能的外加剂有( )。
- A.减水剂
- B.引气剂
- C.膨胀剂
- D.泵送剂
- E.缓凝剂
24
衡量砂浆质量三大指标是( )。
- A.流动性
- B.黏聚性
- C.保水性
- D.强度
- E.耐久性
25
混凝土施工缝不宜留在( )。
- A.有主次梁的楼板,主梁跨中1/3处
- B.单向板平行于长边任何位置处
- C.受剪力较小且便于施工处
- D.纵横墙交接处
- E.楼梯梯段跨度中部1/3处
26
建设工程造价的特点包括( )。
- A.大额性
- B.差异性
- C.层次性
- D.动态性
- E.周期性
27
临时用电系统使用前,需要验收的部门(单位)有( )。
- A.编制部门
- B.建设单位
- C.使用单位
- D.监理单位
- E.批准部门
28
无设计要求时,模板拆除应遵循的顺序有( )。
- A.先支的先拆
- B.后支的后拆
- C.先拆非承重
- D.先拆承重
- E.后张法预应力构件,预应力张拉前拆除侧模
29
参加安全事故调查组的有( )。
- A.有关人民政府
- B.公安机关
- C.事故发生单位
- D.工会
- E.安全生产监督管理部门
30
根据室内环境污染的不同要求,属Ⅰ类民用建筑的有( )。
- A.幼儿园
- B.学校教室
- C.老年人照料房屋设施
- D.医院门诊楼
- E.旅馆
三、案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31
(一)背景资料:
某项目位于市区内,地下12米,地上180米,地下环境复杂,某施工单位中标后进场施工。

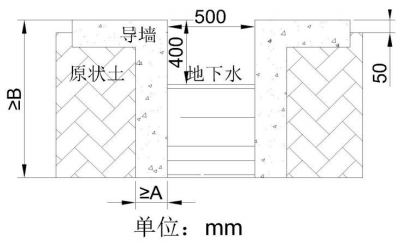

基坑支护采用地下连续墙,混凝土设计强度等级为C35,墙厚500mm,导墙设计图如下:

施工单位技术负责人在审批地下连续墙专项施工方案和土方开挖方案时发现,导墙设计图存在诸多错误之处,且A、B两处尺寸缺失,要求项目部进行整改,整改完成后单位技术负责人对上述方案签字审批加盖公章后组织实施。
地下连续墙单元槽每段长度为6m,在钢筋笼吊放就位后及时用导管法连续浇筑混凝土,浇筑过程中监理工程师对混凝土运输单进行抽检,部分内容如下:出机时间13:35,强度等级C35,坍落度160±20mm。每段内混凝土浇筑至设计高度后及时移动泵车浇筑下一段混凝土。混凝土达到设计强度后施工单位进行墙底注浆。
问题:
<1>.指出导墙设计图中的错误之处,写出正确做法。补全设计图中缺失的内容。
<2>.土方开挖方案审批流程是否正确,说明理由。
<3>.指出地下连续墙混凝土浇筑的错误之处,写出正确做法。
<4>.地下连续墙施工主要使用的工具和机械设备有哪些?
某项目位于市区内,地下12米,地上180米,地下环境复杂,某施工单位中标后进场施工。
基坑支护采用地下连续墙,混凝土设计强度等级为C35,墙厚500mm,导墙设计图如下:

施工单位技术负责人在审批地下连续墙专项施工方案和土方开挖方案时发现,导墙设计图存在诸多错误之处,且A、B两处尺寸缺失,要求项目部进行整改,整改完成后单位技术负责人对上述方案签字审批加盖公章后组织实施。
地下连续墙单元槽每段长度为6m,在钢筋笼吊放就位后及时用导管法连续浇筑混凝土,浇筑过程中监理工程师对混凝土运输单进行抽检,部分内容如下:出机时间13:35,强度等级C35,坍落度160±20mm。每段内混凝土浇筑至设计高度后及时移动泵车浇筑下一段混凝土。混凝土达到设计强度后施工单位进行墙底注浆。
问题:
<1>.指出导墙设计图中的错误之处,写出正确做法。补全设计图中缺失的内容。
<2>.土方开挖方案审批流程是否正确,说明理由。
<3>.指出地下连续墙混凝土浇筑的错误之处,写出正确做法。
<4>.地下连续墙施工主要使用的工具和机械设备有哪些?
32
(二)背景资料:
某施工单位承建一商业综合体,地上部分三栋主楼结构完全相同。总监理工程师审批施工组织设计后要求施工单位按此组织施工,同时要求施工单位对工程进度采用动态控制的方法做好进度控制。
进入标准层施工后,施工单位将三栋主楼的结构部分组织流水施工,有关参数如下:

工程施工至10层,现场实际进度滞后20天,项目经理要求项目技术负责人编制相应措施以保证工期实现。项目技术负责人分析现场工作后提出将施工过程Ⅰ与施工过程Ⅱ进行搭接施工,即施工过程Ⅰ实施1天后,施工过程Ⅱ开始施工。项目经理分析后认为项目技术负责人的方案不能满足工期要求,要求施工过程Ⅲ增加一个工作队以加快施工。
主体结构完工后,施工单位进行屋面施工,依次在原结构面上施工找坡层、找平层、结合层、防水层、保温层及保护层。防水层用热熔法铺贴2+3mm改性沥青防水卷材,同一层相邻两幅卷材的短边接缝错开不小于300mm,上下层卷材长边搭接封错开不小于1/3幅宽,屋面保护层施工完成后,施工单位会同监理单位对屋面进行淋水实验。
问题:
<1>.简述如何对工程采取动态进度控制。
<2>.根据流水施工参数绘制横道图,并计算工期。
<3>.计算两种进度优化方案的工期分别是多少。
<4>.指出防水施工的不妥之处,说明理由。从构造角度分析,本工程采用了何种屋面形式?
某施工单位承建一商业综合体,地上部分三栋主楼结构完全相同。总监理工程师审批施工组织设计后要求施工单位按此组织施工,同时要求施工单位对工程进度采用动态控制的方法做好进度控制。
进入标准层施工后,施工单位将三栋主楼的结构部分组织流水施工,有关参数如下:

工程施工至10层,现场实际进度滞后20天,项目经理要求项目技术负责人编制相应措施以保证工期实现。项目技术负责人分析现场工作后提出将施工过程Ⅰ与施工过程Ⅱ进行搭接施工,即施工过程Ⅰ实施1天后,施工过程Ⅱ开始施工。项目经理分析后认为项目技术负责人的方案不能满足工期要求,要求施工过程Ⅲ增加一个工作队以加快施工。
主体结构完工后,施工单位进行屋面施工,依次在原结构面上施工找坡层、找平层、结合层、防水层、保温层及保护层。防水层用热熔法铺贴2+3mm改性沥青防水卷材,同一层相邻两幅卷材的短边接缝错开不小于300mm,上下层卷材长边搭接封错开不小于1/3幅宽,屋面保护层施工完成后,施工单位会同监理单位对屋面进行淋水实验。
问题:
<1>.简述如何对工程采取动态进度控制。
<2>.根据流水施工参数绘制横道图,并计算工期。
<3>.计算两种进度优化方案的工期分别是多少。
<4>.指出防水施工的不妥之处,说明理由。从构造角度分析,本工程采用了何种屋面形式?
33
(三)背景资料:
某新建居住性公寓楼,建筑面积28000㎡,地下3层,地上22层,框架-核心筒结构,底板厚度700mm,核心筒部分1200mm,C40P8混凝土。第一次工地会议上建设单位要求施工单位加强项目质量管理工作,做好项目质量计划。
底板混凝土施工前项目部编制了大体积混凝土专项施工技术方案,方案中包含了混凝土的施工工艺流程、大体积混凝土浇筑温度应力和收缩应力计算、应急预案与应急保障措施等。明确混凝土整体分层连续浇筑,每次浇筑600mm厚振捣到位;混凝土浇筑量共550m³,制作6组抗压试件;混凝土的间歇时间不得超过混凝土的终凝时间否则按照施工缝进行处理;混凝土浇筑后及时进行保温保湿养护,待混凝土表面温度与环境最大温差小于20℃时,方可将覆盖的保温层全部拆除。
地基基础工作完成后,施工单位向监理单位提出验收申请,同时提交了相应的质量控制资料,总监理工程师审查后签字确认,验收前1天施工单位通知了当地的质监站,验收时由质监站工作人员组织,总监理工程师、建设单位项目负责人及施工单位负责人参加,最终验收结论为合格。
工程完工后,施工单位立即进行室内环境污染物浓度检测。根据有关规范抽检20个房间,每个房间布置3个监测点,监测点呈对角线均衡布置,每个监测点离地高度1.6m,距离内墙面0.3m,检测时对外门窗处于开启状态,监理工程师认为质量检测工作存在诸多不妥之处,要求整改。施工单位整改后进行检测,某房间部分检查项及数值如下:

问题:
<1>.项目质量管理应遵循何种程序?
<2>.写出混凝土施工的工艺流程。大体积混凝土专项施工方案有哪些错误,写出正确做法。
<3>.指出地基基础验收工作存在哪些不妥之处,说明理由。
<4>.室内环境污染物检测存在哪些不妥之处,写出正确做法。需要控制的室内环境污染物还有哪些种类?
<5>.上述各项污染物浓度是否合格,说明理由。
某新建居住性公寓楼,建筑面积28000㎡,地下3层,地上22层,框架-核心筒结构,底板厚度700mm,核心筒部分1200mm,C40P8混凝土。第一次工地会议上建设单位要求施工单位加强项目质量管理工作,做好项目质量计划。
底板混凝土施工前项目部编制了大体积混凝土专项施工技术方案,方案中包含了混凝土的施工工艺流程、大体积混凝土浇筑温度应力和收缩应力计算、应急预案与应急保障措施等。明确混凝土整体分层连续浇筑,每次浇筑600mm厚振捣到位;混凝土浇筑量共550m³,制作6组抗压试件;混凝土的间歇时间不得超过混凝土的终凝时间否则按照施工缝进行处理;混凝土浇筑后及时进行保温保湿养护,待混凝土表面温度与环境最大温差小于20℃时,方可将覆盖的保温层全部拆除。
地基基础工作完成后,施工单位向监理单位提出验收申请,同时提交了相应的质量控制资料,总监理工程师审查后签字确认,验收前1天施工单位通知了当地的质监站,验收时由质监站工作人员组织,总监理工程师、建设单位项目负责人及施工单位负责人参加,最终验收结论为合格。
工程完工后,施工单位立即进行室内环境污染物浓度检测。根据有关规范抽检20个房间,每个房间布置3个监测点,监测点呈对角线均衡布置,每个监测点离地高度1.6m,距离内墙面0.3m,检测时对外门窗处于开启状态,监理工程师认为质量检测工作存在诸多不妥之处,要求整改。施工单位整改后进行检测,某房间部分检查项及数值如下:

问题:
<1>.项目质量管理应遵循何种程序?
<2>.写出混凝土施工的工艺流程。大体积混凝土专项施工方案有哪些错误,写出正确做法。
<3>.指出地基基础验收工作存在哪些不妥之处,说明理由。
<4>.室内环境污染物检测存在哪些不妥之处,写出正确做法。需要控制的室内环境污染物还有哪些种类?
<5>.上述各项污染物浓度是否合格,说明理由。
34
(四)背景资料:
某建设单位新建一成片开发小区,建筑面积15.8万㎡,工期3.5年,招标控制价为70000万元。经招标主管部门审批后进行公开招标,招标文件中工程质量合格,进度款按月支付。
经评标委员会推荐,建设单位与第一中标候选人按照《建设工程施工合同(示范文本)》(GF—2017—0201)签订施工总承包合同。合同中部分条款如下:
<1>.本工程采用工程量清单计价模式,合同价68600万元;
<2>.除设计变更和主要材料(钢筋、混凝土、砌块)上涨超过15%外,其余情况一律不得调整合同总价;
<3>.工程实施过程中涉及现场签证,施工单位应及时提出报告,建设单位审核后待竣工结算时一次支付;
<4>.木地板工程量为10万㎡,综合单价230元/㎡;
<5>.进度款按季度支付。

为了强化项目资金管理,项目经理部按年、季、月分别编制了相应的资金收支计划。同时编制了项目成本计划,用挣得值法对项目成本进行控制。工程施工一个月后,项目部对已施工工作进行统计分析如下表:

装饰装修工作施工前建设单位发出设计变更,将客厅1.6万㎡地砖变更为木地板。施工单位提出对新增加的木地板工程综合单价变更的申请,并报监理单位审核。监理工程师查阅相关文件发现招标人招标控制价中木地板单价为280元/m³,随即对施工单位的变更申请予以拒绝。
问题:
<1>.指出合同条款中的不妥之处,说明理由。
<2>.项目资金管理需要遵循哪些原则?补全挣得值分析表中的数据。
<3>.除项目成本计划外,成本管理程序还有哪些控制过程?
<4>.列式分析三项工作在第一个月的CV和SV,并分析进度和费用状况。
<5>.监理工程师拒绝施工单位估价申请是否正确,说明理由。
<6>.计算木地板工程的结算价应为多少?
某建设单位新建一成片开发小区,建筑面积15.8万㎡,工期3.5年,招标控制价为70000万元。经招标主管部门审批后进行公开招标,招标文件中工程质量合格,进度款按月支付。
经评标委员会推荐,建设单位与第一中标候选人按照《建设工程施工合同(示范文本)》(GF—2017—0201)签订施工总承包合同。合同中部分条款如下:
<1>.本工程采用工程量清单计价模式,合同价68600万元;
<2>.除设计变更和主要材料(钢筋、混凝土、砌块)上涨超过15%外,其余情况一律不得调整合同总价;
<3>.工程实施过程中涉及现场签证,施工单位应及时提出报告,建设单位审核后待竣工结算时一次支付;
<4>.木地板工程量为10万㎡,综合单价230元/㎡;
<5>.进度款按季度支付。
为了强化项目资金管理,项目经理部按年、季、月分别编制了相应的资金收支计划。同时编制了项目成本计划,用挣得值法对项目成本进行控制。工程施工一个月后,项目部对已施工工作进行统计分析如下表:

装饰装修工作施工前建设单位发出设计变更,将客厅1.6万㎡地砖变更为木地板。施工单位提出对新增加的木地板工程综合单价变更的申请,并报监理单位审核。监理工程师查阅相关文件发现招标人招标控制价中木地板单价为280元/m³,随即对施工单位的变更申请予以拒绝。
问题:
<1>.指出合同条款中的不妥之处,说明理由。
<2>.项目资金管理需要遵循哪些原则?补全挣得值分析表中的数据。
<3>.除项目成本计划外,成本管理程序还有哪些控制过程?
<4>.列式分析三项工作在第一个月的CV和SV,并分析进度和费用状况。
<5>.监理工程师拒绝施工单位估价申请是否正确,说明理由。
<6>.计算木地板工程的结算价应为多少?
35
(五)背景资料:
某住宅楼工程,位于市区内建筑面积16000㎡,地下2层,地上16层,层高3m。筏板基础,剪力墙结构。
总承包单位依法将劳务作业发包给甲劳务公司,开工前甲劳务公司按实名制管理要求,将有关资料报送给总承包单位。
项目技术负责人组织项目有关人员编制施工组织设计,项目经理审核合格后,报单位技术部门经理审批后组织施工。总监理工程师认为施工组织设计的编制、审批存在诸多不妥之处,要求整改。
施工单位进场后,按施工平面布置图对施工现场进行布置,现场实行封闭管理,四周设置连续的封闭式围挡,围挡西北角占据部分使用道路且距交通路口仅10m,所以施工单位在该处加设交通疏导和警示措施;现场主要出入口处设置了五牌一图;现场设置3.5m宽环形施工道路,采用混凝土硬化,同时兼做消防车道。现场临时用电和临时用水管线皆设置在道路左侧,施工用水管计算中,现场施工用水(q1+q2+q3+q4)为12L/s,流速1.8m/s,消防用水量按最小用水量计算,漏水损失为10%。
项目实施过程中,项目经理定期组织的安全检查,同时要求有关人员做好经常性的安全检查。检查悬挑式操作平台时发现,操作平台的搁置点和支撑点设置在主体结构上,悬挑平台悬挑长度为5.5m,平台两侧各设置一个吊环,每个吊环用两道钢丝绳与外脚手架拉结。
问题:
<1>.根据实名制管理要求,甲劳务公司应报送哪些资料?
<2>.施工组织设计的编制、审批存在哪些不妥之处,说明理由。
<3>.五牌一图具体指哪些内容?现场布置有哪些不妥之处,说明理由。
<4>.计算施工总用水量(单位:L/s)及施工用水主管的计算管径(单位:mm)。(计算结果保留两位小数)
<5>.经常性安全检查方式主要有哪些?
<6>.悬挑式操作平台的设置有哪些错误之处,说明理由。
某住宅楼工程,位于市区内建筑面积16000㎡,地下2层,地上16层,层高3m。筏板基础,剪力墙结构。
总承包单位依法将劳务作业发包给甲劳务公司,开工前甲劳务公司按实名制管理要求,将有关资料报送给总承包单位。
项目技术负责人组织项目有关人员编制施工组织设计,项目经理审核合格后,报单位技术部门经理审批后组织施工。总监理工程师认为施工组织设计的编制、审批存在诸多不妥之处,要求整改。
施工单位进场后,按施工平面布置图对施工现场进行布置,现场实行封闭管理,四周设置连续的封闭式围挡,围挡西北角占据部分使用道路且距交通路口仅10m,所以施工单位在该处加设交通疏导和警示措施;现场主要出入口处设置了五牌一图;现场设置3.5m宽环形施工道路,采用混凝土硬化,同时兼做消防车道。现场临时用电和临时用水管线皆设置在道路左侧,施工用水管计算中,现场施工用水(q1+q2+q3+q4)为12L/s,流速1.8m/s,消防用水量按最小用水量计算,漏水损失为10%。
项目实施过程中,项目经理定期组织的安全检查,同时要求有关人员做好经常性的安全检查。检查悬挑式操作平台时发现,操作平台的搁置点和支撑点设置在主体结构上,悬挑平台悬挑长度为5.5m,平台两侧各设置一个吊环,每个吊环用两道钢丝绳与外脚手架拉结。
问题:
<1>.根据实名制管理要求,甲劳务公司应报送哪些资料?
<2>.施工组织设计的编制、审批存在哪些不妥之处,说明理由。
<3>.五牌一图具体指哪些内容?现场布置有哪些不妥之处,说明理由。
<4>.计算施工总用水量(单位:L/s)及施工用水主管的计算管径(单位:mm)。(计算结果保留两位小数)
<5>.经常性安全检查方式主要有哪些?
<6>.悬挑式操作平台的设置有哪些错误之处,说明理由。
输入阅读码
查看答案与解析需要输入阅读码
