2027年二级造价工程师《建设工程计量与计价实务(安装工程)》考前点题卷二
建设工程计量与计价实务(安装工程)
考前点题
共 23 题
4892 次浏览
更新于 2026-09-26
一、单项选择题
下列每小题的选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
安装工程图的总图应按上北下南方向绘制,根据场地形状或布局,可向左或右偏转,但不宜超过()。
- A.45°
- B.50°
- C.60°
- D.65°
2
单台电机质量在()t以上的为大型电机。
- A.25
- B.15
- C.20
- D.30
3
防雷及接地装置安装工程的定额工程量计算规则要求,接地母线、避雷线敷设,均按延长米计算,其长度按施工图设计水平和垂直规定长度另加()的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算。
- A.5.0%
- B.3.9%
- C.3.6%
- D.4.5%
4
10kV以下架空配电线路安装工程的定额工程量计算规则要求,冻土厚度大于300mm时,冻土层的挖方量按挖坚土定额乘以系数()。
- A.3.5
- B.2.5
- C.4.0
- D.3.0
5
配线保护管长度每超过()m,有3个弯曲时,应增设管路接线盒和拉线盒。
- A.8
- B.7
- C.3
- D.5
6
具有一定的机械强度和良好的承载性,又具有良好的塑形、韧性和可加工性,是钢结构常用的牌号,此种碳素结构钢的牌号为()。
- A.Q195
- B.Q215
- C.Q235
- D.Q275
7
对铸铁的韧性和塑性影响最大的因素为()。
- A.石墨的数量
- B.石墨的形状
- C.石墨的大小
- D.石墨的分布
8
优质碳素钢中,常用的中碳钢不包括()。
- A.40钢
- B.45钢
- C.50钢
- D.55钢
9
主要合金元素为铬和镍的奥氏体不锈钢,其性能特点为()。
- A.具有较好的韧性和脆性转变温度
- B.具有良好的压力加工性能,但可焊性较差
- C.屈服强度低,且不能采用热力处理方法强化
- D.具有较好的抗氧化性、耐腐蚀性,但高温强度差
10
某输送天然气的管道工程,其输送管道的管材应选用()。
- A.一般无缝钢管
- B.专用无缝钢管
- C.单面螺旋缝焊管
- D.双面螺旋缝焊管
11
与熔化极气体保护焊相比,钨极氩弧焊所不同的特点是()。
- A.可进行各种位置的焊接
- B.可焊接化学活泼性强的有色金属
- C.可焊接有特殊性能的不锈钢
- D.熔深浅,熔敷速度小
12
玻璃钢衬里常用的施工方法为()糊衬法。
- A.手工
- B.机械
- C.喷射
- D.化学
13
中子射线检测是通过物体对入射中子束强度的衰减而获得物体内部物理完整性两维图像的一种()检测方法。
- A.常规
- B.无损
- C.有损
- D.化学
14
某热处理工艺能够消除应力、细化组织、改善切削加工性能,且可作为淬火前的预热处理和某些构件的最终热处理,该工艺为()。
- A.正火处理
- B.退火处理
- C.回火处理
- D.整体热处理
15
不锈钢管道进行油清洗前应采用的处理方法为()。
- A.水清洗
- B.酸洗
- C.空气吹扫
- D.蒸汽吹扫
二、多项选择题
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分。
16
安装工程图中的现状图采用的比例宜为()。
- A.1∶250
- B.1∶500
- C.1∶2500
- D.1∶1000
- E.1∶2000
17
临时设施费由()哪几部分组成。
- A.其他临时设施
- B.一次性使用临建
- C.周转使用临建
- D.住宅建设费用
- E.机械安装费用
18
下列选项中,符合给排水采暖、燃气管道安装工程的定额工程量计算规则的有()。
- A.管道消毒、冲洗、压力试验,均按管道长度以“m”,为计量单位,不扣除阀门、管件所占的长度
- B.管道支架制作安装,室内管道公称直径35mm以下的安装工程已包括在内,不得另行计算,公称直径35mm以上的,可另行计算
- C.各种伸缩器制作安装,均以“个”为计量单位,方形伸缩器的两臂,按臂长的两倍合并在管道长度内计算
- D.镀锌铁皮套管制作以“个”为计量单位,其安装已包括在管道安装定额内,不得另行计算
- E.各种管道,均以施工图所示中心长度,以“m”为计量单位,不扣除阀门、管件(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度
19
建设工程项目按投资作用划分为()。
- A.改建项目
- B.生产性项目
- C.基础性项目
- D.大型项目
- E.非生产性项目
20
国有资金投资的工程建设项目种类包括()。
- A.使用国家政策性贷款的项目
- B.使用国家对外借款或者担保所筹资金的项目
- C.使用纳入财政管理的各种政府性专项建设资金的项目
- D.使用各级财政预算资金的项目
- E.使用国有企事业单位自有资金,并且国有资产投资者实际拥有控制权的项目
三、案例分析题
根据所给材料回答问题。

21

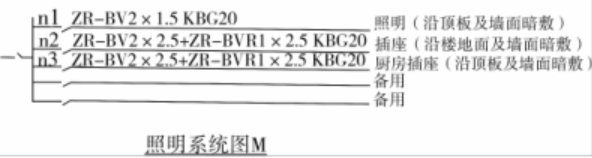

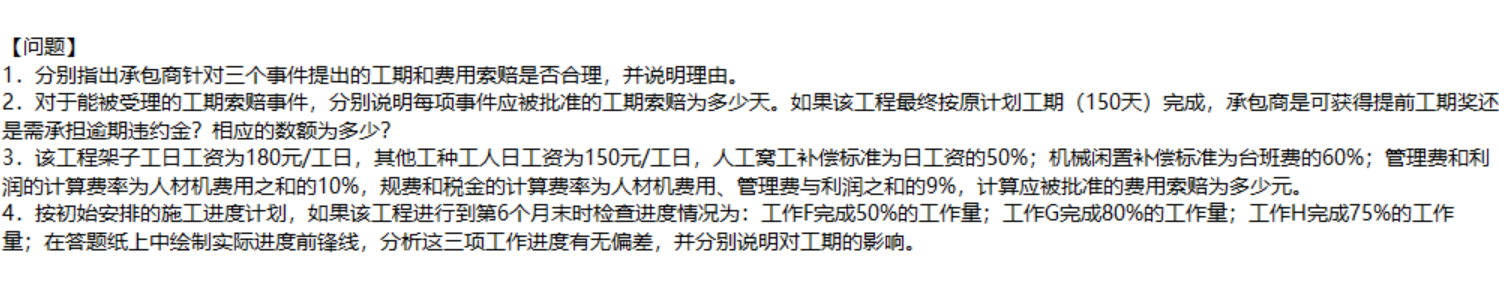

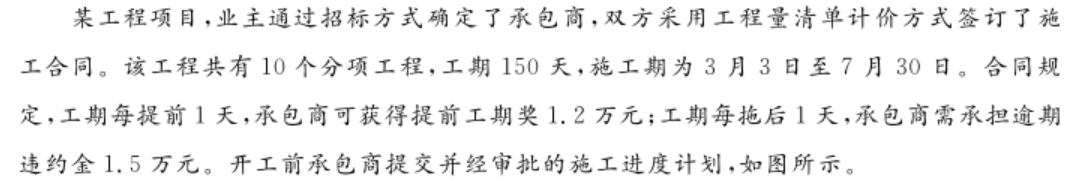

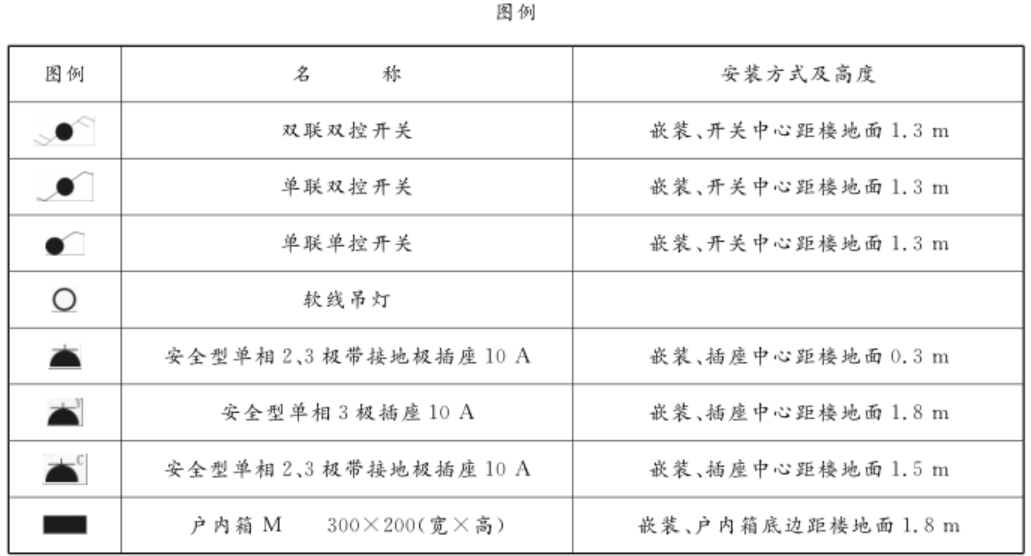

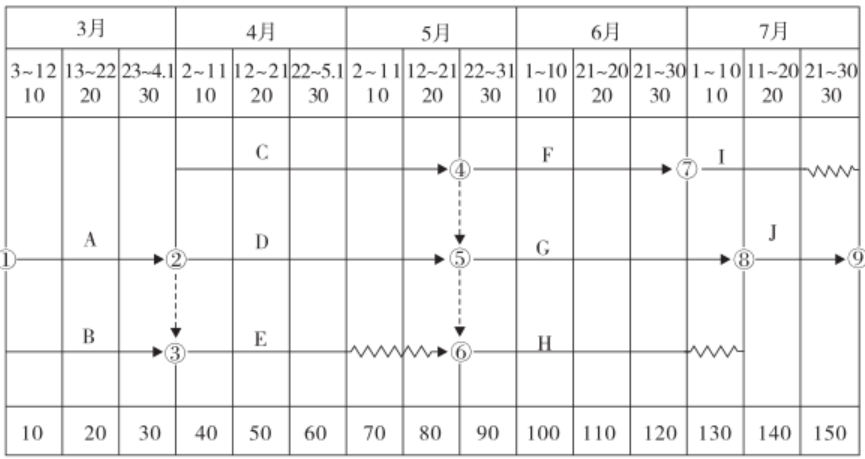

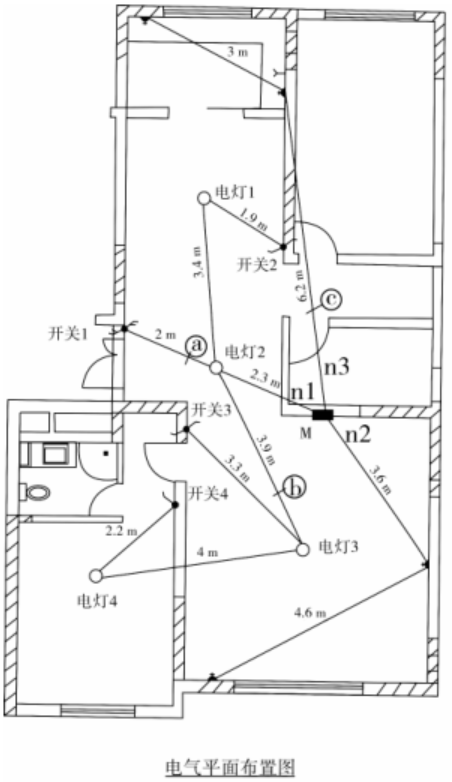

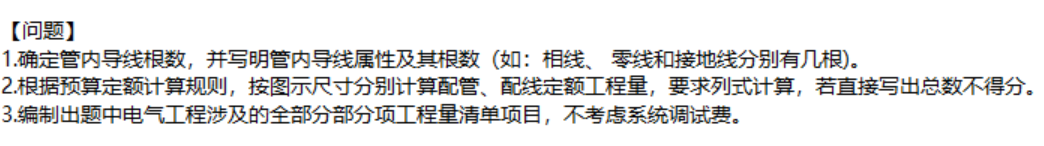

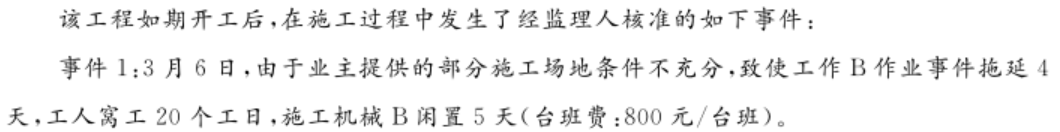

22
在预算定额人工工日消耗量计算时,已知完成单位合格产品的基本用工为22工日,超运距用工为4工日,辅助用工为2工日,人工幅度差系数为12%。

23

事件2:4月25日~26日,当地供电所中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日凌晨才到场;5月24日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)。
截至5月末,其他工程内容的作业持续时间和费用均与原计划相符。
承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。 机械台班均按每天一个台班计。

事件2:4月25日~26日,当地供电所中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1天,增加用工18个工日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。
事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日凌晨才到场;5月24日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)。
截至5月末,其他工程内容的作业持续时间和费用均与原计划相符。
承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。 机械台班均按每天一个台班计。
