2027年二级建造师《机电工程管理与实务》冲刺试卷一
机电工程管理与实务
冲刺试卷
共 34 题
8214 次浏览
更新于 2026-09-28
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
( )适用于施工现场障碍物较多,场地特别狭窄,周围环境复杂,设置缆风绳、锚点困难,难以采用大型桅杆进行吊装作业的基础在地面的高、重型设备或构件。
- A.滑移法
- B.吊车抬送法
- C.旋转法
- D.无锚点推吊法
2
管道系统压力试验时对压力表的要求不包括( )。
- A.压力表在周检期内并已经校验
- B.压力表精度不得低于1.6级
- C.压力表不少于两块
- D.表的满刻度值应为被测最大压力的2~3倍
3
钢结构制作和安装单位应按规定分别进行高强度螺栓连接摩擦面的( )试验和复验,其结果应符合设计要求。
- A.扭矩系数
- B.紧固轴力
- C.弯矩系数
- D.抗滑移系数
4
组件找正中,对于大梁水平度的检查采用的检查仪器是( )。
- A.水平仪
- B.水准仪
- C.悬吊线锤
- D.拉钢卷尺
5
散装锅炉本体安装程序中,汽包安装之后的工作是( )。
- A.燃烧设备的安装
- B.锅炉本体受热面的安装
- C.尾部受热面的安装
- D.附属设备安装
6
输送含有腐蚀介质的气体的风管应采用( )。
- A.软聚氯乙烯板
- B.聚乙烯板
- C.聚丙烯板
- D.聚酰胺板
7
空调水系统管道一般不采用的连接是( )。
- A.承插
- B.焊接
- C.法兰
- D.卡箍
8
消火栓系统施工程序中,箱体稳固之前的工序是( )。
- A.系统调试
- B.干管安装
- C.施工准备
- D.支管安装
9
下列建设工程,不需要申请消防验收的是( )。
- A.面积为1000㎡电力调度楼
- B.交通广播电视楼
- C.800㎡中学图书馆
- D.一类高层住宅建筑
10
焊缝检验方案的内容不包括( )。
- A.检验批的划分
- B.检验方法
- C.检验人员
- D.检验项目
11
下列工程变更中,不属于重大设计变更的是( )。
- A.工艺方案变化
- B.增加单项工程
- C.扩大设计规模
- D.满足用户需求
12
土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于( ),不扩散到场区外。
- A.1.8m
- B.1.5m
- C.1.3m
- D.2m
13
关于机电工程项目施工进度偏差分析的说法,正确的是( )。
- A.工作的进度偏差大于该工作的自由时差,此偏差对总工期没有影响
- B.工作的进度偏差大于该工作的自由时差,此偏差必将影响总工期
- C.工作的进度偏差大于该工作的总时差,此偏差必将影响后续工作
- D.工作的进度偏差大于该工作的总时差,此偏差必将影响总工期
14
单机试运行方案由项目总工程师组织编制后,审定人是( )。
- A.项目部经理
- B.企业总工程师
- C.建设单位负责人
- D.总监理工程师
15
下列不属于单位工程质量验收合格规定的是( )。
- A.包含的分部工程质量验收合格
- B.安全检测检验批资料完整
- C.分部工程安全检测资料完整
- D.质量控制资料完整
16
签章文件中,施工现场临时用电、用火申请书属于( )。
- A.施工组织管理文件
- B.质量管理文件
- C.安全管理文件
- D.现场环保文明施工管理文件
17
用于电力线路上的电器设备是( )。
- A.金具
- B.集箱
- C.断路器
- D.叶栅
18
下列参数中,属于风机的主要性能参数是( )。
- A.流量、全风压、比转速
- B.流量、容量、转速
- C.功率、容量、比转速
- D.功率、扬程、转速
19
高压电器是指交流电压( )、直流电压( )以上的电器。
- A.1000V;1200V
- B.1200V;1500V
- C.1000V;1500V
- D.1500V;2000V
20
高程控制网的测量方法有( )。
- A.导线测量法、三角测量法
- B.水准测量法、电磁波测距三角高程测量法
- C.三边测量法、水准测量法
- D.电磁波测距法、解析法
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
下列关于电力驱动的曳引式电梯的土建交接检验验收要求,说法正确的有( )。
- A.井道照明宜采用12V安全电压
- B.电梯井道内照度不得小于50lx
- C.主电源应采用TN-S系统
- D.机房内接地装置的接地电阻不应大于1Ω
- E.所有门厅的预留孔应设置安全防护门,并能上下开启
22
工程回访工作计划包括的内容有( )。
- A.回访保修的执行单位
- B.回访的对象及工程名称
- C.回访的投诉记录内容
- D.回访时间和主要内容
- E.回访工程的保修期限
23
在施工方案中应重点说明的情况有( )。
- A.易发生质量通病
- B.易出现安全问题
- C.施工周期短
- D.技术含量高
- E.施工难度大
24
机电工程项目施工技术资料与竣工档案的特征有( )。
- A.真实性
- B.有效性
- C.完整性
- D.使用性
- E.阶段性
25
《中华人民共和国电力法》对用电计量装置的使用规定了( )等要求。
- A.由县级以上计量行政主管部门授权的检定机构进行检定合格
- B.用电计量装置的设计应征得当地供电部门认可
- C.施工单位安装完毕应由供电部门检查确认
- D.用户在新装、换装及现场校验后,应对用电计量装置加封
- E.用电计量装置加封后,供电企业应在工作凭证上签章
26
临时用电的用户,应安装用电计量装置。对不具备安装条件的,可按( )计收电费。
- A.用电电压
- B.用电容量
- C.使用时间
- D.规定的电价
- E.用电次数
27
下列管道,属于按管道输送介质的性质分类的是( )。
- A.锅炉管道
- B.高温管道
- C.高压管道
- D.热力管道
- E.燃气管道
28
钢结构焊缝质量影响因素包括( )。
- A.焊接时间
- B.载荷特性
- C.焊缝形式
- D.应力状态
- E.焊条型号
29
下列关于垫铁设置的说法,符合规范要求的( )。
- A.每个地螺栓旁边至少应有一组垫铁
- B.垫铁不得设置在底座主要承受力部位
- C.设备底座接缝处的两侧各设置一组垫铁
- D.每组垫铁的块数不宜超过5块
- E.设备调平后,垫铁应与设备底座点焊牢固
30
工业管道按输送介质的温度分类,可分为( )等管道。
- A.低温
- B.常温
- C.中温
- D.高温
- E.超高温
三、案例分析题
每题20分,共4题,共80分。根据所给材料回答问题。
31
某安装公司从建筑总承包公司分包一高层商务楼的通风空调安装工程,商务楼位于闹市中心,工期120天,要求当年夏天能竣工验收。工程的主要设备有:冷水机组(3490mm×1830mm×2920mm,12.4t)、蓄冰槽(6250mm×3150mm×3750mm,17.5t)、燃气锅炉(4200mm×2190mm×2500mm,7.3t)、热交换器、水泵等设备安装在地下一层(-7.5m)机房;冷却塔(方形)安装在裙房屋顶上(+25m);空调机组、风机盘管等设备安装在各个楼层。通风空调工程的电气控制设备和线路由建筑总承包公司施工。

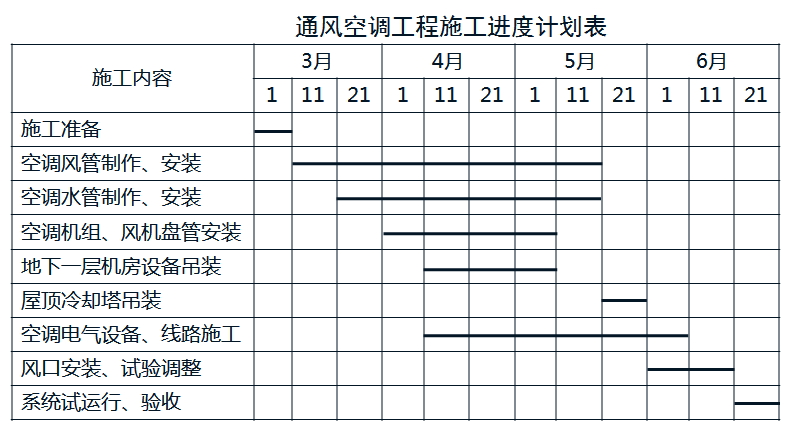

安装公司项目部进场后,依据建筑总承包公司的工程进度要求,编制了通风空调工程的施工进度计划(见下表),该施工进度计划经安装公司否定,后经修改审批通过,在实施前进行了交底,施工进度计划得以顺利实施。
项目部对设备吊装存在的主要风险进行识别与评价后,依据施工进度计划、设备规格及施工现场条件(混凝土地基)等技术参数进行分析、比较,
编制了设备吊装方案,租赁的汽车吊在工作半径19m,吊杆伸长41.2m时,允许载荷为21.5t。设备吊装孔为锅炉房的泄爆口(9000mm×4000mm),地下一层设备经该吊装孔吊入后,再用卷扬机牵引就位安装。
通风空调工程按施工进度计划系统试验调整合格,系统无生产负荷下的联合试运转与调试符合设计要求。

问题:
<1>.指出施工进度计划(上表)被否定的原因,应如何修改?说明理由。
<2>.施工进度计划实施前的交底人员和内容有哪些?
<3>.项目部编制的吊装方案能否满足设备吊装要求?说明理由。
<4>.系统无生产负荷下的联合试运转与调试应包括哪些内容?
安装公司项目部进场后,依据建筑总承包公司的工程进度要求,编制了通风空调工程的施工进度计划(见下表),该施工进度计划经安装公司否定,后经修改审批通过,在实施前进行了交底,施工进度计划得以顺利实施。
项目部对设备吊装存在的主要风险进行识别与评价后,依据施工进度计划、设备规格及施工现场条件(混凝土地基)等技术参数进行分析、比较,
编制了设备吊装方案,租赁的汽车吊在工作半径19m,吊杆伸长41.2m时,允许载荷为21.5t。设备吊装孔为锅炉房的泄爆口(9000mm×4000mm),地下一层设备经该吊装孔吊入后,再用卷扬机牵引就位安装。
通风空调工程按施工进度计划系统试验调整合格,系统无生产负荷下的联合试运转与调试符合设计要求。

问题:
<1>.指出施工进度计划(上表)被否定的原因,应如何修改?说明理由。
<2>.施工进度计划实施前的交底人员和内容有哪些?
<3>.项目部编制的吊装方案能否满足设备吊装要求?说明理由。
<4>.系统无生产负荷下的联合试运转与调试应包括哪些内容?
32
A公司经过招标投标承包某电厂锅炉烟风道制作安装施工合同,合同暂估总价,结算时以合同约定的工程单价和实际发生的工程量进行结算,工程单价不做调整,施工过程中发生了下列事件:
(1)工程开工后,钢材涨价,施工单位因工程成本过高,向业主提出费用索赔。
(2)B分包单位因烟风道制作组合场的龙门吊发生故障延误5天,并造成人员窝工5天,向A公司进行工期和费用索赔。
(3)在施工过程中,锅炉钢架吊装进展很快,部分烟风道因为没有制作出来,而没有来得及吊挂和预存,业主要求施工单位必须按照合同规定的工期时间,完成烟风道的安装工作,后因施工单位赶工期,在进行吊挂和预存增加机械费用约4.5万元,人工费用2.6万元。
(4)A施工单位在烟风道上安装温度取源部时,有几处不符合规范的要求,监理单位要求施工单位返工。
问题:
<1>.事件(1)中施工单位向业主提出费用索赔是否合理?简述理由。
<2>.B分包单位向A公司进行工期和费用索赔是否合理?为什么?
<3>.事件(3)中施工单位向业主提出费用和工期的索赔,是否能够索赔?说明理由。
<4>.温度取源部件在烟风道上安装时有哪些要求?
(1)工程开工后,钢材涨价,施工单位因工程成本过高,向业主提出费用索赔。
(2)B分包单位因烟风道制作组合场的龙门吊发生故障延误5天,并造成人员窝工5天,向A公司进行工期和费用索赔。
(3)在施工过程中,锅炉钢架吊装进展很快,部分烟风道因为没有制作出来,而没有来得及吊挂和预存,业主要求施工单位必须按照合同规定的工期时间,完成烟风道的安装工作,后因施工单位赶工期,在进行吊挂和预存增加机械费用约4.5万元,人工费用2.6万元。
(4)A施工单位在烟风道上安装温度取源部时,有几处不符合规范的要求,监理单位要求施工单位返工。
问题:
<1>.事件(1)中施工单位向业主提出费用索赔是否合理?简述理由。
<2>.B分包单位向A公司进行工期和费用索赔是否合理?为什么?
<3>.事件(3)中施工单位向业主提出费用和工期的索赔,是否能够索赔?说明理由。
<4>.温度取源部件在烟风道上安装时有哪些要求?
33
某工程主要包括建筑管道、消防管道、建筑电气的安装。A施工单位承接后通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。但是为了赶工期,采用加班加点办法加快工程施工进度,由此造成了质量与进度的矛盾。质检员在进行质量检查时,发现如下几个问题:

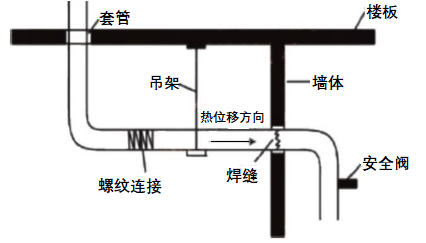

问题1:某段建筑直径为200mm的供暖管道,施工情况如下图所示:

问题2:室内消火栓系统的局部管道,质检员检查发现焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接。经返工后达到要求并进行试验。
问题3:项目完工后,按施工方案进行检查和试验,其中因热水管道的试验压力设计未注明,项目部按验收规范进行水压试验,并验收合格。
施工期间,当地发生地震,造成工期延误20d,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元;外用工因待遇低而怠工,造成工期延误3d;在调试时,因运营单位技术人员误操作,造成设备损坏,回厂修复,直接经济损失20万元,工期延误40d。
问题:
<1>.指出管道施工中有哪些错误并改正?
<2>.三检制的作用是什么?出现管道焊接变形过大是哪个检查环节失控?
<3>.热水管道的试验压力要求有哪些?
<4>.计算本工程可以索赔的工期和费用。
问题1:某段建筑直径为200mm的供暖管道,施工情况如下图所示:

问题2:室内消火栓系统的局部管道,质检员检查发现焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接。经返工后达到要求并进行试验。
问题3:项目完工后,按施工方案进行检查和试验,其中因热水管道的试验压力设计未注明,项目部按验收规范进行水压试验,并验收合格。
施工期间,当地发生地震,造成工期延误20d,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元;外用工因待遇低而怠工,造成工期延误3d;在调试时,因运营单位技术人员误操作,造成设备损坏,回厂修复,直接经济损失20万元,工期延误40d。
问题:
<1>.指出管道施工中有哪些错误并改正?
<2>.三检制的作用是什么?出现管道焊接变形过大是哪个检查环节失控?
<3>.热水管道的试验压力要求有哪些?
<4>.计算本工程可以索赔的工期和费用。
34
某大型发电厂采用EPC总承包的方式进行公开招标,并在相关媒体发布了招标公告和资格预审公告。公告中明确说明了承包商报名时间及提供的资料,工程概况,投标人需提供的标书费用、押金、投标保函的要求,投标人获取和送达标书的方式、地点和起止时间,开标日期、时间和地点,招标过程中发生下列事件:
事件一:共有A、B、C、D、E五家总承包商通过了资格预审,并按规定时间完成了标书购买、投标书编制和投标,然而D公司投标时未办理投标保函,开标后,评委发现C公司标书中所附的施工资质证书复印件与预审时提交的资质证书不一致,由施工总承包一级变成施工总承包二级。经核实复印件的二级资质证书是C公司真实的施工资质。
事件二:B公司在制作标书过程中,详细研究了投标者须知,设计图纸、工程量表,技术规范要求及特殊要求等。
事件三:在评标过程中,评标人员有意见分歧,业主拟选定的单位也未被专家采纳,最后采用无记名投票选定B公司中标,因为B公司施工方案确有吸引力。
问题:
<1>.EPC/交钥匙总承包模式包括哪些内容?
<2>.五家投标商中有无被取消资格者,并说明理由。
<3>.B公司投标过程中,还需要研究哪些内容?
<4>.B公司编制的施工方案可能有哪些独到之处?
事件一:共有A、B、C、D、E五家总承包商通过了资格预审,并按规定时间完成了标书购买、投标书编制和投标,然而D公司投标时未办理投标保函,开标后,评委发现C公司标书中所附的施工资质证书复印件与预审时提交的资质证书不一致,由施工总承包一级变成施工总承包二级。经核实复印件的二级资质证书是C公司真实的施工资质。
事件二:B公司在制作标书过程中,详细研究了投标者须知,设计图纸、工程量表,技术规范要求及特殊要求等。
事件三:在评标过程中,评标人员有意见分歧,业主拟选定的单位也未被专家采纳,最后采用无记名投票选定B公司中标,因为B公司施工方案确有吸引力。
问题:
<1>.EPC/交钥匙总承包模式包括哪些内容?
<2>.五家投标商中有无被取消资格者,并说明理由。
<3>.B公司投标过程中,还需要研究哪些内容?
<4>.B公司编制的施工方案可能有哪些独到之处?
