一、单项选择题

本类题共20题,每题1分,共20分。下列每题的选项中,只有一项最符合题意。

1
关于波浪对施工船舶的影响的说法,错误的是( )。
  • A.12s以上周期的波浪,即便浪高不大,也会对施工船舶定位产生影响
  • B.当波长超过2倍船长,波速与船速接近时,顺浪危险最大
  • C.从船横摇的角度,船舶横浪航行较顶浪航行更容易发生横谐摇
  • D.从打横的角度,船舶船长与波长接近、波速与船速接近时顺浪航行危险最小
2
关于十字板剪切强度值的说法,错误的是( )。
  • A.可确定岩土的初始压力
  • B.可用于地基的稳定分析
  • C.可用于软基加固效果
  • D.可测定地基土的灵敏度
3
某进港航道原泥面黄海高程为-5.5m,黄海平均海平面在理论深度基准面以上1.29m,潮高2m,则该时刻实际水深为( )。
  • A.3.29m
  • B.6.21m
  • C.7.50m
  • D.8.79m
4
大体积混凝土宜选用外加剂品种为( )。
  • A.早强型高效减水剂
  • B.促凝剂高效减水剂
  • C.早强型絮凝剂
  • D.缓凝型高效减水剂
5
高性能混凝土拌合时,第一步宜掺入的材料为( )。
  • A.水泥和拌合用水
  • B.掺合料和细骨料
  • C.水泥和细骨料
  • D.掺合料和水泥
6

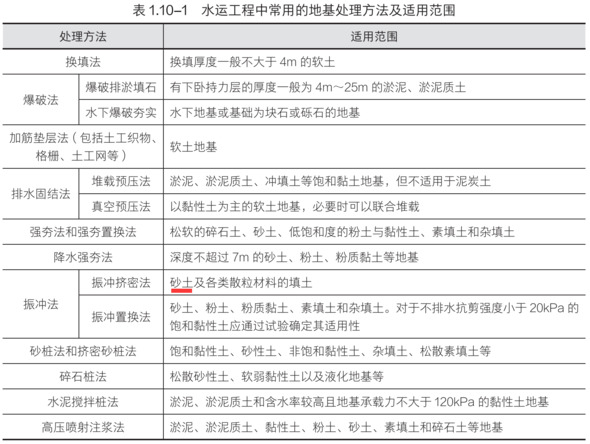

振冲挤密法适合于处理( )。
  • A.粉质砂土
  • B.砂土
  • C.粉土
  • D.黏性土
7
以下关于排水固结法加固软土地基,监测频率的说法正确的是( )。
  • A.地表沉降加固初期每1d观测1次
  • B.孔隙水压力加固初期每1~2d观测1次
  • C.周边建筑物位移加固初期每2~4d观测1次
  • D.周边建筑物沉降加固初期3~5d观测1次
8

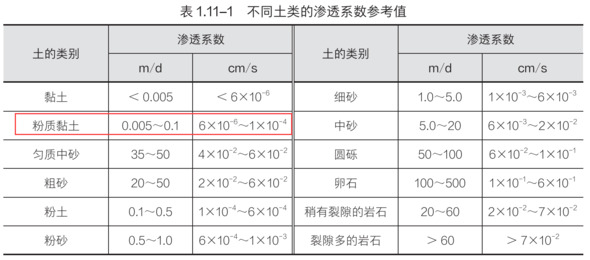

下列自然状态下的土类中渗透性最弱的是( )。
  • A.粉土
  • B.粉质黏土
  • C.粉砂
  • D.中砂
9
关于重力式码头基床重锤夯实质量检验要求的说法,错误的是( )。
  • A.复打一次的平均沉降量不大于30mm
  • B.每个夯实施工段抽查不少于5m一段基床
  • C.夯锤相邻排列,压半夯
  • D.用原夯锤,原夯击能复打一次夯
10
打桩船采用四点吊吊长桩时,下吊索长度的取值范围是桩长的( )。
  • A.0.25~0.30倍
  • B.0.3~0.4倍
  • C.0.45~0.50倍
  • D.0.50~0.60倍
11
高桩码头接岸结构,其施工要求说法错误的是( )。
  • A.首先应回填锚碇结构前的区域
  • B.锚碇结构前回填时,应按设计要求分层夯实
  • C.板桩墙后回填前应清除回淤后的淤泥
  • D.水下回填宜从陆域向板桩墙方法进行
12
引航道护岸施工,说法错误的是( )。
  • A.浆砌块石砌筑后应保持砌石表面湿润,14d内完成回填
  • B.现浇混凝土护岸,当墙高较高需分层浇筑时,分层高度宜取1.5~3.0m
  • C.模袋铺设前其基层表面平整度允许偏差,陆上不应大于100mm
  • D.大块石护面施工时,块石的长边尺寸不宜小于护面层的设计厚度。对于安放一层块石的护面层,块石应互相靠紧,其最大缝隙宽度不大于垫层块石最小粒径的2/3
13
水运工程交工验收前,出具交工验收质量检测报告的单位是( )。
  • A.建设单位
  • B.监理单位
  • C.设计单位
  • D.施工单位
14
按照港口与航道工程生产安全事故处理程序,需逐级上报至省,自治区,直辖市人民政府安全生产监督管理部门的事故是( )。
  • A.特别重大事故
  • B.重大事故
  • C.较大事故
  • D.一般事故
15
下列职责中,不属于项目负责人带班生产时应履行的是( )。
  • A.组织安全技术交底
  • B.检查专项施工方案中安全措施的落实情况
  • C.制止“三违”行为
  • D.加强对重点部位的施工指导
16
关于施工单位质量控制检验方法的说法错误的是( )。
  • A.班组自检
  • B.工序交接检
  • C.内部互检
  • D.专质质检员检验
17
关于港口工程建设项目竣工验收现场检查组组长人选的说法正确是( )。
  • A.由质量监督机构的人员担任
  • B.由负责竣工验收单位的人员担任
  • C.由现场核查组的专家担任
  • D.由所在地的人员担任
18
单位工程观感质量评价,说法错误的是( )。
  • A.单位工程观感质量评价应由建设单位组织监理和施工单位的有关人员在施工和监理单位检查的基础上共同进行
  • B.观感质量检查项目的评价应采用观察检查、必要量测的方法进行
  • C.观感质量为二级的项目满足:观察范围有少量一般表面缺陷,但不需进行修补
  • D.对于存在严重表面缺陷的项目不得通过观感质量评价
19

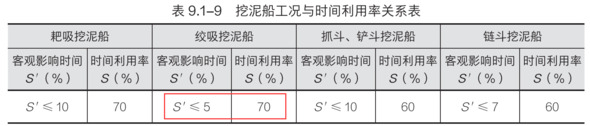

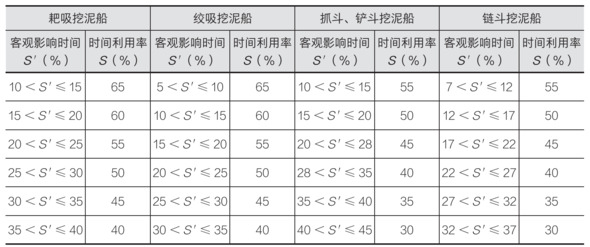

根据《疏浚与吹填工程设计规范》JTS181-5-2012,绞吸挖泥船客观影响时间率小于等于5%,则时间利用率为( )。
  • A.60%
  • B.65%
  • C.70%
  • D.75%
20
重力式码头抛石基床顶面应力大于地基承载力时,确定基床厚度的依据是( )。
  • A.码头前沿水深
  • B.基床底高程
  • C.基床承载力
  • D.地基承载力

二、多项选择题

本类题共10题,每题2分,共20分。下列每题的选项中,有两个或两个以上符合题意,至少有一个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
以下关于感潮河段水流特征的说法,正确的是( )
  • A.在潮流界以下,因有径流加入,落潮流量大于涨潮流量
  • B.潮区界以下,均受潮流影响
  • C.在潮流界以下,涨落潮流呈往复形式
  • D.在潮流界和潮区界之间,水流不受涨落潮影响
  • E.涨潮历时大于落潮历时,涨潮历时越向上游越长
22
大体积混凝土温控设计的内容包含( )
  • A.温控措施
  • B.温控标准
  • C.原材料选择
  • D.控制分层厚度
  • E.大体积混凝土温度及温度应力计算
23
影响港航工程混凝土耐久性的指标包含( )
  • A.对有耐久性要求的混凝土有水胶比最大值限值
  • B.对有耐久性要求的混凝土有最低胶凝材料用量的限值
  • C.氯离子含量有最高值限制
  • D.坍落度
  • E.钢筋保护层最小厚度
24
关于强夯法施工要求,正确的是( )
  • A.强夯过程中应测量每一击夯沉量
  • B.每夯完一遍应将行坑填平,并测量场地的平均高程
  • C.强夯置换材料可用级配良好的块石等坚硬粗颗粒材料,最大粒径不宜大于600mm
  • D.强夯置换作业宜采用由外而内、隔行跳打的方式进行施工
  • E.单点夯击的夯击能宜采用先小后大逐渐加大夯击能的施工方法
25
重力式码头沿长度方向的变形缝,应设置在( )。
  • A.新旧建筑物衔接处
  • B.码头结构形式改变处
  • C.地基土质差别较大处
  • D.构件结构变化处
  • E.沉箱接缝处
26
关于打入桩桩端进入持力层深度要求的说法,正确的有( )。
  • A.对于黏性土不小于2倍桩径或边长
  • B.对于粉土不小于1.5倍桩径或边长
  • C.对于中等密度砂土不小于1.5倍桩径与边长
  • D.对于碎石土类不小于1倍桩径或边长
  • E.对于强风化岩不小于1倍桩径或边长
27
关于斜坡堤人工块体护面的说法,正确的是( )。
  • A.无特殊要求时,扭王字块采用随机安放
  • B.扭王字块采用规则安放时,应按由上而下、分段分层、定点定量控制安放
  • C.栅栏板的安放,块体间应互相靠紧使其稳固,可用三块二片石叠垫
  • D.扭工字块、扭王字块、四脚锥体安放数量的偏差应控制在设计数量的5%以内
  • E.安放大块石护面,块石长边尺寸不宜小于护面层的厚度
28
关于水上抛枕施工要求,正确的是( )
  • A.砂枕缝制前应进行检测,其材料的质量、抗拉强度、孔径、透水性和保土性能等指标应满足设计要求
  • B.抛枕施工时应根据砂枕规格、水深、流速、风浪等合理选用抛枕施工船舶
  • C.施工前,宜通过现场试验,确定砂枕的漂移距
  • D.抛枕施工宜自下游向上游、先河岸后深水的顺序进行
  • E.现场试验条件不具备时,可根据水深和表面流速估算偏移距
29
专项风险评估的对象是( )
  • A.工程项目
  • B.作业活动
  • C.具有独立使用功能的主体结构
  • D.施工区段
  • E.具有独立使用功能的作业单元
30
分项工程技术交底应包含的内容有( )
  • A.作业标准
  • B.施工规范及验收标准
  • C.施工部署
  • D.操作要点及质量标准
  • E.应急救援措施

三、案例分析题

本类题共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。共120分。

31
背景材料暂缺……
【问题】:
 1、写出桩帽混凝土所属于的区域和桩帽混凝土按耐久性要求的水胶比最大允许值。
 2、写出抗冻等级F300的含义,并写出抗冻试件的尺寸满足抗冻等级应满足的技术指标。
 3、指出背景中先张法施工问题,并说明理由或处理方法。
 4、验算锤击沉桩的拉应力是否满足避免桩身裂损的要求(计算结果四舍五入,保留两位小数)
32
背景材料暂缺……
【问题】:
 1、根据《水运工程质量检验标准》JTS257-2008,写出单位工程的定义,本工程共分为哪几个单位工程。
 2、液压破碎锤施工应符合哪些规定。
 3、写出本工程航道基建性疏浚工程交工验收的水深合格标准并说明理由。
 4、写出港航工程交工验收应具备的条件。
33
背景材料暂缺……
【问题】:
 1、写出抛填砂垫层质量要求。

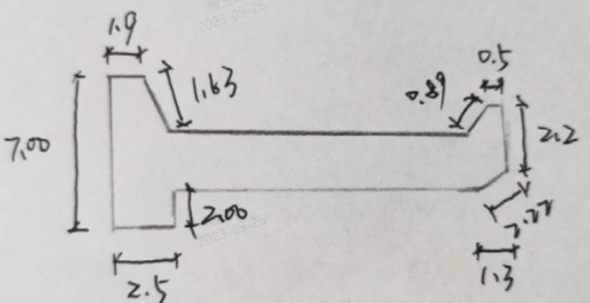

 2、计算浇筑第一段胸墙时的钢模板和混凝土接触面积(四舍五入,计算结果保留2位小数)
 3、写出斜坡堤现浇胸墙的施工要求。
 4、写出水下吊装构件作业的安全规定内容。
34
背景材料暂缺……
【问题】:
 1、绞吸船除三缆定位横挖法,还应包括哪些施工方法?写出三缆定位横挖法适用的工况条件。
 2、写出港航工程工期索赔的分析方法,本工程能否进行工期索赔并说明理由。
 3、港航工程生产安全事故分为哪几个等级?本工程属于哪一级,说明理由。
 4、水上防台工作分为哪几个阶段?分别写出各阶段名称。
 5、为了确保本工程施工不受潮汐影响,结合所选用绞吸船性能,计算出港池第一层挖泥施工底标高的最大范围。
35
背景材料暂缺……
【问题】:
 1、计算施工配置强度。(四舍五入,计算结果保留2位小数)
 2、计算沉箱出运的定倾高度。
 3、简述半潜驳下潜、起浮作业安全生产要求的内容。
 4、写出基床夯实夯击能范围和夯实作业方法。
 5、沉箱安放后施工要求。
