2027年一级建造师《港口与航道工程管理与实务》模拟试卷四
港口与航道工程管理与实务
模拟试卷
共 35 题
3780 次浏览
更新于 2026-09-26
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1

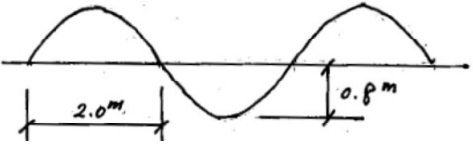

如图所示规则波,每秒钟波形传播距离是0.5m,该波浪的周期是( )。


- A.1S
- B.4S
- C.8S
- D.2S
2
地面上点的高程在地形图上用等高线表示,等高线之间越密,表示( )。
- A.地面坡越缓
- B.地面坡度越陡峭
- C.地面起伏波动
- D.地面坡度有反射
3
排水固结法加固地基分为堆载预压法和真空预压法,适用于加固( )。
- A.砂土地基
- B.软土地基
- C.碎石地基
- D.粉土地基
4
应用排水固结法加固软土地基,其主要作用是增强土体的( )。
- A.均匀性
- B.抗剪强度
- C.变形适应性
- D.压缩性
5
沉箱和扶壁重力式码头,其抛填棱体需在( )之后进行。
- A.基础完成后
- B.墙身安装好
- C.上部结构完成
- D.端头护岸完成
6
高桩码头沉桩后进行回填或抛石时,在基桩处,沿桩周对称抛填,桩两侧高差不得大于( )。
- A.0.5m
- B.1m
- C.1.5m
- D.2m
7
高桩码头沉桩后,进行回填或抛石时,应( )抛填。
- A.先在桩的四侧
- B.应先在桩的两侧
- C.应沿桩周对称
- D.先在桩的陆侧
8
急滩主要出现在( )。
- A.丘陵河段
- B.ft区河段
- C.平原河段
- D.河口河段
9
链斗式挖泥船是一种( )挖泥船。
- A.机械式
- B.水力式
- C.气动式
- D.电动式
10
施工时水流流速较大时,链斗式挖泥船宜采用( )。
- A.斜向横挖法
- B.扇形横挖法
- C.十字形横挖法
- D.平行横挖法
11
水运工程施工招标可实行( )。
- A.单项工程招标
- B.分部工程招标
- C.独立工程招标
- D.分项工程招标
12
港航工程计量标准中,当开工前测量计算确定的土石方量与设计给出的土石方量的差值≤( )时,应以设计的土石方量为准。
- A.2%
- B.3%
- C.5%
- D.10%
13
水运工程( )工程完工后,交通主管部门应当对该工程进行质量鉴定,并签发《水运工程质量鉴定证书》。
- A.分项
- B.分部
- C.单位
- D.主体
14
水运工程竣工验收后,由交通主管部门签发水运工程( )。
- A.质量监督意见书
- B.质量证书
- C.质量鉴定书
- D.质量监督报告
15
水运工程施工监理机构的职责是对( )质量进行评定。
- A.单位工程
- B.分项工程
- C.分部工程
- D.隐蔽工程
16
( )是水运工程监理单位的监理宗旨。
- A.秉公监理
- B.全面履行监理合同
- C.公开透明监理
- D.廉洁监理
17
吹填工程土方量计算时,应考虑( )。
- A.超宽量
- B.超深量
- C.泥土固结、沉降量
- D.回淤量
18
航道整治工程在评定分部工程质量等级时,( )分项工程可不参加评定。
- A.钢筋
- B.盲沟
- C.土工织物软体排
- D.削坡及整平
19
航道整治工程分项工程中,某些构件或部位因偶然原因无法判断其工程质量时,经( )鉴定,能够达到设计要求,该分项工程可定为合格。
- A.建设单位
- B.检测单位
- C.质量监督机构
- D.设计单位
20
应用钢绞线的后张法预应张拉,其张拉控制应力设计值应为预应力钢绞线抗拉标准值的( )。
- A.70%
- B.80%
- C.85%
- D.90%
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
海岸港的泥沙淤积,主要受( )的影响。
- A.疏浚施工
- B.水深
- C.波浪
- D.海流
- E.海水盐度
22
水工建筑物施工,在施工前及施工中应按要求设置一定数量的( ),并应定期观测。
- A.永久观测点
- B.水位观测点
- C.沉降观测点
- D.位移观测点
- E.地下水观测点
23
CDM工法加固软土地基,加固体可分为( )等型式。
- A.块式
- B.圆柱式
- C.桩式
- D.壁式
- E.格子式
24
在水运工程投标过程中,投标人递交资格审查申请文件时,如( ),资格审查申请文件为无效。
- A.未按期送达资格审查申请文件
- B.未提交施工许可证
- C.未按规定要求填写
- D.缺少工期和质量保证措施
- E.资格审查申请文件未盖公章
25
分项工程完工后,应由( )进行自评。
- A.项目经理
- B.施工现场技术负责人
- C.专职质检员
- D.班组负责人
- E.监理工程师
26
疏浚工程预算定额中的工程量包括( )
- A.设计工程量
- B.流失量
- C.超深量
- D.施工期回淤量
- E.超宽量
27
护岸工程中土工织物垫层经检测单位鉴定未达到原设计要求,但经设计单位确认能满足( )要求,可评定为合格。
- A.建设单位
- B.结构安全
- C.上级领导
- D.结构外观
- E.使用功能
28
回填土吹填施工时,排水口宜远离码头前沿,应根据排水要求、沉淀效果确定( )。
- A.口径尺寸
- B.设置高程
- C.排水管类型
- D.排水管壁厚
- E.排水管的硬度
29
工程建设标准强制性条文中对施工验算岸坡稳定的要求包括( )。
- A.应验算岸坡因挖泥对稳定性的影响
- B.考虑打桩振动带来的不利因素
- C.按施工期可能出现的各种受荷情况,与设计低水位组合,进行岸坡稳定性计算
- D.真空预压法真空压力对岸坡稳定性的不利影响
- E.验算岸坡由于回填土,抛填块石等对于稳定性的影响
30
内河常见的特征水位包括( )
- A.最高水位
- B.最低水位
- C.平均水位
- D.枯水位
- E.洪水位
三、案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31
某港码头的引桥工程,合同价款总计2000万元,工程总工期为12个月,工程施工过程中,因波浪折射问题,影响港内泊稳条件,业主决定修改设计,由此增加了额外的工程量100万元,由于工程量的增加,承包商按原合同规定的延长了工程竣工时间,承包商实际上工期处长了1月。
问题:
<1>.根据题意,承包商是否可以提出工期索赔?说明理由。
<2>.承包商提出工期索赔一个月,可否?为什么?
问题:
<1>.根据题意,承包商是否可以提出工期索赔?说明理由。
<2>.承包商提出工期索赔一个月,可否?为什么?
32

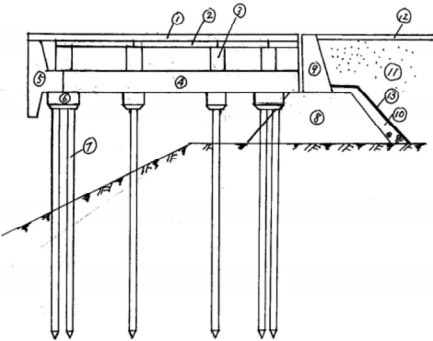

某高桩码头的断面示意图如图所示。该码头的主要施工工序为13项,分别标示于图中。

问题:
<1>.指出图中所标13项中码头构件的名称及相应13项工序的名称。
<2>.画出图中所标13项施工工序的流程搭接程序框图。

问题:
<1>.指出图中所标13项中码头构件的名称及相应13项工序的名称。
<2>.画出图中所标13项施工工序的流程搭接程序框图。
33
某港疏浚工程,总疏浚量为80万m³,根据土质情况,决定采用链斗式挖泥船施工,该挖泥船泥斗斗容0.5m³,泥斗充泥系数为0.6,土的搅松系数为1.2,根据工程量及工期要求测算配备500m³舱容的自航泥驳4艘,其主要施工参数:重载航行时间为1.4h,轻载航行时间为1h,卸泥及掉头时间为0.2h,据估算,不准备备用泥驳,该船施工的时间利用率为60%。
问题:
<1>.该船的生少泥驳的数量=(重载时间+轻载时间+掉头时间)×(搅松系数×生产率)/仓容+1
<2>.确定链斗挖泥船的斗速;
<3>.确定完成该工程的施工天数。
问题:
<1>.该船的生少泥驳的数量=(重载时间+轻载时间+掉头时间)×(搅松系数×生产率)/仓容+1
<2>.确定链斗挖泥船的斗速;
<3>.确定完成该工程的施工天数。
34
沿海某开发区滩涂治理兼围海造地工程,在该开发区的东部建设一块50万m2的商业用地,工程内容包括:将周边滩涂淤泥坎填至商业用地场地的围堰内,之后进行地基加固,陆上土方回填至使用标高。业主通过公开招标确定了施工单位,签订了施工承包合同,合同规定工期为220天,开工时间2001年6月30日;工程造价9110万元,工程、质量等级要求为优良。工期提前每天奖励2万元,工期延误每天罚款3万元。
问题:
<1>.施工单位经监理同意审批以总价包干的方式将部分软基加固的项目分包给了当地有资质的岩土公司承担。岩土公司施工时,发现实际的地质条件与业主提供的钻探报告不符,按实际土质情况,需增加30%左右的工程量。该岩土公司遂以业主提供的地质资料不符为由向业主提出索赔,应如何进行索赔?
<2>.由于岩土公司分包部分工程量的增加,致使软基加固工程的进度滞后,使节点工期无法实现。总包单位能否向业主提出节点工期延长的要求?该如何处理这种情况?
<3>.施工单位在工程完工后,比合同完工日期提前10天向业主和监理提交竣工验收申请,并提交了竣工资料。监理工程师在收到资料后第5天告之竣工资料未达到要求,要求施工单位对其中的某些部分进行整改。施工单位在收到监理的整改指示后第3天整改完毕重新申请验收,一周后该工程通过了业主组织的验收,施工单位是否造成了工期延误?根据合同该奖还是该罚?奖罚多少?
问题:
<1>.施工单位经监理同意审批以总价包干的方式将部分软基加固的项目分包给了当地有资质的岩土公司承担。岩土公司施工时,发现实际的地质条件与业主提供的钻探报告不符,按实际土质情况,需增加30%左右的工程量。该岩土公司遂以业主提供的地质资料不符为由向业主提出索赔,应如何进行索赔?
<2>.由于岩土公司分包部分工程量的增加,致使软基加固工程的进度滞后,使节点工期无法实现。总包单位能否向业主提出节点工期延长的要求?该如何处理这种情况?
<3>.施工单位在工程完工后,比合同完工日期提前10天向业主和监理提交竣工验收申请,并提交了竣工资料。监理工程师在收到资料后第5天告之竣工资料未达到要求,要求施工单位对其中的某些部分进行整改。施工单位在收到监理的整改指示后第3天整改完毕重新申请验收,一周后该工程通过了业主组织的验收,施工单位是否造成了工期延误?根据合同该奖还是该罚?奖罚多少?
35
某港区拟建4个10万t级码头泊位,码头为高桩梁板结构。码头后方需进行软土地基加固以建设码头后方堆场。4个泊位的后方场地分为甲、乙两区分别采用堆载预压法和真空预压法进行加固,4个泊位前方港池需挖泥,浚深泊位前的水深以满足10万t级码头靠船使用。业主将高桩码头建设、港区挖泥分别承包给了甲公司和乙公司,将后方软基加固的甲区和乙区公别承包给了丙公司和丁公司。
施工全面开展,大约3个月之后的某天恰逢大低潮。在软基加固的甲区前沿,包括2个泊位的岸线发生大面积滑坡,致使后方加固区包括堆载预压料在内的近5万m³岸坡滑向海里,将前方已沉桩完毕的27根桩全部推倒,港池部分已接近要求浚深的部分,全部被滑坡土体填充,此外还造成了一些电缆、插板机、运输车等的损失,直接经济损失达190万元,幸而滑坡事故发在早晨,没有造成人员伤亡。
事后调查表明,事故发生时,后方堆场甲、乙二区插板已经完成,甲区堆载二级荷载已经加载完毕,局部正在加三级荷载;由于堆载料运输过程中的野蛮施工,致使甲区内所埋设的各种观测仪由全部损坏和失灵,对于滑坡发生前已经产生的很大侧向变形一无所知;乙区抽真空度已达8t/m2;甲区2个泊位已沉桩27根,正在准备在甲区前沿继续沿桩;泊位挖泥区,部分已接近要求水深,正在准备继续挖泥。事故发生致使各单位全部停工,而唯有乙区却安然无恙。
问题:
<1>.请分析滑坡事故发生的原因。
<2>.为什么滑坡事故在乙区没有发生?
<3>.该工程应当怎样安排才是合理的安全的安排。
<4>.该工程施工中岸坡稳定性分析应进行哪些内容的验算?
施工全面开展,大约3个月之后的某天恰逢大低潮。在软基加固的甲区前沿,包括2个泊位的岸线发生大面积滑坡,致使后方加固区包括堆载预压料在内的近5万m³岸坡滑向海里,将前方已沉桩完毕的27根桩全部推倒,港池部分已接近要求浚深的部分,全部被滑坡土体填充,此外还造成了一些电缆、插板机、运输车等的损失,直接经济损失达190万元,幸而滑坡事故发在早晨,没有造成人员伤亡。
事后调查表明,事故发生时,后方堆场甲、乙二区插板已经完成,甲区堆载二级荷载已经加载完毕,局部正在加三级荷载;由于堆载料运输过程中的野蛮施工,致使甲区内所埋设的各种观测仪由全部损坏和失灵,对于滑坡发生前已经产生的很大侧向变形一无所知;乙区抽真空度已达8t/m2;甲区2个泊位已沉桩27根,正在准备在甲区前沿继续沿桩;泊位挖泥区,部分已接近要求水深,正在准备继续挖泥。事故发生致使各单位全部停工,而唯有乙区却安然无恙。
问题:
<1>.请分析滑坡事故发生的原因。
<2>.为什么滑坡事故在乙区没有发生?
<3>.该工程应当怎样安排才是合理的安全的安排。
<4>.该工程施工中岸坡稳定性分析应进行哪些内容的验算?
