2027年一级建造师《通信与广电工程管理与实务》预测试卷四
通信与广电工程管理与实务
预测试卷
共 35 题
4412 次浏览
更新于 2026-09-26
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
下列不属于数字微波基站基础电源“三遥”功能的是( )。
- A.遥信
- B.遥测
- C.摇控
- D.遥断
2
( )光纤在1550nm处的衰减最小,适用于长距离数字传输系统。
- A.G.652
- B.G.653
- C.G.654
- D.G.655
3
高清晰度电视的图像质量接近( )mm的胶片质量。
- A.20
- B.25
- C.35
- D.40
4
假设某蓄电池组,没有负载的情况下测得电压为48.8V,加上负载后,测得端电压为46.2V,电流为0.5A,则电池组内阻为( )。
- A.5.2
- B.1.3
- C.2.6
- D.6
5
广播电视中心机房的空调通风系统采用( )的方式是最为合理的。
- A.一面出风三面送风
- B.一面出风一面送风
- C.房顶出风地下送风
- D.地下出风房顶送风
6
下列行中,属于危害网络信息安全的是( )。
- A.盗接邻居电话线路
- B.使用复制的电信号码
- C.故意复制计算机病毒
- D.冒用证件办理入网手续
7
下列硬件系统中用于为用户提供个性化.差异化服务的是( )。
- A.终端节点
- B.交换节点
- C.业务节点
- D.传输系统
8
( )是指在光端机发送端,通过调制器用电信号控制光源的发光强度,是光强度随信号电流线性变化。
- A.强度调制
- B.直接检波
- C.数字编码
- D.波分复用
9
光信号在进行放大的过程中,由于放大器的自发辐射等原因引起的光信噪比的劣化值是( )。
- A.最小边摸抑制比
- B.背靠背
- C.吞吐量
- D.噪声系数
10
下列关于通信工程安全施工要求说法错误的是( )。
- A.在电力线.电力设备下方或危险范围内,严禁使用金属伸缩梯
- B.35kv以下为2.5m,35kV以上为4m
- C.用砂轮切割机时,严禁在砂轮切割片侧面磨削
- D.拆除吊线时,如遇角杆,操作人员必须站在电杆转向角的正面
11
DWDM系统中( )的性能优劣对系统的传输质量有决定性影响。
- A.光合波器
- B.光分波器
- C.光波长转换器
- D.光分叉复用器
12
下列卫星工作多址方式中具备如下特点的是( );各站所发的信号在结构上各不相同,并且相互具有准正交性,以区别地址,而在频率、时间、空间上都可能重叠。
- A.频分多址方式
- B.时分多址方式
- C.空分多址方式
- D.码分多址方式
13
关于蓄电池内容说法错误的是( )。
- A.电池的内阻越小,蓄电池的容量越大
- B.若想缩短充电时间,充电电流必须加大,反之,充电电流可减少
- C.浮充充电指的是整流设备与蓄电池串联的工作方式
- D.充电终期应采用较小的电流是有益的
14
中短波广播发射机测试项目中,三大电声指标包括非线性失真、频率响应、( )。
- A.频率稳定度
- B.整机效率
- C.信噪比
- D.谐波失真
15
转包、违法分包、越级承揽电信建设项目或者发生重大质量事故、安全事故的,取消责任单位( )年参与电信建设活动的资格。
- A.1~2
- B.2~3
- C.3~4
- D.4~5
16
光纤通信有3个工作窗口,分别是850nm、( )和1550nm。
- A.1200nm
- B.1250nm
- C.1300nm
- D.1310nm
17
15mm2的电力电缆应采用( )连接电源。
- A.打接头圈
- B.焊接
- C.压接
- D.绕接
18
基站天馈线安装过程中,如馈线长75米,其接地方式正确的是( )。
- A.馈线与接地线夹角为10°,接地点4处
- B.馈线与接地线夹角为20°,接地点3处
- C.馈线与接地线夹角为20°,接地点4处
- D.馈线与接地线夹角为10°,接地点3处
19
( )主要用于音视频编码和数字与预校正,是电视发射机的核心部分。
- A.编码器
- B.解码器
- C.调制器
- D.解调器
20
关于光缆配盘说法不正确的是( )。
- A.靠近局站侧的光缆一般长度不低于1KM,并且减少接头
- B.接头位置应选择在稳固无水地带,避开渠塘.快慢道.交通道口等地
- C.光缆的端别,干线工程中北向为B端,南向为A端
- D.如果中继段中有特殊类型的光缆,应先确定特殊类型光缆的位置
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
广播电视中心的规模大小由( )决定。
- A.节目套数
- B.节目制作量
- C.节目性质
- D.观众群体
- E.节目播出量
22
广播电视中心供配电负荷等级分为( )。
- A.节目制作用电负荷
- B.监控设备负荷
- C.中心工艺负荷
- D.照明及电热负荷
- E.空调机水泵等动力负荷
23
下列位置,宜设置手孔的位置是( )。
- A.单位门口
- B.低洼地带
- C.小区内部管道
- D.简易塑料管道
- E.分支引上管道
24
广播电视中心防火要求说法正确的是( )。
- A.建筑面积400m2以上的演播室,应设雨喷淋水灭火系统
- B.建筑面积120m2以上巳记录的磁.纸介质库和重要的设备机房,应设置固定的气体灭火系统
- C.建筑面积120m2以上的演播室和录音室以及疏散走廊.楼梯间.自备发电机.配电室.工艺设备控制室和消防控制室等,应设置事故照明
- D.建筑面积120m2以上演播室.录音室.候播厅以及安全出口.疏散走廊和休息厅等,应设置灯光疏散指示标志
- E.除面积小于5m2的卫生间以外,均应设置火灾自动报警系统。
25
越区切换可分为( )。
- A.硬切换
- B.软切换
- C.更软切换
- D.ATM交换
- E.接力切换
26
根据《电信建设管理办法》,中断电信业务给电信业务经营者造成的经济损失包括( )。
- A.直接经济损失
- B.电信企业因中断电信业务向他人提出迁改电信设施的费用
- C.电信企业采取临时措施疏通电信业务的费用
- D.因中断电信业务而向用户支付的损失赔偿费用
- E.电信企业自行采取措施防止再次中断电信业务的费用
27
相对于频分复用传输系统,时分复用传输系统的优点有( )。
- A.网络扩容的理想手段
- B.安全性好
- C.数字电路高度集成
- D.更高的带宽利用率
- E.线路设备简单
28
双绞电缆的特性阻抗分为( )。
- A.100Ω
- B.75Ω
- C.120Ω
- D.150Ω
29
广播发射机常用的冷却方式有( )。
- A.强制风冷
- B.水冷
- C.油浸自冷
- D.蒸发冷却
- E.机械冷却
30
移动通信基站话务不均衡的原因是( )。
- A.天线挂高不合理
- B.小区过覆盖
- C.建筑物原因覆盖不足
- D.容量有限
- E.发射功率过小
三、案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31
2018年4月,A市某施工单位承接了一项PTN传输设备安装工程,包括50个基站新装设备及30个基站新装板卡,总投资1500万元;施工前编制了施工组织设计,明确了质量的管理目标施工过程如下:
<1>、开工后,建设单位巡视现场的过程中发现,前期涉及存在不合理的地方,口头通知施工单位变更增加2项工作内容:第一项:2个基站的配套传输设备安装;第二项,新增3km光缆中继段的线路施工
<2>、施工单位在进行某处基站新装板卡施工时,发现有个别单盘安装后指示灯显示不正常,项目经理要求采取措施确认故障原因;
<3>、部分设备安装完毕后,发现存在测试不合格的现象。
问题:
<1>.具备什么样资质的施工单位可承揽此工程?
<2>.施工组织设计除了质量的管理目标之外,还需包含哪些管理目标?
<3>.施工单位是否可以拒绝建设单位提出的新增工程,并说明理由?如果施工单位计划全部接受上述新增工程,应在施工前做哪些工作?
<4>.施工单位应如何做好板卡的安装工作;如何确认故障原因。
<1>、开工后,建设单位巡视现场的过程中发现,前期涉及存在不合理的地方,口头通知施工单位变更增加2项工作内容:第一项:2个基站的配套传输设备安装;第二项,新增3km光缆中继段的线路施工
<2>、施工单位在进行某处基站新装板卡施工时,发现有个别单盘安装后指示灯显示不正常,项目经理要求采取措施确认故障原因;
<3>、部分设备安装完毕后,发现存在测试不合格的现象。
问题:
<1>.具备什么样资质的施工单位可承揽此工程?
<2>.施工组织设计除了质量的管理目标之外,还需包含哪些管理目标?
<3>.施工单位是否可以拒绝建设单位提出的新增工程,并说明理由?如果施工单位计划全部接受上述新增工程,应在施工前做哪些工作?
<4>.施工单位应如何做好板卡的安装工作;如何确认故障原因。
32

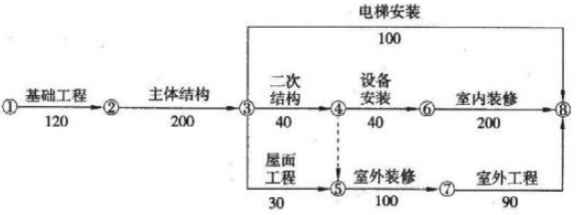

背景材料:某施工单位乙方与建设单位甲方签订了某工程施工总承包合同,合同约定,工期600天,工期每提前或拖后1天奖励或者罚款1万元;经甲方同意乙方将电梯和设备安装工程分包给具备资质的专业承包单位丙方,分包合同约定:分包工程进度必须满足施工进度总计划,施工进度奖惩约定与总承包合同的工期奖惩相同。
乙方按时提交了施工网络计划,并得到批准。

施工过程中发生了以下事件:
事件1:7月25日至26日基础工程施工时,由于特为暴雨引起洪水突发,导致现场无法施工,基础工程专业队30名工人窝工,天气好转后:27日该专业队全员进行现场清理,所用机械持续闲置3个台班(台班费:800/台班),28日乙方安排基础作业队和机械修复被洪水冲坏的部分基础12m³(综合单价:480元/m³)。
事件2:8月7日至10日主体结构施工时。”乙方租货的大模板未能及时进场,随后的8月9日至12日,工程所在地区供电中断)造成40名工人持续窝工6天,所用机械持续闲置6个台班(台班费:900元/台班)
事件3:屋面工程施工时,乙方的劳务分包队伍人员未能及时进场,造成施工时间延长8天。
事件4:设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成丙方12名工人窝工3天,租赁的施工机械闲置3天(租货费600元/天),设备安装工程完工时间拖延3天。
事件5:因甲方对室外装修设计的效果不满意,要求设计单位修改设计,致使图纸交付拖延,使室外装修作业推迟开工10天,窝工50个工日,租赁的施工机械闲置10天(租赁费700元/天)。
事件6:应甲方要求,乙方在室内装修施工中,来取了加快施工的技术组织措施,便室内装修施工时间缩短了10天,技术组织措施直接费8万元。
其余各项工作未出现导致作业时间和费用增加的情况。
问题:
<1>.从工期控制的角度看。该工程中的哪些工作是主要控制对象?
<2>.乙方可否就上述修项事件向甲方提出工期和(或)费用索赔?请简要说明理由。
<3>.丙方因制冷机组换货导致工人窝工和租赁设备闲置费用损失应由谁给于补偿?
<4>.工期索赔多少天?实际工期为多少天?工期将(罚)款是多少?
<5>.假设工程所在地人工费标准为50元/工日,窝工人工费补偿标准为30元/工日:机械闲置补偿标准为正常台班费的60%:承包商得到的费用索赔的多少钱?
乙方按时提交了施工网络计划,并得到批准。

施工过程中发生了以下事件:
事件1:7月25日至26日基础工程施工时,由于特为暴雨引起洪水突发,导致现场无法施工,基础工程专业队30名工人窝工,天气好转后:27日该专业队全员进行现场清理,所用机械持续闲置3个台班(台班费:800/台班),28日乙方安排基础作业队和机械修复被洪水冲坏的部分基础12m³(综合单价:480元/m³)。
事件2:8月7日至10日主体结构施工时。”乙方租货的大模板未能及时进场,随后的8月9日至12日,工程所在地区供电中断)造成40名工人持续窝工6天,所用机械持续闲置6个台班(台班费:900元/台班)
事件3:屋面工程施工时,乙方的劳务分包队伍人员未能及时进场,造成施工时间延长8天。
事件4:设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成丙方12名工人窝工3天,租赁的施工机械闲置3天(租货费600元/天),设备安装工程完工时间拖延3天。
事件5:因甲方对室外装修设计的效果不满意,要求设计单位修改设计,致使图纸交付拖延,使室外装修作业推迟开工10天,窝工50个工日,租赁的施工机械闲置10天(租赁费700元/天)。
事件6:应甲方要求,乙方在室内装修施工中,来取了加快施工的技术组织措施,便室内装修施工时间缩短了10天,技术组织措施直接费8万元。
其余各项工作未出现导致作业时间和费用增加的情况。
问题:
<1>.从工期控制的角度看。该工程中的哪些工作是主要控制对象?
<2>.乙方可否就上述修项事件向甲方提出工期和(或)费用索赔?请简要说明理由。
<3>.丙方因制冷机组换货导致工人窝工和租赁设备闲置费用损失应由谁给于补偿?
<4>.工期索赔多少天?实际工期为多少天?工期将(罚)款是多少?
<5>.假设工程所在地人工费标准为50元/工日,窝工人工费补偿标准为30元/工日:机械闲置补偿标准为正常台班费的60%:承包商得到的费用索赔的多少钱?
33
某工程承接一项线路工程,包含架空线路工程、利旧管道线路工程,开工前,组织了参与施工作业班组和作业人员进行了安全技术交底,会上专职安全员根据本项目施工作业特点、危险因素,以及施工过程中应注意的安全事项进行了详细讲解,会议结束后施工队长带领作业人员立即进入现场施工。施工过程中项目经理进行了多种形式的安全检查,发现如下问题:
A区施工现场部分架空线路的吊线垂度过大;
B区光缆在管道内施工的时候因为施工人员操作不慎造成光缆在管道内打结扣,施工单位采取措施进行处理;
C区现场施工人员有赤膊作业,有的杆上不使用安全带,有的直接将工具从杆上抛下。
D区现场施工人员将剩余的部分物料随意丢弃。
问题:
<1>、指出安全技术交底存在的问题并写出正确做法
<2>、应如何防范出现吊线垂度不符合要求的现场:并简述架设吊线的质量控制点。
<3>、施工单位应采取什么措施处理光缆在管道中打结扣的现象?
<4>、说明C现场施工人员的违规行为可能造成什么伤害?
<5>、施工单位对于工程的剩余材料应如何处理。
A区施工现场部分架空线路的吊线垂度过大;
B区光缆在管道内施工的时候因为施工人员操作不慎造成光缆在管道内打结扣,施工单位采取措施进行处理;
C区现场施工人员有赤膊作业,有的杆上不使用安全带,有的直接将工具从杆上抛下。
D区现场施工人员将剩余的部分物料随意丢弃。
问题:
<1>、指出安全技术交底存在的问题并写出正确做法
<2>、应如何防范出现吊线垂度不符合要求的现场:并简述架设吊线的质量控制点。
<3>、施工单位应采取什么措施处理光缆在管道中打结扣的现象?
<4>、说明C现场施工人员的违规行为可能造成什么伤害?
<5>、施工单位对于工程的剩余材料应如何处理。
34

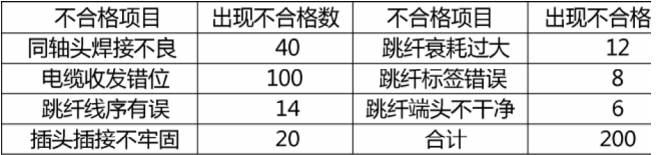

某项目部承接了一项DWDM设备安装及移动基站天馈线安装工程,建设单位机房安全员巡检时,施工人员正在铺有防静电地板的机房内,拆除原有设备,安全员检查发现,施工队成员未对拆除线缆采取保护措施,有可能造成机房内设备短路,安全员责令其停工;并嘱咐拆除工作注意事项;DWDM设备机架安装完毕后,垂直度不符合要求,3*4mm2的电源线采用铜铝鼻子压接的方法进行接电;天馈线施工完毕后,馈线经有馈线窗进入机房,但下雨天观察有雨水沿馈线流入机房,施工单位采取措施杜绝此类情况发生;测试阶段,出现部分指标不合格现象,经检查、统计、判断、分析发现,不合格项目统计如下:施工单位纠正后按期完工并提交竣工资料。在进行竣工验收的同时,施工单位出具了保修证书,但未确定保修期。

问题:
<1>、简述拆除过程应遵循的原则,对线缆拆除应做如何处理;
<2>、绘出本工程质量不合格项排列表
<3>、用排列图法对存在的质量问题进行分析。
<4>、指出本工程的主要质量问题。
<5>、如何防范焊接工作汇中可能出现的假焊虚焊现象?
<6>、本工程保修期应为多久?保修证书的内容包含哪些?

问题:
<1>、简述拆除过程应遵循的原则,对线缆拆除应做如何处理;
<2>、绘出本工程质量不合格项排列表
<3>、用排列图法对存在的质量问题进行分析。
<4>、指出本工程的主要质量问题。
<5>、如何防范焊接工作汇中可能出现的假焊虚焊现象?
<6>、本工程保修期应为多久?保修证书的内容包含哪些?
35

某地级市中心机房电源设备安装工程,工期5周(每周工作时间按7天计),项目部制订的进度计划见图4。

本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工成本为500元/天人。

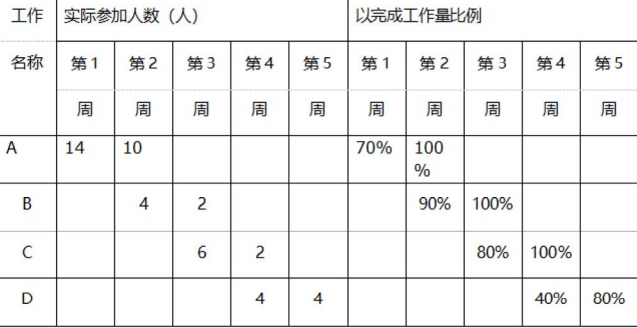

工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表4

在进行机房机房设备安装时,施工单位发现机房存在一面玻璃窗户,有阳光射入;机房底面上有防静电地板,施工单位采取措施进行设备安装;加电测试阶段,施工单位发现设备的个别单盘有问题,采取措施予以处理;施工单位于2016年8月1日提交竣工结算资料并通过验收;2016年9月8日正式投入使用。
问题:
<1>、分别计算第1周末和第5周末的计划工作预算费用(BCWS)。
<2>、分别计算第1周末和第5周末的已完工作预算费用(BCWP)。
<3>、分别计算第1周末和第5周末的计划工作实际费用(ACWP)。
<4>、机房内的照明应以什么照明为主?对于机房内的窗户施工单位应如何处理?
<5>、假定机房地面为防静电地板,施工单位应如何安装设备。

本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工成本为500元/天人。
工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表4

在进行机房机房设备安装时,施工单位发现机房存在一面玻璃窗户,有阳光射入;机房底面上有防静电地板,施工单位采取措施进行设备安装;加电测试阶段,施工单位发现设备的个别单盘有问题,采取措施予以处理;施工单位于2016年8月1日提交竣工结算资料并通过验收;2016年9月8日正式投入使用。
问题:
<1>、分别计算第1周末和第5周末的计划工作预算费用(BCWS)。
<2>、分别计算第1周末和第5周末的已完工作预算费用(BCWP)。
<3>、分别计算第1周末和第5周末的计划工作实际费用(ACWP)。
<4>、机房内的照明应以什么照明为主?对于机房内的窗户施工单位应如何处理?
<5>、假定机房地面为防静电地板,施工单位应如何安装设备。
输入阅读码
查看答案与解析需要输入阅读码
