2019年一级建造师《通信与广电工程管理与实务》试题(网友回忆版)

通信与广电工程管理与实务 历年真题 共 35 题 4452 次浏览 更新于 2026-09-28
下载试卷(PDF)

一、单项选择题

本类题共20题,每题1分,共20分。下列每题的选项中,只有一项最符合题意。

1
下列不属于交换节点设备的是( )。
  • A.电话交换机
  • B.分组交换机
  • C.路由器
  • D.用户小交换机
2
作为NFV的基础,将网络功能模块化、组件化的是( )。
  • A.IP
  • B.PTN
  • C.SDH
  • D.SDN
3

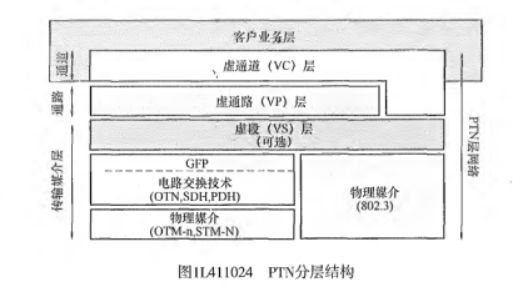

在PTN分层结构中,下列封装关系描述正确的是( )。
  • A.客户信息封装进VS
  • B.VP封装进入VC
  • C.VS封装进入VP
  • D.VC封装进入VP
4
移动通信特有的干扰是( )。
  • A.外部干扰
  • B.同频干扰
  • C.互调干扰
  • D.邻道干扰
5
下列关于4GLTE描述正确的是( )。
  • A.LTEFDD根据业务不同调整上下行链路间转换点的频率
  • B.TDLTE具有上下行信道一致性
  • C.LTEFDD上下行工作于同一频率
  • D.FDDLTE在支持非对称业务时,频谱的利用率大大提高
6
下列关于5G技术说法错误的是( )。
  • A.流量密度在10Tbs/km2
  • B.设备密度达到600万个/km2
  • C.支持500KM/h移动速度
  • D.用户体验速率达到Gbps量级
7
在双声道立体声放音时,最佳听声位置是( )。
  • A.50°-60°
  • B.60°-70°
  • C.70°-80°
  • D.80°-90°
8
安装600*300*2600mm机柜时,下列说法正确的是( )。
  • A.可使用2个底脚螺栓固定
  • B.一列有多个机柜时,可将多个机柜连在一起后接地
  • C.调整机架垂直度时,可在底脚处放置硬纸板
  • D.将机架垂直度偏差控制在2.5mm以内
9
下列关于光缆说法错误的是( )。
  • A.层绞式光缆容纳的光纤数量多
  • B.束管式光缆中光纤余长不易控制
  • C.骨架式光缆光纤密度小,适用于管道布放
  • D.皮线光缆主要用于光缆线路入户引入段
10
下列不属于电视照明点光源性能指标的是( )。
  • A.额定功率
  • B.色温
  • C.光束范围
  • D.发光效率
11
设备加电的正确顺序是( )。
  • A.机架总保险、告警保险、列保险
  • B.机架告警保险、总保险、列保险
  • C.列保险、机架总保险、告警保险
  • D.列保险、机架告警保险、总保险
12
下列关于柴油发电机组安装说法正确的是( )。
  • A.地脚螺栓采用二次灌浆方式预埋
  • B.对于2500KG以上机组基础可用2个防滑铁件进行加固定位
  • C.排烟管路水平伸向室外口应加装伞形防雨帽
  • D.排气管应喷天蓝色或白色
13
下列关于光纤通道总衰减说法正确的是( )。
  • A.总衰减等于光纤线路的自身衰耗与光纤接头衰耗之和
  • B.应使用稳定的光源和光功率计测试
  • C.测试结果应取双向测试的算术平均值
  • D.可以使用OTDR测试
14
光缆跨电杆应做弯曲处理,伸缩弯在电杆的两侧扎带间下垂( )mm。
  • A.100
  • B.200
  • C.250
  • D.400
15
综合布线系统中,与普通用户离得最近的系统是( )。
  • A.设备间子系统
  • B.工作区子系统
  • C.水平子系统
  • D.管理子系统
16
与10KV以上高压输电线交越处,两侧电杆上的避雷线安装应断开( )间隙。
  • A.50
  • B.100
  • C.200
  • D.400
17
下列关于人手孔施工说法错误的是( )。
  • A.开挖宽度等于基础尺寸加操作宽度
  • B.主干管道低于分支
  • C.绿地或耕地内圈口应高出地面50-500mm
  • D.穿钉和拉力环应预埋在墙体内
18
下列关于卫星天线细调时,利用场强仪的调整顺序是( )。
  • A.仰角、方位角、馈源焦距、极化角
  • B.方位角、仰角、馈源焦距、极化角
  • C.方位角、仰角、极化角、馈源焦距
  • D.仰角、馈源焦距、方位角、极化角
19
施工单位提取的安全生产费不得用于( )。
  • A.安全生产培训
  • B.施工现场临时用电系统
  • C.新建项目安全评价
  • D.安全生产标准化建设
20
选择广播电视中心场地时,应使用精密声级计的( )测量其噪声环境。
  • A.慢档
  • B.快档
  • C.脉冲或脉冲保持
  • D.峰值保持

二、多项选择题

本类题共10题,每题2分,共20分。下列每题的选项中,有两个或两个以上符合题意,至少有一个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
界定接入网覆盖范围的接口是( )。
  • A.SNI
  • B.UNI
  • C.NNI
  • D.Q3
  • E.X2
22
下列属于4G移动网中EPC的是( )。
  • A.SGSN
  • B.MGW
  • C.SGW
  • D.PGW
  • E.PSRF
23
下列属于单模光纤特性说法正确的是( )。
  • A.光纤纤芯折射率比环绕它的包层折射率大
  • B.单模光纤不存在模式色散
  • C.G652光纤对弯曲损耗不敏感
  • D.G653光纤在1550nm处色散为0
  • E.G654光纤在1310处衰减最小
24
中短波广播发射机测试项目中三大电声指标是( )。
  • A.谐波失真
  • B.频率容限
  • C.调幅度
  • D.非线性失真
  • E.音频频率响应
25
下列属于广播短波发射天线的是( )。
  • A.水平对振子天线
  • B.笼形天线
  • C.同相水平天线
  • D.菱形天线
  • E.鱼骨天线
26
某波分设备的测试连接图如下,可测试哪些项目( )。
题目图片
  • A.中心频率与偏离
  • B.发送信号波形
  • C.最大-20dB带宽
  • D.抖动转移特性
  • E.最小边摸抑制比
27
影响无线接通率的因素有( )。
  • A.业务信道的拥塞
  • B.控制信道的拥塞
  • C.业务信道分配失败
  • D.其他电气干扰源
  • E.小区参数
28
下列关于光缆标石埋设说法正确的是( )。
  • A.转弯标石应埋设在线路转弯处两条直线段延长线的交叉点上
  • B.监测表石应面向公路
  • C.长度1.5m的标石,应埋深700mm,出土800mm
  • D.长途光缆标石编号应以中继段为编号单元
  • E.当利用固定标志来标识光缆位置时,可不埋设标石
29
下列关于管道线路工程施工说法正确的是( )。
  • A.子管可跨人手孔敷设
  • B.管孔占用先下后上,先侧后中,逐层使用
  • C.敷设光缆时在管道进出口采取保护措施
  • D.人手孔内光缆接头盒应设置与水线以上
  • E.光缆接头距离两侧出口处的光电缆长度不小于400mm
30
关于电信设施建设要求说法正确的是( )。
  • A.优先利用公共建筑附建基站
  • B.充分利用民用建筑附建基站
  • C.电信设施的空余资源可以出租、出售或资源互换
  • D.尽量通过技术改造、扩建提高资源利用率
  • E.地下综合管廊规划时,应考虑电信设施建设需要

三、案例分析题

本类题共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。共120分。

31

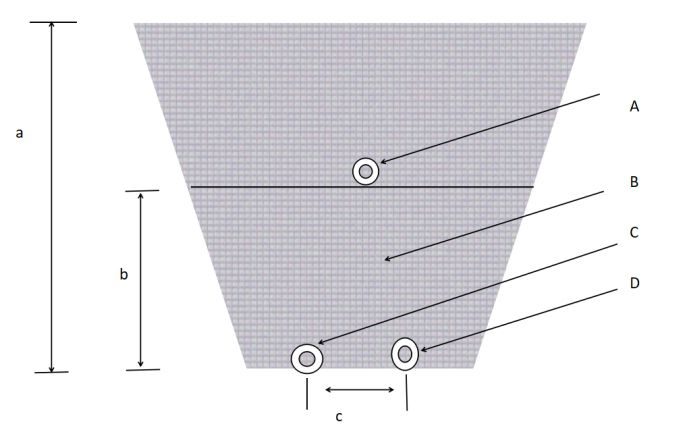

某施工单位在东南沿海某省建设一干线传输线路工程,包括直埋光缆线路、波分设备安装。部分线路同沟敷设一本地网光缆,开工前,项目部将工程分解为路由复测、开箱检验、单盘测试、机架设备安装、走线架安装、光纤布放、缆沟回填、误码测试、光缆配盘、埋设标石、电源线敷设及成端、中继段测试、传输系统优化、信噪比测试、光缆成端、本机测试、工程验收等17个工序。施工中硬土空旷区光缆埋设图如图所示:
题目图片

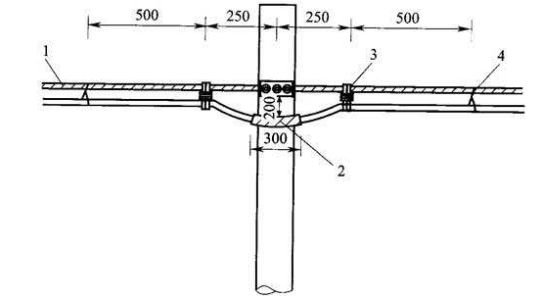

施工作业人员在光缆熔接过程中,采用熔接机监测光缆接续情况,熔接机屏幕显示如图2所示。
题目图片
在测试阶段,对波分设备信噪比进行测试,信噪比测试图如图3所示。
题目图片
问题:
 1.图1中a、b、c的最小值是多少?A、B、C、D分别代表什么?
 2.指出图2中异常情况的图序号,并说明如何处理。
 3.按施工顺序选出设备安装调试的专业工序。
 4.指出图3中纵轴、横轴的单位及使用仪表名称。
32
某项目部承揽了一项光缆直埋工程,光缆主要沿国道边水田敷设,沿途与其他地下管线交越,为避免交越处损坏原有管线,项目部详细了解交越处原有管线情况并制定安全防护措施,联系管线产权单位,说明情况并请产权单位安排人员现场配合。
施工中,光缆在穿越一处经济使用地时施工受阻。经监理单位同意,施工单位对路由走向进行部分调整,涉及路由变更长度为700米。
当其中一个中继段完成施工后,发现光缆对地绝缘电阻普遍不合格,经分析判断检查验证,是接头盒密封不严,导致光缆接头盒进水或受潮所致,密封不合格统计表见下表。
题目图片
接续人员整改后,该中继段26盘光缆(单盘盘长2.2公里)金属护套对地绝缘性能如下:
2MΩ<实测值<5MΩ:2盘
5MΩ<实测值<10MΩ:2盘
10MΩ<实测值<100MΩ:6盘
100MΩ<实测值<500MΩ:16盘
问题:
 1.该工程对原有光缆的防护措施有哪些?
 2.指出施工单位路由变更的不妥之处,并说明正确做法。
 3.绘制排列图并分析接头盒密封不严的主要原因。(排列图中不合格项用序号代替)
 4.整改后直埋光缆金属套对地绝缘是否满足验收规范?并说明理由。
33
某施工单位中标一设备安装工程,项目开工前,项目要求专职安全员制定施工组织设计,并监督施工中重要工序的施工方案,并安排安全员对全体施工人员进行安全技术交底。安全员对高处作业提出以下要求:
 1.施工人员在5级以上阵风天线上下塔时,必须佩戴安全帽、安全带及其他安全防护用具,以确保上下塔安全。
 2.在雷雨天气上下塔时,确认铁塔接地装置安全,同时规范穿戴绝缘鞋、绝缘手套与防护用具,放置触电。
 3.高温天气施工时,应采取措施防止人员中暑,气温过高停止施工。
 4.施工单位应划定安全禁区,设置警示牌,禁止围观市民穿越施工现场。
施工过程中,发生如下事件,一施工人员不慎从塔上跌落,同是其所带工具包内的工具将下方一上塔作业人员头部创伤,并致使地面一驻波比测试仪损坏,所幸两人均无生命危险,也无其他财产损失。
问题:
 1.对安全员要求有什么不妥,并补充安全员职责。
 2.指出高处作业不妥之处,并说明理由。
 3.判断事故等级,并分析造成事故可能原因。
 4.馈线安装的质量控制点有哪些?
34
某施工单位承接一项机房设备安装工程含设备安装和线缆布放,施工单位将设备安装和线缆布放分包,并与分包单位签订分包合同。分包合同约定付款方式、双方责权利、工程变更和索赔处理方法。
合同工期10周,施工单位对分包单位前3周已完工作量进行分包费用偏差分析,截止第三周末检查完成工作量如下表:
题目图片
施工单位对两项工作的费用绩效指数和进度绩效指数进行比对分析,就作业人员、施工机具及施工方法对分包单位提出建议。
问题:
 1.补充分包合同关键条款。
 2.简述子架安装的基本要求。
 3.分别计算BCWS01、BCWS02
 4.分别计算BCWP01、BCWP02
 5.分别计算CPI01、CPI02、SPI01、SPI02
 6.分析费用、进度执行情况并对分包单位后续工作提出合理建议。
35
某施工单位承接架空线路全长120KM,分为三个中继段,采用G652光缆,项目部根据现场摸底报告、资源配置计划和施工定额,编制了进度计划,项目部在计划制定过程中进行工作分解,时间估算,责任分工和作业排序见表,并制定双代号网络图,部分网络图见下图。
题目图片
题目图片
问题:
 1.指出进度计划编制依据的错误之处,并补全进度计划编制依据。
 2.写出B、E、H、J、K的紧前工作和紧后工作。
 3.补充绘制完成双代号网络图。
 4.列出ACEHIM的六个时间参数。
 5.写出关键工作和计算总工期。
 6.中继段测试包含哪些项目?
