2026年监理工程师《建设工程监理案例分析-水利工程》试题(网友回忆版)
建设工程监理案例分析-水利工程
历年真题
共 6 题
929 次浏览
更新于 2026-09-26
一、案例分析题
本题共6题,每题20分,共120分。
1
背景:某水利工程包含新建分洪闸、河道开挖和堤防填筑,分两个施工标段。监理单位承担监理工作,施工过程中发生如下事件:
事件1:监理单位成立监理机构,任命总监理工程师,选派监理人员,制定监理机构工作制度及部门职责。
事件2:监理机构进场后开展工作:①指示承包人设立质量责任公示牌;②组织编制工程建设执行的技术标准清单;③受项目法人委托组织设计交底。
事件3:监理工程师开展工作:①要求二标承包人更换不称职质检员;②审批专项施工进度计划;③组织审核质量保证体系;④主持合同协调及争议调解;⑤审批度汛方案;⑥审核质量缺陷处理措施计划。
事件4:堤防填筑时,按每10层划分单元工程,承包人依据《水利水电工程单元工程施工质量验收标准第一部分:土石方工程》(SL631.1-2025)验收。
事件5:分洪闸管理房施工中,承包人因工期原因提出将桩基由灌注桩改为预制桩的变更,总监组织勘察、设计单位研究后同意并批准实施。
问题:
1.根据《水利工程施工监理规范》(SL288-2014),指出事件1中监理单位做法的不妥之处,并说明理由。
2.根据《水利工程质量管理规定》(水利部令第52号),指出事件2中监理机构做法的不妥之处,并说明理由。
3.根据《水利工程施工监理规范》(SL288-2014),事件3中监理工程师的工作有哪三项不妥(可用序号表示)?
4.根据《水利水电建设工程验收规程》(SL/T223-2025),指出事件4中不妥之处,并说明理由。
5.根据《水利工程设计变更管理暂行办法》(水规〔2020〕283号),指出事件5中总监理工程师处理设计变更做法的不妥之处和设计变更类型,并说明理由。
事件1:监理单位成立监理机构,任命总监理工程师,选派监理人员,制定监理机构工作制度及部门职责。
事件2:监理机构进场后开展工作:①指示承包人设立质量责任公示牌;②组织编制工程建设执行的技术标准清单;③受项目法人委托组织设计交底。
事件3:监理工程师开展工作:①要求二标承包人更换不称职质检员;②审批专项施工进度计划;③组织审核质量保证体系;④主持合同协调及争议调解;⑤审批度汛方案;⑥审核质量缺陷处理措施计划。
事件4:堤防填筑时,按每10层划分单元工程,承包人依据《水利水电工程单元工程施工质量验收标准第一部分:土石方工程》(SL631.1-2025)验收。
事件5:分洪闸管理房施工中,承包人因工期原因提出将桩基由灌注桩改为预制桩的变更,总监组织勘察、设计单位研究后同意并批准实施。
问题:
1.根据《水利工程施工监理规范》(SL288-2014),指出事件1中监理单位做法的不妥之处,并说明理由。
2.根据《水利工程质量管理规定》(水利部令第52号),指出事件2中监理机构做法的不妥之处,并说明理由。
3.根据《水利工程施工监理规范》(SL288-2014),事件3中监理工程师的工作有哪三项不妥(可用序号表示)?
4.根据《水利水电建设工程验收规程》(SL/T223-2025),指出事件4中不妥之处,并说明理由。
5.根据《水利工程设计变更管理暂行办法》(水规〔2020〕283号),指出事件5中总监理工程师处理设计变更做法的不妥之处和设计变更类型,并说明理由。
2
背景:某大型水闸工程监理招标文件依据《标准监理招标文件》(2017年版)编制,施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。施工招标在监理招标确定后进行,中标监理单位参与施工招标。过程中发生如下事件:
事件1:监理招标文件规定资格审查资料包括:公司基本情况表、近年财务状况表。
事件2:施工招标文件规定资格条件包括“近五年获得过工程所在地省级优质工程奖”,某投标人提出异议,招标人经研究并报行政监督部门同意后删除该条件,发出修改通知并顺延投标截止时间。
事件3:招标人组建评标委员会(7人):其中招标人代表2人,招标人指定监理单位派出专家1人,同时在省级综合评标专家库随机抽取技术、经济专家4人。
事件4:承包人为优化闸室基坑降水方案,补充勘察后提交某月工程量计量申报表(部分),如表2所示。

事件5:施工合同约定材料价格变化超过±5%时调整,调整规则:(1)投标单价低于投标期信息价,施工期上涨按投标期信息价调整,下跌按投标单价调整;(2)投标单价高于投标期信息价,施工期下跌按投标期信息价调整,上涨按投标单价调整。本工程某月钢筋用量180t,投标单价4000元/t,投标期信息价4200元/t,施工期采购信息价4600元/t。
问题:
1.除事件1所列资料外,资格审查资料还应包括哪些?
2.根据《中华人民共和国招标投标法实施条例》,指出并改正事件2中招标人做法的不妥之处。
3、根据《中华人民共和国招标投标法》,事件3中评标委员会的组建是否妥当?说明理由。
4、事件4中,监理机构审核时应扣除哪些项目工程量或费用?说明理由。
5、事件5中,应予以调整的材料差价为多少?
事件1:监理招标文件规定资格审查资料包括:公司基本情况表、近年财务状况表。
事件2:施工招标文件规定资格条件包括“近五年获得过工程所在地省级优质工程奖”,某投标人提出异议,招标人经研究并报行政监督部门同意后删除该条件,发出修改通知并顺延投标截止时间。
事件3:招标人组建评标委员会(7人):其中招标人代表2人,招标人指定监理单位派出专家1人,同时在省级综合评标专家库随机抽取技术、经济专家4人。
事件4:承包人为优化闸室基坑降水方案,补充勘察后提交某月工程量计量申报表(部分),如表2所示。

事件5:施工合同约定材料价格变化超过±5%时调整,调整规则:(1)投标单价低于投标期信息价,施工期上涨按投标期信息价调整,下跌按投标单价调整;(2)投标单价高于投标期信息价,施工期下跌按投标期信息价调整,上涨按投标单价调整。本工程某月钢筋用量180t,投标单价4000元/t,投标期信息价4200元/t,施工期采购信息价4600元/t。
问题:
1.除事件1所列资料外,资格审查资料还应包括哪些?
2.根据《中华人民共和国招标投标法实施条例》,指出并改正事件2中招标人做法的不妥之处。
3、根据《中华人民共和国招标投标法》,事件3中评标委员会的组建是否妥当?说明理由。
4、事件4中,监理机构审核时应扣除哪些项目工程量或费用?说明理由。
5、事件5中,应予以调整的材料差价为多少?
3
某堤防除险加固工程建设内容包括堤身加高培厚、混凝土预制块护坡、白蚁防治、新建钢筋混凝土穿堤箱涵(断面尺寸为3.0m×3.0m)等。发包人与某施工单位签订了施工合同,某监理单位承担了本工程施工、水土保持及环境保护监理工作,现场设立了监理机构,监理过程中发生如下事件:
事件1:工程开工前,总监理工程师召集监理人员进行监理工作技术交底,明确了工程施工质量事前、事中和事后的控制内容,如图示。

事件2:在箱涵两侧土方填筑施工过程中,监理工程师巡视检查时发现一侧填土面距涵顶0.5m,另一侧填筑面距涵顶2.5m;箱涵侧面全部涂刷了黏土泥浆,泥浆浓度1:2.8,泥浆层厚1mm;填筑土料为黏性土,铺土层厚度19cm;贴边土方填筑用人工夯实。
事件3:C20混凝土预制块在施工现场预制,施工单位委托检测单位根据进行了混凝土配合比设计,成果如表3所示。某次混凝土预制块制作前,施工单位对砂、石等原材料的表面含水率进行了检测,砂为4%,石子为2%,并向监理机构提交了混凝土浇筑开仓报审表,附混凝土配合比如表3所示。监理机构审核后认为不变,要求对混凝土配合比进行调整。

事件4:监理机构编制了水土保持监理实施细则,其中关于检查施工单位水土流失防治措施的部分内容为:检查降水蓄渗措施、土地整治措施、临时防护措施和防风固沙措施等。
事件5:监理机构编制了环境保护监理实施细则,其中水环境保护监理工作内容为:检查施工项目废水、废浆和生活污水的处理设施;督促施工单位建设施工废水处理设施,补充完善废污水技术防护措施;检查对化学品等有毒材料、油料储存地的隔水设计情况;检查保护地下水环境措施;督促施工单位在基坑降水区域外设置标识,做好沉降观测等。
问题:
1.根据事件1,指出图3中A、B、C的工作内容。
2.根据指出事件2中监理工程师巡视检查时应发现的问题。
3.根据事件3,计算配合比调整后1m3混凝土中水、水泥、砂和石子的质量(单位kg,计算结果取整数)。
4.根据《生产建设项目水土保持技术标准》(GB50433-2018),施工单位水土流失防治措施除事件4中列出的外,还应包括哪些?
5.水环境保护监理工作内容除事件5中列出的外,还应包括哪些?
事件1:工程开工前,总监理工程师召集监理人员进行监理工作技术交底,明确了工程施工质量事前、事中和事后的控制内容,如图示。

事件2:在箱涵两侧土方填筑施工过程中,监理工程师巡视检查时发现一侧填土面距涵顶0.5m,另一侧填筑面距涵顶2.5m;箱涵侧面全部涂刷了黏土泥浆,泥浆浓度1:2.8,泥浆层厚1mm;填筑土料为黏性土,铺土层厚度19cm;贴边土方填筑用人工夯实。
事件3:C20混凝土预制块在施工现场预制,施工单位委托检测单位根据进行了混凝土配合比设计,成果如表3所示。某次混凝土预制块制作前,施工单位对砂、石等原材料的表面含水率进行了检测,砂为4%,石子为2%,并向监理机构提交了混凝土浇筑开仓报审表,附混凝土配合比如表3所示。监理机构审核后认为不变,要求对混凝土配合比进行调整。

事件4:监理机构编制了水土保持监理实施细则,其中关于检查施工单位水土流失防治措施的部分内容为:检查降水蓄渗措施、土地整治措施、临时防护措施和防风固沙措施等。
事件5:监理机构编制了环境保护监理实施细则,其中水环境保护监理工作内容为:检查施工项目废水、废浆和生活污水的处理设施;督促施工单位建设施工废水处理设施,补充完善废污水技术防护措施;检查对化学品等有毒材料、油料储存地的隔水设计情况;检查保护地下水环境措施;督促施工单位在基坑降水区域外设置标识,做好沉降观测等。
问题:
1.根据事件1,指出图3中A、B、C的工作内容。
2.根据指出事件2中监理工程师巡视检查时应发现的问题。
3.根据事件3,计算配合比调整后1m3混凝土中水、水泥、砂和石子的质量(单位kg,计算结果取整数)。
4.根据《生产建设项目水土保持技术标准》(GB50433-2018),施工单位水土流失防治措施除事件4中列出的外,还应包括哪些?
5.水环境保护监理工作内容除事件5中列出的外,还应包括哪些?
4
某灌区引水涵洞工程建设内容包括进口箱涵段、洞挖段、出口箱涵段。其中进出口箱涵基坑土方开挖最大深度为6m,该地段地基存在软弱土层,开挖时容易造成滑坡;洞挖段长度为260m,采用顶管法施工,其工作井和接收井均采用钢筋混凝土沉井,沉井下沉最大深度为15m,长、宽均为9m。监理过程中发生如下事件:
事件1:工程开工前,项目法人要求监理机构编制该项目保证安全生产措施方案并组织实施,方案内容包括项目概况、编制依据、安全生产管理机构及相关负责人、安全生产的有关规章制度制定情况、安全生产管理人员及特种作业人员持证上岗情况等。
事件2:引水涵洞施工主要内容为土方开挖、土方填筑、沉井工程、洞挖施工、进出口箱涵混凝土浇筑(模板搭设最大高度4m)、设备安装(单件最大重量为750kN,采用起重机械进行安装)。
事件3:监理工程师在验收进口箱涵施工钢管脚手架时发现下列情况:
(1)脚手架底脚扫地杆、水平横杆离地面距离均为35cm;
(2)脚手架杆件连接处相互伸出的端头长度为8cm;
(3)脚手架剪刀撑的斜杆与水平面的交角为60°;
(4)平台脚手板搭接长度为10cm;
(5)钢管脚手架的立杆垂直放置在钢板上。
事件4:工程施工前,监理机构明确了本工程涉及工程结构安全的关键部位,并组织设计、施工等单位确定见证取样相关内容,施工过程中制备了见证取样文件。

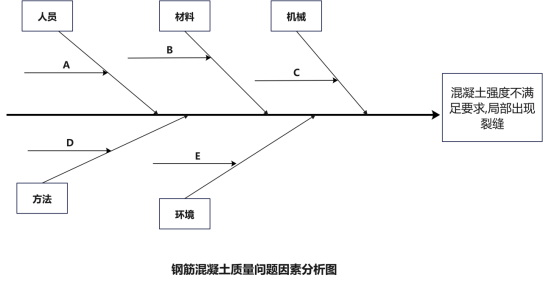

事件5:监理工程师检查发现已浇筑的出口箱涵等质量问题,经分析,影响质量因素有:①现场施工人员未经培训;②砂含泥量大;③气温骤降;④混凝土养护不及时;⑤振捣器性能不稳定等。钢筋混凝土质量问题因素分析图如图所示。

问题:
1.根据《水利工程建设安全生产管理规定》(水利部令第26号),事件1中项目法人的做法是否正确?说明理由。保证安全生产措施方案除事件1中列出的内容外,还应包括哪些?
2.根据《水利水电工程危险源辨识与风险评价导则》(SL/T843-2025),事件2中引水涵洞施工重大危险源有哪三项?
3.根据《水利水电工程施工通用安全技术规程》(SL398-2007),事件3中脚手架搭设有哪三种情况不符合要求(可用序号表示)?
4.根据《水利工程质量管理规定》(水利部令第52号)及《水利水电建设工程验收规程》(SL/T223-2025),改正事件4中的不妥之处。
5.根据事件5,指出图4中A、B、C、D、E所代表的钢筋混凝土质量影响因素(可用序号表示)。
事件1:工程开工前,项目法人要求监理机构编制该项目保证安全生产措施方案并组织实施,方案内容包括项目概况、编制依据、安全生产管理机构及相关负责人、安全生产的有关规章制度制定情况、安全生产管理人员及特种作业人员持证上岗情况等。
事件2:引水涵洞施工主要内容为土方开挖、土方填筑、沉井工程、洞挖施工、进出口箱涵混凝土浇筑(模板搭设最大高度4m)、设备安装(单件最大重量为750kN,采用起重机械进行安装)。
事件3:监理工程师在验收进口箱涵施工钢管脚手架时发现下列情况:
(1)脚手架底脚扫地杆、水平横杆离地面距离均为35cm;
(2)脚手架杆件连接处相互伸出的端头长度为8cm;
(3)脚手架剪刀撑的斜杆与水平面的交角为60°;
(4)平台脚手板搭接长度为10cm;
(5)钢管脚手架的立杆垂直放置在钢板上。
事件4:工程施工前,监理机构明确了本工程涉及工程结构安全的关键部位,并组织设计、施工等单位确定见证取样相关内容,施工过程中制备了见证取样文件。
事件5:监理工程师检查发现已浇筑的出口箱涵等质量问题,经分析,影响质量因素有:①现场施工人员未经培训;②砂含泥量大;③气温骤降;④混凝土养护不及时;⑤振捣器性能不稳定等。钢筋混凝土质量问题因素分析图如图所示。

问题:
1.根据《水利工程建设安全生产管理规定》(水利部令第26号),事件1中项目法人的做法是否正确?说明理由。保证安全生产措施方案除事件1中列出的内容外,还应包括哪些?
2.根据《水利水电工程危险源辨识与风险评价导则》(SL/T843-2025),事件2中引水涵洞施工重大危险源有哪三项?
3.根据《水利水电工程施工通用安全技术规程》(SL398-2007),事件3中脚手架搭设有哪三种情况不符合要求(可用序号表示)?
4.根据《水利工程质量管理规定》(水利部令第52号)及《水利水电建设工程验收规程》(SL/T223-2025),改正事件4中的不妥之处。
5.根据事件5,指出图4中A、B、C、D、E所代表的钢筋混凝土质量影响因素(可用序号表示)。
5
某水库枢纽工程建设内容包括土石坝、溢洪道、库岸防护及交通道路等。项目法人依据《水利水电工程标准施工招标文件(2009年版)》通过招标与某施工单位签订了施工合同,并委托某监理单位实施监理,监理单位在现场设立了监理机构。监理过程中发生如下事件:
事件1:交通道路设计采用半挖半填方案。施工单位根据施工图纸完成了道路土方的开挖和填筑工作,并按相关程序验收合格后向监理机构提交了工程计量报验单。某段道路土方开挖及填筑部分断面情况如下表

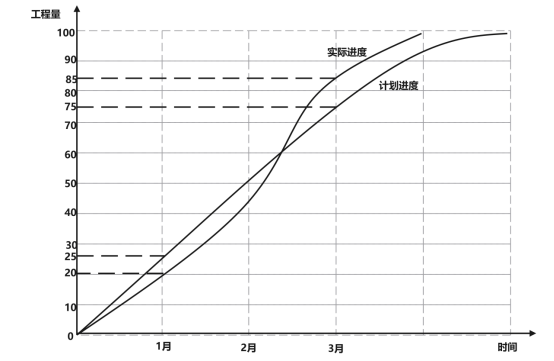

事件2:道路工程土方开挖合同工程量为60万m3,合同单价为18元/m3,计划4个月完成。道路土方开挖工程进度曲线如图5所示,监理机构分别在第1个月末和第3个月末检查了施工进度。

事件3:溢洪道土方开挖招标工程量为11.5万m3,根据确认的开挖区地形、计量剖面和施工图纸计算的工程量为12万m3,施工过程中考虑施工方便,施工单位实际开挖工程量为12.3万m3,土方开挖合同单价为18元/m3。监理机构签字确认了施工单位申报的工程量12.3万m3。
事件4:在坝基土方开挖过程中,存在若干2.5m3~3.0m3的孤石,施工单位提出孤石按石方开挖计量的要求,监理机构不予认可。
事件5:某段交通道路施工过程中,发现道路路基地质条件不满足设计要求,设计单位提出了设计变更,采用10%水泥土换填方式进行处理。施工单位报送监理机构的10%水泥土单价分析表部分内容如表所示。

问题:
1.根据事件1,列式计算桩号1+100~1+140段土方开挖和填筑的工程量。
2.根据事件2中的土方开挖进度曲线,分析第1个月末和第3个月末土方开挖的工程进度和资金计划执行情况。
3.事件3中,监理机构的做法是否妥当?说明理由;监理机构确认的土方开挖工程款应为多少?
4.根据《水利工程工程量清单计价规范》(GB50501-2007),事件4中监理机构的做法是否妥当?说明理由。
5.根据事件5,列式计算表中A、B、C的值(计算结果保留两位小数)。
事件1:交通道路设计采用半挖半填方案。施工单位根据施工图纸完成了道路土方的开挖和填筑工作,并按相关程序验收合格后向监理机构提交了工程计量报验单。某段道路土方开挖及填筑部分断面情况如下表

事件2:道路工程土方开挖合同工程量为60万m3,合同单价为18元/m3,计划4个月完成。道路土方开挖工程进度曲线如图5所示,监理机构分别在第1个月末和第3个月末检查了施工进度。

事件3:溢洪道土方开挖招标工程量为11.5万m3,根据确认的开挖区地形、计量剖面和施工图纸计算的工程量为12万m3,施工过程中考虑施工方便,施工单位实际开挖工程量为12.3万m3,土方开挖合同单价为18元/m3。监理机构签字确认了施工单位申报的工程量12.3万m3。
事件4:在坝基土方开挖过程中,存在若干2.5m3~3.0m3的孤石,施工单位提出孤石按石方开挖计量的要求,监理机构不予认可。
事件5:某段交通道路施工过程中,发现道路路基地质条件不满足设计要求,设计单位提出了设计变更,采用10%水泥土换填方式进行处理。施工单位报送监理机构的10%水泥土单价分析表部分内容如表所示。

问题:
1.根据事件1,列式计算桩号1+100~1+140段土方开挖和填筑的工程量。
2.根据事件2中的土方开挖进度曲线,分析第1个月末和第3个月末土方开挖的工程进度和资金计划执行情况。
3.事件3中,监理机构的做法是否妥当?说明理由;监理机构确认的土方开挖工程款应为多少?
4.根据《水利工程工程量清单计价规范》(GB50501-2007),事件4中监理机构的做法是否妥当?说明理由。
5.根据事件5,列式计算表中A、B、C的值(计算结果保留两位小数)。
6
某水库工程建设内容包括混凝土重力坝、溢洪道、坝顶公路和尾水渠等。其中重力坝分为溢流坝段(含溢洪道)和非溢流坝段,溢洪道布置在重力坝中部,溢洪道上部布置交通桥,其下游布置消力池和尾水渠,溢洪道由弧形闸门及液压启闭机控制过流。发包人依据《水利水电工程标准施工招标文件(2009年版)》编制了招标文件,通过招标与某承包人签订了本工程土建及设备安装施工合同。某监理单位承担了本工程的施工监理工作,并在现场设立了监理机构。监理过程中发生如下事件:

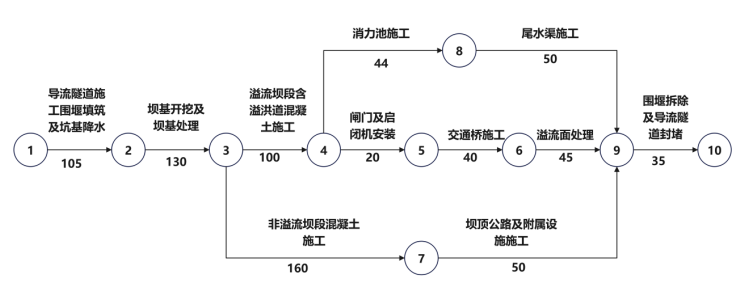

事件1:承包人编制并经监理机构批准的水库工程施工进度计划如图

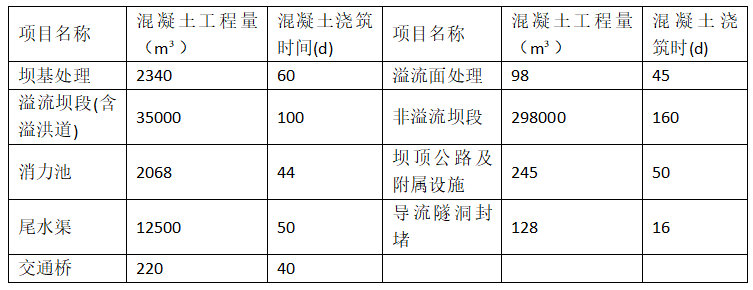

承包人根据本工程各部位混凝土工程量及浇筑时间(如表6),确定自建混凝土拌和系统的单位小时生产能力为140m3/h,其中混凝土拌和系统单位小时不均匀系数取1.3,每天工作时间按20小时计。

事件2:某日水文及气象部门预报,工程所在地区第2天将发生特大暴雨,上游河流可能发生超标准洪水。监理机构认为工程施工存在安全风险,以书面方式向承包人发出暂停施工指示,要求做好应对超标准洪水的准备工作,并抄送发包人。承包人按监理机构要求暂停施工5天后复工,并据此向监理机构提出延长工期5天的要求。
事件3:开工后第430天末监理机构对工程施工进度进行检查,检查结果:“尾水渠施工”实际完成工程量为计划工程量的60%;“溢流面处理”实际完成工程量为计划工程量的73.33%;“坝顶公路及附属设施施工”实际完成工程量为计划工程量的70%。假定各项工作匀速施工的情形下,监理机构对实际进度与计划进度进行了比较,并分析了对工期的影响。
事件4:承包人提交的本工程水土保持措施计划部分内容如下:
(1)填筑重力坝施工围堰:
(2)弃土场设置挡渣墙、截水沟、排水沟:
(3)办公生活区设置挡土墙、截水沟、排水沟;
(4)钢筋加工厂设置围墙,
事件5:重力坝基坑经常性排水采用沉淀池处理,沉淀池布置在基坑排水系统中部,承包人在施工期间按环境保护要求对沉淀池中的含泥废水进行了处理。
问题:
1.事件1中,指出本工程混凝土施工进度计划的高峰期时段,计算高峰期平均每天混凝土浇筑工程量,承包人自建混凝土拌和系统的单位小时生产能力是否满足高峰期混凝土浇筑要求?说明理由(计算结果保留两位小数)。
2.改正事件2中监理机构做法的不妥之处,监理机构是否应该同意承包人延长5天工期的要求?说明理由。
3.事件3中,指出第430天实际进度与计划进度的比较结果(用“××工作按期完成”,或“××工作实际进度比计划进度推迟×天工程量”表述),并分析对工期的影响。
4.事件4的水土保持措施计划中哪些项目不属于水土保持措施
5.事件5中,沉淀池布置位置是否合理?说明理由、指出沉淀池中含泥度水处理原则:排放废水符合的pH值应为多少?
事件1:承包人编制并经监理机构批准的水库工程施工进度计划如图

承包人根据本工程各部位混凝土工程量及浇筑时间(如表6),确定自建混凝土拌和系统的单位小时生产能力为140m3/h,其中混凝土拌和系统单位小时不均匀系数取1.3,每天工作时间按20小时计。

事件2:某日水文及气象部门预报,工程所在地区第2天将发生特大暴雨,上游河流可能发生超标准洪水。监理机构认为工程施工存在安全风险,以书面方式向承包人发出暂停施工指示,要求做好应对超标准洪水的准备工作,并抄送发包人。承包人按监理机构要求暂停施工5天后复工,并据此向监理机构提出延长工期5天的要求。
事件3:开工后第430天末监理机构对工程施工进度进行检查,检查结果:“尾水渠施工”实际完成工程量为计划工程量的60%;“溢流面处理”实际完成工程量为计划工程量的73.33%;“坝顶公路及附属设施施工”实际完成工程量为计划工程量的70%。假定各项工作匀速施工的情形下,监理机构对实际进度与计划进度进行了比较,并分析了对工期的影响。
事件4:承包人提交的本工程水土保持措施计划部分内容如下:
(1)填筑重力坝施工围堰:
(2)弃土场设置挡渣墙、截水沟、排水沟:
(3)办公生活区设置挡土墙、截水沟、排水沟;
(4)钢筋加工厂设置围墙,
事件5:重力坝基坑经常性排水采用沉淀池处理,沉淀池布置在基坑排水系统中部,承包人在施工期间按环境保护要求对沉淀池中的含泥废水进行了处理。
问题:
1.事件1中,指出本工程混凝土施工进度计划的高峰期时段,计算高峰期平均每天混凝土浇筑工程量,承包人自建混凝土拌和系统的单位小时生产能力是否满足高峰期混凝土浇筑要求?说明理由(计算结果保留两位小数)。
2.改正事件2中监理机构做法的不妥之处,监理机构是否应该同意承包人延长5天工期的要求?说明理由。
3.事件3中,指出第430天实际进度与计划进度的比较结果(用“××工作按期完成”,或“××工作实际进度比计划进度推迟×天工程量”表述),并分析对工期的影响。
4.事件4的水土保持措施计划中哪些项目不属于水土保持措施
5.事件5中,沉淀池布置位置是否合理?说明理由、指出沉淀池中含泥度水处理原则:排放废水符合的pH值应为多少?
