2027年一级建造师《矿业工程管理与实务》考前点题卷二

矿业工程管理与实务 考前点题 共 35 题 4288 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
矿业工程施工测量工作应遵循的基本原则是( )。
  • A.先控制后细部
  • B.由局部到整体
  • C.由低级到高级
  • D.先室外后室内
2
下列常用的矿业工程测量仪器中,用于测量两点之间高差的仪器是( )。
  • A.水准仪
  • B.经纬仪
  • C.全站仪
  • D.光电测距仪
3
钢结构的连接中,( )施工简单、结构拆装方便,常适用于安装连接和需要经常拆装的结构。
  • A.焊缝连接
  • B.普通螺栓连接
  • C.铆钉连接
  • D.高强度螺栓连接
4
根据《岩土锚杆与喷射混凝土支护工程技术规范》GB50086—2015中围岩稳定性分级的要指标是( )。
  • A.岩石的承载能力
  • B.岩石质量参数
  • C.岩石的结构类型
  • D.岩体强度应力比
5
关于主、副井筒位置与工业广场位置确定的基本原则,说法正确的是( )。
  • A.一般主、副井筒应设在井田四周
  • B.工业场地内必须设立铁路装运站
  • C.采用近长方形布置,且长边与岩层走向垂直
  • D.选矿工业场地一般应远离采矿工业场地
6
矿业工程中筒仓结构装车的筒仓采用( )的形式时下面可通过装载的车辆。
  • A.叠加
  • B.架空
  • C.索引
  • D.并列
7
反铲挖掘机挖土的特点是( )。
  • A.前进向上,强制切土
  • B.后退向下,强制切土
  • C.后退向上,自重切土
  • D.前进向下,自重切土
8
常用爆破技术中,属于光面爆破技术特点的是( )。
  • A.爆破后沿设计轮廓线形成平整光滑表面,可减少超挖、欠挖量
  • B.使主爆区传来的爆炸应力波和地震波在预裂面发生反射
  • C.可减少巷道的通风阻力,避免煤矿巷道顶部出现瓦斯集聚现象
  • D.可以放宽对主爆区爆破规模的限制,提高工效
9
可用于瓦斯及煤尘突出矿井的炸药是( )。
  • A.3级煤矿许用炸药
  • B.乳化炸药
  • C.水胶炸药
  • D.铵油炸药
10
井巷工程掘进机掘进施工中,综掘机最先开始的工艺流程是( )。
  • A.最先开始的流程为安全检查
  • B.铺设帮部金属网、钢带梁在割帮之前实施
  • C.最先开始的流程为临时支护
  • D.最先进行的流程安装锚杆
11
矿业工程混凝土灌注桩施工中,护筒中心与桩位中心的偏差不应( )mm。
  • A.>30
  • B.≥30
  • C.>50
  • D.≥50
12
关于矿井施工火灾预防的说法,正确的是( )。
  • A.煤层中未采用砌碹的硐室和巷道中,可进行喷灯焊接工作
  • B.电焊、气爆和喷灯焊接工作地点的风流中,瓦斯浓度不得超过0.8%
  • C.在检查证明作业地点附近10m范围内巷道顶部和支护背板后无瓦斯积存时,方可进行电焊作业
  • D.电焊、气焊和喷灯焊接等工作地点前后两端各10m的井巷范围内,应是不燃性材料支护,并有专人负责喷水
13
在建筑安装工程费中,下列选项不属于企业管理费组成部分的是( )。
  • A.办公费
  • B.劳动保护费
  • C.养老保险费
  • D.财务费
14
裸体巷道掘进要求实施光面爆破,其周边眼的眼痕率不应小于( )。
  • A.50%
  • B.60%
  • C.70%
  • D.80%
15
锚杆安装时其外露太长、托盘不能贴紧岩面的工序衔接问题是( )。
  • A.锚杆孔的深度未检查
  • B.锚杆预紧力不够
  • C.锚杆长度过长
  • D.锚杆固结时间太早
16
矿业工程环境管理中,固体废物常含有一定量植物生长的肥分和微量元素,( )可增强植物的抗倒伏能力,起硅钙肥的作用。
  • A.粉煤灰
  • B.锅炉渣
  • C.徽珠
  • D.自燃后的煤矸石
17
工程安全事故的伤亡人数在上报后有变化的,应当( )补报或者续报。
  • A.发生的当日内
  • B.次日内
  • C.7d内
  • D.30d内
18
关于矿业工程项目的环境影响评价形式的说法,错误的是( )。
  • A.可能造成重大环境影响的,应当编制环境影响报告书,对产生的环境影响应有全面评价
  • B.可能造成轻度环境影响的,应当编制环境影响报告表,对产生的环境影响应有分析或者专项评价
  • C.可能造成特别重大环境影响的,应当编制环境影响报告书,对产生的环境影响应有全面评价
  • D.对环境影响很小的,应当填报环境影响登记表
19
项目与风险情况有关联是因为( )。
  • A.项目有明确的不利结果
  • B.项目的结果不明确
  • C.项目的合同已经有风险条款
  • D.承揽项目就是冒险
20
决定立井井筒基岩施工掘砌循环作业速度的关键工作是( )。
  • A.钻眼爆破
  • B.装岩与提升
  • C.井筒支护
  • D.通风与排水

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
井巷涌水量预测方法有( )。
  • A.物探法
  • B.探放法
  • C.水文地质比拟法
  • D.涌水量与水位降深曲线法
  • E.地下水动力学法
22
矿区地面施工机械中,关于耙斗式装岩机的特点,说法正确的是( )。
  • A.适应于水平巷道装岩,不可用于倾斜巷道和弯道装岩
  • B.制造容易、安全可靠、岩尘量小
  • C.耙斗装岩机生产率随耙岩距离增加而增加
  • D.耙斗式装岩机行走方式为轨轮式
  • E.耙斗装岩机可远离工作面工作
23
井巷工程施工通风方式有( )。
  • A.压入式通风
  • B.抽出式通风
  • C.自然通风
  • D.混合式通风
  • E.分区域通风
24
关于筏形基础和箱形基础的说法,正确的是( )。
  • A.片筏基础可增强基础的整体性和抗弯刚度
  • B.筏形基础按构造形式可分为平板式、梁板式和承重板式
  • C.片筏基础是箱形基础的进一步发展
  • D.箱形基础适用于地基土质软弱且不均匀的地基或上部荷载很大的情况
  • E.箱形基础可使基础具有更大的刚度,大大减少建筑物的相对弯矩
25
下列关于矿业工程进度影响因素及对策的说法,正确的是( )。
  • A.为避免相关部门、单位影响进度的可以采取加强向有关政府职能部门汇报请示,争取最快解决的措施
  • B.为避免设计失误造成差错,可以采取加强对工程建设物资供应(部门、人员)的管理的措施
  • C.为避免材料、设备、机具不能及时到位,可以采取加强资金供应计划,落实资金供应渠道,无资金供应保证的工程不能开工的措施
  • D.施工单位未按工程进度要求提前开工单位工程,可以采取对提前开工的工程,可签发停工令或拒签工程付款签证的措施
  • E.为避免材料、设备、机具不能及时到位。可以采取加强物资供应的计划管理,提前做好物资供应的合同签订、资金供应的措施
26
矿山防治水工作应当坚持( )的原则。
  • A.有疑必探
  • B.边探边掘
  • C.先探后掘
  • D.边探边采
  • E.先治后采
27
关于建设项目投资及矿业工程项目投资特点的说法,正确的是( )。
  • A.建设项目投资构成要比建筑安装工程费的内容更宽更多
  • B.矿业工程建设项目投资的直接费不分井巷工程辅助费
  • C.特殊凿井的费用属于技术措施费
  • D.井筒地质检查钻探费应列人矿业工程建设其他费用
  • E.由施工单位使用和代管的锚喷支护巷道维修费属于直接工程费
28
关于矿井涌水量监测工作的要求,说法正确的是( )。
  • A.对新揭露的出水点,初期应每日观测1次
  • B.对溃入性涌水,最初应当每隔1~2h观测1次
  • C.对新开斜井,应每延深10m观测1次
  • D.对新开立井,应每延深10m观测1次
  • E.新开立井如遇新含水层时,应即刻安排观测1次
29

根据《尾矿库安全监督管理规定》,尾矿库等别为三级的,其可承担尾矿库建设项目的有( )。
  • A.总承包一级资质
  • B.总承包特级资质
  • C.总承包三级资质
  • D.总承包四级资质
  • E.专业承包一级资质
30
关于巷道锚喷支护护与喷混凝土的说法,正确的是( )。
  • A.锚喷支护可以与其他支护方法联合使用,以提高支护效果
  • B.锚杆支护不能独立使用,必须与喷混凝土支护联合使用
  • C.喷混凝土支护的主要作用在于封闭围岩、防止风化,自身没有支护能力
  • D.锚喷支护既可作为永久支护,也可作为临时支护
  • E.锚喷支护可用于各种工程条件,包括工作面涌水具有腐蚀性的情况

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31
某建设工程公司承担了矿井的施工工作。该矿井采用立井开拓方式,中央边界式通风,井田中央布置了2个井筒,主井井筒净直径5.5m,井深650m;副井井筒直径7.0m,井深625m;风井位于井田东北部边界,净直径5.0m,井深515m。
施工单位在矿井开工前,组织编制了该矿井的施工组织设计,确定了矿井的施工方案,明确了施工准备工作的具体内容,并进行了认真准备。考虑到井筒表土较薄,又没有流沙,采用普通法进行施工;基岩部分采用钻眼爆破法施工;主、副井到底后进行短路贯通,然后副井永久装备,主井进行临时改绞,负责井底车场及大巷的施工;在与风井贯通后进行采区巷道的施工。
但在矿井的建设过程中,主井在表土段施工发生了突水问题,使工程拖延了4个月。副井先到底,矿井整个施工组织被打乱。
问题:
<1>.根据本矿井的基本条件,矿井应采用哪种施工方案?
<2>.本矿井的施工组织设计应由哪个单位负责编制?
<3>.井筒的施工组织设计编制内容包括哪些?
<4>.在主井发生淹井事故后,如何及时调整施工进度计划安排?
32
某矿建施工单位的一个掘进工作队正在进行井下运输大巷的施工,施工方法是钻眼爆破、两掘一喷,每天两班掘进、一班支护。该掘进队有关爆破工作的主要内容安排实施如下:
(1)打眼放炮班班长和放炮员负责领取炸药和雷管,并随身携带与其他工人一起乘罐笼到井下工作面。
(2)班长与放炮员负责检查钻眼工作质量,与其他工人一起进行装药联线。装药联线完毕确认无误后,由班长取出放炮器钥匙交给放炮员放炮。
(3)放炮通风后,工人立即进入工作面敲帮问顶,处理危岩。
(4)放炮员整理放炮工具,处理剩余的炸药和雷管,炸药存放在工作面附件的躲避硐内,雷管存放到井下炸药库。
(5)当工作面出现瞎炮时,在距离瞎炮200~300mm的地方钻一倾斜炮眼,眼底与瞎炮眼底相距100mm,重新进行装药引爆。
问题:
(1)该掘进队施工中存在哪些违章问题?
(2)工作面安全检查包括哪些内容?应当由谁来负责进行?
(3)剩余的爆炸物品应当如何正确存放或处理?
(4)当遇到瞎炮时,正确的处理方法是什么?
33
某煤矿设计生产能力1000万吨/年,采用主、副斜井及两立井混合开拓方式,单水平盘区式开采。主斜井设计倾角5.5°,斜长2463m,直墙半圆拱形断面,净断面面积16.5㎡。副斜井设计倾角5.5°,斜长2455m,直墙半圆拱形断面,净断面面积21.5㎡。两斜井相距40m,间隔80m左右设有联络巷。
主、副斜井井口采用明槽开挖法施工,现浇钢筋混凝土支护。施工时明槽内涌水量达到4m³/h,施工单位及时采取有效应对措施,确保了工程顺利施工。表土及基岩风化带暗挖段采用普通法施工,小导管超前支护,钢拱架金属网喷射混凝土一次支护,素混凝土二次支护。
主、副斜井基岩段采用钻爆法施工,锚、网、喷支护。施工单位根据建设单位要求,制定了机械化配套方案实施快速施工。利用气腿式凿岩机钻眼,3.5m中深孔炮眼全断面光面爆破,装载机配合自卸车运输排矸,锚网喷临时支护,滞后工作面50m再进行全断面复喷成巷永久支护。利用联络巷实现主、副斜井掘进与支护交替作业,高效地完成了两井筒施工任务。
问题:
(1)针对斜井明挖施工明槽内出现的涌水,施工单位可采取哪些应对措施?
(2)主、副斜井基岩段施工作业存在哪些不合理之处?说明理由,并进行调整。
(3)主、副斜井同时施工,如何解决长距离通风工作面风量不足的问题?通风机应如何布置?
(4)主、副斜井采用掘进与支护交替作业方式具有哪些特点?
34

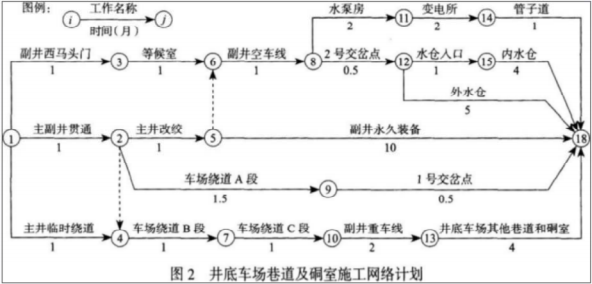

某矿井采用立井开拓方式,风井位于井田东部边界,主井装载系统位于副井运输水平上方,主、副井井筒深度基本相同,副井井底车场主要巷道及硐室布置如图1所示。
题目图片

矿井施工组织安排主井先于副井3个月开工,箕斗装载硐室与主井井筒同时施工,主、副井同时到底;短路贯通后,主井改为临时罐笼提升,副井进行永久装备,井底车场巷道及硐室施工网络计划如图2所示。
题目图片
问题:
<1>.主、副井同时到底后,短路贯通线路如何安排贯通点选择在何处?
<2>.主、副井同时到底后,应如何组织井底车场巷道及硐室施工?
<3>.主、副井同时到底后,矿井施工组织安排的井底车场巷道及硐室施工网络计划有何不当之处如何调整?
<4>.主井井筒表土段施工时发生工期延误3个月,如果后续井筒施工进度不变,应如何安排才能保证原施工组织受影响最小?
35
某巷道工程,在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议;
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司;
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告;为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。
问题:
<1>.建设单位招标文件是否妥当说明理由。
<2>.施工总承包单位开工是否妥当说明理由。
<3>.事件1~3中,施工总承包单位的做法是否妥当说明理由。
<4>.分包合同条款能否规避施工总承包单位的付款责任说明理由。
<5>.补充协议的约定是否合法说明理由。
