2027年二级建造师《矿业工程管理与实务》考前点题卷一

矿业工程管理与实务 考前点题 共 34 题 1603 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

本类题共20题,每题1分,共20分。

1
巷道掘进采用气腿式凿岩机钻眼时,炮眼的深度一般取( )m。
  • A.1.2~2.0
  • B.1.6~2.5
  • C.1.8~3.0
  • D.2.5~3.5
2
目前巷道永久支护多采用( )。
  • A.喷射混凝土支护
  • B.金属支架支护
  • C.锚杆支护
  • D.砌碹支护
3
地质构造、水文条件复杂的矿井,需要在同一工业广场内布置2个立井井筒时,井筒检查孔至少应打( )个。
  • A.1
  • B.2
  • C.3
  • D.4
4
掺有缓凝剂的混凝土浇水养护期不应少于( )d。
  • A.12
  • B.20
  • C.14
  • D.28
5
下列钢筋连接方法中,不属于机械连接的方法是( )。
  • A.套筒挤压连接
  • B.钢丝绑扎连接
  • C.锥螺纹套筒连接
  • D.直螺纹套筒连接
6
水准测量应使用精度不低于( )级的水准仪和普通水准尺进行。
  • A.DS05
  • B.DS1
  • C.DS3
  • D.DS10
7
下列混凝土材料按重量计的占比偏差,错误的是( )。
  • A.水泥、外加掺合料±2%
  • B.粗细骨料±3%
  • C.水±3%
  • D.外加剂溶液±2%
8
管理矿山企业的主管部门、劳动行政主管部门应当自收到建设单位报送的矿山建设工程安全设施施工、竣工情况的综合报告之日起( )日内,对矿山建设工程的安全设施进行检查;不符合矿山安全规程、行业技术规范的,不得验收,不得投入生产或者使用。
  • A.30
  • B.60
  • C.90
  • D.120
9
混凝土( )指的是混凝土抵抗环境介质作用并长期保持其良好的使用性能和外观完整性,从而维持混凝土结构的安全和正常使用的能力。
  • A.和易性
  • B.耐久性
  • C.强度
  • D.安定性
10
根据《煤矿井巷工程施工标准》GB/T50511—2022规定,平巷施工永久水沟距掘进工作面距离不宜大于( )m。
  • A.40
  • B.50
  • C.100
  • D.130
11
巷道采用压人式通风,局部扇风机必须安设在有新鲜风流流过的巷道内,并距掘进巷道口不得小于( )m。
  • A.5
  • B.10
  • C.15
  • D.20
12
深孔爆破是指( )的炮孔爆破。
  • A.炮孔深度大于5m
  • B.炮孔直径30~50mm,炮孔深度大于5m
  • C.炮孔直径小于50mm,炮孔深度大于5m
  • D.炮孔直径大于50mm,炮孔深度大于5m
13
下列立井施工采用吊桶提升的安全要求,说法正确的是( )。
  • A.吊桶上方应设坚固的保护伞置
  • B.吊桶内的岩渣应高于桶口边缘0.1m
  • C.吊桶上的关键部件,每月应检查一次
  • D.竖井开凿初期无导向绳时,或吊盘下面无导向绳部分的升降距离不得超过30m。
14
施工企业需要更换项目经理的,应提前( )d书面通知发包人和监理人,并征得发包人书面同意。
  • A.7
  • B.14
  • C.28
  • D.30
15
套管成孔灌注桩不包括( )。
  • A.锤击沉管灌注桩
  • B.振动沉管灌注桩
  • C.钻孔灌注桩
  • D.套管夯打灌注桩
16
稳定及整体性好的岩层采用( )。
  • A.全断面施工方法
  • B.导硐施工方法
  • C.台阶施工方法
  • D.分断面施工方法
17
关于井筒表土段吊挂井壁施工法的说法,错误的是( )。
  • A.吊挂井壁施工法是一种短段掘砌施工方法
  • B.吊挂井壁施工法可适用于稳定性较差的土层
  • C.吊挂井壁施工法段高一般取1~2m
  • D.吊挂井壁施工法工序转换频繁,井壁接槎多,封水性差
18
冻结法优点不包括( )。
  • A.防水性好
  • B.技术可靠
  • C.成本较低
  • D.工期易于保证
19
立井井筒施工时采用综合掘进队组织形式的说法正确的是( )。
  • A.避免推诿扯皮
  • B.一个项目部承担两个井筒时比较有利
  • C.可以另配机电维护人员
  • D.施工需要的辅助运输工种不在综合掘进队内
20
单位工程施工组织设计中经济技术指标不包括( )。
  • A.工期指标
  • B.劳动生产率指标
  • C.质量指标
  • D.矿井建设总工期

二、多项选择题

本类题共10题,每题2分,共20分。

21
质量控制的影响因素,属于施工环境因素的有( )。
  • A.人的生理条件
  • B.施工机具、设备
  • C.工程地质条件影响
  • D.质量管理体系的条件
  • E.井下通风、照明等
22
关于喷射混凝土强度等级的说法,错误的有( )。
  • A.喷射混凝土的设计强度等级不应低于C20
  • B.井筒工程,喷射混凝土的设计强度等级不应低于C25
  • C.重要硐室,喷射混凝土的设计强度等级不应低于C30
  • D.钢纤维喷射混凝土的设计强度等级不应低于C25
  • E.喷射混凝土的1d龄期的抗压强度不应低于6MPa
23
钢筋混凝土预制桩施工结束后应对( )进行检验。
  • A.承载力
  • B.桩身完整性
  • C.接桩质量
  • D.垂直度
  • E.桩顶标高
24
钢结构的连接方法有( )。
  • A.焊接
  • B.铆接
  • C.普通螺栓连接
  • D.高强度螺栓连接
  • E.机械连接
25
下列属于“通风系统不完善、不可靠”重大事故隐患情形的有( )。
  • A.矿井总风量不足或者采掘工作面等主要用风地点风量不足的
  • B.违反《煤矿安全规程》(2022年版)规定采用串联通风的
  • C.按照《煤矿安全规程》(2022年版)规定应当建立而未建立瓦斯抽采系统的
  • D.未按照国家规定安设、调校甲烷传感器
  • E.高瓦斯、煤(岩)与瓦斯(二氧化碳)突出建设矿井进入二期工程前,其他建设矿井进入三期工程前,没有形成地面主要通风机供风的全风压通风系统的
26
《尾矿库安全管理规定》中的施工要求,未经技术论证和安全生产监督管理部门的批准,任何单位和个人不得随意变更下述涉及尾矿库安全的事宜( )。
  • A.筑坝方式
  • B.坝型、坝外坡坡比和最终坝轴线的位置
  • C.坝体防渗、排渗及反滤层的设置
  • D.排洪系统的形式、布置及尺寸
  • E.坝体的非破损性检查
27
立井井筒施工中,稳定表土层主要包括( )。
  • A.非饱和的黏土层
  • B.含水量小的砂质黏土层
  • C.含水砂土层
  • D.含水率不大的卵石层
  • E.浸水的大孔性土层
28
注浆是矿山和岩土工程常用的技术,注浆的作用包括( )。
  • A.堵水
  • B.增强其强度和稳定性
  • C.加快凿井速度
  • D.减少岩土的渗透性
  • E.岩土加固
29
关于立井井筒基岩施工工艺的说法,错误的有( )。
  • A.钻眼爆破工作是一项主要工序,约占整个掘进循环时间的30%~40%
  • B.立井基岩施工是指在表土层或风化岩层以下的井筒施工,目前主要以钻眼爆破法施工为主
  • C.立井基岩掘进井简直径小于5m时,可采用手持式风动凿岩机钻眼
  • D.钻眼爆破的效果直接影响其他其他工序及井筒施工速度和工程成本,必须予以足够的重视
  • E.手持钻机钻眼深度以3.0~5.0m为宜,伞钻钻眼深度一般为1.5~2.0m
30
在井壁结构中,有关复合井壁的表述正确的有( )。
  • A.复合井壁是由两层以上的井壁组合而成,多用于冻结法凿井的立井井筒
  • B.复合井壁不适用于具有膨胀性质的岩层中和较大地应力的岩层中
  • C.复合井壁结构可解决由冻结压力和温度应力等所引起的井壁破坏问题
  • D.复合井壁强度高,但由于井壁层间可滑动,防水性能略弱
  • E.丘宾筒复合井壁是按其主要构件分类的

三、案例分析题

本类题共4题,每题20分,共80分。

31

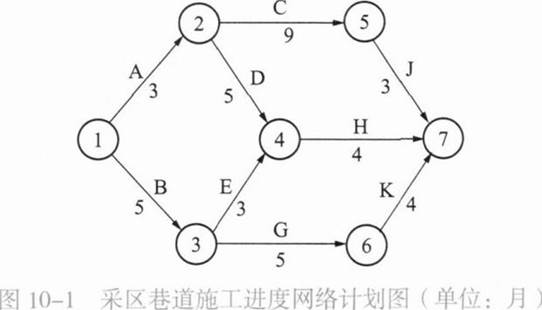

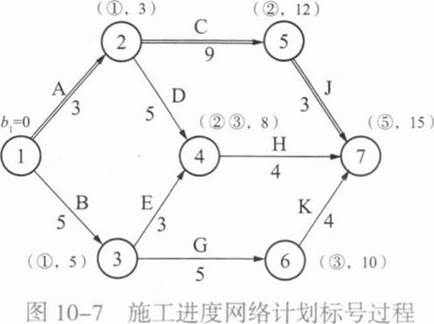

某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为15个月,施工单位根据该矿井采区巷道的关系,编制了采区巷道施工进度网络计划(图10—1),安排了4支施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、J;乙队:B、G、K;丙队D、H;丁队:E。
题目图片
监理单位在审查施工单位进度计划时发现其施工队伍安排不合理,建议只安排3支施工队伍,将丁队的施工任务交由丙队去完成,施工单位通过研究,采纳了监理的意见。
在施工进行到12个月末检查发现,甲队施工进度超前,C工程已完成,且J工程已施工1个月;乙队在G工程施工中,因遇含水地层发生突出水事故,导致施工进度拖延,检查时工程刚完成,K工程尚未开始;丙队施工进度正常。
问题:
 1.施工单位编制的原施工进度网络计划计算工期是多少?为确保工期施工中应重点控制哪些工程?
 2.针对监理单位的建议,施工单位应如何调整丙队的施工任务安排?
 3.针对G工程施工中出现的突出水事故,说明施工单位可获得索赔的具体内容及理由。
 4.乙队施工进度发生拖延后,如果施工进度不变,考虑K工程可安排对头掘进,则应当如何安排方能确保建设单位的施工工期要求?
32
某单位承建一矿井的主井井筒,井筒净直径5.5m,深度685m,采用掘砌混合施工作业方式,施工中发生了下列几个事件:
(1)井筒提升采用的是3m³吊桶单钩提升,施工中吊桶的吊耳出现开裂,及时送往机修厂进行修理,由于没有备用吊桶,考虑4m³与3m³吊桶平面尺寸一样,临时向副井施工单位借用了一个4m³吊桶进行出渣提升。
(2)井筒出渣采用中心回转抓岩机,由于吊盘信号工的疏忽,吊桶下放通过吊盘没有及时信号提醒,使得吊桶与抓岩机的回转臂相撞,虽未造成人员伤亡,但抓岩机被撞坏,耽误了井筒的出渣工作。
(3)施工中,吊泵的电机被烧毁,未能及时修理,在通过一含水层时,发现涌水突然增大,井筒工作面又没有布置安全梯,只能用吊桶撤离井下工作人员,由于撤离速度较慢,使得最后一批人员在等待升井时被涌水淹没,有1人死亡。
(4)在井筒掘进至井底车场水平标高时,接近煤层放炮引起有煤与瓦斯突出,突出量较少,但造成井筒片帮严重,增加了支护工作量。
问题:
 1.所发生的事件中,有哪些是施工单位违反安全规程规定造成的?
 2.针对井筒施工出现的涌水突然增大而发生的事故,该事故按严重程度属于哪一类?
 3.针对井筒施工出现煤与瓦斯突出,应当做好哪些工作?
 4.施工单位从该井筒的施工中应当吸取哪些教训?
33
某施工单位承揽了一年产90万t的煤矿井底车场与硐室工程,矿井为低瓦斯矿,井底车场涌水量较小,整个工程合同工期28个月。施工单位组建了该项目的管理机构即项目部,并任命王某担任项目经理,负责项目施工的全面工作。王某持有矿业工程一级注册建造师执业资格证书。
工程实施半年后,该施工单位又中标了一大型矿井的立井井筒工程,井筒深度850m,采用冻结法施工,冻结深度450m,项目经理需要持有一级注册建造师执业资格证书。为此施工单位将王某调任到该项目,原井底车场与硐室工程项目另外委派了该单位持有市政工程二级注册建造师执业资格证书的张某担任,报建设单位备案时,建设单位不予同意。
问题:
 1.井底车场与硐室工程项目的项目经理任命有何要求?
 2.施工单位委派张某担任项目经理,建设单位不予同意的理由是什么?
 3.针对施工单位出现的问题,你认为应当如何解决?
34
某施工单位投标承建一矿井的主井井筒工程,井筒深度为1200m,标书规定工期为16个月。建设单位提供工程施工的前期条件,包括进场道路、供电、供水等。施工单位根据建设单位的要求编制了施工组织设计,并经建设单位和监理单位审核后进行井筒的施工。施工中发生下列几起事件:
事件1:由于矿井进场道路为简易公路,雨期道路经常被冲毁,使得井筒施工所需材料不能及时进场,延误工期1个月。
事件2:施工单位在施工时,出现设备故障,使工期延长0.5个月。
事件3:井筒基岩施工时实际涌水量大于预测量,必须采用工作面预注浆才能通过,治水工作耽误工期1.5个月。
事件4:井筒施工结束后,由于总涌水量为11m³/h,建设单位要求施工单位进行了壁后注浆,使工期延长1个月。
问题:
 1.建设单位在井筒开工前,应当做好哪些工作?
 2.施工单位在井筒开工前,应当进行哪些准备?
 3.井筒施工中所发生的工期延误事件,应当由谁承担责任?
