2027年二级建造师《矿业工程管理与实务》模拟试卷一
矿业工程管理与实务
模拟试卷
共 34 题
3138 次浏览
更新于 2026-09-26
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
矿井定向是( )的测量工作。
- A.建立矿井测量控制网坐标系统
- B.统一地面与井下测量控制网平面坐标系统
- C.确定井筒的平面位置和方位
- D.确定井底车场的标高和方位
2
缓坡斜井采用台阶法进行全断面一次施工时,其最大的特点是( )。
- A.增大了爆破自由面
- B.提高了打孔质量
- C.缩小了断面的高度
- D.缓解了钻孔、出矸和支护的矛盾
3
矿业工程施工准备工作内容比较复杂,其中技术准备工作的内容一般不考虑( )。
- A.掌握施工要求与检查施工条件
- B.会审施工图纸
- C.完成“四通一平”工作
- D.编制施工组织设计
4
矿业工程施工测量时,用以测定地理方位角的仪器是( )。
- A.经纬仪
- B.水准仪
- C.钢尺
- D.陀螺经纬仪
5
与短段单行作业法比较,混合作业法施工井筒的特点是( )。
- A.机械化程度更高
- B.模板高度更大
- C.吊桶容量更大
- D.适用的井深更深
6
根据《煤矿井巷工程质量验收规范》,硐室基岩掘进属于( )。
- A.单位工程
- B.子单位工程
- C.分部工程
- D.分项工程
7
推土机在斜坡上工作时,能提高效率的一个方法是( )。
- A.从坡底顺上坡方向工作,坡度不宜大于15°
- B.从坡底顺上坡方向工作,坡度不宜大于15°
- C.从坡顶顺下坡方向工作,坡度不宜大于15°
- D.从坡顶顺下坡方向工作,坡度不宜大于15°
8
根据《矿山安全法》,矿业工程项目的安全设施竣工验收,应由( )。
- A.施工单位会同设计、监理单位共同进行
- B.管理矿山企业的主管部门主持,并须有劳动行政主管部门参加
- C.矿山企业组织相关单位进行
- D.政府劳动行政主管部门组织相关单位进行
9
立井井壁混凝土强度的破损性检验不应超过( )处。
- A.1
- B.2
- C.3
- D.4
10
巷道施工采用抽出式通风的优点是( )。
- A.可采用柔性风筒
- B.气流的有效射程大
- C.有利于长距离巷道掘进
- D.污浊空气不会在巷道中弥散
11
双层立井井壁结构进行壁间注浆时,注浆孔一般要进入外层井壁( )。
- A.50mm
- B.100mm
- C.300mm
- D.2/3厚度
12
关于井下和井口房电焊工作的防火安全规定,错误的是( )。
- A.每次电焊都应由矿井负责人批准
- B.电焊前应对焊接地点的可燃性支护设施进行喷水浇湿
- C.井筒内焊接时其下方应有不燃性设施接受火星
- D.焊接工作结束后应再次用水喷洒工作地点
13
施工单位发现井筒施工的质量事故后,正确的做法是( )。
- A.立即进行该部位的后续隐蔽工作
- B.立即停止该部位施工
- C.要求建设单位提出事故处理办法
- D.请监理工程师独立确定质量问题的原因和性质
14
水泥颗粒的粗细对水泥的性质影响很大,( )指标是衡量硅酸盐水泥细度的。
- A.比表面积
- B.粒度
- C.分散度
- D.筛余量
15
立井井筒施工的中心回转式抓岩机应固定在( )。
- A.吊盘的下层盘
- B.吊盘的上层盘
- C.固定盘下
- D.井壁上
16
关于矿井巷道通风工作,正确的做法是( )。
- A.采用压入式通风,局部通风机设置在回风道
- B.掘进较长的独头巷道,采用压入式通风
- C.采用混合式通风,两个风机并排放置
- D.巷道贯通前做好通风系统调整工作
17
关于爆破安全作业,正确的要求是( )。
- A.采用水炮泥封孔时,水袋应填塞到孔口
- B.爆破作业应执行放炮前、后检查的“一炮两检制”
- C.井下爆破后,应通风15min后才准许作业人员进入爆破作业地点
- D.巷道贯通爆破前,应停止对掘巷道的掘进工作并撤离人员
18
关于混凝土灌注桩施工,说法正确的是( )。
- A.灌注桩都是由钻机进行钻孔
- B.套管成孔是钻机成孔后再下套管
- C.灌注桩一般无须接桩
- D.混凝土浇灌后的灌注桩即可承载
19
在合同金额小于2000万元的单项工程中,二级矿业专业注册建造师不能承担的项目是( )。
- A.选煤厂主厂房土建工程
- B.矿井永久提升机基础工程
- C.绝对瓦斯涌出量大于40m³/min的井下巷道
- D.年产量90万t的矿井
20
矿业工程项目在施工安排中,当主井和副井井筒同时到底后,最首要安排的工作是进行( )。
- A.主井井筒临时改绞
- B.主、副井短路贯通
- C.井底中央水泵房施工
- D.副井井筒永久装备
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
工程量计价清单中属于措施项目费用的有( )。
- A.冬雨季施工费
- B.总承包服务费
- C.安全文明施工费
- D.夜间施工增加费
- E.脚手架工程费
22
在井巷爆破说明书中,爆破图表的内容主要包括( )。
- A.钻爆器材规格特征表
- B.炮孔布置图及装药结构图
- C.炮孔布置参数及装药参数表
- D.爆破施工安全措施
- E.预期爆破效果和经济技术指标
23
根据矿业工程费用构成要素划分规定,属于人工费的有( )。
- A.计时或计件工资
- B.奖金及津贴补贴
- C.劳动保险和职工福利
- D.加班工资
- E.职工教育经费
24
井筒穿过煤层发生事故,应当尽快做好的工作有( )。
- A.立即组织抢险
- B.对相关责任人处罚
- C.尽快恢复生产
- D.尽快消除现场危险
- E.上报有关管理部门
25
矿井建设的关键工程内容通常包括( )。
- A.井筒
- B.矿井主水仓
- C.矿井变电所
- D.主要石门
- E.运输大巷
26
在工程围岩分类中,不属于单一参数法的有( )。
- A.普氏系数分类法
- B.岩石质量指标分类法
- C.铁路隧道围岩分类法
- D.水工隧道围岩分类法
- E.煤炭系统围岩分类法
27
浇筑混凝土必须间歇时,间歇最长时间与( )有关。
- A.水泥品种
- B.混凝土初凝时间
- C.混凝土搅拌时间
- D.振捣方式
- E.外部凝结条件
28
关于爆破作业中对杂散电流及其预防的认识,正确的有( )。
- A.杂散电流就是电网之外的电流
- B.架线式轨道运输的机车牵引网要做好防止漏电工作
- C.雷管接入起爆电源前其脚线不能扭接短路
- D.必要时可在爆区采取局部或全部停电的方法
- E.在有条件的情况下宜采用非电起爆系统
29
下列属于井巷钻眼爆破中斜直孔掏槽方法的有( )。
- A.楔形掏槽
- B.角柱状(筒形)掏槽
- C.扇形掏槽
- D.锥形掏槽
- E.螺旋掏槽
30
矿山工程施工中,可识别为冒顶片帮的情景有( )。
- A.底鼓严重
- B.岩帮松动发生片帮
- C.顶板掉渣
- D.顶板局部漏顶
- E.工作面支架发出劈裂声
三、案例分析题
每题20分,共4题,共80分。根据所给材料回答问题。
31
背景资料:

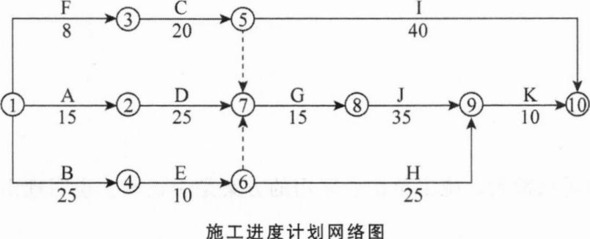

某矿业工程项目建设单位与中标施工企业签订了施工合同,开工前,施工单位绘制了进度网络图并获得监理工程师的审核批准。其中某项单位工程的施工进度计划如下图所示(单位:d)。施工过程E和G工作共同用一台塔吊。先完成E工作,再施工G工作。

施工过程中,由于建设单位提供的图纸送达延误致使B工作推迟10d。为使工程按时完工,建设单位提出将J工作压缩5d,施工单位随即提出下列费用补偿要求:塔吊闲置15d每天补偿塔吊租赁费600元,共计9000元;由于8工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元。
问题:
<1>.按照原进度计划网络图,计算该项单位工程计划工期,并指出关键线路。
<2>.按照原进度安排,确定E工作和G工作共用的塔吊的合理进场时间。
<3>.建设单位提出的压缩J工作的方案是否能保证按期完工?说明理由。
<4>.施工单位提出的索赔要求是否合理?说明理由。
某矿业工程项目建设单位与中标施工企业签订了施工合同,开工前,施工单位绘制了进度网络图并获得监理工程师的审核批准。其中某项单位工程的施工进度计划如下图所示(单位:d)。施工过程E和G工作共同用一台塔吊。先完成E工作,再施工G工作。

施工过程中,由于建设单位提供的图纸送达延误致使B工作推迟10d。为使工程按时完工,建设单位提出将J工作压缩5d,施工单位随即提出下列费用补偿要求:塔吊闲置15d每天补偿塔吊租赁费600元,共计9000元;由于8工作延误10d造成其他有关机械闲置,人员窝工损失等综合损失45000元。
问题:
<1>.按照原进度计划网络图,计算该项单位工程计划工期,并指出关键线路。
<2>.按照原进度安排,确定E工作和G工作共用的塔吊的合理进场时间。
<3>.建设单位提出的压缩J工作的方案是否能保证按期完工?说明理由。
<4>.施工单位提出的索赔要求是否合理?说明理由。
32
背景资料:

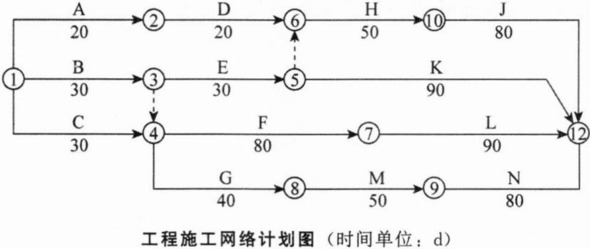

某施工单位承担了一矿井井底车场的施工,该井底车场为常见的环形车场,排水系统由两条独立的水仓构成,施工单位所编制的工程施工网络计划如下图所示。所有的施工工序时间都已不能再缩短。

工程施工中发生了以下事件:
事件一:巷道交岔点D施工时,由于开挖断面大,施工单位采取了短进尺、预支护、早封闭的技术措施,确保了工程质量和安全,但施工进度慢,延误工期10d。
事件二:主井绕道工程E施工中发现围岩的稳定性很差,与地质资料提供的条件不符,施工单位采取了加强支护的措施来保证工程质量,但延误工期20d,增加施工成本20万元。
事件三:水仓入口工程G施工时,因施工单位安排失误,发生工程延误,延误工期20d,并影响了其后续工程内水仓M和外水仓N的正常施工。
问题:
<1>.指出施工单位所编制的网络计划所有关键线路,并计算工期。
<2>.分别说明所发生的事件对项目总工期的影响。
<3>.针对所发生的事件,分别说明施工单位可获得多少工期和费用补偿。
<4>.为使G工程的延误不影响工期,施工单位应如何调整进度计划?
某施工单位承担了一矿井井底车场的施工,该井底车场为常见的环形车场,排水系统由两条独立的水仓构成,施工单位所编制的工程施工网络计划如下图所示。所有的施工工序时间都已不能再缩短。

工程施工中发生了以下事件:
事件一:巷道交岔点D施工时,由于开挖断面大,施工单位采取了短进尺、预支护、早封闭的技术措施,确保了工程质量和安全,但施工进度慢,延误工期10d。
事件二:主井绕道工程E施工中发现围岩的稳定性很差,与地质资料提供的条件不符,施工单位采取了加强支护的措施来保证工程质量,但延误工期20d,增加施工成本20万元。
事件三:水仓入口工程G施工时,因施工单位安排失误,发生工程延误,延误工期20d,并影响了其后续工程内水仓M和外水仓N的正常施工。
问题:
<1>.指出施工单位所编制的网络计划所有关键线路,并计算工期。
<2>.分别说明所发生的事件对项目总工期的影响。
<3>.针对所发生的事件,分别说明施工单位可获得多少工期和费用补偿。
<4>.为使G工程的延误不影响工期,施工单位应如何调整进度计划?
33
背景资料:
某单位承包某矿井项目。根据施工组织设计安排,主、副井筒施工中,主井提前施工,副井晚施工,井底车场上部的装载硐室安排在主井施工过程中一起施工,以使主、副井同时到底;井筒要穿越有两个含水层,安排采取工作面注浆的方法处理。
由于含水层的涌水相对较大且流速也大,为固结可靠,施工前经相关单位介绍以及技术人员的资料查阅和调研,决定采用一种新型高效黏结剂,即高分子结构的速凝注浆材料作为注浆的辅助材料。结果在注浆施工过程中因该注浆材料的凝结时间太短,又不能熟练调制性能合适的浆液而不能适应施工要求,于是井筒工作面注浆只能重新采用单位已采用的速凝材料与水泥的混合浆液,因为浆液的固结效果不好,加之材料购置及注浆系统的重新布设、准备等问题,耽误了主井井筒的施工。为避免主井筒到底时间的延误,施工单位采取了将装载硐室施工移出关键线路的措施。最终主、副井仍实现了同时到底的要求。
在井底水平的巷道施工前,施工单位为加快施工进度针对原组织措施提出了一些变更的想法,汇总这些想法的内容包括:①增加施工队伍,由原来的4个施工队增加到5个,并且从井筒到底就开始;②主井改绞期仍然保持5个施工队掘砌施工;③井底内、外水仓平行施工,并从水仓入口开始;④采取对头掘进,从中央泵房的吸水井下的配水巷向两个水仓推进;⑤取消主、副井贯通辅助巷和消防材料库巷道的工程内容。
问题:
<1>.针对高性能速凝注浆材料的使用过程,说明施工单位存在哪方面的问题?说明正确的做法。
<2>.将装载硐室施工移出关键线路的做法是否合理?说明理由。
<3>.说明装载硐室施工移出关键线路的具体做法,并分析其优缺点。
<4>.根据背景资料列举的变更想法,指出哪些可行,哪些不可行。如不可行,说明理由。
某单位承包某矿井项目。根据施工组织设计安排,主、副井筒施工中,主井提前施工,副井晚施工,井底车场上部的装载硐室安排在主井施工过程中一起施工,以使主、副井同时到底;井筒要穿越有两个含水层,安排采取工作面注浆的方法处理。
由于含水层的涌水相对较大且流速也大,为固结可靠,施工前经相关单位介绍以及技术人员的资料查阅和调研,决定采用一种新型高效黏结剂,即高分子结构的速凝注浆材料作为注浆的辅助材料。结果在注浆施工过程中因该注浆材料的凝结时间太短,又不能熟练调制性能合适的浆液而不能适应施工要求,于是井筒工作面注浆只能重新采用单位已采用的速凝材料与水泥的混合浆液,因为浆液的固结效果不好,加之材料购置及注浆系统的重新布设、准备等问题,耽误了主井井筒的施工。为避免主井筒到底时间的延误,施工单位采取了将装载硐室施工移出关键线路的措施。最终主、副井仍实现了同时到底的要求。
在井底水平的巷道施工前,施工单位为加快施工进度针对原组织措施提出了一些变更的想法,汇总这些想法的内容包括:①增加施工队伍,由原来的4个施工队增加到5个,并且从井筒到底就开始;②主井改绞期仍然保持5个施工队掘砌施工;③井底内、外水仓平行施工,并从水仓入口开始;④采取对头掘进,从中央泵房的吸水井下的配水巷向两个水仓推进;⑤取消主、副井贯通辅助巷和消防材料库巷道的工程内容。
问题:
<1>.针对高性能速凝注浆材料的使用过程,说明施工单位存在哪方面的问题?说明正确的做法。
<2>.将装载硐室施工移出关键线路的做法是否合理?说明理由。
<3>.说明装载硐室施工移出关键线路的具体做法,并分析其优缺点。
<4>.根据背景资料列举的变更想法,指出哪些可行,哪些不可行。如不可行,说明理由。
34
背景资料:
某施工单位承担一煤矿的立井井筒施工,该井筒净直径5.5m,井深386m,井筒检查孔所提供的地质和水文资料比较简单,预测井筒最大涌水量不大于5m3/h。
该施工单位根据井筒的特点进行施工组织设计,采用立井机械化作业线配套施工方案,主提为JKZ2.8/15.5型提升机配4m3吊桶,副提为JK2.5/20型提升机配3m3吊桶,井架为V型凿井井架,采用FJD一9型伞钻打眼,2台HZ一4型中心回转抓岩机出矸,段高3.6m金属伸缩式模板砌壁。
在井筒施工至井深293.6m时,井壁总漏水量为1.2m3/h,工作面继续下一循环作业,爆破通风后下井检查发现工作面出水,实测涌水量为15m3/h。施工单位及时报告监理和业主,并提出采用工作面打止浆垫进行注浆的施工方案。业主认为涌水量不大,坚持要求强行通过。于是,施工单位采用导管把明显出水点的涌水导出,然后进行混凝土的浇筑;同时,为避免水泥浆流失减少了对混凝土的振捣。最终,施工单位所施工的296.1~315.2m井段共计6模井壁较正常作业时间多增加工期13d,各种人工及机械费用额外增加86.5万元,且井壁局部出现蜂窝麻面现象。
井筒掘砌至马头门附近时,井底信号工因病请假,班长临时指定一名工人担任信号工。在一次吊桶下放通过吊盘时,信号工未及时发送停止信号,吊桶未减速直接下放冲撞抓斗,使抓斗坠落造成井底作业人员1人死亡、1人重伤的安全事故。
问题:
<1>.施工单位采用的立井井筒施工机械化作业线配套方案存在哪些不妥之处?
<2>.井筒井壁出现蜂窝麻面质量问题的主要原因是什么?
<3>.因井筒涌水量突然增大,导致的工期延长及费用增加应由谁来承担?说明理由。
<4>.井筒施工发生抓斗坠落是由哪些违章行为造成的?
<5>.抓斗坠落事故属于哪一级安全事故?
某施工单位承担一煤矿的立井井筒施工,该井筒净直径5.5m,井深386m,井筒检查孔所提供的地质和水文资料比较简单,预测井筒最大涌水量不大于5m3/h。
该施工单位根据井筒的特点进行施工组织设计,采用立井机械化作业线配套施工方案,主提为JKZ2.8/15.5型提升机配4m3吊桶,副提为JK2.5/20型提升机配3m3吊桶,井架为V型凿井井架,采用FJD一9型伞钻打眼,2台HZ一4型中心回转抓岩机出矸,段高3.6m金属伸缩式模板砌壁。
在井筒施工至井深293.6m时,井壁总漏水量为1.2m3/h,工作面继续下一循环作业,爆破通风后下井检查发现工作面出水,实测涌水量为15m3/h。施工单位及时报告监理和业主,并提出采用工作面打止浆垫进行注浆的施工方案。业主认为涌水量不大,坚持要求强行通过。于是,施工单位采用导管把明显出水点的涌水导出,然后进行混凝土的浇筑;同时,为避免水泥浆流失减少了对混凝土的振捣。最终,施工单位所施工的296.1~315.2m井段共计6模井壁较正常作业时间多增加工期13d,各种人工及机械费用额外增加86.5万元,且井壁局部出现蜂窝麻面现象。
井筒掘砌至马头门附近时,井底信号工因病请假,班长临时指定一名工人担任信号工。在一次吊桶下放通过吊盘时,信号工未及时发送停止信号,吊桶未减速直接下放冲撞抓斗,使抓斗坠落造成井底作业人员1人死亡、1人重伤的安全事故。
问题:
<1>.施工单位采用的立井井筒施工机械化作业线配套方案存在哪些不妥之处?
<2>.井筒井壁出现蜂窝麻面质量问题的主要原因是什么?
<3>.因井筒涌水量突然增大,导致的工期延长及费用增加应由谁来承担?说明理由。
<4>.井筒施工发生抓斗坠落是由哪些违章行为造成的?
<5>.抓斗坠落事故属于哪一级安全事故?
输入阅读码
查看答案与解析需要输入阅读码
