2027年二级建造师《矿业工程管理与实务》模拟试卷二

矿业工程管理与实务 模拟试卷 共 34 题 3180 次浏览 更新于 2026-09-27
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
矿区基本控制网设立的目的是( )。
  • A.将矿区纳入不同的平面坐标系统和高程系统之中
  • B.将矿区纳入统一的平面坐标系统和高程系统之中
  • C.将矿区的不同部分纳入各自的平面坐标系统和高程系统之中
  • D.将整个矿区分成不同的平面坐标系统和高程系统
2
斜井导入高程,通常采用( )方法来完成。
  • A.三角高程测量
  • B.水准测量
  • C.长钢尺导入
  • D.钢丝导入
3
决定混凝土强度及其和易性的重要指标是混凝土中的( )。
  • A.水泥含量
  • B.砂子含量
  • C.水胶比
  • D.水的含量
4
对钢材进行冷加工强化的目的是( )。
  • A.提高钢材低温强度
  • B.降低钢材韧性
  • C.改善钢材的硬度
  • D.提高钢材的屈服强度
5
工业炸药按使用条件分类,关于第二类炸药的说法正确的是( )。
  • A.准许在一切地下和露天爆破工程中使用的炸药
  • B.准许在地下和露天爆破工程中使用,但不包括有瓦斯和矿尘爆炸危险的矿山
  • C.只准许在露天爆破工程中使用
  • D.准许在露天无水的爆破工程中使用
6
当井塔施工工期要求紧迫,企业技术、管理素质、施工装备好,井塔上又无悬挑梁时,应积极选用( )施工方法。
  • A.滑模施工方法
  • B.大模板施工方法
  • C.爬模施工方法
  • D.预建整体平移施工方法
7
在井筒基岩段施工时,采用( )支护作为临时支护具有很大的优越性,现已被广泛采用。
  • A.板式
  • B.横撑
  • C.喷锚
  • D.土钉
8
适用于稳定性较差的土层中的一种短段掘砌的施工方法是( )。
  • A.井圈背板普通施工法
  • B.吊挂井壁施工法
  • C.板桩施工法
  • D.井筒表土特殊施工法
9
关于长段单行作业的说法,不正确的是( )。
  • A.长段单行作业是在规定的段高内,先自上而下掘进井筒
  • B.长段单行作业砌筑永久井壁是在工作面自下而上进行
  • C.长段单行作业的缺点是需要进行临时支护,增加施工成本和工期
  • D.长段单行作业不好保证井筒施工质量、混凝土接槎多
10
矿业工程施工进度计划的编制程序为( )。
  • A.调查研究→确定方案→划分工序并估算时间→绘制进度计划图表
  • B.调查研究→划分工序并估算时间→确定方案→绘制进度计划图表
  • C.确定方案→调查研究→划分工序并估算时间→绘制进度计划图表
  • D.确定方案→划分工序并估算时间→调查研究→绘制进度计划图表
11
在施工单位预验合格的基础上,( )组织正式竣工验收。
  • A.施工单位
  • B.监理单位
  • C.建设单位
  • D.质检单位
12
在矿业工程中,按照费用构成要素划分,下列属于人工费的是( )。
  • A.掘进工人的井下津贴
  • B.项目经理的工资
  • C.项目经理的人身保险
  • D.提升机司机工资
13
《企业安全生产标准化基本规范》内容中不属于核心要求的是( )。
  • A.安全投入
  • B.安全管理制度
  • C.作业安全管理
  • D.安全生产方针
14
防止环境污染和其他灾害的环境保护工程必须与主体工程实行“三同时”,“三同时”指的是( )。
  • A.同时立项、同时审查、同时验收
  • B.同时设计、同时施工、同时投产
  • C.同时立项、同时设计、同时验收
  • D.同时设计、同时施工、同时验收
15
购买爆破器材时应通过( )进行交易。
  • A.现金
  • B.实物
  • C.银行账户
  • D.中间商
16
对于有自然发火可能性的矿井,合理的安全生产要求是( )。
  • A.主要运输巷道应布置在岩层或者不易自然发火的矿层内
  • B.所有巷道及生产工作面均应设置防火墙
  • C.所有设备都应选用防爆产品
  • D.所有矿层均应进行灌浆处理
17
爆破作业单位应当按照其( )承接爆破作业项目。
  • A.固定资产
  • B.流动资金
  • C.以往业绩
  • D.资质等级
18
《矿产资源法》规定,开采国家规定实行保护性开采的特定矿种,其开采许可应由( )审批。
  • A.国务院地质矿产主管部门
  • B.省级地质矿产主管部门
  • C.矿产资源所在地人民政府
  • D.矿产资源开采企业的上级主管部门
19
煤矿必须对生产性粉尘进行监测,对总粉尘浓度,井工煤矿每月测定( )次。
  • A.1
  • B.2
  • C.3
  • D.4
20
倾斜巷道下山掘进时,如果施工期间需要行人,应在巷道侧壁设置躲避硐,并设红灯,躲避硐的设置间距为( )。
  • A.10m
  • B.25m
  • C.40m
  • D.50m

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
浅孔爆破的盲炮处理方法包括( )。
  • A.经检查确认起爆网路完好时,可重新起爆
  • B.可钻平行孔装药爆破,平行孔距盲炮孔不应小于0.3m
  • C.利用风水喷管吹出盲炮填塞物及炸药,并注意回收雷管
  • D.可用不产生火花的材料制成工具,轻轻地将炮孔内填塞物掏出,用药包诱爆
  • E.当班未处理完毕的盲炮,不得交由下一班处理
22
关于井巷掘进,掏槽方式及优缺点的说法中,正确的是( )
  • A.斜眼掏槽的掏槽眼数目少
  • B.斜眼掏槽钻孔方向易掌握
  • C.斜眼掏槽岩石易抛出
  • D.直眼掏槽工作面布置方式简单
  • E.直眼掏槽易实现钻孔机械化
23
砌体结构分段流水施工时,正确的砌块吊装顺序有( )。
  • A.先内后外
  • B.先远后近
  • C.先下后上
  • D.先大后小
  • E.先中间后两端
24
我国矿山巷道施工综合防尘措施包括( )。
  • A.湿式钻眼
  • B.回收密闭
  • C.喷雾、洒水
  • D.加强通风排尘
  • E.加强个人防护
25

矿业工程注册建造师可担任施工项目负责人的专业工程有( )。
  • A.送电工程
  • B.运输工程
  • C.窑炉工程
  • D.防腐保温工程
  • E.隧道
26
爆破工作要采用合理的掏槽方式、选择合理的爆破参数、根据光面爆破的要求进行炮眼布置,确保良好的爆破效果,其要求包括( )。
  • A.炮眼深度应综合考虑钻眼设备、岩石性质、施工组织形式来合理确定
  • B.炮眼直径可根据炸药药卷直径和爆破要求进行选择,通常为Ø20~45mm
  • C.炮眼数目应综合考虑岩石性质、炸药性能和爆破效果来进行实际布置
  • D.炸药消耗量结合岩石条件、爆破断面大小、爆破深度及炸药性能进行确定
  • E.装药结构宜采用正向装药,工作面一次爆破
27
关于巷道竣工验收的主要质量要求,说法正确的有( )。
  • A.巷道起点的标高与设计规定相差不应超过50mm
  • B.主要运输巷道轨道的敷设必须符合有关要求
  • C.架线电机车的导线吊挂应符合要求
  • D.巷道底板应平整,局部凸凹不应超过设计规定50mm
  • E.水沟深度和宽度应符合相应偏差要求
28
以下关于开标和决标的说法正确的是( )。
  • A.确定中标人前,招标人不得与投标人就投标方案进行谈判
  • B.在评标过程中,可以进一步更改评标标准和方法
  • C.投标有效期从投标人提交投标文件截止之日起计算
  • D.在原投标有效期结束前,出现特殊情况的,招标人可以书面形式要求所有投标人延长投标有效期
  • E.招标人可以分别组织任何一个投标人进行现场踏勘
29
《煤矿井巷工程施工规范》GB50511—2010关于“先探(水)后掘(进)”的重要规定,当掘进工作面遇有下列情况之一时必须先探水后掘进( )。
  • A.接近溶洞、水量大的含水层
  • B.接近可能与河流、湖泊、水库、蓄水池、含水层等相通的断层
  • C.接近被淹井巷、老空或老窑
  • D.接近隔离矿柱
  • E.长时间停机恢复掘进时
30
《尾矿库安全管理规定》中的施工要求,未经技术论证和安全生产监督管理部门的批准,任何单位和个人不得随意变更下述涉及尾矿库安全的事宜( )。
  • A.筑坝方式
  • B.坝型、坝外坡坡比和最终坝轴线的位置
  • C.坝体防渗、排渗及反滤层的设置
  • D.排洪系统的形式、布置及尺寸
  • E.坝体的非破损性检查

三、案例分析题

根据所给材料回答问题。

31
某立井井筒井深815m,净直径7.5m,井筒基岩段井壁厚度600mm,混凝土强度等级C40。一施工单位承担了该井筒的施工,所采用的砌壁模板为金属整体液压下移式伸缩模板,高度4.0m,且可拆解均分为两段。
施工中,受断层和岩层倾角变化的影响,井筒提前进入了泥岩破碎带段。因工期紧张和材料准备不足,项目经理仍按原施工方案继续组织施工。在爆破后出渣时,发现井帮岩石风化现象严重,暴露高度1.0m时即出现多处片帮。强行出渣至一个浇筑段高4.0m后,工作面立即绑扎钢筋,绑扎过程中,发生了更严重的片帮垮落,致使一工人腿部骨折。工作面经简单处理后,继续绑扎钢筋至完成,然后下放模板并浇筑混凝土。在浇筑混凝土过程中,施工作业人员发现模板后面有声响,井帮继续有片帮垮落,但混凝土浇筑工作未停止,直至结束。
后经拆模检查,井壁多处出现蜂窝麻面和孔洞,该段井壁验收时被认定为不合格。
问题:
<1>.该井筒掘砌施工中存在哪些问题?
<2>.解决井筒破碎带片帮问题,应考虑哪些技术原则?
<3>.针对该井筒的工程条件,通过破碎带可以采取哪些具体措施?
<4>.该井筒不合格段井壁应如何处理?
32

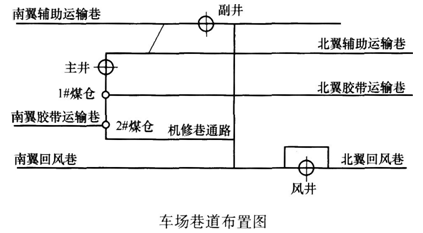

某矿井工业广场设主、副、风三立井。主井净径9.0m、井深726m,副井净径10.5m井深738m,风井净径7.0m、井深702m,采用冻结法凿井。该矿地处寒冷地区,冰冻期5个月,主、副井采用井塔提升。二期岩巷工程量大约4000m,主要集中在井底车场,煤巷工程量50000m,计划建井总工期为50个月。井底车场巷道布置如下图所示:
题目图片
问题:
<1>.本案例中井筒的开工顺序应如何安排?为什么?
<2>.确定本案例中井筒的改绞顺序(需考虑井筒永久装备,永久井塔施工安排),并说明理由。
<3>.列出本矿井主、副、风三个井筒承担的矿、土、安三类工程的主要工作内容(要求列出三项以上)。
33
某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为15个月,施工单位根据该矿井采区巷道的关系,编制了采区巷道施工网络进度计划(如下图所示),安排了4个施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、J,乙队:B、G、K,丙队D、H,丁队:E。
题目图片
监理单位在审查施工单位进度计划时发现其施工队伍安排不合理,建议只安排3个施工队伍,将丁队的施工任务交由丙队去完成,施工单位通过研究,采纳了监理的意见。
在施工进行到12个月末检查发现,甲队施工进度超前,C工程已完成,且J工程已施工1个月,乙队因遇含水地层施工进度拖延,G工程完成,K工程尚未开始,丙队施工进度正常。
问题:
<1>.施工单位编制的原网络进度计划计算工期是多少?为确保工期施工中应重点控制哪些工程?
<2>.针对监理单位的建议,施工单位应如何调整丙队的施工任务安排?
<3>.针对G工程施工中出现的突发水事故,说明施工单位可获得索赔的具体内容及理由。
<4>.乙队施工进度发生拖延后,如果施工进度不变,考虑K工程可安排对头掘进,则应当如何安排方能确保建设单位的施工工期要求?
34
业主为增加资源产出,计划对原矿井进行改扩建。为避免越界、影响邻近矿井开采,业主的改扩建工作仅以原开采范围的“地盘”面积进行延深。改扩建需新建立井井筒,和深660m水平的一主要运输大巷。为避免新建区域的勘探工作,业主利用原有地质资料并通过已掌握的地质情况,绘制了新建井的深部地质和水文资料图,作为招标和施工的依据。新的地质与水文地质图表示,新井筒的浅部地质情况简单,只在深625m位置将遇到65m3/h的含水层。新建巷道将在井底车场外穿越一断层。最终,业主通过议标的形式落实了承包该工程的某施工单位。
施工单位根据业主的要求,依据业主提供的地质、水文资料以及无设计单位盖章的图纸,编制完成了井筒施工组织设计,并得到业主的同意。井筒的前期施工尚比较顺利,直到井深620m突然出现了涌水量有95m3/h的含水层,因准备不足,未及时实施防水措施,只能勉强采取截、导的方法强行过含水层,严重地影响了施工质量。
事后,施工单位吸取了地质与水文地质资料不准的教训,向业主提出了巷道施工的地质资料要求。一个月后当施工刚要进入正常时,业主遇地方管理部门的检查警告后仍无法提供施工许可,而受到责令停工和罚款的处分,施工单位被处以罚款并只得窝工待业。
问题:
<1>.地方管理部门的处理是否正确?说明理由。
<2>.分析说明业主无法提供施工许可的原因。
<3>.造成井筒施工质量问题的原因有哪些?
<4>.施工单位应要求业主补充提供哪些具体的地质资料?
