2027年监理工程师《建设工程监理案例分析-土木建筑工程》冲刺试卷四

建设工程监理案例分析-土木建筑工程 考前点题 共 6 题 7309 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、案例分析题

本题共6题,每题20分,共120分。

1
某工程,实施过程中发生如下事件:
事件1:总监理工程师对部分监理工作安排如下:
(1)由总监理工程师代表负责组织编制监理规划,审批监理实施细则,组织编写监理月报;
(2)由专业监理工程师负责验收隐蔽工程、处理工程费用索赔、组织召开监理例会;
(3)由监理员组织编写监理日志。
事件2:工程开工后,施工单位发现图纸错误,导致工程无法继续施工,施工单位及时向监理单位提交了申请设计变更的报告。
问题:
<1>、事件1中,总监理工程师安排的监理职责分工是否妥当,说明理由。
<2>、事件2中,根据《监理规范》(GB/T50319-2013)规定,监理单位应如何处理。
2
沿海地区某群体住宅工程,包含整体地下室、8栋住宅楼、1栋物业配套楼以及小区公共区域园林绿化等,业态丰富、体量较大,工期暂定3.5年。招标文件约定:采用工程量清单计价模式,要求投标单位充分考虑风险,特别是通用措施费用项目均应以有竞争力的报价投标,最终按固定总价签订施工合同。
招标过程中,投标单位针对招标文件不妥之处向建设单位申请答疑,建设单位修订招标文件后履行完招标流程,最终确定施工单位A中标,并参照《建设工程施工合同(示范文本)》GF—2017—0201与A单位签订施工承包合同。
施工合同中允许总承包单位自行合法分包,A单位将物业配套楼整体分包给B单位、公共区域园林绿化分包给C单位(该单位未在施工现场设立项目管理机构,委托劳务队伍进行施工)、自行施工的8栋住宅楼的主体结构工程劳务(含钢筋、混凝土主材与模架等周转材料)分包给D单位,上述单位均具备相应施工资质。地方建设行政主管部门在例行检查时提出不符合《建筑工程施工转包违法分包等违法行为认定查处管理办法》(建市[2014]118号)相关规定要求整改。
在施工过程中,当地遭遇罕见强台风,导致项目发生如下情况:
①整体中断施工24天;
②施工人员大量窝工,发生窝工费用88.4万元;
③工程清理及修复发生费用30.7万元;
④为提高后续抗台风能力,部分设计进行变更,经估算涉及费用22.5万元,该变更不影响总工期。
A单位针对上述情况均按合规程序向建设单位提出索赔,建设单位认为上述事项全部由罕见强台风导致,非建设单位过错,应属于总价合同模式下施工单位应承担的风险,均不予同意。
问题:
<1>.指出本工程招标文件中的不妥之处,并写出相应的正确做法。
<2>.根据工程量清单计价原则,通用措施费用项目有哪些?(至少列出6项)
<3>.根据《建筑工程施工转包违法分包等违法行为认定查处管理办法》,上述分包行为中哪些属于违法行为?并说明相应理由。
<4>.针对A单位提出的四项索赔,分别判断是否成立。
3
某采用工程量清单计价的基础工程,土方开挖清单工程量为24000m3,综合单价为45元/m3,措施费、规费和税金合计20万元。
招标文件中有关结算条款如下:
①基础工程土方开挖完成后可进行结算;
②非施工单位原因引起的工程量增减,变动范围10%以内时执行原综合单价,工程量增加超过10%以外的部分,综合单价调整系数为0.9;
③发生工程量增减时,相应的措施费、规费和税金合计按投标清单计价表中的费用比例计算;
④由建设单位原因造成施工单位人员窝工补偿为50元/工日,设备闲置补偿为200元/台班。
工程实施过程中发生如下事件:
事件1:合同谈判时,建设单位认为基础工程远离市中心且施工危险性小,要求施工单位减少合同价款中的安全文明施工费。
事件2:原有基础土方开挖完成、尚未开始下道工序时,建设单位要求增加部分基础工程以满足上部结构调整的需要。经设计变更,新增土方开挖工程量4000m3,开挖条件和要求与原设计完全相同。施工单位按照总监理工程师的变更指令完成了新增基础的土方开挖工程。
事件3:由于事件2的影响,造成施工单位部分专业工种人员窝工3000工日,设备闲置200台班。人员窝工与设备闲置得到项目监理机构的确认后,施工单位提交了人员窝工损失、设备闲置损失及施工管理费增加的索赔报告。
问题:
<1>.事件1中,建设单位的要求是否合理?说明理由。
<2>.事件2中,新增基础土方开挖工程的工程费用是多少?写出分析计算过程。相应的措施费、规费和税金合计是多少?(措施费、规费和税金合计占分部分项工程费的20%)。
<3>.逐项指出事件3中施工单位提出的索赔是否成立?说明理由。项目监理机构应批准的索赔费用是多少?
<4>.基础土方开挖完成后,应纳入结算的费用项目有哪些?结算的费用是多少?(涉及金额的,以万元为单位,保留3位小数)。
4

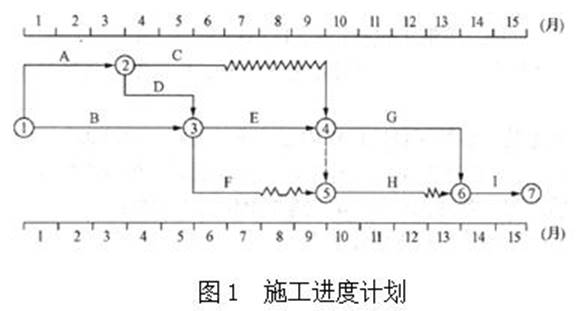

某工程,建设单位与施工单位签订了施工合同,合同工期15个月。经总监理工程师批准的施工总进度计划如图1所示,各项工作均按最早开始时间安排且匀速施工。
题目图片
施工过程中发生如下事件:
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致工作C和D比原计划推迟1个月开始施工,造成施工单位窝工损失18万元。施工单位向项目监理机构提出索赔,要求工程延期1个月、窝工损失补偿18万元。
事件2:施工至第8月末时,专业监理工程师检查各工作的实际进度为:工作C、F刚刚完成;工作E还需2个月才能完成。
事件3:F工作为隐蔽工程,在验收后项目监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格。施工单位进行了整改,并索赔再次复验发生的相关费用6万元。
事件4:为保证工程按原合同工期完成,建设单位提出施工单位将工作G持续时间压缩1个月,补偿施工单位30万元赶工费,最终原计划工期完工。
问题:
<1>.事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。

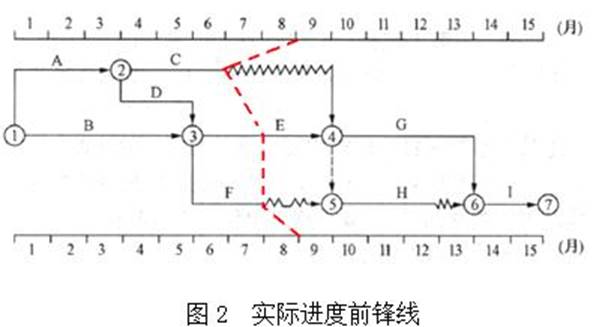

<2>.事件2中,绘制第8月末时的前锋线图,并指出各工作的实际进度及对总工期的影响。
<3>.事件3中,施工单位、监理单位的做法是否妥当?说明理由。
<4>.各事件发生后,施工单位最终可以得到的工期补偿和费用补偿分别是多少?
5
某工程,建设单位采用无标底公开招标方式选定施工单位。共有A、B、C、D、E五家施工单位投标。工程实施过程中发生下列事件:
事件1:招投标过程中,评标委员会认为A单位投标报价可能低于成本,要求A单位作出书面说明并提供相关证明材料,A单位拒绝提供。B单位的投标文件在投标截止时间后半小时才送到,C单位在投标截止时间前半小时提交了降价5%的补充材料,D单位的标书是有两家建筑企业组成的联合体进行投标。E单位按时按规定递交了投标文件。
事件2:E单位中标后,经建设单位同意,选择乙施工单位作为钢结构专业分包单位。乙施工单位采购的特殊规格钢板,因供应商甲未能提供出厂合格证明,乙施工单位按规定要求进行了检验,检验合格后向项目监理机构报验。为不影响工程进度,总监理工程师要求E施工单位在监理人员的见证下取样复检,复验结果合格后,同意该批钢板进场使用。
事件3:为满足钢结构吊装施工的需要,E单位向设备租赁公司租用了一台大型起重塔吊,委托一家有相应资质的安装单位进行塔吊安装。安装完成后,由E、乙施工单位对该塔吊共同进行验收,验收合格后投入使用,并到有关部门办理了登记。
事件4:钢结构工程施工中,专业监理工程师在现场发现乙施工单位使用的高强螺栓未经报验,存在严重的质量隐患,即向乙施工单位签发了《工程暂停令》,并报告了总监理工程师。E单位得知后也要求乙施工单位立刻停工整改。乙施工单位为赶工期,边施工边报验,项目监理机构及时报告了有关主管部门。报告发出的当天,发生了因高强螺栓不符合质量标准导致的钢梁高空坠落事故,造成一人重伤。
<1>.事件1中,A、B、C、D四家单位的投标文件应如何处理,说明理由。
<2>.事件2中,总监理工程师的处理是否妥当?说明理由。
<3>.指出事件3中塔吊验收中的不妥之处。
<4>.指出事件4中专业监理工程师做法的不妥之处,说明理由。
<5>.事件4中的质量事故,E单位和乙施工单位各承担什么责任?说明理由。监理单位是否有责任?说明理由。
6
某监理单位承担了一工业项目的施工监理工作。经过招标,建设单位选择了甲、乙施工单位分别承担A、B标段工程的施工,并按照《建设工程施工合同(示范文本)》分别和甲、乙施工单位签订了施工合同。建设单位与乙施工单位在合同中约定,B标段所需的部分设备由建设单位负责采购。乙施工单位按照正常的程序将B标段的安装工程分包给丙施工单位。在施工过程中,发生了如下事件:
事件1:建设单位在采购B标段的锅炉设备时,设备生产厂商提出由自己的施工队伍进行安装更能保证质量,建设单位便与设备生产厂商签订了供货和安装合同并通知了监理单位和乙施工单位。
事件2:总监理工程师根据现场反馈信息及质量记录分析,对A标段某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。甲施工单位称:该部位隐蔽工程已经专业监理工程师验收,若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。
事件3:专业监理工程师对B标段进场的配电设备实行检验时,发现由建设单位采购的某设备不合格,建设单位对该设备实行了更换,从而导致丙施工单位停工。因此,丙施工单位致函监理单位,要求补偿其被迫停工所遭受的损失并延长工期。
问题:
<1>、在事件1中,建设单位将设备交由厂商安装的做法是否正确?为什么?
<2>、在事件1中,若乙施工单位同意由该设备生产厂商的施工队伍安装该设备,监理单位应该如何处理?
<3>、在事件2中,总监理工程师的做法是否正确?为什么?试分析剥离检验的可能结果及总监理工程师相应的处理方法。
<4>、在事件3中,丙施工单位的索赔要求是否应该向监理单位提出?为什么?对该索赔事件应如何处理?
