2027年监理工程师《建设工程监理案例分析-土木建筑工程》模拟试卷五

建设工程监理案例分析-土木建筑工程 模拟试卷 共 6 题 9322 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、案例分析题

本题共6题,每题20分,共120分。

1
某工程项目为一栋25层高层建筑,建设单位(业主)委托某监理公司承担该工程施工阶段的监理任务。业主通过公开招标选择了某施工总承包单位承包本项目的施工任务,并同意施工总承包单位将桩基础工程分包给某基础工程公司。
在总监理工程师组织的现场监理机构工作会议上,总监理工程师要求监理人员熟悉设计文件,并在开工前审查施工总承包单位报送的施工组织设计报审表,以及基础工程公司的资质情况,并准备主持召开第一次工地例会和图纸会审。
【问题】
 1.监理人员对设计文件中可能存在的问题应如何处理?
 2.总监理工程师对施工总承包单位提交的施工组织设计审查的基本程序是什么?
 3.总监理工程师准备主持召开第一次工地例会和图纸会审是否妥当?说明理由。
 4.对基础工程公司的资质审查的程序和内容有哪些?
2
某实施监理的工程,建设单位委托监理单位承担施工阶段和工程质量保修期的监理工作,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同。
基坑支护施工中,项目监理机构发现施工单位采用了一项新技术,未按已批准的施工技术方案施工。项目监理机构认为本工程使用该项新技术存在安全隐患,总监理工程师下达了《工程暂停令》,同时报告了建设单位。施工单位认为该项新技术通过了有关部门的鉴定,不会发生安全问题,仍继续施工。于是项目监理机构报告了建设行政主管部门。施工单位在建设行政主管部门干预下才暂停了施工。
施工单位复工后,就此事引起的损失向项目监理机构提出索赔。建设单位也认为项目监理机构“小题大做”,致使工程延期,要求监理单位对此事承担相应责任。
该工程施工完成后,施工单位按竣工验收有关规定,向建设单位提交了竣工验收报告。建设单位未及时验收,到施工单位提交竣工验收报告后第45天时发生台风,致使工程已安装的门窗玻璃部分损坏。建设单位要求施工单位对损坏的门窗玻璃进行无偿修复,施工单位不同意无偿修复。
【问题】
 1.在施工阶段施工单位的哪些做法不妥?说明理由。
 2.建设单位的哪些做法不妥?
 3.对施工单位采用新的基坑支护施工方案,项目监理机构还应做哪些工作?
 4.施工单位不同意无偿修复门窗玻璃是否正确?说明理由。工程修复时监理工程师的主要工作内容有哪些?
3
某工程分A、B两个监理标段同时进行招标,建设单位规定参与投标的监理单位只能选择A或B标段进行投标。工程实施过程中,发生如下事件:
事件1:在监理招标时,建设单位提出:
(1)投标人必须具有工程所在地域类似工程监理业绩;
(2)应组织外地投标人考察施工现场;
(3)投标有效期自投标人送达投标文件之日起算;
(4)委托监理单位有偿负责外部协调工作。
事件2:拟投标的某监理单位在进行投标决策时,组织专家及相关人员对A、B两个标段进行了比较分析,确定的主要评价指标、相应权重及相对于A、B两个标段的竞争力分值见下表。

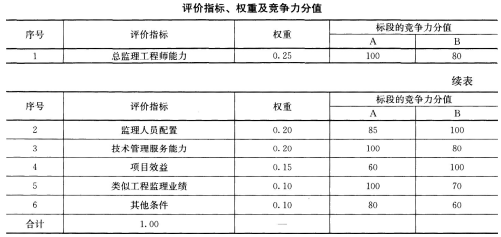

题目图片
事件3:建设单位与A标段中标监理单位按《建设工程监理合同(示范文本)》GF—2012—0202签订了监理合同,并在监理合同专用条件中约定附加工作酬金为20万元/月。监理合同履行过程中,由于建设单位资金未到位致使工程停工,导致监理合同暂停履行,半年后恢复。监理单位暂停履行合同的善后工作时间为1个月,恢复履行的准备工作时间为1个月。
事件4:建设单位与施工单位按《建设工程施工合同(示范文本)》GF—2017—0201签订了施工合同,施工单位按合同约定将土方开挖工程分包,分包单位在土方开挖工程开工前编制了深基坑工程专项施工方案并进行了安全验算,组织了专家论证,经分包单位技术负责人审核签字后,即报送项目监理机构。
【问题】
 1.逐条指出事件1中建设单位的要求是否妥当,并对不妥之处说明理由。
 2.事件2中,根据上表,分别计算A、B两个标段各项评价指标的加权得分及综合竞争力得分,并指出监理单位应优先选择哪个标段投标。
 3.计算事件3中监理单位可获得的附加工作酬金。
 4.指出事件4中有哪些不妥,分别写出正确做法。
4
某开发商拟建一城市综合体项目,预计总投资十五亿元。发包方式采用施工总承包,施工单位承担部分垫资,按月度实际完成工作量的75%支付工程款,工程质量为合格,保修金为3%,合同总工期为32个月。
某总承包单位对该开发商社会信誉,偿债备付率.利息备付率等偿债能力及其他情况进行了尽职调查。中标后,双方依据《建设工程工程量清单计价规范》GB50500--2013,对工程量清单编制方法等强制性规定进行了确认,对工程造价进行了全面审核。最终确定有关费用如下:分部分项工程费82000.00万元,措施费20500.00万元,其他项目费12800.00万元,暂列金额8200.00万元,规费2470.00万元,税金3750.00万元。双方依据《建设工程施工合同(示范文本)》GF—2017—0201签订了工程施工总承包合同。
项目部对基坑围护提出了三个方案:A方案成本为8750.00万元,功能系数为0.33;B方案成本为8640.00万元,功能系数为0.35;C方案成本为8525.00万元,功能系数为0.32。最终运用价值工程方法确定了实施方案。
竣工结算时,总承包单位提出索赔事项如下:
(1)特大暴雨造成停工7天,开发商要求总承包单位安排20人留守现场照管工地,发生费用5.60万元。
(2)本工程设计采用了某种新材料,总承包单位为此支付给检测单位检验试验费4.60万元,要求开发商承担。
(3)工程主体完工3个月后,总承包单位为配合开发商自行发包的燃气等专业工程施工,脚手架留置比计划延长2个月拆除。为此要求开发商支付2个月脚手架租赁费68.00万元。
(4)总承包单位要求开发商按照银行同期同类贷款利率,支付垫资利息1142.00万元。
【问题】
 1.偿债能力评价还包括哪些指标?
 2.计算本工程签约合同价(单位万元,保留2位小数)。双方在工程量清单计价管理中应遵守的强制性规定还有哪些?
 3.列式计算三个基坑围护方案的成本系数、价值系数(保留小数点后3位),并确定选择哪个方案。
 4.总承包单位提出的索赔是否成立?并说明理由。
5
沿海地区某群体住宅工程,包含整体地下室、8栋住宅楼、1栋物业配套楼以及小区公共区域园林绿化等,业态丰富、体量较大,工期暂定3.5年。招标文件约定:采用工程量清单计价模式,要求投标单位充分考虑风险,特别是通用措施费用项目均应以有竞争力的报价投标,最终按固定总价签订施工合同。
招标过程中,投标单位针对招标文件不妥之处向建设单位申请答疑,建设单位修订招标文件后履行完招标流程,最终确定施工单位A中标,并参照《建设工程施工合同(示范文本)》GF—2017—0201与A单位签订施工承包合同。
施工合同中允许总承包单位自行合法分包,A单位将物业配套楼整体分包给B单位.公共区域园林绿化分包给C单位(该单位未在施工现场设立项目管理机构,委托劳务队伍进行施工).自行施工的8栋住宅楼的主体结构工程劳务(含钢筋.混凝土主材与模架等周转材料)分包给D单位,上述单位均具备相应施工资质。地方建设行政主管部门在例行检查时提出不符合《建筑工程施工转包违法分包等违法行为认定查处管理办法》(建市[2014]118号)相关规定要求整改。
在施工过程中,当地遭遇罕见强台风,导致项目发生如下情况:①整体中断施工24天;②施工人员大量窝工,发生窝工费用88.4万元;③工程清理及修复发生费用30.7万元;④为提高后续抗台风能力,部分设计进行变更,经估算涉及费用22.5万元,该变更不影响总工期。A单位针对上述情况均按合规程序向建设单位提出索赔,建设单位认为上述事项全部由罕见强台风导致,非建设单位过错,应属于总价合同模式下施工单位应承担的风险,均不予同意。
【问题】
 1.指出本工程招标文件中的不妥之处,并写出相应的正确做法。
 2.根据工程量清单计价原则,通用措施费用项目有哪些?(至少列出6项)
 3.根据《建筑工程施工转包违法分包等违法行为认定查处管理办法》(建市[2014]118号),上述分包行为中哪些属于违法行为?并说明相应理由。
 4.针对A单位提出的四项索赔,分别判断是否成立。
6
某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。项目监理机构批准的施工进度计划如下图所示,各项工作均按最早开始时间安排,匀速进行。
题目图片
施工过程中发生如下事件:
事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目经理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查《工程开工报审表》及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。总监理工程师不予签发《工程开工报审表》。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6d的工作量;D工作已完成5d的工作量;B工作未经监理人员验收的情况下,F工作已进行1d。
【问题】
 1.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。
 2.根据《建设工程监理规范》GB/T50319--2013,该工程还应具备哪些开工条件,总监理工程师方可签发《工程开工报审表》?

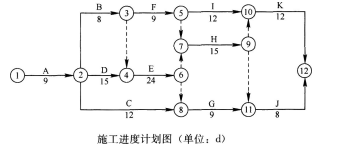

 3.针对上图所示的施工进度计划,确定该施工进度计划的工期和关键工作。并分别计算C工作、D工作、F工作的总时差和自由时差。
 4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响,此时,预计总工期延长多少天?
 5.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?
