2026年一级建造师《机电工程管理与实务》试题(网友回忆版)
机电工程管理与实务
历年真题
共 35 题
727 次浏览
更新于 2026-09-26
一、单选题
下列每小题的选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
下列化工机器或设备中,适合采用铅衬里进行防腐的是( )。
- A.真空蒸发器
- B.硫酸输送泵
- C.往复式压缩机
- D.高温反应釜
2
计量器具中,严重损坏的计量器具,应标识为( )。
- A.失效
- B.禁用
- C.封存
- D.限用
3
临时用电,工程施工结束后,组织检查验收的单位是( )。
- A.施工单位
- B.建设单位
- C.设计单位
- D.监理单位
4
为落实特种设备生产单位质量安全主体责任,特种设备安装单位必须依法配备( )。
- A.质保工程师
- B.质量总监和责任工程师
- C.质量安全总监和质量安全员
- D.安全总监和质量安全工程师
5
下列铸铁材料中,常作为可锻铸铁生产毛坯的是( )。
- A.灰口铸铁
- B.白口铸铁
- C.球墨铸铁
- D.蠕墨铸铁
6
下列配电设备中,能带负荷分合电路且在过载时不会自动跳闸的是( )。
- A.隔离开关
- B.断路器
- C.负荷开关
- D.漏电保护器
7
隧道工程采用中线法测量时,直线段的中线点间距最小为( )。
- A.60m
- B.80m
- C.100m
- D.120m
8
采用压重法进行地基承载力测试时,合格标准是压重块静置24h,后观测试点的最大沉降量不大于( )。
- A.1cm
- B.2cm
- C.5cm
- D.10cm
9
酸性焊条烘干温度设为150℃,是为了去除焊条中的( )。
- A.吸附水
- B.结晶水
- C.化合水
- D.结合水
10
下列绝热层施工方法中,可在被绝热对象处于运行状态下施工的是( )。
- A.捆扎法
- B.拼砌法
- C.粘贴法
- D.涂抹法
11
下列分项工程中,属于自动跟踪定位、射流灭火系统的是( )。
- A.储气瓶组的安装
- B.消防炮塔的安装
- C.探测装置的安装
- D.干粉储罐的安装
12
下列螺栓紧固方法中不能用于有预紧力要求紧螺栓紧固的是( )。
- A.定扭矩法
- B.液力拉伸法
- C.加热伸长法
- D.冷却收缩法
13
输送介质设计温度为−20℃的工业管道属于( )。
- A.低温管道
- B.常温管道
- C.中温管道
- D.高温管道
14
充干燥气体运输的变压器干燥气体的露点必须低于( )。
- A.-10℃
- B.-20℃
- C.-30℃
- D.-40℃
15
自动化仪表管道施工时,气源管道末端和集液处应设有( )。
- A.防冻阀
- B.排污阀
- C.止回阀
- D.安全阀
16
不能用于中压风管系统( )。
- A.法兰连接
- B.立咬口
- C.s型插条
- D.c形插条
17
可用于监控室空调机组过滤网阻力状态的是( )。
- A.压差开关
- B.压力开关
- C.流量开关
- D.空气开关
18
自动人行道空载额定速度和制停距离,符合( )。
- A.0.5无
- B.0.651.3
- C.0.751.6
- D.0.951.8
19
10kv干式电力变压器绕组连同套管的交流耐压试验电压为( )。
- A.16kv
- B.28kv
- C.30kv
- D.40kv
20
生活给水系统中,dn80阀门强度试验最短持续时间( )。
- A.15
- B.30
- C.60
- D.80
二、多选题
下列每小题的备选答案中,有两个或两个以上符合题意的正确答案。
21
根据《工业金属管道设计规范》GB50316,管道承受的固定荷载包括( )。
- A.输送流体的重力
- B.管道自身的重力
- C.试验用的流体的重力
- D.管道保温材料的重力
- E.管道阀门和法兰的重力
22
下列合同文件中,解释顺序排在通用合同条款之前的有( )。
- A.中标通知书
- B.投标函及其附录
- C.技术标准和要求
- D.已标价工程量清单
- E.专用合同条款及其附件
23
下列验收类别中,属于工程专项验收的有( )。
- A.消防验收
- B.建筑防雷验收
- C.隐蔽工程验收
- D.环境保护验收
- E.工程档案验收
24
关于照明灯具采用交流电源供电的说法,正确的有( )。
- A.安装在有人接触的水下灯具可采用的电压不大于AC25伏
- B.1500瓦高强度气体放电灯的电源电压可采用AC380伏供电
- C.光源额定功率1500瓦以下的电源电压可采用AC220伏供电
- D.手提式防电击,三类灯具在潮湿场所的电压不大于AC25伏
- E.移动式防电击,三类灯具在干燥场所的电压不大于AC50伏
25
下列钢制圆筒形立式储罐组对及焊接时采用的预防变形措施中,正确的有( )。
- A.焊缝要对称布置
- B.排板要合理,焊缝要分散
- C.纵缝焊接时,先用弧形护板定位
- D.采取对称焊、分段焊和跳焊等焊接方法
- E.底板边缘板对接接头组对间隙要外大内小
26
关于锅炉密封施工的说法,正确的有( )。
- A.一般负压锅炉的风压试验宜选择0.5kPa
- B.一次密封施工,需在锅炉水压试验后开展
- C.二次密封施工,应在炉膛严密性试验前完成
- D.炉膛风压试验压力,按设备技术文件规定选择
- E.设计无规定的风压试验压力,按炉膛工作压力加0.5kpa取值
27
关于轧机设备安装要求的说法正确的有( )。
- A.轧机设备安装精度等级可划分为一级和二级两个等级
- B.一级精度项目包括管材连轧机、高速线材轧机等设备
- C.闸机底座安装应以轧制中心线和机架窗口中心线为基准
- D.闸机机架安装后必检项目包括垂直度、水平度和中心线等
- E.连轧机底座安装应以出口侧轧机为基准,向入口侧逐次调整
28
施工成本控制的原则有( )。
- A.责权利相结合原则
- B.开源与节流相结合原则
- C.适度弹性与可行性原则
- D.目标管理与动态控制原则
- E.成本最低化与全面成本控制原则
29
下列事件当中属于施工现场、施工生产类突发事件的有( )。
- A.触电事件
- B.食物中毒
- C.高坠事件
- D.爆炸事件
- E.恐怖袭击
30
下列设备采购谈判,适合采用单独合同谈判方式的有( )。
- A.拥有自主专利技术的专用设备
- B.为匹配原有设备新增采购的专项设备
- C.市场通用、无特殊技术要求的大型永久设备
- D.采购数量少,价值较低、制造高度专业化的设备
- E.工程紧急抢修、规避工期延误损失所需采购的设备
三、问答题
主观题不参与评分,请参考答案自行评分。
31
A公司承接某大型酒店机电安装工程,包括建筑给排水及采暖工程、通风空调工程、消防工程以及电气智能化工程。
A公司项目部对临时用电进行了现场勘测,确定电源进线、变配电装置、用电设备的位置及线路走向,并进行用电负荷计算、配电系统设计。项目部绘制临时用电施工图纸,包括用电设备总平面图、配电装置布置图以及接地装置设计图。

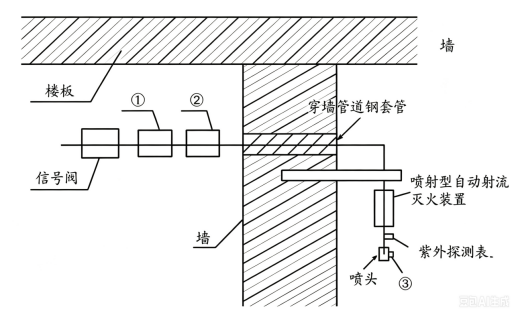

酒店大楼的消防工程采用了自动跟踪定位射流灭火系统。图1为喷射型自动射流灭火装置安装图。A公司对消防工程中的管道进行水压试验时,监理工程师发现部分钢丝网骨架塑料管水压试验压力见表1,不符合规范要求,需整改。酒店地下车库消防工程采用自动喷水灭火系统。喷头安装前,项目部检查了喷头的商标、型号、制造厂及生产日期,标志均齐全。项目部串联设置减压阀,相邻两级串联设置的减压阀均采用比例式减压阀。监理工程师检查后认为,项目部喷头检查的项目不完整,减压阀的设置不符合规范要求,需整改。项目进行中,施工地发生了洪涝灾害,项目部启动应急预案
并进行预案的后期处置,完成了以下工作,现场清理人员清点和撤离、事故调查和善后处理。应急终止后,现场应急指挥部编写应急总结,连同值班记录等资料进行汇总归档,并起草上报材料

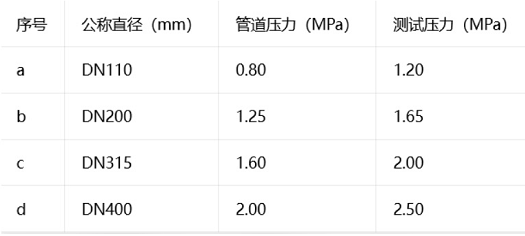

表一钢丝网骨架塑料管压力试验表

图一

问题
1、a公司临时用电现场勘测后还需完成哪些工作?项目部临时用电施工还应补充什么图纸?
2、图1中,①②③分别表示什么装置?指出表一中实验压力不符合规范的项目序号并改正
3、喷头安装前,项目部还应该实喷头哪两项性能参数?写出减压阀阀前,阀后压力比值的范围要求?如何整改减压阀设置中的错误?
4、项目部应急预案后期处置中还有哪两项工作没有完成?应急总结材料应上报哪些单位?
A公司项目部对临时用电进行了现场勘测,确定电源进线、变配电装置、用电设备的位置及线路走向,并进行用电负荷计算、配电系统设计。项目部绘制临时用电施工图纸,包括用电设备总平面图、配电装置布置图以及接地装置设计图。
酒店大楼的消防工程采用了自动跟踪定位射流灭火系统。图1为喷射型自动射流灭火装置安装图。A公司对消防工程中的管道进行水压试验时,监理工程师发现部分钢丝网骨架塑料管水压试验压力见表1,不符合规范要求,需整改。酒店地下车库消防工程采用自动喷水灭火系统。喷头安装前,项目部检查了喷头的商标、型号、制造厂及生产日期,标志均齐全。项目部串联设置减压阀,相邻两级串联设置的减压阀均采用比例式减压阀。监理工程师检查后认为,项目部喷头检查的项目不完整,减压阀的设置不符合规范要求,需整改。项目进行中,施工地发生了洪涝灾害,项目部启动应急预案
并进行预案的后期处置,完成了以下工作,现场清理人员清点和撤离、事故调查和善后处理。应急终止后,现场应急指挥部编写应急总结,连同值班记录等资料进行汇总归档,并起草上报材料
表一钢丝网骨架塑料管压力试验表

图一

问题
1、a公司临时用电现场勘测后还需完成哪些工作?项目部临时用电施工还应补充什么图纸?
2、图1中,①②③分别表示什么装置?指出表一中实验压力不符合规范的项目序号并改正
3、喷头安装前,项目部还应该实喷头哪两项性能参数?写出减压阀阀前,阀后压力比值的范围要求?如何整改减压阀设置中的错误?
4、项目部应急预案后期处置中还有哪两项工作没有完成?应急总结材料应上报哪些单位?
32
我国东北某天然气处理终端新增处理能力6x10^9立方米/年的天然气脱碳装置,B公司为施工总承包单位。本装置核心静置设备立式CO2吸收塔直径5.6米,高度68米,本体重量186吨,由于运输限制,该塔分三段于11月下旬到场。项目部组织技术人员复查了到货设备的塔身直线度,检查了分段处的坡口质量。

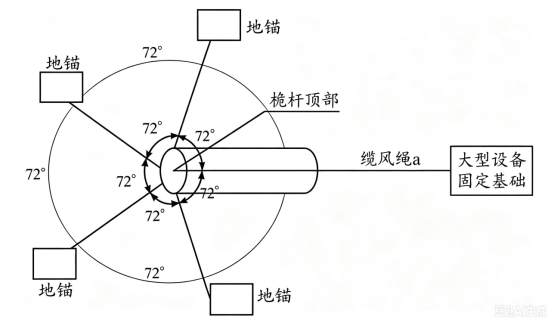

项目部在现场完成了CO2吸收塔卧式组对焊接、焊缝探伤、热处理和试压后,计划采用倾斜单桅杆进行设备整体吊装就位。CO2吊装方案完成后,在桅杆顶部设有5条缆风绳,缆风绳a直接固定在附近的大型设备固定基础上。吊装方案经B公司审批后由监理工程师审批。监理工程师认为缆风绳与设备及相邻缆风绳之间的夹角不符合要求。
项目部对现场CO2吸收塔的安全风险,安全风险包括,机械伤害、高空坠落,火灾风险(不全)
吸收塔就位后,项目部组织塔梯平台、附塔管道、照明及电气、仪表及控制系统,防腐保温、内件和填料的安装。在清洁和联合检查并封闭后,吸收塔安装告一段落。

问题
1、还应检查分段处的哪些项目?
2、焊条库应增设哪些设施?
3、指出缆风绳设置的条数和角度的错误,并改正。主缆风绳直接固定在附近的大型设备固定基础上需要征得哪个单位书面认可?
4、安全风险还有哪些?
项目部在现场完成了CO2吸收塔卧式组对焊接、焊缝探伤、热处理和试压后,计划采用倾斜单桅杆进行设备整体吊装就位。CO2吊装方案完成后,在桅杆顶部设有5条缆风绳,缆风绳a直接固定在附近的大型设备固定基础上。吊装方案经B公司审批后由监理工程师审批。监理工程师认为缆风绳与设备及相邻缆风绳之间的夹角不符合要求。
项目部对现场CO2吸收塔的安全风险,安全风险包括,机械伤害、高空坠落,火灾风险(不全)
吸收塔就位后,项目部组织塔梯平台、附塔管道、照明及电气、仪表及控制系统,防腐保温、内件和填料的安装。在清洁和联合检查并封闭后,吸收塔安装告一段落。

问题
1、还应检查分段处的哪些项目?
2、焊条库应增设哪些设施?
3、指出缆风绳设置的条数和角度的错误,并改正。主缆风绳直接固定在附近的大型设备固定基础上需要征得哪个单位书面认可?
4、安全风险还有哪些?
33
某钢铁集团与C安装公司签订了4号高炉智能化升级改造项目承包合同,该项目包含了3座新建顶燃式热风炉,施工内容包括热风炉炉壳预制与安装、热风系统管道安装、助燃风机及附属设备、安装耐火材料砌筑、设备试运转及烘炉等。

该项目为区域绿色智能建造示范工程。热风炉安装主要工序及逻辑关系如图3。

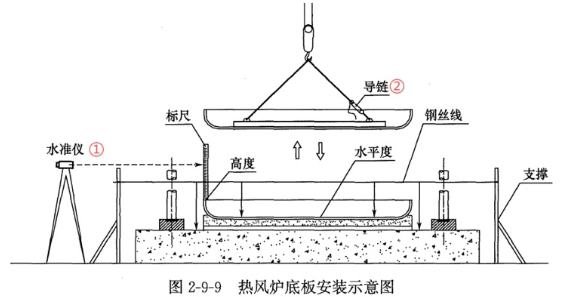

施工组织设计中明确热风炉炉壳采用工厂化预制,现场拼装,施工管理采用BIM技术和数字化管理一体智能系统,模块化安装方案。采用400吨履带式起重机和焊接机器人进行热风炉炉壳吊装和焊接作业。热风炉炉底板安装示意图如图3所示。
项目部编制的绿色施工方案包括工程概况、绿色施工目标、资源节约、环境保护、绿色施工管理、绿色施工措施6项内容。监理工程师对焊缝外观质量检查时,发现
焊缝表面存在焊缝成型不好,表面气孔,咬边及未焊透现象。
项目进行到100天,项目部根据数据采用盈得值法进行成本与进度控制分析。截止当日数据如下:已完成工程预算费用BCWP:5860万元;已完成工程,实际费用A0WP:6240万元;计划工程预算费用:6120万元。

问题:
1、指出图三中①②的名称。指出垫层所选材料以及其作用。
2、炉壳表面焊缝缺陷中不允许存在的有哪两种?表面焊接无损检测有哪两种?
3、根据表三确定热风炉安装关键线路,并计算计划工期。计算截止第100天的费用偏差、CV,进度偏差SV,并分析项目成本与进度状况。
4、本工程使用了哪些绿色施工技术?绿色施工方案还应补充哪些内容?
该项目为区域绿色智能建造示范工程。热风炉安装主要工序及逻辑关系如图3。
施工组织设计中明确热风炉炉壳采用工厂化预制,现场拼装,施工管理采用BIM技术和数字化管理一体智能系统,模块化安装方案。采用400吨履带式起重机和焊接机器人进行热风炉炉壳吊装和焊接作业。热风炉炉底板安装示意图如图3所示。
项目部编制的绿色施工方案包括工程概况、绿色施工目标、资源节约、环境保护、绿色施工管理、绿色施工措施6项内容。监理工程师对焊缝外观质量检查时,发现
焊缝表面存在焊缝成型不好,表面气孔,咬边及未焊透现象。
项目进行到100天,项目部根据数据采用盈得值法进行成本与进度控制分析。截止当日数据如下:已完成工程预算费用BCWP:5860万元;已完成工程,实际费用A0WP:6240万元;计划工程预算费用:6120万元。

问题:
1、指出图三中①②的名称。指出垫层所选材料以及其作用。
2、炉壳表面焊缝缺陷中不允许存在的有哪两种?表面焊接无损检测有哪两种?
3、根据表三确定热风炉安装关键线路,并计算计划工期。计算截止第100天的费用偏差、CV,进度偏差SV,并分析项目成本与进度状况。
4、本工程使用了哪些绿色施工技术?绿色施工方案还应补充哪些内容?
34
公司承接某高层建筑机电安装工程,包含电气、暖通空调,给排水,消防及建筑智能化等专业,该项目位于长江中下游地区,冬季多低温高温天气,项目技术负责人在技术交底会议上.结合施工现场示意图(见图4)对施工环境控制要求进行了专项说明。
施工准备阶段,项目部结合现场实测调查暖通空调管线走向.以减少管材用量,并编制变更方案,直接报送建设单位,建设单位转交设计单位审核,设计单位经水力计算核查.发现该方案中某室内热水供暖系统并联环路的压力损失相对差额达19%,超出国标限值随即退回方案并要求修改。

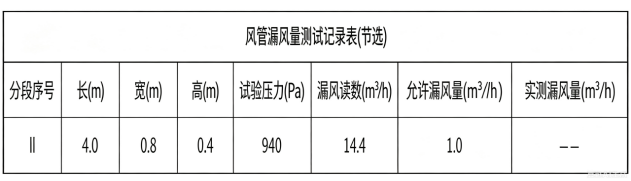

机房施工阶段,项目部将设备与管道划分为,设备单元模块,管道单元模块、依据LOD3.0三维加工图,在工厂使用数控设备预制管段,将合格部件运输至现场后组装为单元模块,通过焊接及少量螺栓连接,完成各模块间的装配风管安装完毕后,项目部依据规范抽检总管与干管开展漏风量检测.监理工程师复检风管漏风测试记录(见表4)时,发现允许漏风量误用高压风管公式计算,随即要求检测人员予以更正。

通风与空调安装完毕后,项目部进行了设备单机测试运转及调试,其中冷却塔风机与冷却水系统循环试运行3小时,冷却塔本体稳固且无异常振动,风机叶旋转方向正确运转平稳
问题:
1、依次说明图4所示的5项作业对环境温度湿度的要求。
2、项目部设计变更的流程是否规范?说理由,并联环路压力损失相对差额限值为多少?
3、该设备机房的施工方式并说明符合装配式施工要求?
4、根据表4计算允许漏风量及实测漏风量,并判断其严密性试验是否合格
5、冷却塔运行时间是否符合规范要求?冷却塔运行的检查还缺少哪些内容?
施工准备阶段,项目部结合现场实测调查暖通空调管线走向.以减少管材用量,并编制变更方案,直接报送建设单位,建设单位转交设计单位审核,设计单位经水力计算核查.发现该方案中某室内热水供暖系统并联环路的压力损失相对差额达19%,超出国标限值随即退回方案并要求修改。
机房施工阶段,项目部将设备与管道划分为,设备单元模块,管道单元模块、依据LOD3.0三维加工图,在工厂使用数控设备预制管段,将合格部件运输至现场后组装为单元模块,通过焊接及少量螺栓连接,完成各模块间的装配风管安装完毕后,项目部依据规范抽检总管与干管开展漏风量检测.监理工程师复检风管漏风测试记录(见表4)时,发现允许漏风量误用高压风管公式计算,随即要求检测人员予以更正。

通风与空调安装完毕后,项目部进行了设备单机测试运转及调试,其中冷却塔风机与冷却水系统循环试运行3小时,冷却塔本体稳固且无异常振动,风机叶旋转方向正确运转平稳
问题:
1、依次说明图4所示的5项作业对环境温度湿度的要求。
2、项目部设计变更的流程是否规范?说理由,并联环路压力损失相对差额限值为多少?
3、该设备机房的施工方式并说明符合装配式施工要求?
4、根据表4计算允许漏风量及实测漏风量,并判断其严密性试验是否合格
5、冷却塔运行时间是否符合规范要求?冷却塔运行的检查还缺少哪些内容?
35
E公司承接某煤炭清洁高效利用项目的大件设备吊装工程,施工范围涵盖粉煤热解装置,煤分解气综合利用氢副产LNG装置、煤焦油轻质化联合装置及配套公用辅助工程。塔类设备运输至施工现场后,需完成梯子、操作平台、附塔管道等附属设施安装作业,再开展设备整体吊装施工。
在施工准备阶段,E公司项目部结合项目施工特点,编制完成《常解塔吊装专项施工方案》《履带起重机安拆专项施工方案》,专项方案针对性指导现场大件设备吊装、起重机械安装与拆卸全流程作业。
常解塔为立式塔类设备,外开尺寸直径6.8m,高度50.8m,安装标高为EL+0m,整体吊装总重量为329t。

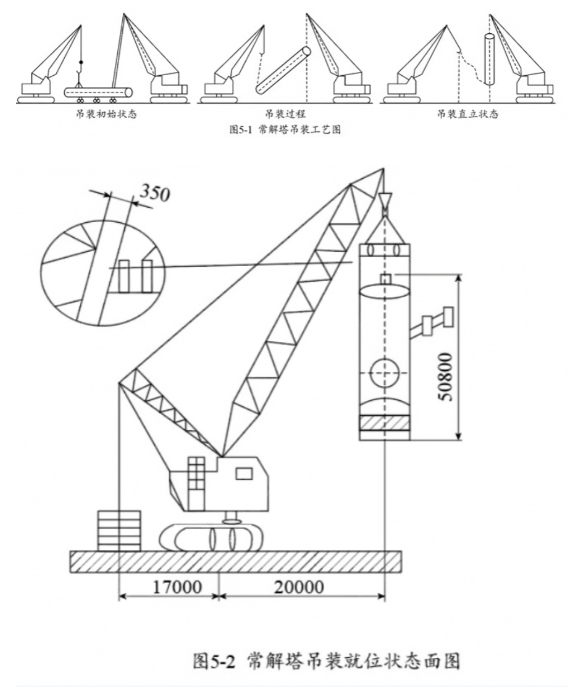

常解塔吊装执行图5-1所示的施工工艺。设备吊装就位状态、立面图如图5-2所示,主机机械采用650t履带起重机,吊装参数见表5;溜尾辅助机械采用260t履带起重机。

吊装专项方案经审批合格,项目部正式启动常解塔吊装作业,吊装前,方案编制人依据设计图纸,相关国家及行业规范标准,对现场技术人员及全体作业人员开展专项施工技术交底。
内容包括工程(概况)及特点、操作要点、质量控制要求、应急处置要求及岗位分工,
吊装作业过程中,项目部实施动态、全程监控,重点监测管控关键施工指标。主要包括管轴式吊耳与板式吊耳的实时受力状态,起重机起升卷扬及变幅卷扬的运行工况,超起系统作业状态、作业区域地面沉降、吊装仪表实时参数以及施工环境风速。通过全方位全过程安全管控,保障常解塔平稳、安全精准就位。

问题:
1、E公司项目部编制的常解塔吊装专项施工方案和腹带起重机安拆专项施工方案是否需要组织专家论证?专项方案专家论证应由哪个单位组织?
2、计算主吊钩钢丝绳穿绳倍率,吊钩上钢丝绳的重量、主吊负载,根据计算结果判定主吊负载是否符合要求(重量计算单位为t,除倍率外,计算结果均保留两位小数)

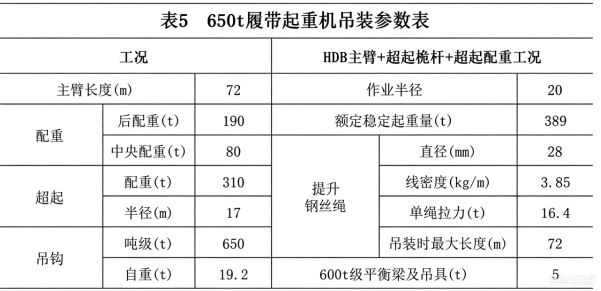

3、根据图5-1,指出常解塔工艺名称。根据图5-2,判定主吊的吊装安全距离是否符合规范的要求,并说明理由。
4、指出常解塔吊装专项方案交底的流程,方案交底的重点内容还有哪些?
5、常解塔吊装过程中重点监视的项目还有哪些?
在施工准备阶段,E公司项目部结合项目施工特点,编制完成《常解塔吊装专项施工方案》《履带起重机安拆专项施工方案》,专项方案针对性指导现场大件设备吊装、起重机械安装与拆卸全流程作业。
常解塔为立式塔类设备,外开尺寸直径6.8m,高度50.8m,安装标高为EL+0m,整体吊装总重量为329t。
常解塔吊装执行图5-1所示的施工工艺。设备吊装就位状态、立面图如图5-2所示,主机机械采用650t履带起重机,吊装参数见表5;溜尾辅助机械采用260t履带起重机。

吊装专项方案经审批合格,项目部正式启动常解塔吊装作业,吊装前,方案编制人依据设计图纸,相关国家及行业规范标准,对现场技术人员及全体作业人员开展专项施工技术交底。
内容包括工程(概况)及特点、操作要点、质量控制要求、应急处置要求及岗位分工,
吊装作业过程中,项目部实施动态、全程监控,重点监测管控关键施工指标。主要包括管轴式吊耳与板式吊耳的实时受力状态,起重机起升卷扬及变幅卷扬的运行工况,超起系统作业状态、作业区域地面沉降、吊装仪表实时参数以及施工环境风速。通过全方位全过程安全管控,保障常解塔平稳、安全精准就位。

问题:
1、E公司项目部编制的常解塔吊装专项施工方案和腹带起重机安拆专项施工方案是否需要组织专家论证?专项方案专家论证应由哪个单位组织?
2、计算主吊钩钢丝绳穿绳倍率,吊钩上钢丝绳的重量、主吊负载,根据计算结果判定主吊负载是否符合要求(重量计算单位为t,除倍率外,计算结果均保留两位小数)
3、根据图5-1,指出常解塔工艺名称。根据图5-2,判定主吊的吊装安全距离是否符合规范的要求,并说明理由。
4、指出常解塔吊装专项方案交底的流程,方案交底的重点内容还有哪些?
5、常解塔吊装过程中重点监视的项目还有哪些?
输入阅读码
查看答案与解析需要输入阅读码
