2027年一级建造师《市政公用工程管理与实务》模拟试卷四
市政公用工程管理与实务
模拟试卷
共 35 题
3018 次浏览
更新于 2026-09-28
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
沥青混凝土路面结构常由多层次构成,其中主要起承重作用的是( )。
- A.上面层
- B.下面层
- C.基层
- D.垫层
2
中面层采用采用自动找平方式摊铺时,控制高程的方式可采用( )引导
- A.平衡尺
- B.导梁
- C.牵引车
- D.雷达扫描
3
下列关于后张法预应力张拉要求的选项中,说法错误的是( )。
- A.当同一截面中有多束一端张拉的预应力筋时,张拉端宜均匀交错地设置在结构两端
- B.张拉前应根据设计要求对孔道的摩阻损失进行实测,以便确定张拉控制应力值和实际伸长值
- C.预应力筋的张拉顺序当设计无要求时,可采取分批、分阶段对称张拉
- D.张拉过程中预应力筋断丝、滑丝、断筋的数量不得超过规定
4
关于桥梁计算跨径的说法,正确的是( )。
- A.桥跨结构相邻两个支座中心之间的距离
- B.相邻两个桥墩(或桥台)之间的净距
- C.拱式桥的两相邻拱脚截面最低点之间的水平距离
- D.多孔桥梁中各孔净跨径的总和
5
关于模板拆除的各项要求,以下说法正确的是( )
- A.承重模板应在混凝土强度能保证棱角不损坏方可拆除
- B.非承重模板混凝士强度不低于2.0Mpa方可拆除
- C.芯模和预留孔道内模应在混凝土抗压强度能保证结构表面不发生塌陷和裂缝时方可拨出
- D.拆除原则是先支先拆,后支后拆
6
关于灌注水下混凝土的导管,正确的说法是( )。
- A.导管每节长宜为5m
- B.导管接头采用法兰盘加锥形活套
- C.轴线偏差不宜超过孔深的2%
- D.试压的压力宜为孔底静水压力的0.5倍
7
小导管注浆施工应根据土质条件选择注浆法,在砂卵石地层中宜采用( )。
- A.劈裂注浆法
- B.高压喷射注浆法
- C.电动硅化注浆法
- D.渗入注浆法
8
双侧壁导坑法,侧壁导坑宽度一般不宜超过断面最大跨度的( )。
- A.1/3
- B.2/5
- C.1/2
- D.2/3
9
采用热熔法进行卷材防水层施工时,对于环境气温的要求是不得低于( )。
- A.5℃
- B.10℃
- C.0℃
- D.-10℃
10
采用TBM法隧道掘进时,始发导轨的位置由( )确定。
- A.机械操作手
- B.地质勘探人员
- C.测量人员
- D.专业监理工程师
11
砌体结构水池满水试验标准中,允许渗水量不得超过( )L/(m2·d)。
- A.3
- B.4
- C.2
- D.5
12
地下结构外周边地表应设置混凝土等弱透水材料的封闭带,范围宜扩至基坑肥槽边缘以外不小于( )m。
- A.1.0
- B.1.5
- C.2.0
- D.5.0
13
以下关于给水排水管道的说法,错误的是( )。
- A.功能性试验包括强度试验和严密性试验
- B.严密性试验包括闭水试验和闭气试验
- C.向管道注水应从下游缓慢注入
- D.给水管道水压试验合格后,即可通水投产
14
热动力疏水阀应安装在( )管道上。
- A.热水
- B.排潮
- C.蒸汽
- D.凝结水
15
生活垃圾贮存设施和渗沥液收集设施,在运行期和停炉期应处于( )状态。
- A.负压
- B.通风
- C.给水
- D.正压
16
对城市桥梁的一般性损坏进行修理,恢复城市桥梁原有的技术水平和标准的工程指的是( )。
- A.保养小修
- B.大修工程
- C.中修工程
- D.加固、改(扩)建工程
17
基坑工程施工前,应由( )委托第三方对基坑工程实施监控量测。
- A.建设方
- B.监理方
- C.基坑分包队
- D.施工方
18
搭设高度50m及以上的( )脚手架工程,需要进行专家论证。
- A.悬挑式
- B.落地式钢管
- C.异型
- D.卸料平台
19
新进场的工人,必须接受( )的三级安全培训教育,经考核合格后,方能上岗。
- A.项目、安全部门、班组
- B.公司、项目、班组
- C.公司、项目、安全部门
- D.公司、部门、班组
20
施工总平面布置应能充分利用和保护原有建(构)物、道路和管线等,职工宿舍应满足( )m²/人的使用面积要求。
- A.5
- B.4
- C.1
- D.2
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
依据要求在水泥混凝土道路面层施工中,遇到下列( )位置应设置胀缝。
- A.临近桥梁处
- B.板厚改变处
- C.路宽改变处
- D.小半径平曲线
- E.道路交叉口
22
与石灰稳定土相比,水泥稳定土具有的优点是( )。
- A.板体性较差
- B.抗冻性好
- C.初期强度高
- D.水稳性好
- E.温缩特性不明显
23
桥梁保证行车舒适的关键在于保证桥面铺装( )。
- A.平整性
- B.耐磨性
- C.不翘曲
- D.不渗水
- E.无坡度
24
拱式桥的主要承重结构有( )
- A.拱圈
- B.拱肋
- C.拱顶
- D.拱腹
- E.拱背
25
关于悬索桥的构造特点,以下说法正确的是( )
- A.悬索桥以悬索为主要承重结构
- B.结构较轻,构造简单
- C.受力明确,能以较大建筑高度经济合理地修建大跨度桥
- D.自重轻,刚度差
- E.在车辆动荷载和风荷载作用下有较大变形和振动
26
拱式桥的主要承重结构有( )
- A.拱圈
- B.拱肋
- C.拱顶
- D.拱腹
- E.拱背
27

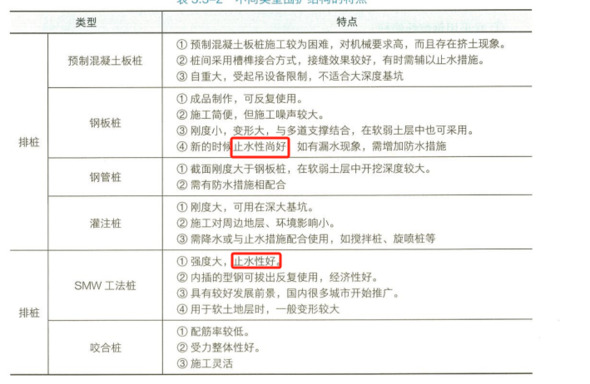

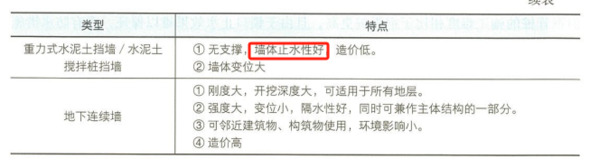

基坑围护结构中,止水效果好的有( )。
- A.预制混凝土板桩
- B.钢板桩
- C.钢管桩
- D.SMW桩
- E.重力式水泥土挡墙
28
垃圾填埋场选址时应该慎重,注意对环境的影响,必须( )。
- A.远离饮用水源
- B.尽量少占良田
- C.利用当地地形地势
- D.利用荒地
- E.把减少投资放在重要考虑因素之首
29
沥青路面再生技术中,需要将回收的沥青路面材料进行破碎、筛分的技术是( )
- A.现场冷再生
- B.厂拌温再生
- C.厂拌热再生
- D.现场热再生
- E.厂拌冷再生
30
在节材与材料资源利用要求中,现场临建设施、安全防护设施应满足( )
- A.简约化
- B.标准化
- C.工具化
- D.高效化
- E.定型化
三、实务操作和案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31

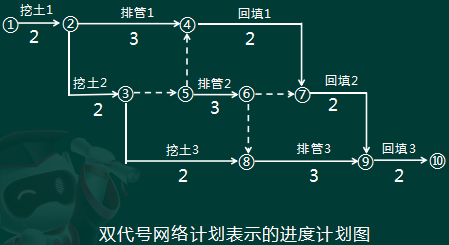

某公司承接一项管道埋设项目,将其中的雨水管道埋设安排所属项目部完成,该地区土质为黄土,合同工期13天。项目部为了能顺利完成该项目,根据自身的人员、机具设备等情况,将该工程施工中的诸多工序合理整合成三个施工过程(挖土、排管、回填)、划分三个施工段并确定了每段工作时间,编制了用双代号网络计划表示的进度计划,如图所示。

【问题】
1.改正图中的错误(用文字表示)。
2.写出排管2的紧后工作与紧前工作。
3.图中的关键线路为哪条?计划工期为多少天?能否按合同工期完成该项目?
4.该雨水管道在回填前是否需要做严密性试验?我国有哪三种地区的土质,施工雨水管道回填前必须做严密性试验?

【问题】
1.改正图中的错误(用文字表示)。
2.写出排管2的紧后工作与紧前工作。
3.图中的关键线路为哪条?计划工期为多少天?能否按合同工期完成该项目?
4.该雨水管道在回填前是否需要做严密性试验?我国有哪三种地区的土质,施工雨水管道回填前必须做严密性试验?
32
某施丁单位中标承建一座三跨预应力混凝土连续钢构桥,桥高30m,跨度为80m+136m+80m,箱梁宽14.5m,底板宽8m,箱梁高度由根部的7.5m渐变到3.0m。根据设计要求,0号、1号段混凝土为托架浇筑,然后采用挂篮悬臂浇筑法对称施工,挂篮采用自锚式结构。
施工项目部根据该桥的特点,编制了施工组织设计,经项目总监理工程师审批后实施。项目部在主墩的两侧安装托架并预压,施工0号、l号段,在1号段混凝土浇筑完成后,在节段上拼装挂篮。
施工单位总部例行检查并记录了挂篮施工.安全不合格项:施工作业人员为了方便施工,自行拆除了安全防护设施;电缆支架绑在了挂篮上;工(机)具、材料在挂篮一侧集中堆放。
安全资料检查时发现:只有公司和项目部对工人的安全教育记录和每月进行一次的安全检查记录。安全检查组随即发出整改通知单,要求项目部按照《建筑施工安全检查标准》JGJ59—20ll补充相关记录:
问题:
(1)本案例的施工组织设计审批符合规定吗?说明理由。
(2)补充挂篮进入下一节施工前的必要工序:
(3)针对挂篮施工检查不合格项,给出正确做法:
(4)项目部应补充哪些记录?
施工项目部根据该桥的特点,编制了施工组织设计,经项目总监理工程师审批后实施。项目部在主墩的两侧安装托架并预压,施工0号、l号段,在1号段混凝土浇筑完成后,在节段上拼装挂篮。
施工单位总部例行检查并记录了挂篮施工.安全不合格项:施工作业人员为了方便施工,自行拆除了安全防护设施;电缆支架绑在了挂篮上;工(机)具、材料在挂篮一侧集中堆放。
安全资料检查时发现:只有公司和项目部对工人的安全教育记录和每月进行一次的安全检查记录。安全检查组随即发出整改通知单,要求项目部按照《建筑施工安全检查标准》JGJ59—20ll补充相关记录:
问题:
(1)本案例的施工组织设计审批符合规定吗?说明理由。
(2)补充挂篮进入下一节施工前的必要工序:
(3)针对挂篮施工检查不合格项,给出正确做法:
(4)项目部应补充哪些记录?
33

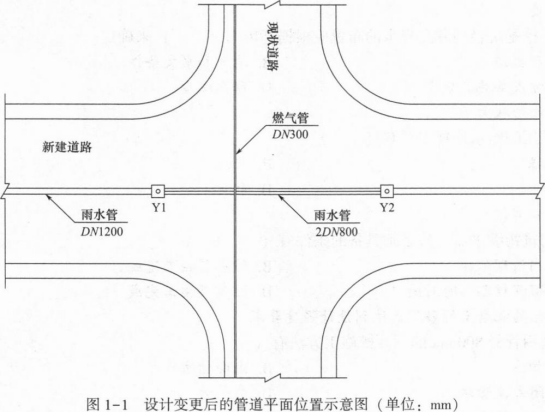

某公司承建的市政道路工程,长2km,与现况道路正交,合同工期为2015年6月1日一8月31日。道路路面底基层设计为厚300mm水泥稳定土:道路下方设计有一条DN1200钢筋混凝土雨水管道。该管道在道路交叉口处与现状道路下的现有DN300燃气管道正交。

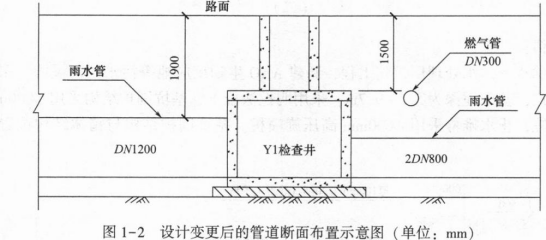

施工前,项目部踏勘现场时,发现雨水管道上部外侧管壁与现况燃气管道底间距小于规范要求,并向建设单位提出变更设计的建议。经设计单位核实,同意将道路交叉口处的Y1一Y2井段的雨水管道变更为双排DN800双壁波纹管.设计变更后的管道平面位置与断面布置如图1—1、1—2所示。项目部接到变更后提出了索赔申请,经计算,工程变更需增加造价10万元。

为减少管道施工对交通通行的影响,项目部制定了交叉路口的交通导行方案,并获得交通管理部门和路政管理部门的批准。交通导行措施的内容包括:
(1)严格控制临时占路时间和范围;
(2)在施工区域范围内规划了警示区、终止区等交通疏导作业区域;
(3)与施工作业队伍签订《施工安全责任合同》。
施工期间为雨期,项目部针对水泥稳定土底基层的施工制定了雨期施工质量控制措施如下:
(1)加强与气象站联系,掌握天气预报,安排在不下雨时施工;
(2)注意天气变化,防止水泥和混合料遭雨淋;

(3)做好防雨准备,在料场和搅拌站搭雨棚;
(4)降雨时应停止施工,对已摊铺的混合料尽快碾压密实。
问题:
1.排水管道在燃气管道下方时,其最小垂直距离应为多少米?
2.按索赔事件的性质分类,项目部提出的索赔属于哪种类型?项目部应提供哪些索赔资料?
3.交通疏导方案(2)中还应规划设置哪些交通疏导作业区域?
4.交通疏导方案中还应补充哪些措施?
5.补充和完善水泥稳定土底基层雨期施工质量控制措施。
施工前,项目部踏勘现场时,发现雨水管道上部外侧管壁与现况燃气管道底间距小于规范要求,并向建设单位提出变更设计的建议。经设计单位核实,同意将道路交叉口处的Y1一Y2井段的雨水管道变更为双排DN800双壁波纹管.设计变更后的管道平面位置与断面布置如图1—1、1—2所示。项目部接到变更后提出了索赔申请,经计算,工程变更需增加造价10万元。

为减少管道施工对交通通行的影响,项目部制定了交叉路口的交通导行方案,并获得交通管理部门和路政管理部门的批准。交通导行措施的内容包括:
(1)严格控制临时占路时间和范围;
(2)在施工区域范围内规划了警示区、终止区等交通疏导作业区域;
(3)与施工作业队伍签订《施工安全责任合同》。
施工期间为雨期,项目部针对水泥稳定土底基层的施工制定了雨期施工质量控制措施如下:
(1)加强与气象站联系,掌握天气预报,安排在不下雨时施工;
(2)注意天气变化,防止水泥和混合料遭雨淋;

(3)做好防雨准备,在料场和搅拌站搭雨棚;
(4)降雨时应停止施工,对已摊铺的混合料尽快碾压密实。
问题:
1.排水管道在燃气管道下方时,其最小垂直距离应为多少米?
2.按索赔事件的性质分类,项目部提出的索赔属于哪种类型?项目部应提供哪些索赔资料?
3.交通疏导方案(2)中还应规划设置哪些交通疏导作业区域?
4.交通疏导方案中还应补充哪些措施?
5.补充和完善水泥稳定土底基层雨期施工质量控制措施。
34
南方某城市新区建设中压0.35MPa燃气管道,管径DN300,全长3.1km,其中需通过灌渠进入对岸新区。横跨灌渠的现有跨线桥是连接新旧城区的主干道,桥宽20m。过河段燃气管道设计采用随桥梁外侧支架敷设。施工项目部编制的施工方案经上级技术负责人签章批准后组织实施。
问题:
(1)燃气管道利用桥梁跨越时有何规定?
(2)随桥敷设燃气管道施工中应注意哪些问题?
(3)施工方案报上级签批前还应经过哪些程序?
(4)过河燃气管道安装完成后应做哪些检验?
问题:
(1)燃气管道利用桥梁跨越时有何规定?
(2)随桥敷设燃气管道施工中应注意哪些问题?
(3)施工方案报上级签批前还应经过哪些程序?
(4)过河燃气管道安装完成后应做哪些检验?
35
某公司中标一座城市跨河桥梁,该桥跨河部分总长101.5m,上部结构为30m+41.5m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工。
项目部编制的支架安全专项施工方案的内容有:为满足河道18m宽通航要求,跨河中间部分采用贝雷梁-碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架;满堂支架基础采用筑岛围堰,填料碾压密实;支架安全专项施工方案分为门洞支架和满堂支架两部分内容,并计算支架结构的强度和验算其稳定性。
项目部编制了混凝土浇筑施工方案,其中混凝土裂缝控制措施有:
(1)优化配合比,选择水化热较低的水泥,降低水泥水化热产生的热量;
(2)选择一天中气温较低的时候浇筑混凝土;
(3)对支架进行监测和维护,防止支架下沉变形;
(4)夏季施工保证混凝土养护用水及资源供给。
问题:
1.支架安全专项施工方案还应补充哪些验算?说明理由。
2.模板施工前还应对支架进行哪项试验?主要目的是什么?
3.本工程搭设的门洞应采取哪些安全防护措施?
4.对本工程混凝土裂缝的控制措施进行补充。
项目部编制的支架安全专项施工方案的内容有:为满足河道18m宽通航要求,跨河中间部分采用贝雷梁-碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架;满堂支架基础采用筑岛围堰,填料碾压密实;支架安全专项施工方案分为门洞支架和满堂支架两部分内容,并计算支架结构的强度和验算其稳定性。
项目部编制了混凝土浇筑施工方案,其中混凝土裂缝控制措施有:
(1)优化配合比,选择水化热较低的水泥,降低水泥水化热产生的热量;
(2)选择一天中气温较低的时候浇筑混凝土;
(3)对支架进行监测和维护,防止支架下沉变形;
(4)夏季施工保证混凝土养护用水及资源供给。
问题:
1.支架安全专项施工方案还应补充哪些验算?说明理由。
2.模板施工前还应对支架进行哪项试验?主要目的是什么?
3.本工程搭设的门洞应采取哪些安全防护措施?
4.对本工程混凝土裂缝的控制措施进行补充。
