2027年监理工程师《建设工程目标控制-土木建筑工程》冲刺试卷三

建设工程目标控制-土木建筑工程 冲刺试卷 共 120 题 7429 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

本题共80小题,每小题1分,共80分。每小题备选答案中,只有一个符合题意的正确答案。

1
建设工程活动中,下列属于对可靠性进行描述的是( )。
  • A.某建筑物具有的保温性能
  • B.某工程主体结构的耐用年限为50年
  • C.某地基基础在合理使用年限内,正常使用条件下的抗震能力
  • D.某工程给排水系统能耗、水耗、维护、保养乃至改建更新的使用费用
2
《建筑法》规定,建设单位应当按照国家有关规定向工程所在地( )级以上人民政府建设行政主管部门申请领取施工许可证。
  • A.县
  • B.区
  • C.市
  • D.省
3
在ISO质量管理体系的质量管理原则中,领导者要建立组织统一的宗旨和方向,下列属于领导作用基本内容的是( )。
  • A.确定质量方针、质量目标
  • B.加强与顾客的沟通与联络
  • C.创造宽松的环境,加强内部沟通和契合
  • D.让员工以主人翁的责任感去解决各种问题
4
监理企业质量管理体系中,( )由监理单位质量部门和技术部门的领导共同牵头,各职能部门选派代表参加。
  • A.领导班子
  • B.工作班子
  • C.领导层
  • D.决策层
5
工程开工前,施工单位向监理机构报送《施工组织设计报审表》,由( )审核签认。
  • A.专业监理工程师
  • B.总监理工程师
  • C.监理机构人法代表
  • D.监理机构技术负责人
6
毎批热处理钢筋应由同一外形截而尺寸、同一热处理工艺和同一炉罐号的钢筋组成,并不得大于( )。
  • A.4t
  • B.5t
  • C.6t
  • D.8t
7
( )的直方图,是由于操作中对上下限控制太严造成的。
  • A.折齿型
  • B.孤岛型
  • C.双峰型
  • D.缓坡型
8
回弹法检测混凝土强度,批量检测时,应随机抽取构件,抽检数量不宜少于同批构件总数的( )且不宜少于( )件。
  • A.20%,10
  • B.30%,10
  • C.20%,20
  • D.30%,20
9
某组混凝土试块的抗压强度见下表,表中试块强度的极差为( )MPa。
题目图片
  • A.0.5
  • B.0.4
  • C.0.2
  • D.0.1
10
同一验收批砂浆试块强度平均值应大于或等于设计强度等级值的( )倍。
  • A.0.9
  • B.1.0
  • C.1.1
  • D.1.2
11
在工程质量统计分析方法中,绘制图形不是目的,而是要根据图中所反映的主要原因,制订改进的措施和对策,限期解决问题,保证产品质量的是( )。
  • A.排列图
  • B.因果分析图
  • C.直方图
  • D.控制图
12
下列有关变异系数的描述,正确的是( )。
  • A.变异系数是用标准差除以极差得到的相对数
  • B.变异系数越小,说明分布集中程度高
  • C.变异系数越大,说明均值对总体的代表性越好
  • D.变异系数适用于均值有较小差异的总体之间离散程度的比较
13
工程质量统计分析相关图中,散布点形成由左至右向下分布的较分散的直线带,表明反映产品质量特征的变量之间存在( )关系。
  • A.不相关
  • B.正相关
  • C.弱正相关
  • D.弱负相关
14
在施工过程中,如果拟采用的新工艺、新技术、新材料,不符合现行强制性标准规定的,应当由( )提请建设单位组织专题技术论证,报批准标准的建设行政主管部门或者国务院有关主管部门审定。
  • A.监理单位
  • B.施工单位
  • C.工程质量监督机构
  • D.拟采用单位
15
工程开工前,施工图纸会审会议应由( )主持召开。
  • A.项目监理机构
  • B.施工单位
  • C.建设单位
  • D.设计单位
16
项目监理机构收到施工单位报送的工程材料、构配件、设备报审表后,应审查施工单位报送的用于工程的材料、构配件、设备的质量证明文件,并应按有关规定、建设工程监理合同约定,对用于工程的材料进行( )。
  • A.见证取样
  • B.专项检验
  • C.平行检验
  • D.抽样检查
17
经审查批准的施工组织设计,不得擅自任意改动。若需进行实质性的调整、补充或变动,应报( )审查同意。
  • A.施工单位工程技术负责人
  • B.项目经理
  • C.项目监理机构
  • D.建设单位
18
下列应由施工项目经理部盖章,项目技术负责人签字的报审(报验)表的是( )。
  • A.分包单位资格报审表
  • B.施工控制测量成果报验表
  • C.工程材料、构配件、设备报审表
  • D.试验室报审表
19
在工程施工准备阶段的质量控制中,施工组织设计报审表的审查意见由( )负责签字。
  • A.项目经理
  • B.专业监理工程师
  • C.总监理工程师
  • D.建设单位代表
20
经项目监理机构审查合格的工程项目施工组织设计,应由( )签认。
  • A.监理单位技术负责人
  • B.总监理工程师
  • C.建设单位项目负责人
  • D.总监理工程师代表
21
试验室的资质等级和试验范围必须满足工程需要,试验设备应由( )出具符合规定要求的计量检定证明。
  • A.建设单位
  • B.政府主管部门
  • C.法定计量部门
  • D.监理单位
22
建设项目开工前,( )应根据工程特点,确定旁站的关键部位、关键工序。
  • A.施工单位
  • B.建设单位
  • C.监理单位
  • D.建设行政主管部门
23
施工中出现需要加固的质量缺陷时,项目监理机构应审查施工单位提交的( )。
  • A.按设计规范编制的加固处理方案
  • B.经该项目设计单位认可的加固处理方案
  • C.经有相应设计资质的设计单位认可的加固处理方案
  • D.经建设单位认可的加固处理方案
24
对于项目监理机构提出检查要求的重要工序,应经( )检查认可,才能进行下道工序施工。
  • A.专业监理工程师
  • B.总监理工程师
  • C.监理单位技术负责人
  • D.建设单位负责人
25
根据《建筑工程施工质量验收统一标准》,对于采用计数抽样的检验批一般项目的验收,合格点率应符合( )的规定。
  • A.质量验收统一标准
  • B.工程技术规程
  • C.建设工程监理规范
  • D.专业验收规范
26
工程施工质量验收的最小单位是( )。
  • A.分项工程
  • B.检验批
  • C.分部工程
  • D.单项工程
27
当隐蔽工程为检验批时,其质量验收应由( )组织施工单位项目专业质量检查员、专业工长等进行。
  • A.总监理工程师
  • B.专业监理工程师
  • C.建设单位负责人
  • D.建设单位技术负责人
28
在工程保修阶段,发生涉及结构安全或者严重影响使用功能的紧急抢修事故,监理单位应单独或通过建设单位向( )报告,并立即通知施工单位到达现场抢修。
  • A.建设行政主管部门
  • B.质量监督机构
  • C.政府管理部门
  • D.安全监督部门
29
项目监理机构最终确认工程质量事故的技术处理是否达到预期目的所采取的手段是( )。
  • A.定期观测和必要的判断
  • B.分析和必要的论证
  • C.检查验收和必要的鉴定
  • D.征询设计单位意见
30
关于项目监理机构处理工程质量事故的说法,正确的是( )。
  • A.签发监理通知单,要求施工单位及时处理
  • B.签发工程暂停令,暂停与其关联部位的施工
  • C.签发监理报告,向政府主管部门报告
  • D.签发工作联系单,要求施工单位及时处理
31
在工程质量缺陷的成因分析中,下列不属于违反法律法规成因范畴的是( )。
  • A.边设计、边施工
  • B.越级设计
  • C.转包、挂靠
  • D.无证施工
32
工程施工过程中发生质量事故造成5人死亡、直接经济损失5000万元,该事故属于( )事故。
  • A.一般
  • B.较大
  • C.重大
  • D.特别重大
33
某项目,建安工程费3000万元,设备工器具购置费4000万元,工程建设其他费用600万元,建设期利息200万元,铺底流动资金160万元,建设期间国家新批准税种的税额45万元,则该项目的静态投资为( )万元。
  • A.7000
  • B.7600
  • C.7700
  • D.7805
34
施工企业进行投标报价时,暂列金额( )确定。
  • A.由施工企业自主确定
  • B.由政府监督机构
  • C.根据相关法律法规
  • D.按招标文件提供的金额计列
35
某市属建筑公司收到某县城工程一笔税前1000万元的工程款,当采用一般计税方法时,该工程造价为( )万元。
  • A.90
  • B.110
  • C.1090
  • D.1110
36
下列费用中,属于规费的是( )。
  • A.环境保护费
  • B.文明施工费
  • C.社会保险费
  • D.安全施工费
37
下列费用中,属于建筑安装工程规费的是( )。
  • A.教育费附加
  • B.地方教育附加
  • C.职工教育经费
  • D.住房公积金
38
某进口设备,按人民币计算的离岸价为2000万元,国外运费160万元,国外运输保险费9万元,银行财务费8万元。则该设备进口关税的计算基数是( )万元。
  • A.2000
  • B.2160
  • C.2169
  • D.2177
39
某新建项目,建设期为2年,分年均衡进行贷款,第一年贷款2000万元,第二年贷款3000万元。在建设期内贷款利息只计息不支付,年利率为10%的情况下,该项目应计建设期贷款利息为( )万元。
  • A.360.00
  • B.460.00
  • C.520.00
  • D.700.00
40
按我国现行建设工程投资的构成,建设工程总投资包括固定资产投资和( )。
  • A.建设期利息
  • B.基本预备费
  • C.涨价预备费
  • D.流动资产投资
41
筹集资金时必须做到以需定筹,这体现了项目资金筹措的( )。
  • A.规模适宜原则
  • B.时机适宜原则
  • C.经济效益原则
  • D.结构合理原则
42
某银行给企业贷款100万元,年利率为4%,贷款年限3年,到期后企业一次性还本付息,利息按复利每半年计息一次,到期后企业应支付给银行的利息为( )万元。
  • A.12.000
  • B.12.616
  • C.24.000
  • D.24.973
43
下列有关净现值的说法正确的是( )。
  • A.对于非常规现金流量的项目来讲,其净现值指标往往不唯一
  • B.净现值指标的确认,不需要确定一个符合经济现实的基准收益率
  • C.由于基准收益率的确认往往比较困难,故净现值评价指标还存在缺陷
  • D.净现值指标能够反映项目投资中单位投资的使用效率
44
某价值工程进入到功能评价阶段,专业研究小组采用0-1评分法对产品的零件进行功能重要性打分,部分数据如下表所示,经计算可得C零件的重要性系数为( )。
题目图片
  • A.0.267
  • B.0.200
  • C.0.133
  • D.0.333
45
能较快发现问题,审查速度快,但问题出现的原因还需继续审查的施工图预算审查方法是( )。
  • A.对比审查法
  • B.逐项审查法
  • C.标准预算审查法
  • D.“筛选”审查法
46
建设工程项目招标时,工程量清单通常由( )提供。
  • A.造价单位
  • B.施工单位
  • C.咨询单位
  • D.建设单位
47
关于工程量清单的说法,正确的是( )。
  • A.招标文件中工程量清单的准确性和完整性由工程量清单编制单位负责
  • B.招标文件中分项工程项目清单的项目名称一般以工程实体名称命名
  • C.招标文件中分部分项工程量清单的项目编码前10位按现行计量规范的规定设置
  • D.投标人不得对招标文件中的措施项目清单进行调整
48
招标工程量清单的准确性和完整性应由( )负责。
  • A.招标人和施工图审查机构共同
  • B.招标代理机构
  • C.招标人
  • D.招标人和投标人共同
49
根据现行计价规范,实行工程量清单计价的工程通常采用( )合同。
  • A.固定总价
  • B.可调总价
  • C.单价
  • D.成本加酬金
50
合同总价只有在设计和工程范围发生变更时才能随之作相应调整,除此之外一般不得变更的合同称为( )。
  • A.固定总价合同
  • B.可调总价合同
  • C.固定单价合同
  • D.可调单价合同
51
关于固定总价合同特点的说法,正确的是( )。
  • A.合同执行过程中,由于市场因素造成工料成本增加,合同总价可进行相应调整
  • B.合同执行过程中,工程量与招标文件不符时,合同总价可进行相应调整
  • C.合同执行过程中,发包方承担主要风险,合同总价通常偏低
  • D.合同执行过程中,承包方承担主要风险,合同总价通常偏高
52
根据《建设工程施工合同(示范文本)》,监理人应在收到承包人提交的工程量报告后( )天内完成对承包人提交的工程量报表的审核并报送发包人。
  • A.7
  • B.14
  • C.21
  • D.28
53
由总承包单位或安装单位负责采购的设备,采购前应向( )提交设备采购方案,并按相关程序审查批准后方可实施。
  • A.建设单位
  • B.设计单位
  • C.总承包单位或安装单位技术负责人
  • D.项目监理机构
54
某工程在施工过程中,因不可抗力造成损失,承包人及时向项目监理机构提出了索赔申请,并附有相关证明材料,要求补偿的经济损失如下:(1)在建工程损失30万元;(2)承包人的施工机械设备损坏损失5万元;(3)承包人受伤人员医药费和补偿金4.5万元;(4)工程清理修复费用2万元。根据《建设工程施工合同(示范文本)》,项目监理机构应批准的补偿金额为( )万元。
  • A.32.0
  • B.36.5
  • C.37.0
  • D.41.5
55
已签约合同价中的暂列金额由( )负责掌握使用。
  • A.承包人
  • B.监理人
  • C.贷款人
  • D.发包人
56
承包人在施工中遇到了一个有经验的承包人也难以预测的不利物质条件,导致承包人成本增加和工期延误,则承包人可索赔( )。
  • A.增加的成本、延误的工期和相应利润
  • B.延误的工期、不能索赔增加的成本和相应利润
  • C.增加的成本,不能索赔延误的工期和相应利润
  • D.增加的成本和延误的工期,不能索赔相应利润
57
下列进度计划中,属于建设单位计划系统的是( )。
  • A.设计准备工作进度计划
  • B.设计总进度计划
  • C.工程项目建设总进度计划
  • D.施工准备工作计划
58
为确保建设工程进度控制目标的实现,项目监理机构可采取的技术措施是( )。
  • A.建立工程进度信息沟通网络
  • B.审查承包商提交的进度计划
  • C.及时办理工程进度款支付手续
  • D.建立实际进度检查分析制度
59
某分部工程有3个施工过程,各分为4个施工段组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6天、4天和8天。则该分部工程的流水施工工期是( )天。
  • A.18
  • B.24
  • C.34
  • D.42
60
建设工程采用平行施工组织方式的特点是( )。
  • A.能够均匀使用施工资源
  • B.单位时间内投入的资源量较少
  • C.专业工作队能够连续施工
  • D.能够充分利用工作面进行施工
61
在组织流水施工过程中,流水步距的大小取决于相邻两个施工过程在各个施工段上的( )。
  • A.技术间歇
  • B.流水节拍及流水施工的组织方式
  • C.搭接时间
  • D.劳动强度
62
在工程网络计划中,关键工作的特点是( )。
  • A.关键工作一定在关键线路上
  • B.关键工作的持续时间最长
  • C.关键工作的总时差最小
  • D.关键工作的持续时间最短
63

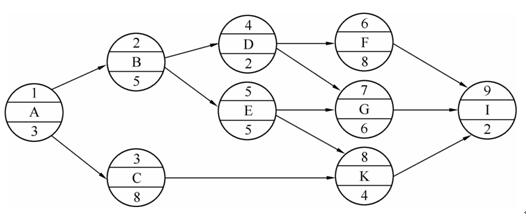

某工程有A、B两项工作,分为3个施工段(A1A2A3,B1B2B3)进行流水施工,对应的双代号网络计划如下图所示,相邻两项工作属于工艺关系的是( )。
题目图片
  • A.A1A2
  • B.A2B2
  • C.B1B2
  • D.B1A3
64
对于无紧后工作的工作,其自由时差等于计划工期与本工作( )之差。
  • A.最早开始时间
  • B.最早结束时间
  • C.最迟开始时间
  • D.最迟结束时间
65
在工程网络计划中,工作M的持续时间为4天,工作M的三项紧后工作的最迟开始时间分别为第21天、第18天和第15天,则工作M的最迟开始时间是第( )天。
  • A.11
  • B.14
  • C.15
  • D.17
66
双代号网络计划中,当计划工期等于计算工期时,以关键节点为完成节点的工作的特点是( )。
  • A.自由时差必然为零
  • B.总时差必然大于自由时差
  • C.总时差必然为零
  • D.总时差和自由时差必然相等
67
网络计划优化时,工期优化应优先选择( )。
  • A.压缩关键工作且优选系数最小的
  • B.压缩关键工作且优选系数最大的
  • C.压缩非关键工作且优选系数最小的
  • D.压缩非关键工作且优选系数最大的
68
单代号搭接网络计划中,关键线路的特点是线路上的( )。
  • A.关键工作总时差之和最大
  • B.工作时距之和最小
  • C.相邻工作无混合搭接关系
  • D.相邻工作时间间隔为零
69
关于工程网络计划中工作总时差的说法,正确的是( )。
  • A.工作总时差在任何情况下均不会小于其自由时差
  • B.利用工作总时差必然会减小其后续工作的总时差
  • C.工作总时差是其紧后工作自由时差的构成部分
  • D.以终点节点为完成节点的工作总时差必然为零
70
根据网络计划时间参数计算得到的工期称之为( )。
  • A.计划工期
  • B.计算工期
  • C.要求工期
  • D.合理工期
71

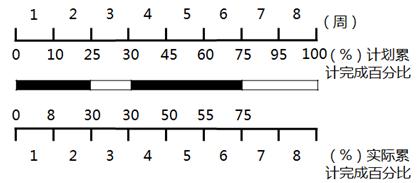

某工作的实际进度与计划进度如下图所示,正确的表述是( )。
题目图片
  • A.第4~5周为匀速进展
  • B.本工作按计划完成
  • C.第3周停工半周
  • D.第4周末本工作实际完成的任务量等于计划任务量
72

某分项工程月计划工程量累计曲线(单位:万m3)如下图所示,该工程1~4月份实际工程量分别为6万m3、7万m3、8万m3和15万m3,则通过比较获得的正确结论是( )。
题目图片
  • A.第1月实际工程量比计划工程量超额2万m3
  • B.第2月实际工程量比计划工程量超额2万m3
  • C.第3月实际工程量比计划工程量拖欠2万m3
  • D.4月底累计实际工程量比计划工程量拖欠2万m3
73
下列工作中,属于建设工程进度监测系统过程中工作内容的是( )。
  • A.分析进度偏差产生的原因
  • B.实际进度数据的加工处理
  • C.确定后续工作和总工期的限制条件
  • D.分析进度偏差对后续工作的影响
74
工程网络计划中,某工作持续时间为8天,总时差为5天,自由时差为1天。如果该工作延迟开始7天,则将导致总工期延长( )天。
  • A.1
  • B.2
  • C.5
  • D.6
75
在建设工程设计阶段,会对进度造成影响的因素之一是( )。
  • A.可行性研究
  • B.建设意图及要求
  • C.工程材料供货洽谈
  • D.设计合同洽谈
76
下列设计进度控制工作中,属于监理单位进度监控工作的是( )。
  • A.认真实施设计进度计划
  • B.编制切实可行的设计总进度计划
  • C.编制阶段性设计进度计划
  • D.定期比较分析设计完成情况与计划进度
77
监理工程师在审查施工进度计划时,发现问题后应采取的措施是( )。
  • A.向承包单位发出整改通知书
  • B.向建设单位发出工作联系单
  • C.向承包单位发出整改联系单
  • D.向承包单位发出停工令
78
施工进度控制工作细则是对( )中有关进度控制内容的进一步深化和补充。
  • A.施工总进度计划
  • B.单位工程施工进度计划
  • C.建设工程监理规划
  • D.建设工程监理大纲
79
通过缩短某些工作的持续时间对施工进度计划进行调整的方法,其主要特点是( )。
  • A.增加网络计划中的关键线路
  • B.不改变工作之间的先后顺序关系
  • C.增加工作之间的时间间隔
  • D.不改变网络计划中的非关键线路
80
项目监理机构控制物资供应进度工作中,属于协助业主进行物资供应决策的工作内容是( )。
  • A.组织编制物资供应招标文件
  • B.受理物资供应单位的投标文件
  • C.组织编制物资供应计划
  • D.提出物资供应分包合同清单

二、多项选择题

本题共40小题,每小题2分,共80分。每小题备选答案中,有两个或两个以上符合题意的正确答案。

81
下列关于工程质量监督,说法正确的有( )。
  • A.工程质量监督管理,是指主管部门依据施工合同约定,对工程实体质量和工程建设、勘察、设计、施工、监理单位和质量检测等单位的工程质量行为实施监督
  • B.质量监督具体工作须由市级以上地方人民政府建设主管部门委托所属的工程质量监督机构实施
  • C.工程实体质量监督,是对涉及工程主体结构安全、主要使用功能的工程实体质量情况实施监督
  • D.工程质量行为监督,是对履行法定质量责任和义务的情况实施监督
  • E.主管部门可以抽查工程质量责任主体的工作质量行为
82
在质量管理体系总体设计阶段,其主要工作包括( )。
  • A.确定质量方针、目标
  • B.过程适用性评价
  • C.编制必要的作业文件
  • D.体系覆盖范围确定
  • E.组织结构调整方案
83
钢筋进场检验质量与尺寸的做法中,错误的是( )。
  • A.不同厂家分批检查
  • B.毎批随机抽取2个成型钢筋
  • C.每批检查40t
  • D.每批检查20t
  • E.不同类型分批检查
84
进行砌体结构实体质量检测时,需要进行的强度检测有( )。
  • A.砌筑块材强度
  • B.砌筑砂浆强度
  • C.砌体结构变形
  • D.砌块材料强度
  • E.砌体强度
85
采用排列图法进行工程质量控制统计分析,考虑a~f这6种影响因素,影响频数分别为:a为35%,b为3%,c为8%,d为5%,e为45%,f为4%。下列说法正确的有( )。
  • A.a因素是次要因素
  • B.b因素是一般因素
  • C.c因素是次要因素
  • D.d因素是次要因素
  • E.e因素是主要因素
86
项目监理机构对工程勘察成果进行技术性审查时,审查的主要内容有( )。
  • A.勘察场地的工程地质条件
  • B.勘察场地的基坑设计方案
  • C.勘察场地存在的地质问题
  • D.边坡工程的设计准则
  • E.岩土工程施工的指导性意见
87
下列工程设计质量管理工作中,属于工程监理单位应完成的工作有( )。
  • A.起草设计合同
  • B.质量管理的组织
  • C.审查备案
  • D.出具审查报告
  • E.设计成果审查
88
工程开工前,项目监理机构应审查施工单位现场的( )。
  • A.质量管理组织机构
  • B.分包单位的资质
  • C.管理制度
  • D.专职管理人员的资格
  • E.特种作业人员的资格
89
在巡视检查要点中,关于施工人员的检查,下列说法正确的有( )。
  • A.技术员、安全员等关键岗位人员是否到位
  • B.能否确保各项管理制度和质量保证体系是否落实
  • C.特种作业人员是否持证上岗
  • D.是否进行了技术交底并有记录
  • E.现场施工人员是否按照规定佩戴安全防护用品
90
工程施工过程中,应由总监理工程师签发工程暂停令的情形有( )。
  • A.施工单位施工质量保证措施欠缺
  • B.施工单位拒绝项目监理机构管理
  • C.施工单位未按审查通过的工程设计文件施工
  • D.施工单位采用不适当的施工工艺
  • E.施工单位违反工程建设强制性标准
91
对施工单位提出的工程变更,总监理工程师应履行的职责有( )。
  • A.组织专业监理工程师审查变更申请并提出审查意见
  • B.提交原设计单位修改工程设计文件
  • C.组织专业监理工程师对变更费用及工期影响作出评估
  • D.组织相关单位共同协商变更费用及工期变化
  • E.组织会签工程变更单
92
根据《建筑工程施工质量验收统一标准》,分项工程可按( )划分。
  • A.施工工艺
  • B.设备类别
  • C.专业性质
  • D.施工程序
  • E.主要工种
93
在浇筑混凝土之前,应进行钢筋隐蔽工程验收,其主要内容包括( )。
  • A.纵向受力钢筋的品种
  • B.钢筋的接头位置
  • C.横向钢筋的间距
  • D.预埋件的位置
  • E.电气的绝缘、接地测试
94
根据《建筑工程施工质量验收统一标准》,隐蔽工程的质量验收可以按( )进行验收。
  • A.检验批
  • B.分项工程
  • C.子分部工程
  • D.单位工程
  • E.单项工程
95
工程质量事故处理的依据有( )。
  • A.有关合同文件
  • B.相关法律法规
  • C.有关工程定额
  • D.质量事故实况资料
  • E.有关工程技术文件
96
工程质量事故处理过程中,项目监理机构应掌握工程质量事故所造成缺陷的( )。
  • A.处理依据
  • B.影响范围
  • C.本质原因
  • D.程序
  • E.基本方法
97
下列施工阶段投资控制的主要工作中,属于项目监理机构处理费用索赔工作内容的有( )。
  • A.审查设计单位提出的设计概算、施工图预算
  • B.审查费用索赔报审表
  • C.审查施工单位提交的竣工结算款支付申请
  • D.工程竣工结算事宜不能与建设单位、施工单位协商达成一致意见的,按合同约定处理
  • E.与建设单位和施工单位协商一致后,应在施工合同约定的期限内签发费用索赔报审表
98
按照费用构成要素划分的建筑安装工程费,下列属于施工机械使用费的有( )。
  • A.折旧费
  • B.经常修理费
  • C.安拆费
  • D.操作人员保险费
  • E.场外运费
99
下列费用中,属于施工机具使用费的有( )。
  • A.吊车司机的人工工资
  • B.施工机械按规定应缴纳的车船使用税
  • C.大型机械进出场及安拆费
  • D.施工所需仪器的摊销费
  • E.施工机械运转日常保养费
100
下列费用中,属于建筑安装工程施工机具使用费的有( )。
  • A.施工机械临时故障排除所需的费用
  • B.机上司机的人工费
  • C.财产保险费
  • D.仪器仪表使用费
  • E.施工机械大修理费
101
下列费用中属于建设单位管理费的包括( )。
  • A.建设单位开办费
  • B.研究试验费
  • C.建设工程监理费
  • D.工程保险费
  • E.建设单位经费
102
下列有关财务评价指标的表述中,正确的有( )。
  • A.当投资收益率小于基准投资收益率,则方案在经济上不可行
  • B.资本金净利润率指标,引入净利润而非总利润指标计算
  • C.若静态投资回收期大于基准投资回收期,则项目在经济上是可行的
  • D.静态投资回收期相比动态投资回收期,未考虑投资回收之后的情况
  • E.财务净现值指标不能直接说明在项目运营期各年的经营成果
103
价值工程进行改进对象选择的方法包括( )。
  • A.专家检查法
  • B.百分比分析法
  • C.价值指数法
  • D.哥顿法
  • E.ABC分析法
104
下列方法中,可用来编制设备安装工程概算的方法有( )。
  • A.估算指标法
  • B.概算指标法
  • C.扩大单价法
  • D.预算单价法
  • E.百分比分析法
105
根据《建设工程工程量清单计价规范》,其他项目清单中的暂估价包含的内容有( )。
  • A.人工暂估价
  • B.材料暂估价
  • C.工程设备暂估价
  • D.专业工程暂估价
  • E.非专业工程暂估价
106
下列有关工程计量的依据,表述正确的有( )。
  • A.工程计量依据中的质量合格证书,由专业监理工程师签署报验申请表
  • B.根据《建设工程工程量清单计价规范》附录,现浇混凝土带形基础的计量单位为m3
  • C.单价合同以承包人实际完成的工程数量进行结算
  • D.根据《建设工程工程量清单计价规范》附录,现浇混凝土带型基础,按设计图示尺寸以体积计算
  • E.根据《建设工程工程量清单计价规范》附录,治安综合治理费用属于安全施工费
107
下列工程索赔事项中,属于发包人向承包人索赔的有( )。
  • A.地质条件变化引起的索赔
  • B.施工中人为障碍引起的索赔
  • C.加速施工费用的索赔
  • D.工期延误的索赔
  • E.对超额利润的索赔
108
根据《标准施工招标文件》,承包人可同时索赔增加的成本,延误的工期和相应利润的情形有( )。
  • A.发包人提供的工程设备不符合合同要求
  • B.异常恶劣的气候条件
  • C.监理人重新检查隐蔽工程后发现工程质量符合合同要求
  • D.发包人原因造成工期延误
  • E.施工过程中发现文物
109
监理总进度分解计划按工程进展阶段分解可分为( )。
  • A.设计准备阶段进度计划
  • B.设计阶段进度计划
  • C.施工阶段进度计划
  • D.动用前准备阶段进度计划
  • E.工程竣工进度计划
110
下列建设工程进度影响因素中,属于组织管理因素的有( )。
  • A.业主使用要求改变而变更设计
  • B.向有关部门提出各种审批手续的延误
  • C.计划安排不周密导致停工待料
  • D.施工图纸供应不及时和不配套
  • E.有关方拖欠资金
111
与横道图相比,网络图具有以下主要特点( )。
  • A.网络图能够明确表达各项工作之间的逻辑关系
  • B.通过网络图时间参数的计算,可以找出关键线路和关键工作
  • C.通过网络图时间参数的计算,可以明确各项工作的机动时间
  • D.网络图可以利用计算机进行计算、优化和调整
  • E.比横道图直观明了
112
下列关于流水施工的说法中,反映建设工程非节奏流水施工特点的有( )。
  • A.专业工作队数等于施工过程数
  • B.各个施工段上的流水节拍相等
  • C.有的施工段之间可能有空闲时间
  • D.相邻施工过程的流水步距不尽相等
  • E.各个专业工作队能够在施工段上连续作业
113
建设工程组织非节奏流水施工的特点有( )。
  • A.各专业工作队不能在施工段上连续作业
  • B.相邻施工过程的流水步距不尽相等
  • C.各施工段的流水节拍相等
  • D.专业工作队数等于施工过程数
  • E.施工段之间没有空闲时间
114
下列各类参数中,属于流水施工参数的有( )。
  • A.工艺参数
  • B.定额参数
  • C.空间参数
  • D.时间参数
  • E.机械参数
115
某双代号网络图如下图所示,绘图错误有( )。
题目图片
  • A.多个起点节点
  • B.存在循环回路
  • C.节点编号有误
  • D.多个终点节点
  • E.工作箭头逆向
116
某工程单代号网络计划如下图所示,时间参数正确的有( )。
题目图片
  • A.工作G的最早开始时间为10
  • B.工作G的最迟开始时间为13
  • C.工作E的最早完成时间为13
  • D.工作E的最迟完成时间为15
  • E.工作D的总时差为1
117
某项工作的计划进度、实际进度横道图如下图所示,检查时间为第六周末,图中正确的信息有( )。
题目图片
  • A.第一周末进度正常
  • B.第二周末进度拖延5%
  • C.第三周没有作业
  • D.第五周末进度超前5%
  • E.检查日的进度正常
118
某分部工程双代号时标网络计划执行到第6天和第10天结束时,检查其实际进度如下图前锋线所示,检查结果表明( )。
题目图片
  • A.第6天结束检查时,工作B的实际进度不影响总工期
  • B.第6天结束检查时,工作D的总时差尚有2天
  • C.第10天结束检查时,工作F的实际进度会影响总工期
  • D.第10天结束检查时,工作C的实际进度影响总工期1天
  • E.在第6天到第10天内,工作D的实际进度加快1天
119
某工作计划进度与实际进度如下图所示,下列说法中正确的有( )。
题目图片
  • A.第1天至第2天的实际进度为匀速进展
  • B.工作的计划进度为匀速进展
  • C.工作的实际进度拖后1天
  • D.第8天实际完成工作量与计划完成工作量相同
  • E.工作实际进展中累计停工1.5天
120
某承包单位通过投标承接了一项大型建设项目的设计和施工任务,在施工过程中,该承包单位提出工程延期的条件允许的有( )。
  • A.租赁的施工机械未按时到场
  • B.发现地下文物
  • C.业主未及时付款
  • D.分包商返工
  • E.业主造成的障碍
