2027年监理工程师《建设工程目标控制-土木建筑工程》冲刺试卷一

建设工程目标控制-土木建筑工程 冲刺试卷 共 120 题 7429 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

本题共80小题,每小题1分,共80分。每小题备选答案中,只有一个符合题意的正确答案。

1
建设工程质量特性中的可靠性是指工程在规定的时间和规定的条件下( )。
  • A.满足使用目的的各种性能
  • B.完成规定功能的能力
  • C.满足规定功能要求的使用年限
  • D.保证结构安全、保证人身和环境免受危害的程度
2
工程的( )使得质量目标和水平具体化。
  • A.设计
  • B.施工
  • C.决策
  • D.可行性研究
3
在正常使用条件下,电气管线、给排水管道、设备安装和装修工程,最低保修期限为( )。
  • A.1年
  • B.2年
  • C.3年
  • D.4年
4
在影响工程质量的诸多因素中,环境条件对工程质量特性起到重要作用。下列因素属于工程技术环境条件的有( )。
  • A.防护设施
  • B.水文、气象
  • C.施工作业面
  • D.合同环境与管理关系的确定
5
办理施工许可证以下( )不是必要条件。
  • A.已经办理该建设工程用地批准手续
  • B.在城市规划区的建设工程,已经取得规划许可证
  • C.已完成拆迁工作及施工图纸
  • D.有满足需要的资金安排
6
图纸会审和设计交底会议纪要应由与会单位代表和( )共同签认。会议纪要一经签认,即成为施工和监理的依据。
  • A.建设单位负责人
  • B.专业监理工程
  • C.总监理工程师
  • D.质量监督机构
7
工程监理单位ISO质量管理体系的文件不包括( )。
  • A.程序文件
  • B.管理制度
  • C.质量手册
  • D.作业文件
8
根据《卓越绩效评价准则》,卓越绩效模式的基本特征是( )
  • A.强调以产品为中心
  • B.强调以效益为中心
  • C.强调可持续发展和社会责任
  • D.强调战略导向
9

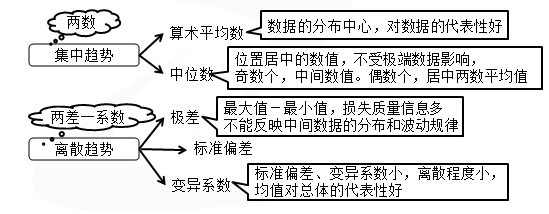

关于质量数据的特征值的说法,正确的是( )。
  • A.样本数为奇数时,中位数是数值大小排序后居中的数值
  • B.算术平均数反映了样本数据的分散状况
  • C.极差是集中趋势的特征值
  • D.变异系数越大,离散程度越小
10
质量特性值在质量标准允许范围内的波动是由( )原因引起的。
  • A.偶然性
  • B.系统性
  • C.异常性
  • D.相关性
11

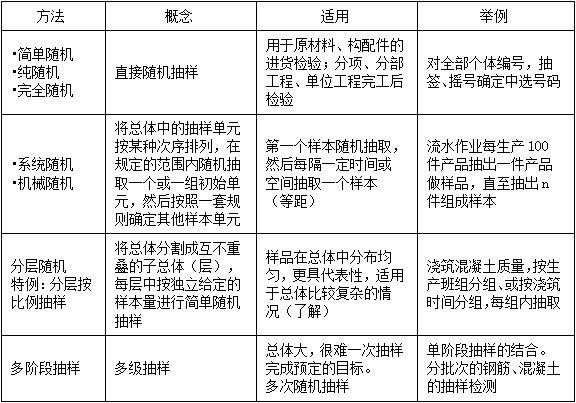

对总体不进行任何加工,直接进行随机抽样获取样本的方法称为( )。
  • A.全数抽样
  • B.简单随机抽样
  • C.整群抽样
  • D.多阶段抽样
12
工程质量统计分析中,能随时判明生产过程中质量是否处于稳定状态的方法是( )。
  • A.控制图法
  • B.分层法
  • C.排列图法
  • D.相关图法
13
某产品质量检验采用计数型二次抽样检验方案,已知:N=1000,n1=60,n2=80,C1=2,C2=6;经二次抽样检得:d1=3,d2=3,则正常的结论是( )。
  • A.经第一次抽样检验即可判定该批产品质量合格
  • B.经第一次抽样检验即可判定该批产品质量不合格
  • C.经第二次抽样检验即可判定该批产品质量合格
  • D.经第二次抽样检验即可判定该批产品质量不合格
14
工程质量统计分析中,原材料发生变化或临时他人顶班作业,会形成( )直方图。
  • A.折齿型
  • B.孤岛型
  • C.双峰型
  • D.绝壁型
15
关于钢筋混凝土工程施工的说法,正确的是( )。
  • A.钢筋间隔件安放方向应与被间隔钢筋的排放方式相反
  • B.施工缝浇筑混凝土,应清除浮浆、松动石子、软弱混凝土层
  • C.对有抗震设防专门要求的结构构件,箍筋弯钩的弯折角度不应小于90°
  • D.受力钢筋保护层厚度的合格点率应达到75%及以上
16
施工图设计文件审查合格后,( )应及时主持召开图纸会审会议,与会各方会签会议纪要。
  • A.建设单位
  • B.施工单位
  • C.项目监理机构
  • D.设计单位
17
对已进场经检验不合格的工程材料,项目监理机构应要求施工单位将该批材料( )。
  • A.就地封存
  • B.重新试验检测,合格后方可使用
  • C.限期撤出施工现场
  • D.降低标准使用
18
旁站是指在关键部位或关键工序施工过程中由( )在现场进行的监督活动。
  • A.总监理工程师
  • B.专业监理工程师
  • C.总监理工程师代表
  • D.监理人员
19
工程中采用新工艺、新材料的,应有( )及有关质量数据。
  • A.施工单位组织的专家论证意见
  • B.权威性技术部门的技术鉴定书
  • C.设计单位组织的专家论证意见
  • D.建设单位组织的专家论证意见
20
经项目监理机构审查合格的工程项目施工组织设计,应由( )签认。
  • A.监理单位技术负责人
  • B.总监理工程师
  • C.建设单位项目负责人
  • D.总监理工程师代表
21

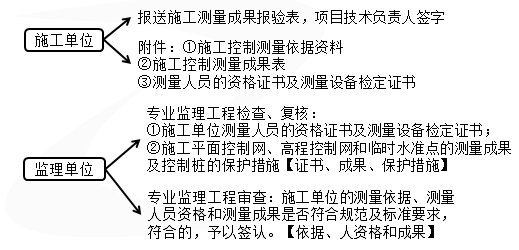

专业监理工程师对施工控制测量成果及保护措施的检查、复核,不包括( )。
  • A.施工单位测量人员的资格证书
  • B.测量设备检定证书
  • C.施工平面控制网的测量成果及控制桩的保护措施
  • D.施工单位的测量依据
22
在设备制造过程中,监造人员要定期及不定期地到制造现场检查了解设备制造过程的质量状况,发现问题应及时处理,称为质量监控方式中的( )。
  • A.驻厂监造
  • B.巡回监控
  • C.设置质量控制点监控
  • D.跟踪监控
23
收到施工单位报送的单位工程竣工验收报审表及相关资料后,( )应组织监理人员进行工程质量竣工预验收。
  • A.建设单位法人代表
  • B.建设单位现场代表
  • C.总监理工程师
  • D.专业监理工程师
24
危大工程应急抢险结束后,( )应当组织相关单位制定工程恢复方案,并对应急抢险工作进行后评估。
  • A.质量监督机构
  • B.建设单位
  • C.施工单位
  • D.监理单位
25
根据《混凝土结构工程施工规范》GB50666-2011,某工程柱、墙混凝土设计强度比梁、板混凝土设计高两个等级,应在交界区域采取分隔措施,分隔位置应在低强度等级的构件中,且距高强度等级构件边缘不应小于( )。
  • A.0.5m
  • B.1.0m
  • C.1.2m
  • D.1.5m
26

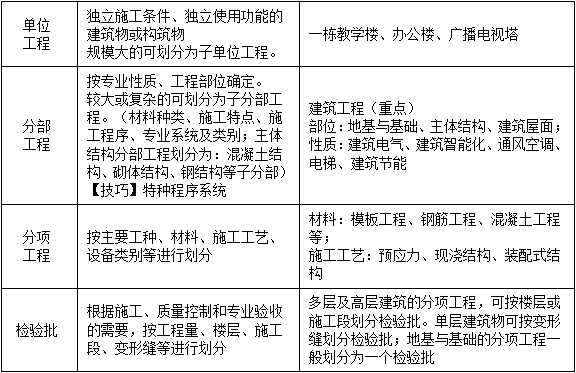

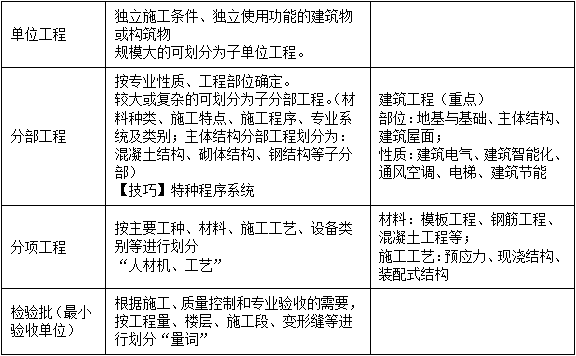

根据《建筑工程施工质量验收统一标准》,下列不属于分项工程划分依据的是( )。
  • A.主要工种
  • B.施工工艺
  • C.施工特点
  • D.设备类别
27

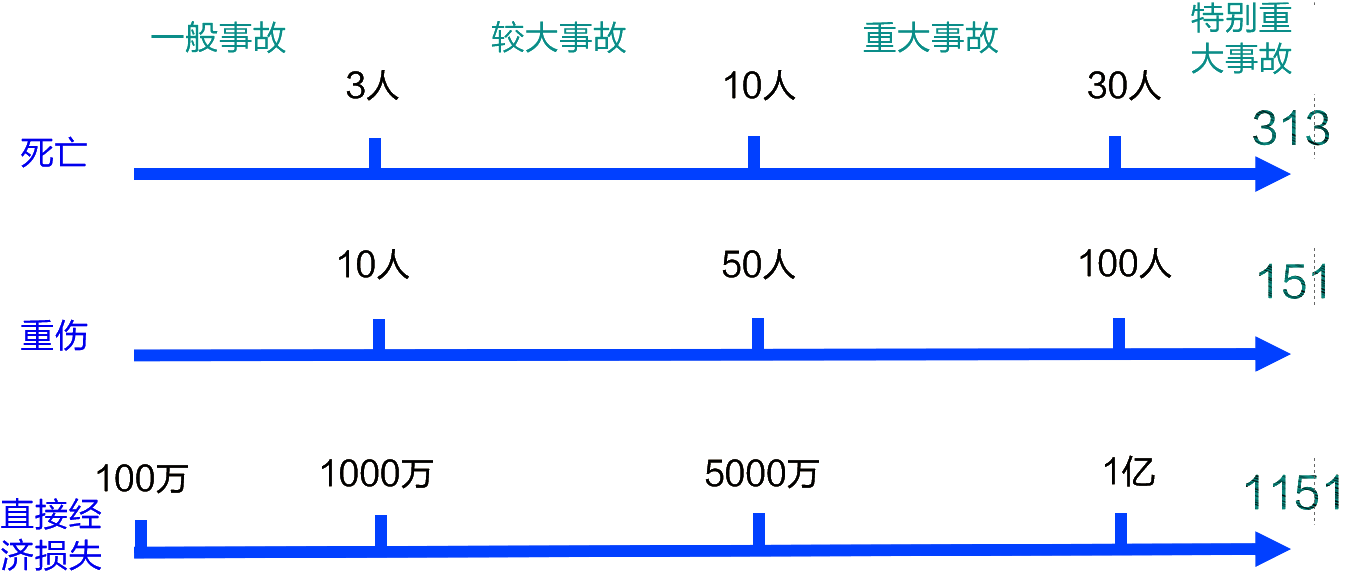

工程施工中发生事故造成8人死亡,直接经济损失3800万元,该事故属于( )事故。
  • A.特别重大
  • B.重大
  • C.较大
  • D.一般
28
下列可能导致工程质量缺陷的因素中,不属于施工与管理不到位的有( )。
  • A.采用不正确的结构方案
  • B.未经设计单位同意擅自修改设计
  • C.技术交底不清
  • D.施工方案考虑不周全
29
施工过程中,若出现质量缺陷,监理机构应及时( )。
  • A.签发监理通知
  • B.签发工程暂停令
  • C.通知建设单位
  • D.报告政府主管部门
30
总监理工程师应在工程开工日期( )天前向施工单位发出工程开工令。
  • A.5
  • B.7
  • C.10
  • D.14
31
城市轨道交通工程施工质量验收中,项目工程验收应具备的条件不包括( )。
  • A.试运行过程中发现的问题已整改完毕,有试运行总结报告
  • B.遗漏问题、整改问题都整改完毕
  • C.设备系统经联合调试符合运营整体功能要求,并已由相关单位出具认可文件;
  • D.已通过对试运行有影响的相关专项验收
32
危大工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由( )共同审核签字并加盖单位公章。
  • A.分包单位技术负责人及总包单位项目经理
  • B.总承包单位技术负责人及分包单位技术负责人
  • C.总承包单位技术负责人及总监理工程师
  • D.分包单位技术负责人及总监理工程师
33

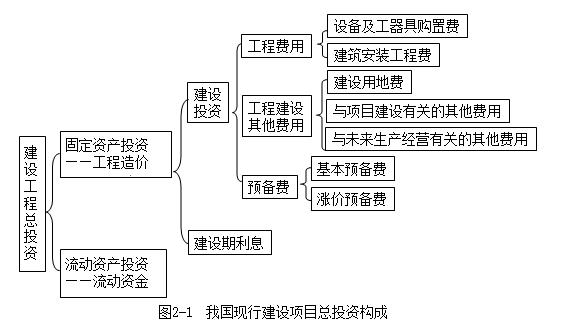

生产性建设工程项目总投资包括( )。
  • A.固定资产投资与流动资金之和
  • B.建筑安装工程费
  • C.建筑安装工程费与设备费之和
  • D.全部固定资产投资费用
34

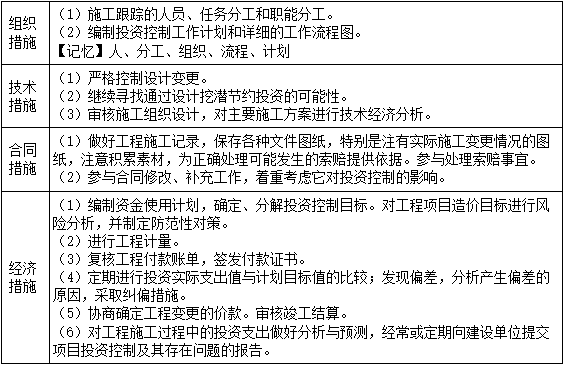

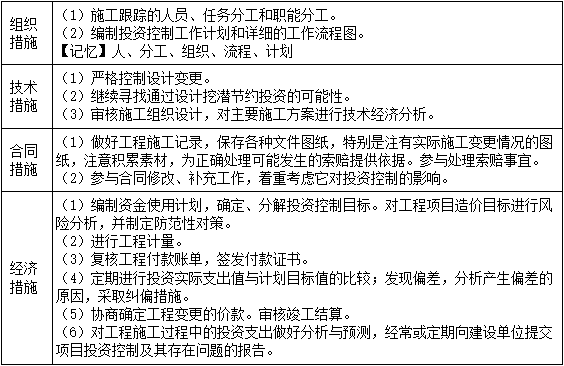

下列项目监理机构施工阶段投资控制的措施中,属于组织措施的是( )。
  • A.审核承包人编制的施工组织设计
  • B.复核工程付款账单,签发付款证书
  • C.审核竣工结算
  • D.编制施工阶段投资控制工作计划
35
下列费用中,属于建筑安装工程人工费的有( )。
  • A.职工教育经费
  • B.劳动保护费
  • C.社会保险费
  • D.支付给个人的物价补贴
36
建设工程项目技术设计和施工图设计应依据( )设置投资控制目标。
  • A.投资估算
  • B.设计概算
  • C.施工图预算
  • D.工程量清单
37
某工业建设项目,需进口一批生产设备,CIF价为200万美元,银行财务费费率为0.5%,外贸手续费费率为1.5%,进口关税税费为22%,增值税税率为17%,美元兑换人民币的汇率为6.2,则这批设备应缴纳的增值税为( )万元人民币。
  • A.204.0
  • B.248.9
  • C.252.9
  • D.257.2
38
某施工材料采购原价为190元/吨,运杂费为40元/吨,运输损耗率为1%,采购保管费率为3%,则该材料的单价为( )元/吨。
  • A.234.28
  • B.237.66
  • C.239.20
  • D.239.27
39
某建设项目静态投资为10000万元,项目建设前期年限为1年,建设期为2年,第一年完成投资40%,第二年完成投资60%。在年平均价格上涨率为6%的情况下,该项目涨价预备费应为( )万元。
  • A.666.3
  • B.981.6
  • C.1306.2
  • D.1640.5
40
下列费用中,属于建筑安装工程费中措施项目费的有( )。
  • A.总承包服务费
  • B.工程定位复测费
  • C.暂列金额
  • E.工伤保险费
41

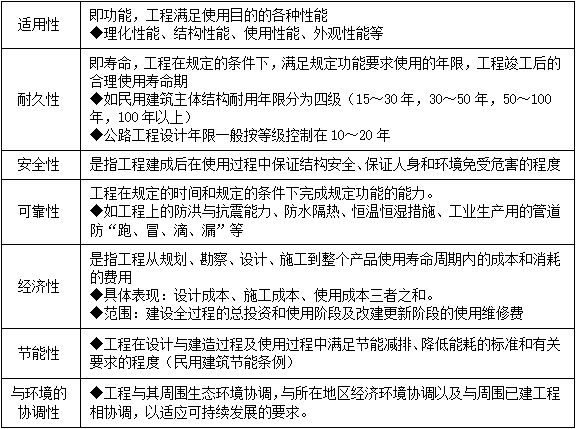

某建设项目的财务现金流量表如下,则其静态投资回收期为( )年。
题目图片
  • A.8
  • B.7
  • C.10
  • D.7.6
42
建设项目环境影响评价费属于建设工程投资中的( )。
  • A.建设单位管理费
  • B.工程建设其他费用
  • C.研究试验费
  • D.建筑安装工程费用
43
其项借款,年名义利率10%,计息周期为日,则年有效利率是( )。
  • A.8.33%
  • B.10.38%
  • C.10.47%
  • D.10.52%
44
( )是项目负债融资的重要组成部分,是公司融资和项目融资中最基本和最简单,也是比重最大的债务融资形式。
  • A.信贷方式融资
  • B.债券方式融资
  • C.租赁方式融资
  • D.发行股票融资
45
下列关于项目盈利能力分析的说法中,不正确的是( )。
  • A.若财务内部收益率大于等于基准收益率,方案可行
  • B.若投资回收期大于等于行业标准投资回收期,方案可行
  • C.若财务净现值大于等于零,方案可行
  • D.若总投资收益率高于同行业收益率参考值,方案可行
46
某企业用50万元购置一台设备,欲在10年内将该投资的复本利和全部回收,基准收益率为12%,则每年均等的净收益至少应为( )万元。
  • A.7.893
  • B.8.849
  • C.9.056
  • D.9.654
47

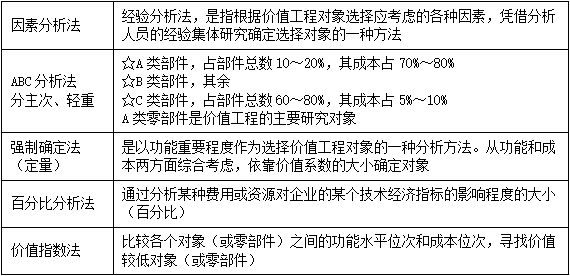

下列价值工程对象选择方法中,以功能重要程度作为选择标准的是( )。
  • A.因素分析法
  • B.强制确定法
  • C.重点选择法
  • D.百分比分析法
48
利用投资回收期指标评价投资方经济效果的不足是( )。
  • A.不能全面反映资本的周转速度
  • B.不能全面考虑投资方案整个计算期内的现金流量
  • C.不能反映投资回收之前的经济效果
  • D.不能反映回收全部投资所需要的时间
49
某项目,有甲、乙、丙、丁四个设计方案,通过专业人员测算和分析,四个方案功能得分和单方造价如下表所示。按照价值工程原理,应选择实施的方案是( )。
题目图片
  • A.甲方案,因为其价值系数最高
  • B.乙方案,因为其价值系数最低
  • C.丙方案,因为其功能得分最高
  • D.丁方案,因为其单方造价最低
50
采用ABS融资方式进行项目融资的物质基础是( )。
  • A.债权发行机构的注册资金
  • B.项目原始权益人的全部资产
  • C.债权承销机构的担保资产
  • D.具有可靠未来现金流量的项目资产
51
某拟建项目,预计年生产能力为18000件,已建同类项目的建设投资额为10000万元,生产能力为8000件。若价格调整系数为1.2,为简化计算,取生产能力指数为0.8,则采用生产能力指数法估算,该拟建项目的建设投资额应为( )万元。
  • A.21169
  • B.22958
  • C.23988
  • D.25298
52
由于设计深度不够等原因,对一般附属、辅助和服务工程等项目,以及住宅和文化福利工程项目或投资比较小、比较简单的工程项目,可采用( )编制概算。
  • A.扩大单价法
  • B.类似工程换算法
  • C.生产能力指数法
  • D.概算指标法
53
某土方工程采用单价合同方式,土方单价为50元/m3。清单工程量为6000m3,现场实际完成并经监理工程师确认的工程量为5000m3,则结算工程款应为( )万元。
  • A.25
  • B.20
  • C.30
  • D.35
54
由于承包人的原因使工程未在约定的时间内竣工的,对原约定竣工日期后继续施工的工程进行价格调整时,涉及到原约定竣工日期价格指数与实际竣工日期价格指数,则调整价格差额计算应采用( )。
  • A.原约定日期的价格指数
  • B.实际竣工日期的价格指数
  • C.原约定日期的价格指数与实际竣工日期的价格指数的平均值
  • D.原约定日期的价格指数与实际竣工日期的价格指数中较低的一个
55
根据《标准施工招标文件》,发包人应给予承包人工期和费用、利润补偿的情形有( )。
  • A.异常恶劣的气候条件
  • B.发包人原因引起的暂停施工
  • C.发包人要求承包人提前竣工
  • D.承包人遇到不利物质条件
56
某土方工程,月计划工程量2800m3,预算单价25元/m3;到月末时已完工程量3000m3,实际单价26元/m3,对该项工作采用赢得值法进行偏差分析的说法,正确的是( )。
  • A.已完成工作实际投资75000元
  • B.费用绩效指数为0.76
  • C.进度绩效指数0.93
  • D.投资偏差为-3000元
57
下列影响建设工程进度的情况中,属于组织管理原因的是( )。
  • A.材料供应时间不能满足需要
  • B.临时停水、停电、断路
  • C.计划安排不周密,组织协调不力
  • D.不能及时提供施工场地条件
58
下列工作中,属于建设工程设计准备阶段进度控制任务的有( )。
  • A.编制详细的出图计划
  • B.进行环境及施工现场条件的调查和分析
  • C.编制施工总进度计划
  • D.审查施工进度计划
59
大型建设项目总进度目标论证的核心工作是通过编制( ),论证总进度目标实现的可能性。
  • A.单位工程施工组织设计
  • B.总进度纲要
  • C.监理规划
  • D.总进度规划
60
建设工程组织流水施工的特点是( )。
  • A.没有充分利用工作面进行施工
  • B.各工作队实现了连续施工
  • C.单位时间内投入的资源量较少
  • D.施工现场的组织管理比较复杂
61
相邻两工序在同一施工段上相继开始的时间间隔称为( )。
  • A.流水作业
  • B.流水节拍
  • C.流水步距
  • D.技术间歇
62

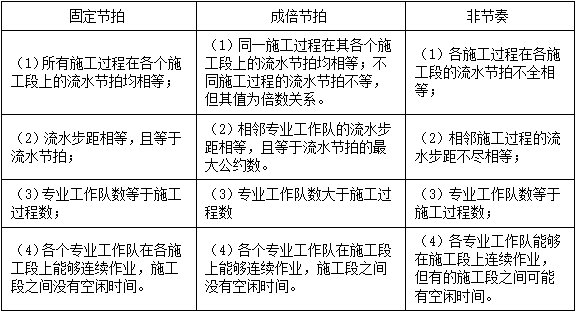

某道路工程划分为4个施工过程,4个施工段进行施工,各施工过程的流水节拍分别为6、4、4、2天。如果组织成倍节拍流水施工,则专业工作队数和流水施工工期分别为( )天。
  • A.7和20
  • B.7和25
  • C.8和24
  • D.8和22
63
某分部工程有两个施工过程,各分为3个施工段组织流水施工,流水节拍分别为2、3、2天和3、2、3天,则这两个施工过程之间的流水步距为( )天。
  • A.2
  • B.3
  • C.4
  • D.1
64

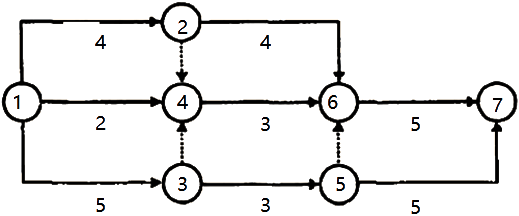

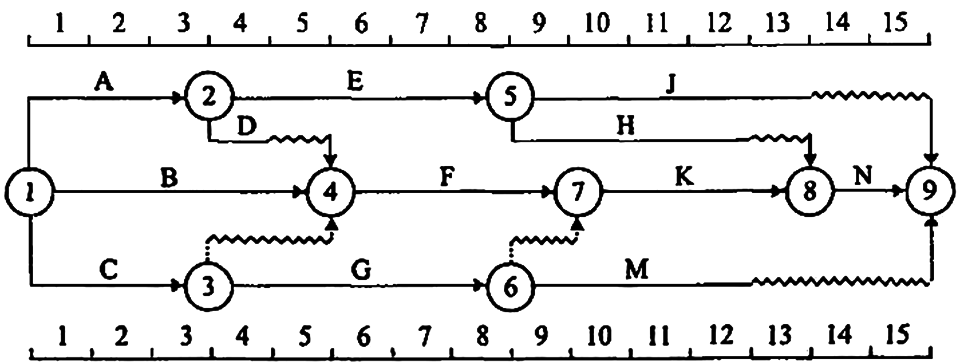

某工程双代号网络计划如下图所示,其关键线路有( )条。
题目图片
  • A.2
  • B.3
  • C.4
  • D.5

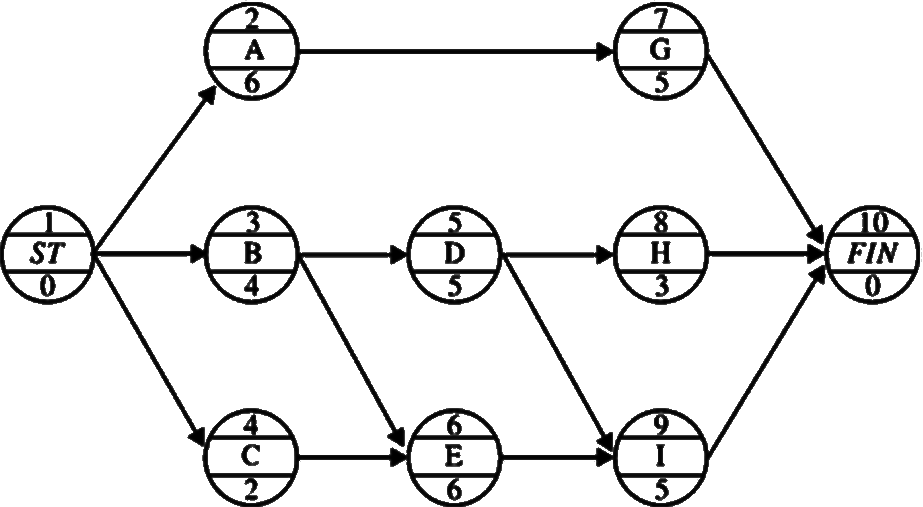

65

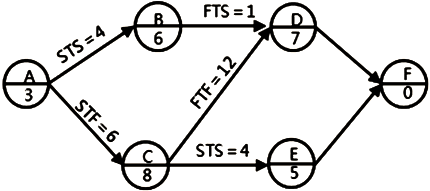

在工程网络计划中,工作M的最迟完成时间为第21天,其持续时间为5天。该工作有三项紧前工作,它们的最早完成时间分别为第11天、第10天和第12天,则工作M的总时差为( )天。
  • A.6
  • B.4
  • C.12
  • D.15
66
某分部工程单代号搭接网络计划如下图所示,其中关键工作是( )。
题目图片
  • A.工作A和工作B
  • B.工作C和工作D
  • C.工作C和工作E
  • D.工作A和工作C
67
下列双代号网络图中,存在的绘图错误有( )。
题目图片
  • A.存在多个终点节点
  • B.箭线交叉的方式错误
  • C.存在相同节点编号的工作
  • D.存在没有箭尾节点的箭线
68
工程网络计划的工期优化是通过( )来达到优化目标。
  • A.改变关键工作之间的逻辑关系
  • B.压缩关键工作的持续时间
  • C.将关键工作压缩成非关键工作
  • D.减少非关键工作的自由时差
69

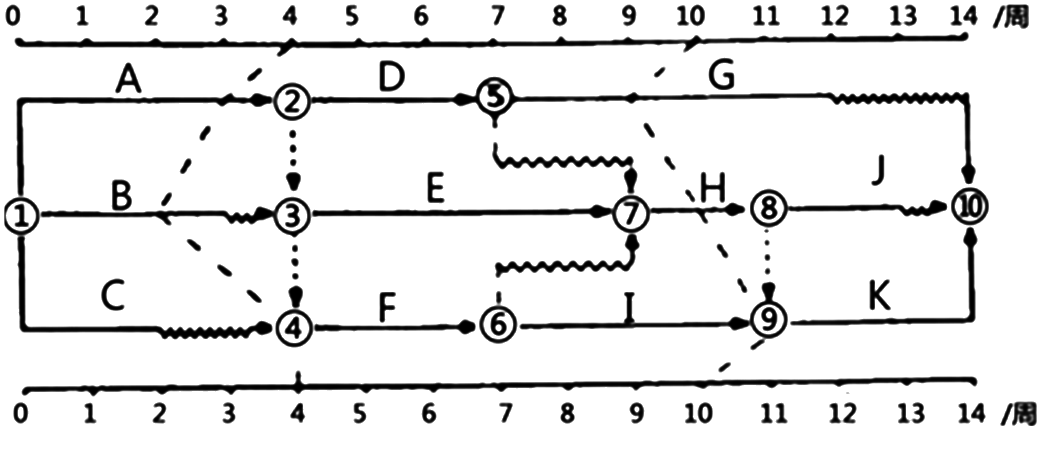

在下题所示的双代号时标网络计划中,如果C、F、J三项工作因共用一台施工机械而必须顺序施工,则该施工机械在施工现场的最小闲置时间为( )周。

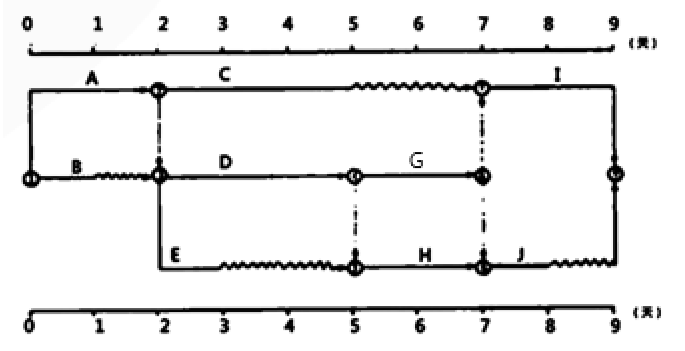

题目图片
  • A.0
  • B.1
  • C.2
  • D.3
70

某工程单代号网络计划如下图所示,图中关键工作有( )。
题目图片
  • A.工作A
  • B.工作B
  • C.工作C
  • D.工作D
71
下列网络计划中,工作E是最迟开始时间是( )。
题目图片
  • A.4
  • B.5
  • C.6
  • D.7
72
下列工作中,属于建设工程进度监测工作的是( )。
  • A.不定期召开现场会议
  • B.不定期收集进度报表资料
  • C.采取措施调整进度计划
  • D.实际进度与计划进度的对比分析
73
当采用S形曲线比较法时,如果按实际进度描出的点位于计划S形曲线的右侧,则该点与计划S形曲线的垂直距离表明实际进度比计划进度( )。
  • A.超前的时间
  • B.拖后的时间
  • C.超额完成的任务量
  • D.拖欠的任务量
74
当调整建设工程进度计划时,可以通过( )改变某些工作之间的逻辑关系。
  • A.组织依次作业
  • B.增加资源投入
  • C.分段组织流水作业
  • D.提高劳动效率
75
监理单位接受建设单位委托实施设计阶段进度控制工作时,应当( )。
  • A.编制设计总进度计划
  • B.核查分析设计图纸进度表
  • C.检查工程设计人员专业构成情况
  • D.实行设计工作技术经济责任制
76
确定建设工程施工进度控制目标的依据之一是( )。
  • A.设计进度计划
  • B.施工总进度计划
  • C.工程难易程度
  • D.监理合同中有关工期的要求
77
编制施工总进度计划时,组织全工地性流水作业应以( )的单位工程为主导。
  • A.工程量大、工期短
  • B.工程量大、工期长
  • C.工程量小、工期短
  • D.工程量小、工期长
78
在施工过程中,为了加快施工进度,施工单位可采取的技术措施包括( )。
  • A.采用更先进的施工方法
  • B.增加劳动力
  • C.改善劳动条件
  • D.增加工作面
79
根据工程延期的审批程序,当工程延期事件发生后,承包单位首先应在合同规定的有效期内向监理工程师提交( )。
  • A.详细的工程延期申述报告
  • B.工程延期意向通知
  • C.阶段性详情报告
  • D.最终详情报告
80
监理工程师控制物资供应进度的工作内容包括( )。
  • A.办理物资运输有关手续
  • B.履行物资供应合同中的义务
  • C.确定物资供应中标单位
  • D.审查物资供应情况分析报告

二、多项选择题

本题共40小题,每小题2分,共80分。每小题备选答案中,有两个或两个以上符合题意的正确答案。

81
根据《建设工程质量管理条例》,关于建设、勘察、设计、施工、监理单位质量责任和义务的说法,错误的是( )。
  • A.涉及建筑主体和承重结构变动的装修工程,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案
  • B.勘察单位提供的地质、测量、水文等勘察成果必须真实、准确
  • C.设计单位应当根据勘察成果文件进行建设工程设计
  • D.监理工程师应当按照监理合同的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理
  • E.建设工程开工前,施工单位应当按照国家有关规定办理工程质量监督手续,工程质量监督手续可以与施工许可证或者开工报告合并办理
82
根据《建设工程质量管理条例》,建设行政主管部门在实施工程质量监督检查时,有权采取的措施包括( )。
  • A.要求被检查单位提供有关工程质量的资料
  • B.进入被检查单位施工现场进行检查
  • C.依法对违法违规行为进行经济处罚
  • D.要求被检查单位随时停工配合检查
  • E.发现有影响工程质量的问题时,责令整改
83
根据质量管理体系标准要求,监理单位应编制的基本程序文件有( )的文件。
  • A.质量记录控制
  • B.不合格品控制
  • C.纠正措施控制
  • D.内部审核控制
  • E.文件控制记录
84
当质量控制图同时满足( )时,可认为生产过程基本处于稳定状态。
  • A.点子全部落在控制界限之内
  • B.点子分布出现链
  • C.控制界限内的点子排列没有缺陷
  • D.点子多次同侧
  • E.点子有趋势或倾向
85
排列图是质量管理的重要工具之一,它可用于( )。
  • A.分析造成质量问题的薄弱环节
  • B.寻找质量不合格品最多的关键过程
  • C.分析比较各制造技术水平和质量管理水平
  • D.分析费用、安全问题
  • E.分析质量特性的分布规律
86
分包工程开工前,专业监理工程师应审查施工单位报送的分包单位资格报审表及有关资料,审查时应注意( )。
  • A.分包合同内容是否全面
  • B.施工单位报送的资料是否完整、真实、有效
  • C.类似工程业绩的证明文件是否相符
  • D.拟分包工程的内容和范围是否合法
  • E.拟承担分包工程内容与资质等级是否相符
87
下列检测方法中,属于砌体砂浆强度现场检测方法的有( )。
  • A.回弹法
  • B.筒压法
  • C.扁顶法
  • D.吊坠法
  • E.砂浆片剪切法
88
项目监理机构对施工单位报送的工程开工报审表及相关资料进行审查的内容有( )。
  • A.施工单位资质等级是否符合相应施工工作
  • B.施工组织设计是否已由监理工程师签认
  • C.施工单位的管理及施工人员是否已到位
  • D.施工机械是否已具备使用条件
  • E.施工单位现场质量安全生产管理体系是否已建立
89
项目监理机构对施工组织设计进行审查的内容有( )。
  • A.编审程序是否符合相关规定
  • B.工程材料质量证明文件是否齐全有效
  • C.资源供应计划是否满足工程施工需要
  • D.工程进度、质量、安全、环境保护、造价等方面应符合施工合同要求
  • E.施工总平面布置应科学合理
90
专业监理工程师应会同相关单位及人员对合同约定的进场设备进行开箱检查,检查其是否符合( )的要求。
  • A.建设单位
  • B.设计文件
  • C.订货合同
  • D.安装单位
  • E.相关规范
91
根据《危险性较大的分部分项工程安全管理规定》,属于超过一定规模的危险性较大的分部分项工程有( )。
  • A.开挖深度5m的深基坑工程
  • B.搭设高度60m的落地式钢管脚手架工程
  • C.搭设跨度15m的混凝土模板支撑工程
  • D.开挖深度12m的人工挖孔桩工程
  • E.提升高度150m的附着式升降平台工程
92
下列报审、报验表中,需要总监理工程师签字并加盖执业印章的有( )。
  • A.工程开工令
  • B.工程暂停令
  • C.监理通知单
  • D.工程复工令
  • E.施工组织设计报审表
93
分项工程应按( )等进行划分。
  • A.主要工种
  • B.材料
  • C.施工工艺
  • D.设备类别
  • E.施工顺序
94
在工程质量验收各层次中,总监理工程师可以组织或参与( )的验收。
  • A.检验批
  • B.分项工程
  • C.分部工程
  • D.单位工程
  • E.子单位工程
95
在工程施工中,总监理工程师应及时签发工程暂停令的情形有( )。
  • A.建设单位要求暂停施工经论证没必要暂停的
  • B.施工单位未按审查通过的工程设计文件施工的
  • C.施工单位拒绝项目监理机构管理的
  • D.施工单位违反工程建设强制性标准的
  • E.施工单位存在较大质量、安全事故隐患的
96
工程质量事故处理方案类型包括( )。
  • A.修补处理
  • B.返工处理
  • C.试验验证
  • D.定期观测
  • E.不作处理
97
项目监理机构在施工阶段投资控制的主要工作有( )。
  • A.进行工程计量
  • B.对完成工程量进行偏差分析
  • C.审核竣工结算款
  • D.审核竣工决算款
  • E.审查设计单位提出的设计概算
98
下列监理机构施工阶段投资控制措施中,属于组织措施的是( )。
  • A.编制资金使用计划
  • B.编制详细的工作流程图
  • C.对设计变更进行技术经济分析
  • D.对投资支出作出分析与预测
  • E.编制本阶段投资控制的工作计划
99
根据《建筑安装工程费用项目组成》(44号文),按照构成要素分,属于建筑安装工程施工机械使用费的有( )。
  • A.施工机械大修理费
  • B.施工机械经常修理费
  • C.机上司机和其他操作人员的工作日人工费
  • D.施工机械按规定缴纳的车船税
  • E.工程使用的仪器仪表的使用费
100
下列费用中,属于建筑安装工程企业管理费的有( )。
  • A.施工企业集体福利费
  • B.施工现场防暑降温费用
  • C.施工现场安全文明施工费用
  • D.施工现场对构件进行常规破坏性试验费用
  • E.混凝土坍落度测试费用
101
建筑安装工程费用项目组成中,暂列金额主要用于( )。
  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.竣工资料的管理费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
102
项目资本金可以用货币出资,也可以用( )作价出资。
  • A.实物
  • B.工业产权
  • C.非专利技术
  • D.企业商誉
  • E.土地使用权
103
下列费用项目中,属于联合试运转费中试运转支出的是( )。
  • A.施工单位参加试运转人员的工资
  • B.单台设备的单机试运转费
  • C.试运转中暴露出来的施工缺陷处理费用
  • D.试运转中暴露出来的设备缺陷处理费用
  • E.试运转所需的原料及动力费用
104
( )是确定基准收益率的基础。
  • A.投资风险
  • B.资金限制
  • C.资金成本
  • D.通货膨胀
  • E.机会成本
105
下列建设项目财务评价指标中,属于动态分析的指标有( )。
  • A.财务内部收益率
  • B.财务净现值
  • C.总投资收益率
  • D.项目资本金净利润
  • E.财务净现值率
106
因发包人原因导致工程延期时,下列索赔事件能够索赔成立的有( )。
  • A.材料超期储存费用索赔
  • B.材料保管不善造成的损坏费用索赔
  • C.现场管理费索赔
  • D.保险费索赔
  • E.保函手续费索赔
107
关于招标控制价的说法,正确的有( )。
  • A.招标控制价是招标人对招标工程限定的最高工程造价
  • B.国有资金投资的建设工程招标,招标人必须编制招标控制价
  • C.招标价格控制可以上浮或下调
  • D.招标文件中应公布招标控制价各组成部分的详细内容
  • E.招标控制价应该在开标时公布
108
根据《建设工程工程量清单计价规范》,下列因不可抗力而发生的费用或损失中,应由发包人承担的有( )。
  • A.承包人的人员伤亡相关费用
  • B.已运至施工场地的材料和工程设备的损害
  • C.因工程损害造成的第三者财产损失
  • D.承包人施工机械的损害
  • E.承包人应监理人要求在停工期间照管工程的人工费用
109
建设工程进度控制的技术措施有( )。
  • A.审查承包商提交的进度计划
  • B.建立进度控制目标体系
  • C.建立进度计划审核制度
  • D.推行CM承发包模式
  • E.采用网络计划技术
110
在建设单位的计划系统中,工程项目年度计划主要包括( )。
  • A.年度建设资金平衡表
  • B.工程项目进度平衡表
  • C.年度设备平衡表
  • D.投资计划年度分配表
  • E.年度出图计划表
111
同一施工过程中决定流水节拍的因素有( )。
  • A.所采用的施工方法和施工机械
  • B.流水施工的组织方式
  • C.采用的工作班次
  • D.施工过程的复杂程度
  • E.投入的工人数
112
建设工程组织固定节拍流水施工的特点有( )。
  • A.专业工作队数大于施工过程数
  • B.施工段之间没有空闲时间
  • C.相邻施工过程的流水步距彼此相等
  • D.流水施工工期与间歇时间成倍数关系
  • E.所有施工段上的流水节拍相等
113
某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明( )。题目图片
  • A.工作1-4为关键工作
  • B.工作2-6的自由时差为0
  • C.工作3-6为关键工作
  • D.工作4-5的总时差和自由时差相等
  • E.工作5-7的总时差为1
114
某工程双代号时标网络计划如下图所示,该计划表明( )。
题目图片
  • A.工作I为关键工作
  • B.工作C的总时差为2天
  • C.工作B的自由时差为1天
  • D.工作H的总时差为零
  • E.工作E的最早完成时间为第5天
115
关于双代号工程网络计划说法正确的有( )。
  • A.总时差最小的工作为关键工作
  • B.网络计划中以终点节点为完成节点的工作,其自由时差和总时差相等
  • C.关键线路上允许有虚箭线和波形线的存在
  • D.每项工作的自由时差为零,其总时差必为零
  • E.除了以网络计划终点为完成节点的工作,其他工作的最迟完成时间应等于其紧后工作最迟开始时间的最小值
116
网络计划工期优化中,应优先考虑( )作为缩短持续时间的对象。
  • A.对质量影响不大的工作
  • B.对安全影响不大的工作
  • C.对质量和安全影响不大的关键工作
  • D.有充足备用资源的关键工作
  • E.缩短持续时间所需增加费用最少的关键工作
117

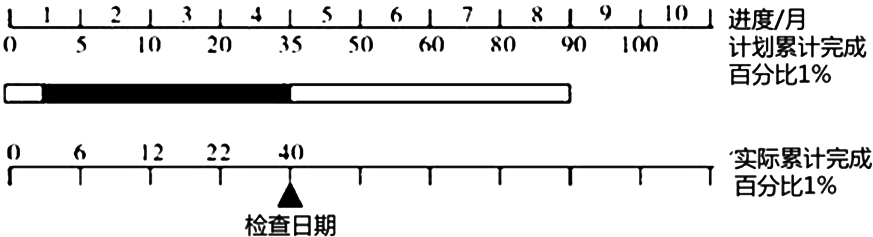

某工程项目中,某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有( )。
题目图片
  • A.该工作实际开始时间比计划开始时间晚半个月
  • B.第3月末实际进度比计划进度拖后2%
  • C.第4月内计划完成的任务量为15%
  • D.第2月至第4月内实际进度为匀速进展
  • E.第3月内实际进度与计划进度一致
118
下图所示的双代号时标网络计划,执行到第4周末及第10周末时,检查其实际进度如下图中前锋线所示,检查结果表明( )。
题目图片
  • A.第4周末检查时工作A拖后1周,影响工期1周
  • B.第4周末检查时工作B拖后1周,但不影响工作
  • C.第10周检查时工作I提前1周,可使工期提前1周
  • D.在第5周到第10周内,工作F和工作I的实际进度正常
  • E.第10周末检查时工作G拖后1周,但不影响工期
119
在建设工程施工阶段,监理工程师对施工进度计划审核的内容包括( )。
  • A.进度安排是否符合工程项目建设总进度计划中总目标和分目标的要求
  • B.施工总进度计划中的项目是否有遗漏
  • C.是否有进度控制人员的职责分工
  • D.分期施工是否满足分批动用的需要和配套动用的要求
  • E.施工顺序的安排是否符合施工工艺的要求
120

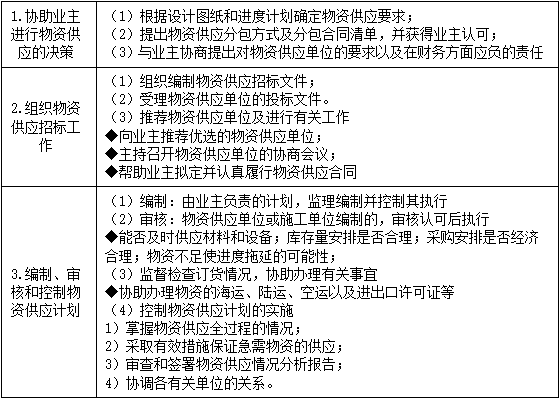

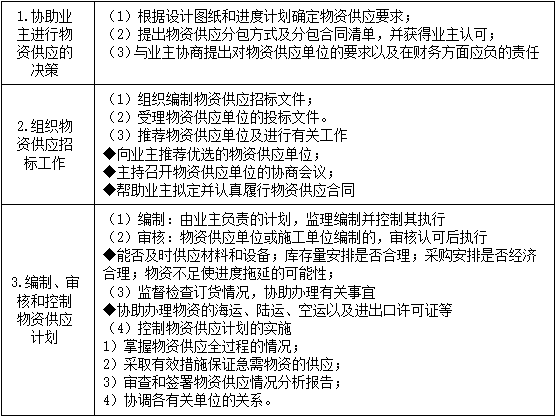

为了控制物资供应进度,监理工程师协助业主进行物资供应决策的工作内容包括( )。
  • A.编制物资供应计划
  • B.根据设计图纸和进度计划确定物资供应要求
  • C.组织编制物资供应招标文件
  • D.受理物资供应单位的投标文件
  • E.提出物资供应分包方式及分包合同清单
