2019年一级建造师《水利水电工程管理与实务》试题(网友回忆版)
水利水电工程管理与实务
历年真题
共 35 题
5770 次浏览
更新于 2026-09-28
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
高边坡稳定监测宜采用( )。
- A.交会法
- B.视准线法
- C.水准线法
- D.三角高程法
2

水库大坝级别为3级,其合理使用年限为( )年。
- A.150
- B.100
- C.50
- D.30
3
粗集料的最大粒径,不应超过钢筋净间距的( )。
- A.1/4
- B.1/2
- C.2/5
- D.2/3
4
水库最高洪水位以下特征库容为( )
- A.总库容
- B.防洪库容
- C.调洪库容
- D.有效库容
5

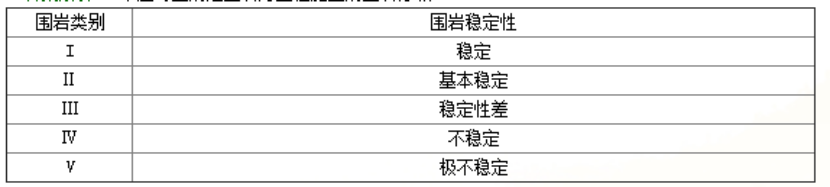

Ⅱ类围岩的稳定状态是( )。
- A.稳定
- B.基本稳定
- C.稳定性差
- D.不稳定
6
水工隧洞中的灌浆施工顺序为( )。
- A.固结灌浆-接缝灌浆-回填灌浆
- B.接缝灌浆-回填灌浆-固结灌浆
- C.回填灌浆-固结灌浆-接缝灌浆
- D.回填灌浆-接缝灌浆-固结灌浆
7
钢筋在调直机上调直后,其表面伤痕不得使钢筋截面面积减少( )%以上。
- A.5
- B.6
- C.7
- D.8
8
大型水斗机的应用水头约为( )m。
- A.50~100
- B.20~50
- C.40~250
- D.300~1700
9
工程静态总投资超过可行性研究报告相应估算静态总投资( ),必须重新编制可行性研究报告并按原程序报批。
- A.5%
- B.10%
- C.12%
- D.15%
10
根据《水利工程建设项目管理规定(试行)》,下列属于三项制度的是( )。
- A.项目法人责任制.招标投标制.建设监理制
- B.业主负责制、招标投标制、建设监理制
- C.合同管理制、招标投标制、建设监理监督制
- D.业主负责制、施工承包制、建设监理制
11
根据《水闸安全鉴定管理办法》,水闸首次安全鉴定应在竣工验收后( )年内进行。
- A.3
- B.5
- C.6
- D.10
12
根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管[2018]102号),不属于监理单位质量控制考核内容的是( )。
- A.质量控制体系建立情况
- B.监理控制相关材料报送情况
- C.监理控制责任履行情况
- D.历次稽察提出质量问题整改
13
混凝土入仓温度是指混凝土下料后平仓前测得的深( )cm处的温度。
- A.3~5
- B.5~10
- C.10~15
- D.15~20
14
质量缺陷备案资料必须按竣工验收的标准制备,由( )组织填写。
- A.施工单位
- B.监理单位
- C.建设单位
- D.设计单位

15
水闸工程建筑物覆盖范围以外,水闸两侧管理范围宽度最少为( )m。
- A.25
- B.30
- C.35
- D.50
16
根据水利部建设项目验收相关规定,项目法人完成工程建设任务的凭据是( )。
- A.竣工验收鉴定书
- B.工程竣工证书
- C.合同工程完工证书
- D.项目投入使用证书.

17
根据用电负荷的重要性和停电造成的损失程度,钢筋加工厂的主要设备属( )负荷。
- A.一类
- B.二类
- C.三类
- D.四类
18

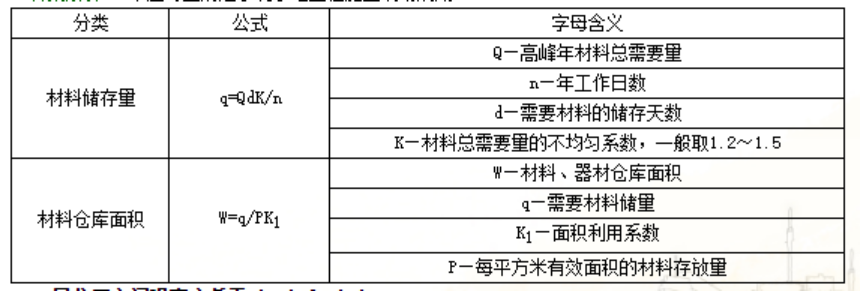

材料储存料公式为q=QdK/n,d代表( )。
- A.年工作日天数
- B.需要材料的存储天数
- C.需要材料储存量
- D.不均匀系数

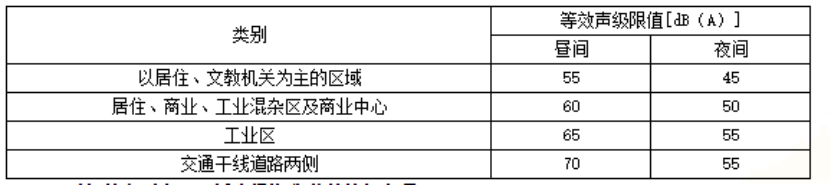

19
居住区夜间噪声应低于( )dB。
- A.45
- B.50
- C.55
- D.65

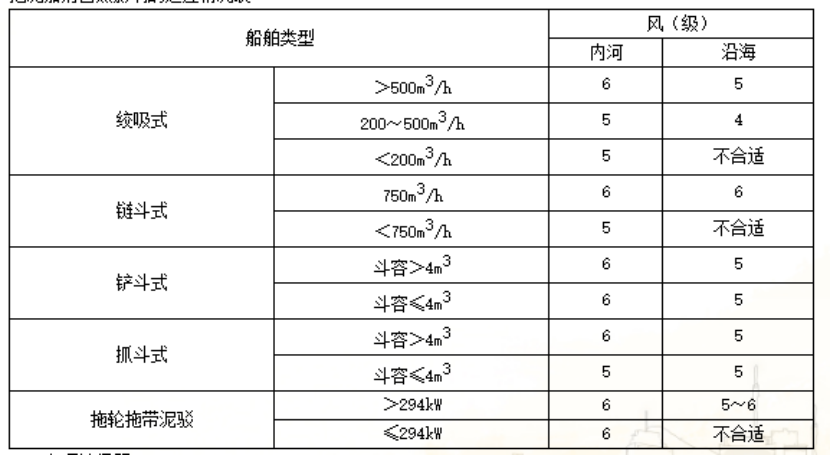

20
下列船舶类型中,不适合沿海作业的挖泥船是( )。
- A.750m3链斗式挖泥船
- B.500m3绞吸式挖泥船
- C.4m3铲斗挖泥船
- D.294kw拖轮拖带泥驳
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
按照《取水许可制度实施办法》,在( )取水需要办理取水许可。
- A.江河
- B.湖泊
- C.地下水
- D.农村集体水库
- E.农村集体水塘
22
断裂构造可分为( )类。
- A.节理
- B.劈理
- C.断层
- D.背斜
- E.蠕变
23
水工混凝土配合比包含的参数有( )。
- A.水胶比
- B.浆骨比
- C.砂率
- D.砂腋比
- E.砂骨比
24
混凝土防渗墙下基帷幕灌浆宜采用( )。
- A.自上而下分段灌浆法
- B.自下而上分段灌浆法
- C.综合灌浆法
- D.孔口封闭灌浆法
- E.全孔一次灌浆法
25
土石坝土料填筑压实参数包括( )。
- A.含水量
- B.铺土厚度
- C.碾压遍数
- D.相对密度
- E.干密度
26
水利PPP项目实施程序主要包括( )。
- A.项目储备
- B.项目论证
- C.社会资本方选择
- D.项目执行
- E.设备采购
27
根据《水利建设工程施工分包管理规定》,水利工程施工分包按分包的性质分为( )。
- A.工程分包
- B.劳务作业分包
- C.设备分包
- D.材料分包
- E.质量检验分包
28
根据《水利工程质量事故处理暂行规定》,质量事故分为( )。
- A.特大质量事故
- B.较大质量事故
- C.重大质量事故
- D.一般质量事故
- E.常规质量事故
29
根据《水电建设工程质量管理暂行办法》,按对工程的( )的影响程度,检查.处理事故对工期的影响时间长短和直接经济损失的大小,划分工程质量事故。
- A.耐久性
- B.可靠性
- C.正常使用
- D.外观
- E.工程效益
30
水利工程档案的保管期限分为( )。
- A.3年
- B.10年
- C.长期
- D.永久
- E.短期
三、实务操作和案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31
某坝后式水电站安装两台立式水轮发电机组,甲公司承包主厂房土建施工和机电安装工程,主机设备由发包方供货。合同约定:(1)应在两台机墩混凝土均浇筑至发电机层且主厂房施工完成后,方可开始水轮发电机组的正式安装工作;(2)1号机为计划首台发电机组;(3)首台机组安装如工期提前,承包人可获得奖励,标准为10000元/天;工期延误,承包人承担逾期违约金,标准为10000元/天。

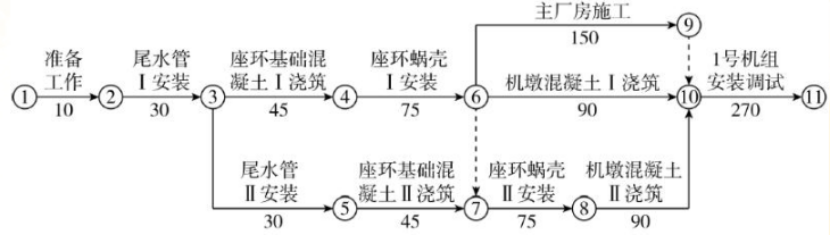

单台尾水管安装综合机械使用费合计100元/小时,单台座环蜗壳安装综合机械使用费合计175元/小时。机械闲置费用补偿标准按使用费的50%计。施工计划按每月30天、每天8小时计,承包人开工前编制首台机组安装施工进度计划,并报监理人批准。首台机组安装施工进度计划见图1(单位:天)。

图1首台机组安装施工进度计划
事件一:座环蜗壳Ⅰ到货时间延期导致座环蜗壳Ⅰ安装Ⅰ作开始时间延迟了10天,尾水管Ⅰ到货时间延期导致尾水管Ⅱ安装工作开始时间延迟了20天。承包人为此提出顺延工期和补偿机械闲置费要求
事件二:座环蜗壳Ⅰ安装和座环基础混凝土Ⅰ浇筑完成后,因不可抗力事件导致后续工作均推迟一个月开始,发包人要求承包人加大资源投入,对后续施工进度计划进行优化调整,确保首台机组安装按原计划工期完成,承包人编制并报监理人批准的首台发电机组安装后续施工进度计划见图2(单位:天)。并约定,相应补偿措施费用90万元,其中包含了确保首台机组安装按原计划工期完成所需的赶工费用及工期奖励。

图2首台机组安装后续施工进度计划
事件三:监理工程师发现机墩混凝土Ⅱ浇筑存在质量问题,要求承包人返工处理,延长工作时间10天,返工费用32600元。为此,承包人提出顺延工期和补偿费用的要求。
事件四:主房施工实际工作时间为155天,1号机组安装调试实际时间为232天,其他工作按计划完成。
要求:
(1)根据图1,计算施工进度计划总工期,并指出关键线路(以节点编号表示)。
(2)根据事件一,承包人可获得的工期顺延天数和机械闲置补偿费用分别为多少?说明理由。
(3)事件三中承包人提出的要求是否合理?说明理由。
(4)综合上述四个事件,计算首台机组安装的实际工期;指出工期提前或延误的天数,承包人可获得工期提前奖励或应承担的逾期违约金。
(5)综合上述四个事件计算承包人可获得的补偿及奖励或违约金的总金额。

单台尾水管安装综合机械使用费合计100元/小时,单台座环蜗壳安装综合机械使用费合计175元/小时。机械闲置费用补偿标准按使用费的50%计。施工计划按每月30天、每天8小时计,承包人开工前编制首台机组安装施工进度计划,并报监理人批准。首台机组安装施工进度计划见图1(单位:天)。

图1首台机组安装施工进度计划
事件一:座环蜗壳Ⅰ到货时间延期导致座环蜗壳Ⅰ安装Ⅰ作开始时间延迟了10天,尾水管Ⅰ到货时间延期导致尾水管Ⅱ安装工作开始时间延迟了20天。承包人为此提出顺延工期和补偿机械闲置费要求
事件二:座环蜗壳Ⅰ安装和座环基础混凝土Ⅰ浇筑完成后,因不可抗力事件导致后续工作均推迟一个月开始,发包人要求承包人加大资源投入,对后续施工进度计划进行优化调整,确保首台机组安装按原计划工期完成,承包人编制并报监理人批准的首台发电机组安装后续施工进度计划见图2(单位:天)。并约定,相应补偿措施费用90万元,其中包含了确保首台机组安装按原计划工期完成所需的赶工费用及工期奖励。

图2首台机组安装后续施工进度计划
事件三:监理工程师发现机墩混凝土Ⅱ浇筑存在质量问题,要求承包人返工处理,延长工作时间10天,返工费用32600元。为此,承包人提出顺延工期和补偿费用的要求。
事件四:主房施工实际工作时间为155天,1号机组安装调试实际时间为232天,其他工作按计划完成。
要求:
(1)根据图1,计算施工进度计划总工期,并指出关键线路(以节点编号表示)。
(2)根据事件一,承包人可获得的工期顺延天数和机械闲置补偿费用分别为多少?说明理由。
(3)事件三中承包人提出的要求是否合理?说明理由。
(4)综合上述四个事件,计算首台机组安装的实际工期;指出工期提前或延误的天数,承包人可获得工期提前奖励或应承担的逾期违约金。
(5)综合上述四个事件计算承包人可获得的补偿及奖励或违约金的总金额。
32
甲公司承担了某大型水利枢纽工程主坝的施工任务。主坝长1206.56m,坝顶高64.00m,最大坝高81.55m(厂房坝段),坝基最大挖深13.50m。该标段主要由泄洪洞、河床式发电厂房、挡水坝段等组成。
施工期间发生如下事件:
事件一:甲公司施工项目部编制《XXXX年度汛方案》报监理单位批准。
事件二:针对本工程涉及的超过一定规模的危险性较大单项工程,分别编制了《纵向围堰施工方案》、《一期上、下游围堰施工方案》、《主坝基础土石方开挖施工方案》、《主坝基础石方爆破施工方案》,施工单位对上述专项施工方案组织专家审查论证,将修改完成后的专项施工方案送监理单位审核。总监理工程师委托常务副总监对上述专项施工方案进行审核。

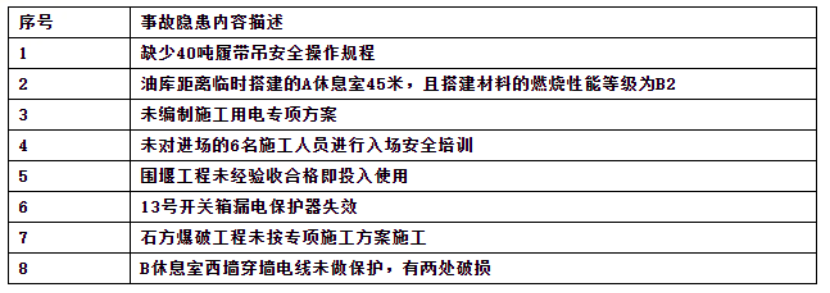

事件三:项目法人主持召开安全例会,要求甲公司按《水利水电工程施工安全管理导则》(SL721-2015)及时填报事故信息等各类水利生产安全信息。安全例会通报中提到的甲公司施工现场存在的部分事故隐患见下表。
甲公司施工现场存在的部分事故隐患

事件四:施工现场没有氨压机车间,甲公司将其作为重大危险源进行管理,并依据《水利水电工程安全防护设施技术规范》(SL714-2015)制定了氨压机车间必须采取的安全技术措施。
事件五:木工车间的李某在用圆盘锯加工竹胶板时,碎屑飞入左眼,造成左眼失明。事后甲公司依据《工伤保险条例》,安排李某进行了劳动能力鉴定。
要求:
(1)根据《水利工程施工监理规范》(SL288-2014)、《水利工程安全生产管理规定》(水利部令第26号),指出事件一和事件二中不妥之处,并简要说明原因。项目部编制度汛方案的最主要依据是什么?
(2)事件三中,除事故信息外,水利生产安全信息还应包括哪两类信息?指出表2中可用直接判定法判定为重大事故隐患的隐患(用序号表示)。
(3)事件四中氨压机车间必须采取的安全技术措施有哪些?
(4)事件五中,造成事故的不安全因素是什么?根据《工伤保险条例》,在什么情况下,用人单位应安排工伤职工进行劳动能力鉴定?
施工期间发生如下事件:
事件一:甲公司施工项目部编制《XXXX年度汛方案》报监理单位批准。
事件二:针对本工程涉及的超过一定规模的危险性较大单项工程,分别编制了《纵向围堰施工方案》、《一期上、下游围堰施工方案》、《主坝基础土石方开挖施工方案》、《主坝基础石方爆破施工方案》,施工单位对上述专项施工方案组织专家审查论证,将修改完成后的专项施工方案送监理单位审核。总监理工程师委托常务副总监对上述专项施工方案进行审核。
事件三:项目法人主持召开安全例会,要求甲公司按《水利水电工程施工安全管理导则》(SL721-2015)及时填报事故信息等各类水利生产安全信息。安全例会通报中提到的甲公司施工现场存在的部分事故隐患见下表。
甲公司施工现场存在的部分事故隐患

事件四:施工现场没有氨压机车间,甲公司将其作为重大危险源进行管理,并依据《水利水电工程安全防护设施技术规范》(SL714-2015)制定了氨压机车间必须采取的安全技术措施。
事件五:木工车间的李某在用圆盘锯加工竹胶板时,碎屑飞入左眼,造成左眼失明。事后甲公司依据《工伤保险条例》,安排李某进行了劳动能力鉴定。
要求:
(1)根据《水利工程施工监理规范》(SL288-2014)、《水利工程安全生产管理规定》(水利部令第26号),指出事件一和事件二中不妥之处,并简要说明原因。项目部编制度汛方案的最主要依据是什么?
(2)事件三中,除事故信息外,水利生产安全信息还应包括哪两类信息?指出表2中可用直接判定法判定为重大事故隐患的隐患(用序号表示)。
(3)事件四中氨压机车间必须采取的安全技术措施有哪些?
(4)事件五中,造成事故的不安全因素是什么?根据《工伤保险条例》,在什么情况下,用人单位应安排工伤职工进行劳动能力鉴定?
33
某水利水电枢纽由拦河坝、溢洪道、发电引水系统、电站厂房等组成。水库库容为12×108m3。拦河坝为混凝土重力坝,最大坝高152m,坝项全长905m。重力坝抗滑稳定计算受力简图如图3所示。

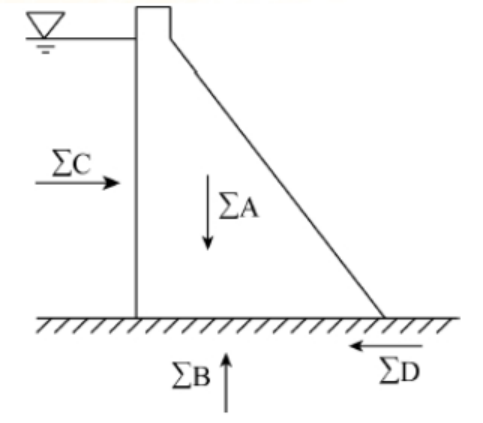

图3重力坝抗滑稳定计算受力简图
事件一:混凝土重力坝以横缝分隔为若干坝段。根据本工程规模和现场施工条件,施工单位将每个坝段以纵缝分为若干浇筑块进行混凝土浇筑。每个坝段采用竖缝分块形式浇筑混凝土。
事件二:混凝土重力坝基础面为岩基,开挖至设计高程后,施工单位对基础面表面松软岩石、棱角和反坡进行清除,随即开仓浇筑。
事件三:混凝土重力坝施工中,早期施工时坝体出现少里裂缝,经分析裂缝系温度应力所致。施工单位编制了温度控制技术方案,提出了相关温度控制措施,并提出出机口温度、表面保护等主要温度控制指标。
事件四:本工程混凝土重力坝为主要单位工程,分为18个分部工程,其中主要分部工程12个。单位工程施工质量评定时,分部工程全部合格,优良等级15个,其中主要分部工程优良等级11个。施工中无质量事故。外观质量得分率91%。
要求:
(1)写出图3中∑A、∑B、∑C、∑D分别对应的荷载名称。
(2)事件一中,混凝土重力坝坝段分段长度一般为多少米?每个坝段的混凝土浇筑除采用疏风分块外,通常还可以采用哪些分缝分块形式?
(3)事件二中,施工单位对混凝土重力坝基础面处理措施和程序是否完善?请说明理由
不完善。
(4)事件三中,除出机口温度、表面保护外,主要温度控制指标还应包括哪些?
(5)事件四中,混凝土重力坝单位工程施工质量等级能否评定为优良?说明原因。

图3重力坝抗滑稳定计算受力简图
事件一:混凝土重力坝以横缝分隔为若干坝段。根据本工程规模和现场施工条件,施工单位将每个坝段以纵缝分为若干浇筑块进行混凝土浇筑。每个坝段采用竖缝分块形式浇筑混凝土。
事件二:混凝土重力坝基础面为岩基,开挖至设计高程后,施工单位对基础面表面松软岩石、棱角和反坡进行清除,随即开仓浇筑。
事件三:混凝土重力坝施工中,早期施工时坝体出现少里裂缝,经分析裂缝系温度应力所致。施工单位编制了温度控制技术方案,提出了相关温度控制措施,并提出出机口温度、表面保护等主要温度控制指标。
事件四:本工程混凝土重力坝为主要单位工程,分为18个分部工程,其中主要分部工程12个。单位工程施工质量评定时,分部工程全部合格,优良等级15个,其中主要分部工程优良等级11个。施工中无质量事故。外观质量得分率91%。
要求:
(1)写出图3中∑A、∑B、∑C、∑D分别对应的荷载名称。
(2)事件一中,混凝土重力坝坝段分段长度一般为多少米?每个坝段的混凝土浇筑除采用疏风分块外,通常还可以采用哪些分缝分块形式?
(3)事件二中,施工单位对混凝土重力坝基础面处理措施和程序是否完善?请说明理由
不完善。
(4)事件三中,除出机口温度、表面保护外,主要温度控制指标还应包括哪些?
(5)事件四中,混凝土重力坝单位工程施工质量等级能否评定为优良?说明原因。
34
某大型引调水工程位于Q省x市,第5标段河道长10km。主要工程内容包括河道开挖、现浇混凝土护坡以及河道沿线生产桥。工程沿线涉及黄庄村等5个村庄。根据地质资料,沿线河道开挖深度范围内均有膨胀土分布,地面以下1~2m地下水丰富且土层透水性较强。本标段土方1100万m3,合同价约4亿元,计划工期2年,招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制,评标办法采用综合评估法,招标交件中明确了最高投标限价。建设管理过程中发生如下事件:

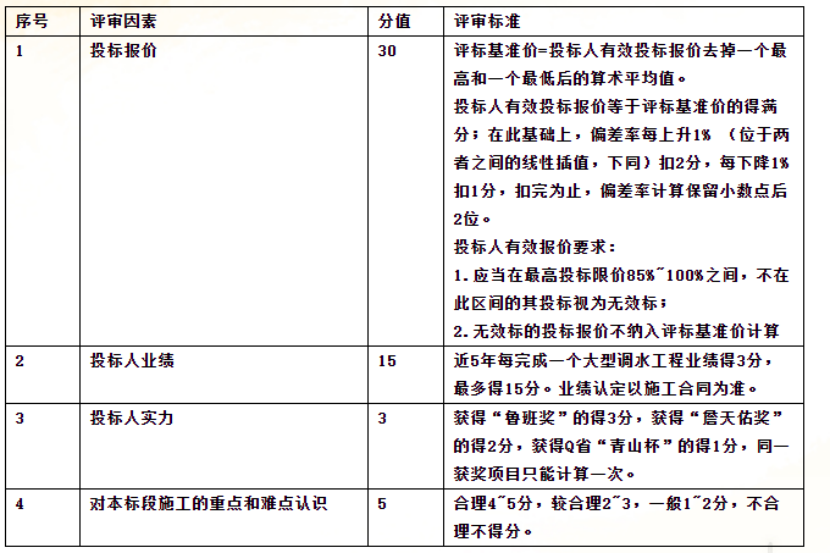

事件一:评标办法中部分要求见下表。
评标办法(部分)

招标文件约定,评标委员会在对实质性响应招标文件要求的投标进行报价评估时,对投标报价中算术性错误按现行有关规定确定的原则进行修正。

事件二:投标人甲编制的投标文件中,河道护坡现浇混凝土配合比材料用量(部分)见下表。
河道护坡现浇混凝土配合比材料用量(部分)

主要材料预算价格:水泥0.35元/kg,砂0.08元/kg,水0.05元/kg。
事件三:合同条款中,
价格调整约定如下:
1.对水泥、钢筋、油料三个可调因子进行价格调整;
2.价格调整计算公式为△M=[P-(1土5%)Po]×W,式中△M代表需调整的价格差额,P代表可调因子的现行价格,Po代表可调因子的基本价格,W代表材料用量。
要求:
(1)事件一中,对投标报价中算术性错误进行修正的原则是什么?
(2)针对事件一,指出评标办法(部分)表中评审标准的不合理之处,并说明理由。
(3)根据背景材料,合理分析本标段施工的重点和难点问题。
(4)分别指出事件二表中A、B、C、D、E、F所代表的含义。
(5)计算事件二中每m3水泥砂浆M10的预算单价。
(6)事件三中,为了价格调整的计算,还需约定哪些因素?
事件一:评标办法中部分要求见下表。
评标办法(部分)

招标文件约定,评标委员会在对实质性响应招标文件要求的投标进行报价评估时,对投标报价中算术性错误按现行有关规定确定的原则进行修正。
事件二:投标人甲编制的投标文件中,河道护坡现浇混凝土配合比材料用量(部分)见下表。
河道护坡现浇混凝土配合比材料用量(部分)

主要材料预算价格:水泥0.35元/kg,砂0.08元/kg,水0.05元/kg。
事件三:合同条款中,
价格调整约定如下:
1.对水泥、钢筋、油料三个可调因子进行价格调整;
2.价格调整计算公式为△M=[P-(1土5%)Po]×W,式中△M代表需调整的价格差额,P代表可调因子的现行价格,Po代表可调因子的基本价格,W代表材料用量。
要求:
(1)事件一中,对投标报价中算术性错误进行修正的原则是什么?
(2)针对事件一,指出评标办法(部分)表中评审标准的不合理之处,并说明理由。
(3)根据背景材料,合理分析本标段施工的重点和难点问题。
(4)分别指出事件二表中A、B、C、D、E、F所代表的含义。
(5)计算事件二中每m3水泥砂浆M10的预算单价。
(6)事件三中,为了价格调整的计算,还需约定哪些因素?
35
某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量为50MW,碾压混凝土坝坝项高程417m,最大坝高65m。

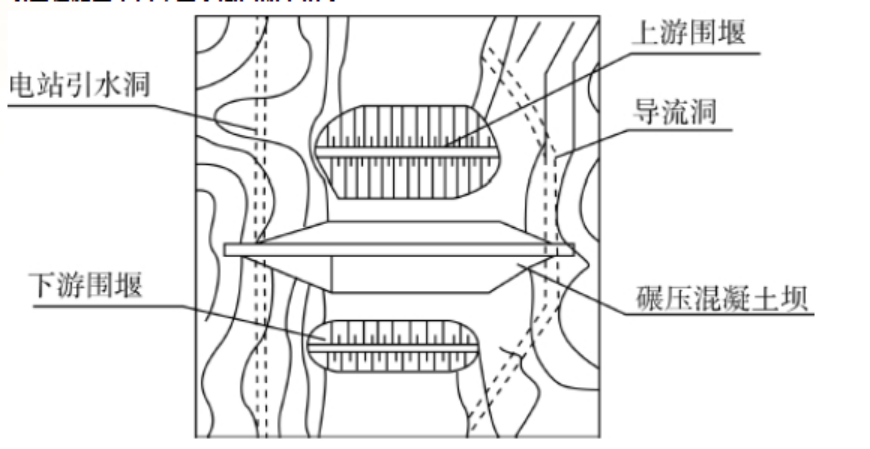

该工程施工平面布置示意图如下所示。

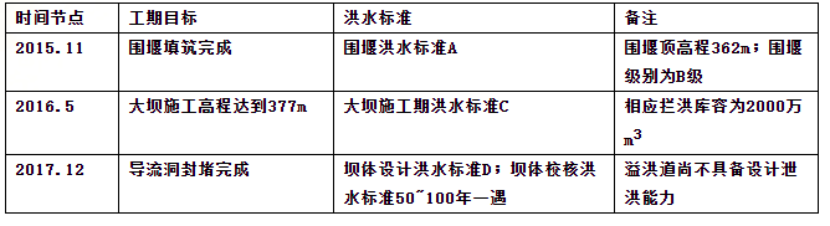

事件一:根据合同工期要求,该工程施工导流部分节点工期目标及有关洪水标准如下表所示。

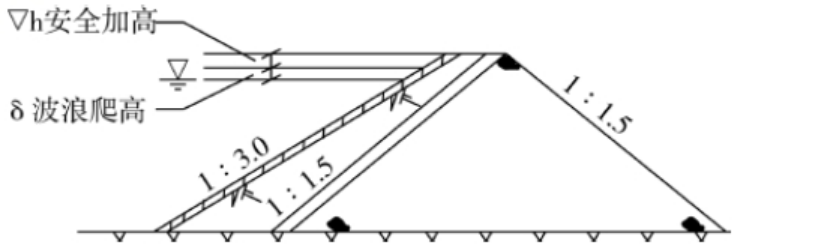

事件二:上游围堰采用均质土围堰,围堰断面示意图如下所示,施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。施工单位组织编制了围堰工程专项施工方案,专项施工方案内容包括工程概况等。

事件三:碾压混凝土坝施工中,采取了仓面保持湿润等养护措施。2016年9月,现场对已施工完成的碾压混凝土坝体钻孔取芯,钻孔取芯检验项目及评价内容如下表所示。

事件四:为保证蓄水验收工作的顺利进行,2017年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。
要求:
(1)根据《水利水电工程施工组织设计规范》(SL303-2017),指出事件一中A、C、D分别对应的洪水标准;围堰级别B为几级?
(2)事件二中,安全加高h最小应为多少?K1、K2是否满足《水利水电工程施工组织设计规范》(SL303-2017)的要求?规范规定的最小值分别为多少?
(3)事件二中,围堰专项施工方案除背景所述内容外,还应包括哪些内容?
(4)事件三中,除仓面保持湿润外,在碾压混凝土养护方面还应注意哪些问题?
(5)事件三的表中,E、F、G分别所代表的评价内容是什么?
(6)根据《水电工程验收管理办法》(国能新能[2015]426号),指出并改正事件四中,在工程蓄水验收申请的组织方面存在的不妥之处。
该工程施工平面布置示意图如下所示。

事件一:根据合同工期要求,该工程施工导流部分节点工期目标及有关洪水标准如下表所示。

事件二:上游围堰采用均质土围堰,围堰断面示意图如下所示,施工单位分别采取瑞典圆弧法(K1)和简化毕肖普法(K2)计算围堰边坡稳定安全系数,K1、K2计算结果分别为1.03和1.08。施工单位组织编制了围堰工程专项施工方案,专项施工方案内容包括工程概况等。

事件三:碾压混凝土坝施工中,采取了仓面保持湿润等养护措施。2016年9月,现场对已施工完成的碾压混凝土坝体钻孔取芯,钻孔取芯检验项目及评价内容如下表所示。

事件四:为保证蓄水验收工作的顺利进行,2017年9月,施工单位根据工程进度安排,向当地水行政主管部门报送工程蓄水验收申请,并抄送项目审批部门。
要求:
(1)根据《水利水电工程施工组织设计规范》(SL303-2017),指出事件一中A、C、D分别对应的洪水标准;围堰级别B为几级?
(2)事件二中,安全加高h最小应为多少?K1、K2是否满足《水利水电工程施工组织设计规范》(SL303-2017)的要求?规范规定的最小值分别为多少?
(3)事件二中,围堰专项施工方案除背景所述内容外,还应包括哪些内容?
(4)事件三中,除仓面保持湿润外,在碾压混凝土养护方面还应注意哪些问题?
(5)事件三的表中,E、F、G分别所代表的评价内容是什么?
(6)根据《水电工程验收管理办法》(国能新能[2015]426号),指出并改正事件四中,在工程蓄水验收申请的组织方面存在的不妥之处。
输入阅读码
查看答案与解析需要输入阅读码
