一、单选题

下列每小题的选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
建设实施阶段,在预算价的基础上考虑了工程变更因素所组成的价格是
  • A.初步投资估算
  • B.初步设计总概算
  • C.决算价
  • D.结算价
2
不能独立发挥生产能力,但具有独立设计的施工图,可以独立组织施工的工程称为
  • A.建设项目
  • B.单项工程
  • C.单位工程
  • D.分部工程
3
以扩大分项工程或扩大结构构件为对象的定额是
  • A.施工定额
  • B.预算定额
  • C.概算定额
  • D.概算指标
4
劳动力、劳动对象和使用的劳动工具均不发生变化的是
  • A.工序的主要特征
  • B.工作过程的主要特征
  • C.分项工程的主要特征
  • D.综合工作过程的主要特征
5
不可以计价的机械工作时间是
  • A.不可避免的中断时间
  • B.不可避免的无负荷时间
  • C.多余工作时间
  • D.非施工本身原因的机械停工时间
6
已知挖50m3土方,按现行劳动定额计算共需20工日,则其时间定额和产量定额分别为
  • A.0.4工日/m3;0.4m3/工日
  • B.0.4工日/m3;2.5m3/工日
  • C.2.5工日/m3;0.4m3/工日
  • D.2.5工日/m3;2.5m3/工日
7
材料损耗率的计算公式,可以表示为
  • A.损耗量/净用量×100%
  • B.净用量/损耗量×100%
  • C.损耗量/总用量×100%
  • D.净用量/总用量×100%
8
机械土方工程配合用工属于
  • A.基本用工
  • B.辅助用工
  • C.人工幅度差
  • D.超运距用工
9
以“元”的形式列在定额材料栏之下(可不列材料名称及耗用量)的是
  • A.主要材料
  • B.辅助材料
  • C.周转性材料
  • D.其他材料
10
根据2014江苏省费用定额,建筑物垂直运输属于
  • A.单价措施项目费
  • B.总价措施项目费
  • C.分部分项工程费
  • D.通用措施项目费
11
根据2014江苏省费用定额,水泥和其他易飞扬细颗粒建筑材料密闭存放或采取覆盖措施等费用包含在
  • A.临时设施费中
  • B.安全文明施工措施费中
  • C.夜间施工增加费中
  • D.企业管理费中
12
在建筑面积计算规范术语中,围合建筑空间的墙体、门、窗属于
  • A.围护结构
  • B.围护设施
  • C.主体结构
  • D.附属结构
13
开挖底宽≤7m且底长>3倍底宽的土方应按
  • A.挖土方计算
  • B.挖沟槽计算
  • C.挖基坑计算
  • D.山坡切土计算
14
实行招标的工程合同价款由发承包双方依据招标文件和中标人的投标文件在书面合同中约定,时间为中标通知书发出之日起
  • A.14日内
  • B.15日内
  • C.28日内
  • D.30日内
15
根据2014计价定额的规定,楼层整个超过20m或层数超过6层部分应按其超过部分的建筑面积计算
  • A.整层超高费
  • B.层高超高费
  • C.每米增高超高费
  • D.装饰工程超高人工降效系数

二、多选题

下列每小题的备选答案中,有两个或两个以上符合题意的正确答案。

16
属于固定资产投资的有
  • A.建筑安装工程费
  • B.经营性项目铺底流动资金
  • C.预备费
  • D.建设期贷款利息
  • E.设备及工器具购置费
17
在施工机械工作时间中,应计入定额时间或在定额中给予适当考虑的时间有
  • A.不可避免的无负荷工作时间
  • B.不可避免的中断时间
  • C.多余工作时间
  • D.低负荷下的有效工作时间
  • E.非施工本身造成的停工时间
18
在统计非周转性材料消耗量时,属于必须消耗的材料有
  • A.材料净用量
  • B.不可避免的施工操作损耗
  • C.不可避免的施工废料
  • D.损失的材料
  • E.摊销量
19
预算定额的人工消耗量中的人工幅度差包含
  • A.质量检查和隐蔽工程验收工作的时间
  • B.工序交接时后一工序对前一工序不可避免的修整用工
  • C.机械土方工程配合用工
  • D.电焊点火用工
  • E.材料加工(筛砂、洗石、淋化石膏)用工
20
根据2014江苏省费用定额规定,规费包括
  • A.住房公积金
  • B.社会保险费
  • C.现场安全文明施工措施费
  • D.工程排污费
  • E.危险作业意外伤害保险费

三、辨析题

根据题目内容判断正确或者错误。

21
定额水平和劳动生产率水平变动方向一致与劳动和物质消耗水平变动方向相反。
  • A.正确
  • B.错误
22
施工过程中的劳动工具可分为手动工具和机械两类。
  • A.正确
  • B.错误
23
在市场经济条件下,国家定额和地区定额是强加给施工企业的约束和指令。
  • A.正确
  • B.错误
24
预算定额中人工工日消耗量是由分项工程所综合的各个工序劳动定额包括的基本用工、其他用工和人工幅度差三部分组成的。
  • A.正确
  • B.错误
25
根据现行工程量清单计算规范,措施项目费分为通用措施项目费和专业措施项目费。
  • A.正确
  • B.错误
26
根据2014计价定额单项脚手架的规定,室内天棚净高超过3.60m的板下勾缝、刷浆、油漆可与抹灰合并计算一次脚手架费用。
  • A.正确
  • B.错误
27
措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
  • A.正确
  • B.错误
28
根据“13计量规范”,土(石)方体积应按挖掘前的天然密实体积计算,非天然密实土(石)方可按土石方体积折算系数表进行折算。
  • A.正确
  • B.错误
29
2014计价定额中,一般阳台、雨蓬抹灰按水平投影面积计算,定额内容包括顶面、侧面、底面及牛腿的全部抹灰面积。
  • A.正确
  • B.错误
30
根据2014计价定额规定,楼层整个超过20m或6层以上楼层,如该层层高超过3.6m,层高每增高1m按相应定额的20%计算每米增高超高费。
  • A.正确
  • B.错误

四、计算题

主观题不参与评分,请参考答案自行评分。

31
对某施工队浇捣混凝土的时间进行定额测定,经过1天(8小时)的跟踪测定,整理数据如下:基本工作时间4.0h,辅助工作时间1.25,准备与结束时间0.25h,休息时间0.75h,多余工作时间1h,违背劳动纪律时间0.75h,试计算该工序的定额时间。
32
计算用黏土实心砖(240mm×115mm×53mm)砌筑1m31/2砖厚内墙(灰缝10mm)所需砖、砂浆定额用量(砖、砂浆损耗率按1%计算)。
33
某施工队为某工程施工购买钢筋,从甲单位购买钢筋100吨,单价4000元/吨;从乙单位购买钢筋200吨,单价3800元/吨;从丙单位购买钢筋500吨,单价3700元/吨(这里的单价均指材料原价)。采用汽车运输,甲地距工地40km,乙地距工地60km,丙地距工地80km。
根据该地区公路运价标准:汽运货物运费为0.6元/(t·km),装、卸费各为10元/t,采保费率各为1%,其余不计,试求此钢筋的预算价格。
34
某施工单位在签证抽水机的停置台班时要求造价工程师同时签证操作抽水机的人员的停置工日,造价工程师应如何答复,说明理由。
35
由于施工中浇筑混凝土的规范要求,施工方必须夜间施工,考虑到工人夜间施工的工资与白天的工资水平不同,该施工单位提出夜班人工费索赔,问造价工程师能否同意施工方的索赔请求,说明理由。

五、案例分析题

主观题不参与评分,请参考答案自行评分。

36

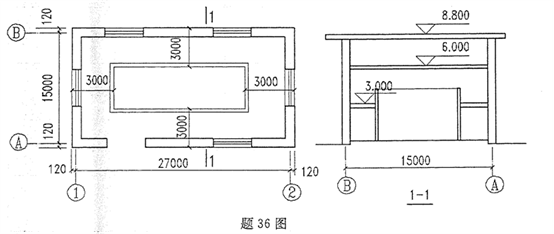

某带回廊的建筑物平面图和剖面图如题36图所示,试按《建筑工程建筑面积计算规范》(GB/T50353-2013)的规定计算该建筑物的建筑面积。
某带回廊的建筑物平面图和剖面图如题36图所示,试按《建筑工程建筑面积计算规范》(GB/T50353-2013)的规定计算该建筑物的建筑面积。
题目图片
37

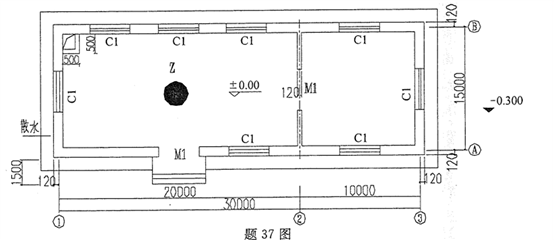

案例:某一层建筑如题37图所示,M1洞口尺寸1200mm×2000mm,C1尺寸1200mm×1500mm×80mm,柱半径1000mm,墙内部采用15mm1:1:6混合砂浆找平,5mm1:0.3:3混合砂浆抹面,外部墙面和柱采用12mm1:3水泥砂浆找平,8mm1:2.5水泥砂浆抹面,外墙抹灰面内采用3mm玻璃条分隔嵌缝,屋面板底标高2.8m,室内外高差0.300m,平屋顶出檐做法,踢脚线二次装修时考虑。
试用2014计价定额计算墙、柱面部分粉刷的工程量。
题目图片
38

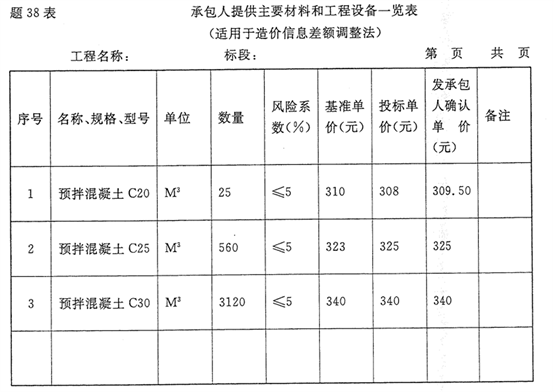

案例:某工程采用预拌混凝土(由承包人提供)所需品种见题38表,在施工期间,采购预拌混凝土时,其单价分别为C20:330元/m3,C25:345元/m3,C30:355元/m3
请问哪些材料的单价需要调整,如何调整?
题目图片
