2027年一级建造师《港口与航道工程管理与实务》预测试卷二

港口与航道工程管理与实务 预测试卷 共 35 题 3780 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
高桩码头接岸结构施工中,下列说法中不正确的是( )。
  • A.在接岸结构岸坡回填土和抛石时,宜采用由岸向水域方向倾倒推进的施工方法
  • B.采用挡土墙时,其基础回填土或抛石均应分层夯实或碾压密实
  • C.采用板桩时,锚碇结构前回填时,应按设计要求分层夯实
  • D.板桩墙后回填前应清除回淤后的淤泥
2
斜坡堤抛填堤心石中,一次抛填量大,适用于粗抛的船是( )。
  • A.民船
  • B.方驳
  • C.自动翻石船
  • D.起重驳船
3
港口与航道工程费用索赔中,分包费用一般包括( )。
  • A.人工、材料、现场管理费
  • B.人工、材料、机械使用费
  • C.人工、现场管理费、机械使用费
  • D.材料、现场管理费、机械使用费
4
港口与航道工程中,地质勘查特殊性岩石主要不包括( )。
  • A.混合土
  • B.填土
  • C.红黏土
  • D.淤泥质土
5
港口与航道工程中,永久性建筑物的结构使用年限为( )年。
  • A.40
  • B.50
  • C.60
  • D.70
6
港口与航道工程中,潜在投标人过多时,可采用有限数量制,但该数额不得少于( )。
  • A.5个
  • B.6个
  • C.7个
  • D.8个
7
港口与航道工程码头基床施工中,砂质及淤泥质土壤宜采用( )开挖。
  • A.绞吸挖泥船
  • B.链斗挖泥船
  • C.抓斗挖泥船
  • D.耙吸挖泥船
8
港口与航道工程中,安装人工块体时,当采用随机安放2层扭工字块体时,其外侧在波浪作用范围内的上层块体应有( )以上保持垂直杆件在堤坡下方。
  • A.50%
  • B.60%
  • C.70%
  • D.80%
9
在抓斗挖泥船施工时,土质为可塑性黏土,则可选择的抓斗为( )。
  • A.轻型平口抓斗
  • B.中型抓斗
  • C.重型全齿抓斗
  • D.超重型抓斗
10
港口与航道工程中,高性能混凝土的组成及其对性能的影响的说法中,正确的是( )
  • A.粉煤灰、磨细矿渣在高性能混凝土中掺用量小
  • B.必须应用与水泥相匹配的高效减水剂,其减水率应达到20%以下
  • C.低水胶比,通常水胶比均在0.35以内
  • D.高性能混凝土一般应用最大粒径≥25mm质地坚硬的粗骨料
11
砂垫层抛填时应考虑水深、水流和( )等自然条件对砂粒产生漂流的影响,可通过试抛确定抛砂船的驻位。
  • A.风力
  • B.风向
  • C.气温
  • D.波浪
12

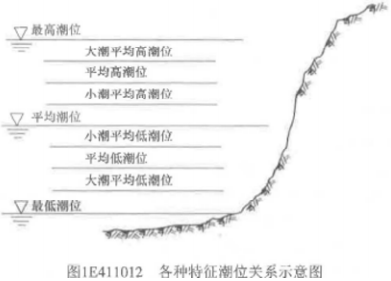

关于港口与航道各种特征潮位关系,处于小潮平均高潮位和小潮平均低潮位之间的潮位是( )。
  • A.平均高潮位
  • B.平均低潮位
  • C.大潮平均低潮位
  • D.平均潮位
13
水工建筑物的内部垂直位移观测法中,不属于内部垂直位移观测法的是( )。
  • A.电磁式沉降仪观测法
  • B.液体静力沉降仪观测法
  • C.水管式沉降仪观测法
  • D.干簧管式沉降仪观测法
14
港口与航道工程防止混凝土结构开裂施工中,混凝土结构适宜地分段,合理地设置( )。
  • A.变形缝
  • B.结构缝
  • C.施工缝
  • D.后浇带
15
港口工程地质勘查中,取原状土孔的数量不少于勘探点总数的( )。
  • A.1/2
  • B.1/3
  • C.1/4
  • D.1/5
16
沿海航道维护性疏浚施工宜选用( )。
  • A.耙吸挖泥船
  • B.绞吸挖泥船
  • C.链斗挖泥船
  • D.铲斗挖泥船
17
关于港口与航道水运工程招标、投标中,下列说法错误的是( )。
  • A.招标人可自行决定是否编制标底
  • B.招标人不得规定最低投标限价
  • C.投标截止前投标人撤销投标文件的,招标人可不退还投标保证金
  • D.投标人发生合并、破产等重大变化时,应当及时书面告知招标人
18
港口与航道工程中,隐蔽工程在隐蔽前因由( )通知有关单位验收,并形成验收文件。
  • A.监理单位
  • B.施工单位
  • C.设计单位
  • D.建设单位
19
斜坡堤施工中,对土工织物说法错误的是( )。
  • A.土工织物宜事前加工成铺设块
  • B.土工织物铺设块,在主要受力方向不得有接头缝
  • C.水下铺设土工织物应顺水流方向进行
  • D.水下铺设由设计师指挥并配合工作船将土工织物沿导线和导轨平缓展开并不断拉紧
20
港口与航道工程中,在桩基工程勘察要点的要求中,有条件时宜进行( )。
  • A.标准贯入试验
  • B.现场十字板实验
  • C.无侧限抗压强度实验
  • D.静力触探试验

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
对于港口工程的海上施工,风不但直接作用于结构物构成风荷载,而且生成波浪和风成流,对工程( )的安全构成威胁。
  • A.工程施工
  • B.工程结构
  • C.施工人员
  • D.施工质量
  • E.设备
22
港口与航道工程中,常用的改良土质的方法是( )。
  • A.注浆法
  • B.高压喷射法
  • C.搅拌法
  • D.冻结法
  • E.劈裂灌浆法
23
流沙与管涌防治主要从( )及各方面入手。
  • A.渗流出逸边界
  • B.水的流动性
  • C.土质改良
  • D.水的饱和度
  • E.矿物成分
24
港口与航道工程中,以下对不可抗力造成损失责任的承担叙述中,说法错误的是( )。
  • A.承包人设备的损失由发包人承担
  • B.发包人承担人员伤亡和其他财产损失及其相关费用
  • C.不能按期竣工的,应合理延长工期,承包人不需支付逾期竣工违约金
  • D.发包人要求赶工的,承包人应采取赶工措施,赶工费用由发包人承担
  • E.停工期间应监理人要求照管工程和清理、修复工程的金额由发包人承担
25
某港口工程中,关于开标、评标、定标,评标委员会应当遵守( )的原则。
  • A.平等
  • B.公平
  • C.公正
  • D.公开
  • E.科学
26
潮汐对海上转孔灌注桩施工中的( )过程有很大影响。
  • A.成孔工艺
  • B.混凝土配制
  • C.混凝土灌注
  • D.护筒的搭设
  • E.平台的搭建
27
港口与航道工程中,吹填工程中常用的排水口结构形式是( )。
  • A.溢流堰式排水口
  • B.钢板桩式排水口
  • C.闸箱埋管式排水口
  • D.薄壁堰式排水口
  • E.围埝埋管式排水管
28
在港口工程竣工结算中,下列说法错误的是( )。
  • A.监理人对竣工付款申请单有异议的,有权要求发包人进行修正和提供补充资料
  • B.经监理人和发包人协商后,由承包人向监理人提交修正后的竣工付款申请单
  • C.发包人应在监理人出具竣工付款证书后的28d内,将应支付款支付给承包人
  • D.竣工付款涉及政府投资资金的,按约定办理
  • E.发包人不按期支付的,按约定将逾期付款违约金支付给承包人
29
下列选项中属于港口工程承包人职责的是( )。
  • A.为他人提供方便
  • B.发出开工通知
  • C.组织设计交底
  • D.组织竣工验收
  • E.工程的维护和照管
30
反应波浪外形的几何特征和特征的量,如( )等,称为波浪要素。
  • A.波高
  • B.波长
  • C.波谷
  • D.波浪周期
  • E.波速

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31
某吹填工程,吹填区总面积2.5k㎡、吹填总容量2000万m³,分为A、B、C三个区进行吹填。A区吹填面积0.9k㎡、吹填容量750万m³;B区吹填面积0.75k㎡、吹填容量550万m³;C区吹填面积0.85k㎡、吹填容量700万m³。选用大型绞吸挖泥船直接吹填的施工方式,取土区土质上层为可塑黏土,取土工程量900万m³;下层为中密与密实砂,可取土工程量1500万m³。经计算交工验收前因吹填土荷载造成的吹填区原地基沉降量为50万m³,超填工程量不计,可塑黏土和中密与密实砂的吹填流失率分别为5%和7%。
问题:
<1>.本工程应如何划分单位工程?
<2>.确定吹填区内排泥管线布设间距应考虑哪些因素?
<3>.针对本工程土质,挖泥施工应选用何种绞刀型式和刀齿型式?
<4>.计算该工程吹填设计工程量。(列出主要计算过程,不考虑吹填土固结与搅松的影响)
32
某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高-22.0m,设计底宽250m,设计边坡1:8,航道疏浚段长17km。疏浚土质为黏土,天然密度为1.84t/m³。当地海水天然密度为1.025t/m³。按照合同文件规定,疏浚土外抛到外海指定抛泥区,平均运距18km。
施工开始前,施工单位和业主根据相同的航道浚前水深图计算出疏浚工程量,分别为1468.5万m³和1445.7万m³。
施工单位选用带艏吹功能的舱容13000m³自航耙吸挖泥船进行挖、运、抛施工,在完成疏浚工程量550万m³时,业主要求将部分疏浚土吹填到港区指定吹填区,平均运距15km,吹距1.3~2.0km。挖泥船施工期间的主要施工参数为:轻、重载平均航速30km/h,挖泥装舱时间1.6h,泥舱装载土方量8000m³;施工中挖泥转头及上线时间0.15h,抛泥及抛泥时转头时间0.1h,吹泥的接卡、解离时间0.25h;挖泥时泥泵流量25200m³/h,吹泥时泥泵流量16200m³/h,吹泥时泥浆平均密度1.23t/m³。疏浚施工期间的时间利用率为70%。
问题:
<1>.绘制自航耙吸挖泥船挖、运、吹施工工艺流程图。
<2>.耙吸挖泥船波浪补偿器压力调节应考虑哪些因素?如何根据土质情况调节波浪补偿器压力?
<3>.针对本工程疏浚土质,耙吸挖泥船应选用哪种类型耙头?合理的挖泥对地航速应为多少?
<4>.分别计算本工程耙吸挖泥船外抛和吹填的月(按30d计)生产能力。(计算结果保留整数)
<5>.根据《疏浚与吹填工程施工规范》JTS207—2012的相关规定,计算确定本工程双方确认的疏浚工程量。
33
某感潮河段航道疏浚工程,设计挖槽长10km、设计底宽250m、设计底标高-20.0m(按理论深度基准面起算,下同)、计算超深0.5m、计算超宽5m,边坡1:5,原泥面平均标高-9.0m。挖槽中段存在一片浅水区域长约1200m,泥面标高为-7.8~-9.0m。疏浚土质分布自上而下分别为:2级土占15%;3级土占35%;8级土占30%;9级土占20%。施工段平均高潮位2.8m,平均低潮位1.0m,落潮流速大于涨潮流速。泥土处理为抛泥,卸泥区在挖槽下游一端外15km处。
施工单位根据工程特点、现场条件和设备情况,经比选后采用10000m³耙吸挖泥船施工。该耙吸挖泥船长128m、宽25m,满载吃水8.9m。施工测图比例选用1:10000。在施工过程中,由于当班驾驶员操作失误,在航道外发生一宗触礁事故,事故中人员无死亡、重伤,船体和机械直接经济损失340万元人民币。
问题:
<1>.为保证挖泥船全线、全潮施工,宜首选哪段进行作业?计算回答在平均潮位以上时段乘潮进行全线、满载施工是否可行?
<2>.挖泥的起挖点从河段上游开始还是从下游开始较为有利?说明理由。
<3>.背景资料中不同级别的土分别属于疏浚土分类中的哪一类土?针对本工程疏浚土质,挖泥船施工应怎样选用耙头比较合理?哪级土需要使用高压冲水?
<4>.本工程中选取的测图比例是否合理?如果施工合同对测图比例另有规定,又应如何处理?
<5>.根据交通部的《水上交通事故统计办法》,本次事故属哪一级水上交通事故?并说明理由。
34
某高桩码头,水工工程由栈桥及码头两部分组成。码头长336m、宽35m,设计为一个泊位。结构形式为高桩梁板式结构。桩基为φ1200预应力大
管桩,现浇桩帽、现浇横梁、预制安装纵梁、面板、现浇面层。栈桥长510m、宽16m,结构形式为高桩梁板式。码头结构断面如图1所示。

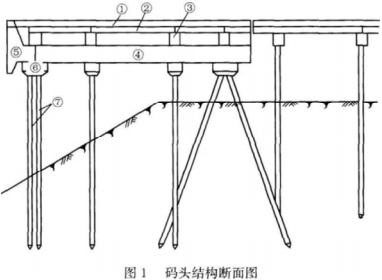

题目图片
问题:
<1>.指出高桩码头各构件名称。
<2>.高桩码头的单位工程、分部分项工程应在何时进行划分,由哪家单位负责组织,参加单位有哪些?
<3>.分项工程由哪家单位负责自检,哪家单位组织检验验收,哪些单位参加?
<4>.分部工程由哪家单位负责自检,哪家单位组织检验验收,哪些单位参加?
<5>.码头工程分为哪些分部工程,这些分部工程分为哪些项工程?
35

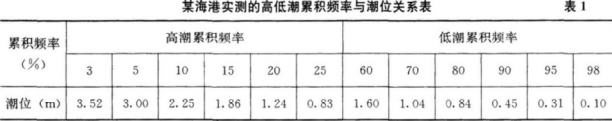

我国某海港实测的高低潮累积频率与潮位关系见表1。
题目图片
港口所在海域的理论深度基准面与黄海平均海平面相差1.05m。
该港口新建有掩护沉箱重力式码头,2个泊位,总长210m。沉箱基础采用抛石基床,基床厚度为1.8m,开挖基槽深度为1.5m。以黄海平均海平面作为基准面的水下地形测量,测得海底原泥面标高为-10.5m。沉箱下水出运压载后的稳定吃水为10.3m,乘潮安装时,沉箱底距基床顶面至少留有0.5m的富裕水深。
码头施工从施工准备工作开始,到码头附属设施安装、码头后方回填完成,共15项主要施工工序。
问题:
<1>.确定该海港码头的水位变动区的上、下限是多少?
<2>.沉箱在预制场预制后,适宜的水平运移和下水工艺有哪几种?
<3>.乘潮安放沉箱时,潮高至少要多少时才能安全进行安装?
<4>.绘制15项主要施工工序的流程框图。
