2027年一级建造师《铁路工程管理与实务》冲刺试卷二

铁路工程管理与实务 冲刺试卷 共 35 题 3769 次浏览 更新于 2026-09-27
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
铁路铺轨作业连接钢轨时,必须按规定预留( )。
  • A.起道量
  • B.拨道量
  • C.轨缝量
  • D.延伸量
2
下列地基处理方法中,施工前必须要进行工艺性试验的是( )。
  • A.碎石桩
  • B.抛石挤淤
  • C.堆载预压
  • D.换填
3
当某盘预应力钢丝拉力(含伸长率)和( )试验结果中有一项不合格时,除该盘钢丝应判为不合格外,还应从未试验的同批次钢丝中取双倍复检。
  • A.外观检查
  • B.反复弯曲试验
  • C.松弛性能
  • D.极限抗压强度
4
对于无缝线路长钢轨工地焊接,质量最易受控的方法是( )。
  • A.气压焊
  • B.闪光接触焊
  • C.铝热焊
  • D.电渣压力焊
5
根据铁路建设工程质量监督管理规定,一旦发生铁路建设工程质量事故,建设、施工、监理单位应规定的时间内向地区铁路监督管理局报告。规定的时间是( )h。
  • A.8
  • B.12
  • C.24
  • D.48
6
按照铁路线路安全保护区的规定,严禁在桥长500m以上铁路桥梁跨越的河道上下游采砂的范围是( )。
  • A.上游300m,下游3000m
  • B.上游500m,下游3000m
  • C.上游500m,下游5000m
  • D.上游300m,下游5000m
7
路基边坡渗沟的沟内应填充( ),底部应填块径不小于30cm的石块。
  • A.粗砂
  • B.混凝土
  • C.黏土
  • D.硬块石
8
在隧道相向开挖施工中,由于测量误差,导致具有相同贯通里程的中线点在空间不相重合,此两点在空间的闭合差称为( )误差。
  • A.允许
  • B.测量
  • C.施工
  • D.贯通
9
中等跨度钢梁在河中不易设置临时支墩的情况下,应采用( )拼装方式。
  • A.全悬臂
  • B.半悬臂
  • C.中间合龙悬臂
  • D.平衡悬臂
10
隧道初期支护采用钢拱架的主要作用是( )。
  • A.支承加固围岩
  • B.减缓围岩风化
  • C.填平补强围岩
  • D.限制围岩变形
11
铁路营业线框架式桥涵顶进施工时,预制涵段主体结构混凝土强度必须达到设计强度的( )%,才能开始顶进工作。
  • A.70
  • B.80
  • C.90
  • D.100
12
铁路隧道的初期支护是在开挖后进行的径向安全支护,其完整的施工方法是( )施工。
  • A.喷射混凝土
  • B.锚喷
  • C.格栅
  • D.拱架
13
对于平地下切、短而浅的一般土石路堑应采用( )开挖方法。
  • A.全断面
  • B.横向台阶
  • C.逐层顺坡
  • D.纵向台阶
14
采用盾构法修建隧道时,盾构的类型按开挖方式可以分为手掘式盾构、半机械式盾构和( )盾构。
  • A.固定机械支护式
  • B.机械式
  • C.泥水加压式
  • D.土压式
15
根据设计要求,有砟轨道整理,在规定的作业轨温范围内对线路至少进行两遍( )调整,使之达到验交标准。
  • A.初步
  • B.精密
  • C.精细
  • D.轨道
16
按照《铁路基本建设工程设计概(预)算编制办法》规定,对技术复杂的特大、大、中桥,地质复杂的隧道和工程复杂的新技术工点,应分别编制( )概(预)算。
  • A.综合
  • B.单项
  • C.初步设计
  • D.施工图
17
对于结构呈巨块状整体结构,开挖后围岩稳定、不坍塌、可能产生岩爆,围岩弹性纵波速度Vp>4.5km/s的围岩,可判定为( )级围岩。
  • A.Ⅰ
  • B.Ⅱ
  • C.Ⅲ
  • D.Ⅳ
18
路堑锚杆挡土墙施工步骤是( )。
  • A.自上往下
  • B.自下往上
  • C.自中间向两端
  • D.自两端向中间
19
现阶段广泛应用于软弱地层中修建隧道以及各种管道的施工方法是( )。
  • A.钻爆法
  • B.沉管法
  • C.新奥法
  • D.盾构法
20
在下列地基处理方法中,施工前需要选择有代表性地段进行工艺性试验的是( )。
  • A.高压旋喷桩
  • B.抛石挤淤
  • C.真空预压
  • D.堆载预压

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
轨道工程的轨枕道钉锚固通常采用的方法有( )。
  • A.承轨槽法
  • B.正锚法
  • C.反锚法
  • D.翻锚法
  • E.简锚法
22
在营业线桥梁改建施工中,加高桥梁墩台的方法包括( )。
  • A.砂浆垫高支座法
  • B.抬梁加高支座法
  • C.托盘加高施工法
  • D.抬高地基施工法
  • E.加厚桥梁面层法
23
下列内容属于铁路建设工程承包合同文件组成部分是( )。
  • A.合同协议书
  • B.中标通知书
  • C.技术交底书
  • D.施工图纸
  • E.技术标准
24
铁路无缝线路锁定施工时,在( )时需进行应力放散。
  • A.相邻两单元轨节锁定轨温差大于4℃
  • B.左右两股钢轨的锁定轨温差大于2℃
  • C.相邻两单元轨节锁定轨温之差为6℃
  • D.左右两股钢轨的锁定轨温之差为4℃
  • E.同一设计锁定轨温的长轨条最高与最低锁定轨温之差大于10℃
25
铁路隧道围岩的特性采用定量和定性相结合的方法进行描述。这些特性主要包括( )。
  • A.节理发育程度
  • B.软弱面情况
  • C.结构面特征
  • D.开挖后的稳定状态
  • E.地下水状况
26
铁路工程项目的关键测量科目实行彻底换手测量时,须更换( )。
  • A.测量人员
  • B.测量仪器
  • C.计算资料
  • D.测控点位
  • E.测量程序
27
下列静态投资中,属于建筑、安装工程费的有( )。
  • A.设备购置费
  • B.直接费
  • C.间接费
  • D.税金
  • E.生产准备费
28
水泥试验结果评定方法中,判定水泥为废品的检测项目包括( )。
  • A.初凝时间
  • B.安定性
  • C.终凝时间
  • D.氧化镁含量
  • E.三氧化硫含量
29
关于材料成本控制,下列措施属于材料用量控制的有( )。
  • A.实行限额领料
  • B.控制进货批量
  • C.认真计量验收
  • D.坚持余料回收
  • E.合理组织运输
30
在边坡高度大于20m地段,对于岩质软弱松散的傍山路堑,施工作业措施包括( )。
  • A.分级开挖
  • B.分级支挡
  • C.分级防护
  • D.坡脚预加固
  • E.逐层顺坡开挖

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31

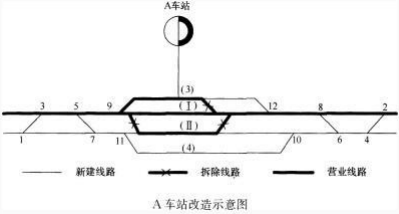

某单线铁路A车站进行复线改造,施工内容需要增加一条正线和到发线,增铺道岔和拆除道岔等工作(下图为A车站改造示意图)。
题目图片
问题:
<1>.针对背景材料,给出该车站的过渡方案。
<2>.针对背景材料,给出全部单号道岔的铺设方案和作业程序。
32
某客运专线特大桥,全长22km,施工内容包括:桥梁工程和双块式无砟轨道施工(不含铺轨)。桥梁下部工程施工工期为1年,计划冬季2个月不施工。
桥梁下部工程为钻孔桩基础,单层承台,实体墩台,下部工程混凝土总量为288000m³。投入的拌合站实际效率为每小时可拌合生产混凝土30m³,每月计划工作50个台班(含夜班)。
桥梁上部工程为32m双线整孔简支箱梁,在标段中间设置梁场,现场预制架设,架桥机每天可以架设2.5孔箱梁。要求在下部工程开工3个月后开始架梁,下部工程完工3个月后完成架梁。

施工单位提出的箱梁预制生产流程是:
题目图片
问题:
<1>.根据背景资料,给出合理划分的工区数量,并指出各工区承担的施工任务内容。
<2>.根据背景资料,通过计算给出桥梁下部工程应配置的拌合站数量。
<3>.根据背景资料,本工程需分别投入几台架桥机、几台运梁车?
<4>.根据背景资料中的箱梁预制生产流程,指出A、B、C各代表什么施工工序?
33
某集团公司施工总承包某新建铁路某标段工程。该工程设计标准时速160km/h,为有砟轨道的客货共线。工程内容包括路基、桥涵、隧道工程,不包括轨道、铺架、“四电”和站房工程。隧道为单线隧道。岐山1号隧道为Ⅲ级围岩,岐山2号隧道为Ⅳ级围岩。主要结构物位置及隧道中心里程如下图所示。
题目图片
问题:
<1>.根据背景资料,合理划分该标段工程的施工工区并给出施工范围。
<2>.根据背景资料,合理配备顺河特大桥所在工区的施工队伍。
<3>.根据背景资料,分别给出岐山1号、2号隧道的掘进方案。
<4>.岐山2号隧道施工需要投入哪些主要机械设备?
<5>.针对背景资料,给出岐山1号隧道施工流程。
34
某项目部承担一段位于北方的铁路线下工程施工.施工内容包括路基、桥涵和隧道。路基填筑除利用隧道弃碴外,均为借土填方路基,有800m长度的路基填筑高度达10m,取土场至工地道路穿越村镇。
桥涵均为扩大基础,个别基础开挖深度达到6.5m,地质为砂黏土,覆盖层8~10m。墩台身最高10m,无特殊结构。桥梁跨越的河道,水流较慢,施工期水深为2m,河面宽40m,跨河主跨为32m。
隧道除洞口60m为Ⅳ级围岩外,其余均为Ⅱ、Ⅲ级围岩。隧道基本无水,无不良地质,洞口段采取长管棚法进洞施工。
项目部进场后,对隧道的施工场地进行了初步布置,进出口场地充足且较为平坦,场地内规划了营房区、变电配电区、高山水池区、混凝土拌合区、炸药库。
问题:
<1>.根据背景资料,指出该项目有哪些施工安全控制重点。
<2>.指出隧道洞口段的开挖方法。
<3>.背景资料中隧道洞口平面布置还缺少哪些重要区域?
<4>.针对背景资料,给出跨河桥墩基础开挖采取的施工措施。
35
A施工单位承建某新建单线铁路隧道,隧道全长1280m。根据设计图纸,进口段50m埋置较深,出口段30m埋置较浅,设计围岩级别均为Ⅴ级,石质比较破碎。洞身部分除进、出口段外围岩级别主要为Ⅱ级,局部节理较发育地段围岩级别为Ⅲ级,地下水不发育。在施工前及施工中有以下情况发生:
事件一,进口段正洞施工时,施工单位采用全断面法开挖,刚进洞即发生塌方事故,所幸没有人员伤亡。
事件二,由于该隧道围岩中基本没有裂隙水,且钻孔时高压水有时不足,钻爆作业时粉尘特别大,施工队采取加强通风的措施,但效果不明显。
事件三,进出口段V级围岩段开挖支护完成后,同时进入洞身Ⅱ、Ⅲ级围岩地段施工,假定每一单口循环开挖进尺为2.50m,平均综合循环时间为12h,剩余20m后由出口端单口开挖。
问题:
<1>.指出事件一中造成隧道塌方的主要原因。
<2>.针对事件二,还可采取什么措施有效降低粉尘?
<3>.针对事件三,进入洞身Ⅱ、Ⅲ级围岩地段后多少天可实现隧道贯通。
