2027年一级建造师《铁路工程管理与实务》模拟试卷五

铁路工程管理与实务 模拟试卷 共 35 题 1289 次浏览 更新于 2026-09-27
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
根据《民用建筑设计统一标准》(GB50352-2019),下列民用建筑中属于高层民用建筑的是( )。
  • A.24m高多层办公楼
  • B.30m高单层展览馆
  • C.30m高多层住宅
  • D.110m高酒店
2
下列关于门窗工程叙述正确的是( )。
  • A.全玻璃的门和落地窗应选用装饰玻璃
  • B.非透明双向弹簧门应在可视高度部位安装安全玻璃
  • C.采光天窗应采用防破碎坠落的透光材料,当采用玻璃时,应使用平板玻璃
  • D.常开的防火门,当发生火灾时,应具有自行关闭和信号反馈的功能
3
下列事件中,满足结构安全性功能要求的是( )。
  • A.某厂房在正常使用时,吊车梁变形过大使吊车无法正常运行
  • B.某建筑物遇到罕遇地震,但结构仍保持整体稳定性
  • C.某游泳馆的水池出现了裂缝,无法蓄水
  • D.某水下构筑物在正常维护条件下,钢筋受到严重锈蚀,但满足使用年限
4

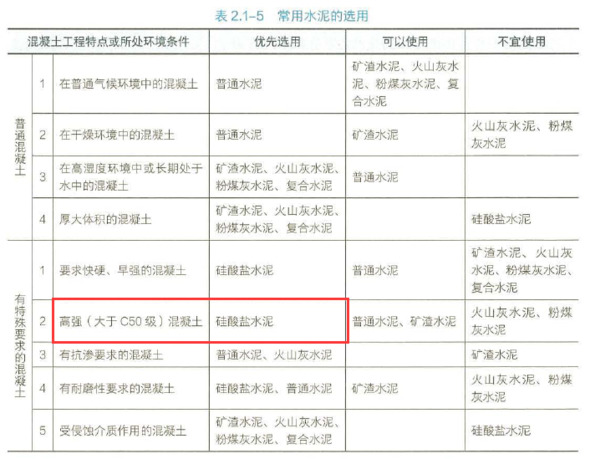

强度等级为C60的混凝土,应优先选用的水泥品种是( )。
  • A.硅酸盐水泥
  • B.普通硅酸盐水泥
  • C.矿渣硅酸盐水泥
  • D.火山灰硅酸盐水泥
5
关于混凝土拌合物和易性的说法,错误的是( )。
  • A.和易性是一项综合的技术性质,包括流动性、黏聚性和保水性
  • B.坍落度或坍落扩展度越大表示流动性越大
  • C.维勃稠度值越大表示流动性越小
  • D.影响混凝土和易性的最主要因素是砂率
6
防水卷材的低温弯折性可用来表示防水卷材的( )性能。
  • A.拉伸
  • B.大气稳定
  • C.温度稳定
  • D.柔韧性
7
关于建筑沉降观测描述正确的是( )。
  • A.沉降观测基准点不应少于4个
  • B.一般建筑物在基础开挖前进行沉降观测
  • C.民用高层建筑宜每加高2~3层观测一次
  • D.当最后100d最大沉降率小于0.1~0.4mm/d即认为达到稳定状态
8
一般用于大型工程的场地坐标测设及复杂工程的定位和细部测设的仪器是( )。
  • A.水准仪
  • B.经纬仪
  • C.激光铅直仪
  • D.全站仪
9

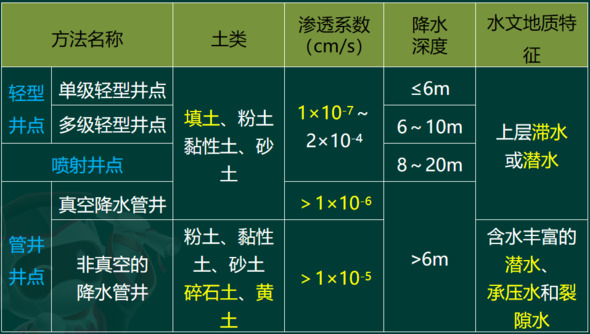

主要用于渗透系数较大的含水丰富的潜水、裂隙水的降水方法是( )。
  • A.轻型井点
  • B.喷射井点
  • C.非真空降水管井井点
  • D.真空降水管井井点
10
成孔注浆型钢筋土钉应采用两次注浆工艺施工。第一次注浆宜为( ),第二次注浆宜为( )。
  • A.都是水泥浆
  • B.都是水泥砂浆
  • C.水泥浆、水泥砂浆
  • D.水泥砂浆、纯水泥浆
11
下列可用作填方土料的是( )。
  • A.淤泥质土
  • B.膨胀土
  • C.有机质大于5%土
  • D.碎石类土
12
关于大体积混凝土温控指标的说法,正确的是( )。
  • A.混凝土浇筑体在入模温度基础上的温升值不宜大于60℃
  • B.混凝土浇筑体的里表温差(不含混凝土收缩的当量温度)不宜大于30℃
  • C.混凝土浇筑体的降温速率不宜大于3.0℃/d
  • D.拆除保温覆盖时混凝土浇筑体表面与大气温差不应大于20℃
13
施工缝的位置应在混凝土浇筑之前确定,有主次梁的楼板,施工缝应留置在( )。
  • A.主梁跨中1/2范围内
  • B.次梁跨中1/2范围内
  • C.主梁跨中1/3范围内
  • D.次梁跨中1/3范围内
14
模板支撑脚手架可调底座和可调托撑调节螺杆插入脚手架立杆内的长度不应小于( )mm。
  • A.80
  • B.100
  • C.120
  • D.150
15

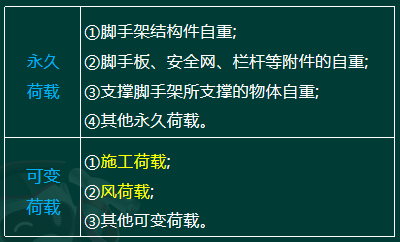

下列属于脚手架的可变荷载的是( )。
  • A.脚手架结构件自重
  • B.施工荷载
  • C.脚手板、安全网自重
  • D.支撑脚手架所支撑的物体自重
16
关于全玻幕墙安装的说法,不符合技术要求的是( )。
  • A.吊挂式全玻幕墙的吊夹与主体结构之间应设置柔性水平传力结构
  • B.吊挂玻璃下端与下槽底应留空隙,并采用弹性垫块支承或填塞
  • C.槽壁与玻璃之间应采用硅酮建筑密封胶密封
  • D.吊挂玻璃的夹具不得与玻璃直接接触
17
复合地基承载力特征值应通过( )确定。
  • A.载荷试验
  • B.其他原位测试
  • C.现场复合地基静载荷试验
  • D.经验公式计算
18
建筑施工企业在安全管理中必须坚持( )的方针。
  • A.安全第一,预防为主,综合治理
  • B.安全第一,预防为主,综合管理
  • C.安全第一,消防为主,综合管理
  • D.安全第一,防治为主,人人有责
19

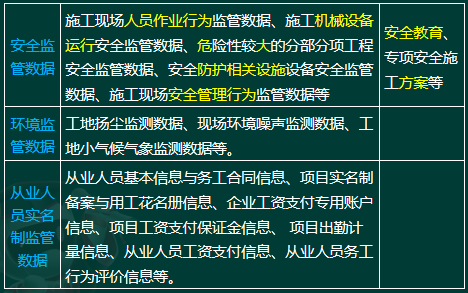

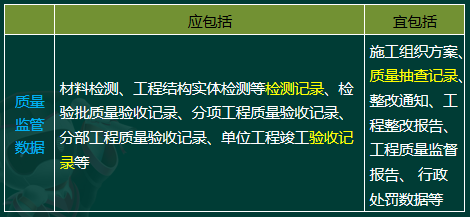

环境监管数据不包括( )。
  • A.工地扬尘监测数据
  • B.现场环境噪声监测数据
  • C.工地小气候气象监测数据
  • D.建筑材料进场数据
20

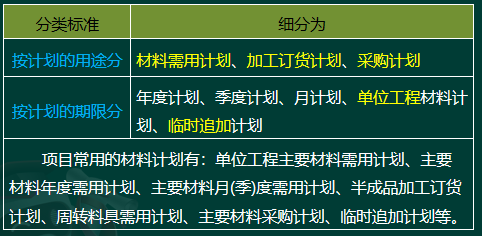

下列属于按计划的期限对材料计划进行分类的是( )。
  • A.材料需用计划
  • B.单位工程材料计划
  • C.加工订货计划
  • D.采购计划

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
下列楼梯的空间尺度要求中,符合《民用建筑设计统一标准》规范的有( )。
  • A.公共楼梯休息平台上部及下部过道处的净高不应小于2.20m
  • B.公共楼梯每个梯段的踏步一般不应超过18级,亦不应少于2级
  • C.当梯段改变方向时,楼梯休息平台的最小宽度不应小于梯段净宽,并不应小于1.20m
  • D.室内楼梯扶手高度自踏步前缘线量起不宜小于0.90m
  • E.踏步前缘部分宜有防滑措施
22
严禁用于饮水工程及与食品相接触工程的防冻剂是( )。
  • A.六价铬盐
  • B.亚硝酸盐
  • C.硝铵
  • D.尿素
  • E.碳酸盐
23
当设计无要求时,关于后张法预应力筋张拉施工的做法,正确的是( )。
  • A.先张拉楼面梁,后张拉楼板
  • B.对于平卧重叠构件:宜先下后上、逐层进行
  • C.有粘接预应力筋长度40m时,可一端张拉
  • D.无粘结预应力筋长度为40m时,可一端张拉
  • E.预应力筋宜按均匀、对称的原则张拉
24
关于钢筋绑扎连接(或搭接)的说法,正确的有( )。
  • A.受拉钢筋直径大于28mm时,宜采用绑扎搭接接头
  • B.受压钢筋直径大于28mm时,不宜采用绑扎搭接接头
  • C.轴心受拉杆件的纵向受力钢筋,可绑扎搭接接头
  • D.直接承受动力荷载结构中的纵向受力钢筋,可绑扎搭接接头
  • E.直接承受动力荷载结构中的纵向受力钢筋,不得采用绑扎搭接接头
25
下列关于砌体的砌筑顺序的规定,说法正确的是( )。
  • A.基底标高不同时,应从低处砌起,并应由高处向低处搭接
  • B.搭接长度L不应小于基础底的高差H,搭接长度范围内下层基础应扩大砌筑
  • C.砌体的转角处和交接处应同时砌筑
  • D.出檐砌体应按层砌筑,同一砌筑层应先砌墙身后砌出檐
  • E.当房屋相邻结构单元高差较大时,宜先砌筑高度较小部分,后砌筑高度较大部分
26
饰面板工程应对下列( )指标进行复验。
  • A.室内用花岗岩的放射性
  • B.水泥基粘接料的粘接强度
  • C.外墙陶瓷板的吸水率
  • D.外墙陶瓷板的抗压强度
  • E.严寒和寒冷地区外墙陶瓷板的抗冻性
27
关于施工临时用电方面,( )等作业环境照明未按规定使用安全电压的,应判定为重大事故隐患。
  • A.隧道
  • B.人防工程
  • C.高温
  • D.有导电灰尘
  • E.比较干燥
28
下列关于砌体结构说法正确的有( )。
  • A.多层砌体结构房屋中的承重墙梁可采用无筋砌体构件支承
  • B.6层的砌体结构民用房屋,除应在底层和檐口标高处各设置一道圈梁外,至少应在所有纵、横墙上隔层设置
  • C.圈梁宽度≥190mm,高度≥120mm,配筋不应少于4φ12,箍筋间距≤200mm
  • D.底部框架-抗震墙结构房屋底部现浇混凝土抗震墙厚度≥160mm
  • E.配筋砌块砌体抗震墙应全部用灌孔混凝土灌实
29
项目管理绩效评价的指标包括( )。
  • A.项目质量、安全、环保、工期、成本目标完成情况
  • B.供方(供应商、分包商)管理的有效性
  • C.合同履约率、相关方满意度
  • D.风险预防和持续改进能力
  • E.企业综合效益
30

泥浆护壁钻孔灌注桩坍孔后的通病防治中,若地下水位变化过大,应采取的措施是( )。
  • A.升高护筒
  • B.降低护筒
  • C.增大水头
  • D.减小水头
  • E.用虹吸管连接

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31
某施工总承包单位承接了一项建筑基坑工程的施工,基坑开挖深度12m,基坑南侧距基坑边6m处有一栋6层既有住宅楼。其中,基坑工程为专业分包工程。
在施工过程中,发生了下列事件;
事件1:为确保施工安全,总承包单位委派一名持相关证件且经验丰富的同志到项目担任安全总监。项目经理部建立了施工安全管理机构,设置了以安全总监为第一责任人的项目安全管理领导小组。项目经理主持编制了项目职业健康安全技术措施计划,经有关部门批准后,招聘兼职安全管理人员进行现场监督实施。
事件2:施工总承包单位督促专业分包单位针对深基坑组织编制了专项施工方案。施工单位组织召开专家论证会,参加专家论证会的成员包括专家组成员;建设单位项目负责人;监理单位项目总监理工程师及相关人员;总承包单位的技术负责人、项目负责人、专项方案的编制人员;设计单位项目技术负责人及相关人员。
事件3:在进行建筑施工安全检查时,有一项分项检查评分表为零分,汇总表得分为80分。
【问题】
 1.指出事件一中存在的不妥之处,并分别说明理由。(本题有2项不妥,多答不得分)
 2.事件二中,参加专家论证会的人员还有哪些?专家论证的主要内容有哪些?
 3.事件三中,该工程施工安全检查评定的等级是什么?应如何处理?
 4.简述危大工程专项施工方案的主要内容有哪些?
 5.简述基坑工程检查评定的保证项目有哪些?
32
某办公楼工程,建筑面积98000m2,劲性钢筋混凝土框筒结构。地下3层,地上46层,建筑高度约203m。
在施工过程中,发生了如下事件:
事件一:根据现场条件,场区内设置了办公区、生活区、木工加工区等生产辅助设施,并按相关原则布置好供水管网。
事件二:为了充分体现绿色施工在施工过程中的应用,在建筑工程施工图完成后,对绿色建筑进行了预评价。
事件三:结构施工期间,项目有150人参与施工,项目部组织了10人的义务消防队,楼层内配备了消防立管和消防箱,消防箱内消防水管长度达20m;在临时搭建的100m2建筑物区域内配备了2只10L灭火器。
事件四:由于工期较紧,施工总承包单位于晚上11点后安排了劲性钢结构构件进场和焊接作业施工。附近居民以施工作业影响夜间休息为由进行了投诉。当地相关主管部门在查处时发现:施工总承包单位未办理夜间施工许可证;检测夜间施工场界噪声值达到60分贝。
【问题】
 1.事件一中,简述供水管网的布置原则有哪些?供水系统包含哪些内容?
 2.事件二中,绿色建筑评价指标体系由哪5类指标组成?并指出健康舒适的评分项有哪些?
 3.指出事件三中有哪些不妥之处,并分别写出正确方法。(本题2项不妥,多答不得分)
 4.写出事件四中施工总承包单位对所查处问题应采取的正确做法。
33
某施工单位承建两栋15层的框架结构工程。合同约定:①钢筋由建设单位供应;②工程质量保修按国务院令第279号执行。开工前施工单位编制了单位工程施工组织设计,并通过审批。
施工过程中,发生下列事件:
事件1:建设单位按照施工单位提出的某批次钢筋使用计划按时组织钢筋进场。
事件2:因工期紧,施工单位建议采取每五层一次竖向分阶段组织验收的措施,得到建设单位的认可。项目经理部对施工组织设计进行了修改,其施工部署中劳动力计划安排为“为便于管理,选用一个装饰装修班组按栋分两个施工段组织流水作业”。
事件3:工程最后一次阶段验收合格,施工单位于2015年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日进行,并要求“工程质量保修书”中竣工日期以11月18日为准。施工单位对竣工日期提出异议。
【问题】
 1.事件1中,对于建设单位供应的该批次钢筋,建设单位和施工单位各应承担哪些责任?
 2.事件2中,简述项目在施工过程中发生哪些事件后应及时对施工组织设计进行修改或补充?
 3.事件2中,本工程劳动力计划安排是否合理?若不合理,写出合理安排。
 4.事件3中,施工单位对竣工日期提出异议是否合理?说明理由。写出本工程合理的竣工日期。
34
某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼,学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构。地上十层,地下二层。
在施工过程中,发生了下列事件:
事件一:施工单位进场后,针对工程进度计划的不同编制对象,施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。
事件二:首层水平杆搭设后,施工项目负责人组织有关人员对现场脚手架再次进行检查验收,检查结果合格。

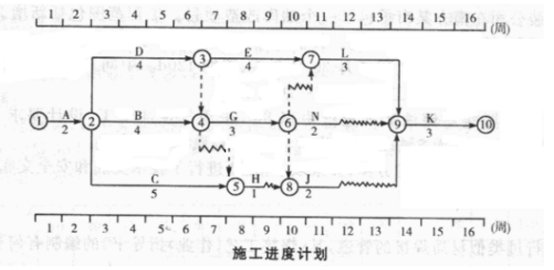

事件三:主体结构验收后,项目监理机构批准的施工进度计划如图所示(时间单位:周)。各工作均按匀速施工。
题目图片
施工到第4周末时进行进度检查:A工作已经完成。B工作施工时,遇到罕见特大暴雨,造成施工单位的施工机械损坏,损失1万元,实际只完成估算工程量的25%。C工作为检验检测配合工作,只完成了估算工程量的20%。施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置。
【问题】
 1.事件一中,简述单位工程进度计划一般包括哪些内容?
 2.事件二中,是否应对脚手架进行检查验收?还有哪些阶段应对脚手架进行检查验收。

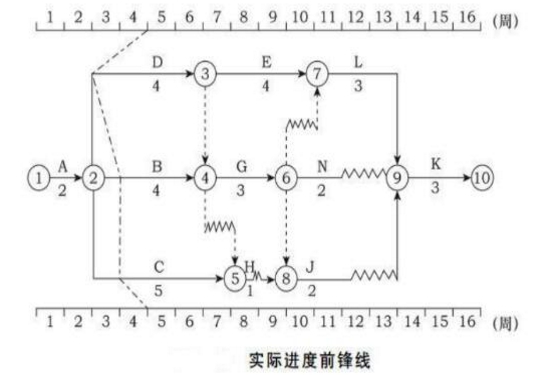

 3.根据第4周末的检查结果,绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度及其对工期的影响,并说明理由。
 4.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
 5.施工单位是否可以就事件B、D提出费用索赔?为什么?
35
某新建住宅工程,建筑面积12000m2,剪力墙结构,投资额6000万元。本合同段招标控制价为5000万元;施工总承包单位按市场价格计算的造价为5200万元,最终以4800万元作为投标价并中标。
建设单位与施工总承包单位依据《建设项目工程总承包合同(示范文本)》(GF-2020-0216)签订了合同协议书,其中合同条款内容为:本工程为施工总承包;承包范围为土建、水电安装、内外装修及室外道路和小区园林景观;施工质量标准为合格;工程款按每月完成工作量的95%支付;缺陷责任期为12个月;除主体及地基基础外,其它分部工程保修期限均为5年;保修金为总价的5%;工期计划开始时间2017年10月1日,工期为15个月。
地上结构第十层混凝土施工完成后,项目部对本层混凝土成本进行了成本分析。第十层混凝土目标成本和实际成本见下表。
题目图片
地面瓷砖铺贴工程量为2000㎡,施工单位的预算成本单价200元/㎡;计划每天铺贴40㎡,铺贴施工至第10天末检查,实际成本单价250元/㎡,实际费用10万元。
内装修施工时,项目经理发现建设单位提供的工程量清单中未包括一层公共区域地面面层子目,铺贴面积1200㎡。因招标工程量清单中没有类似子目,于是项目经理按照市场价格系重新组价,综合单价1000元/㎡,报经现场与专业监理工程师审核退回,监理要求依据本合同原则重新上报综合单价。
缺陷责任期终止证书颁发后7天内,施工总包单位按照规定提交了返还质量保证金申请。但是建设单位以保修期限还未届满为由拒绝返还质量保证金。
【问题】
 1、简述合同协议书包含哪些内容?
 2、采用因素分析法分析混凝土材料数量、单价、损耗率变化对第十层混凝土施工成本增减的影响。除因素分析法外成本基本分析方法还有哪些?
 3、使用挣值法计算地面瓷砖铺贴施工至第10天末时的进度偏差和费用偏差并做判断。
 4、列式计算报价浮动率。依据本合同原则,确定一层公共区域楼地面面层的综合单价。
 5、建设单位关于返还质量保证金的做法是否正确,分别说明理由。
