2021年一级建造师《铁路工程管理与实务》试题(网友回忆版)

铁路工程管理与实务 历年真题 共 35 题 3773 次浏览 更新于 2026-09-27
下载试卷(PDF)

一、单项选择题

本类题共20题,每题1分,共20分。下列每题的选项中,只有一项最符合题意。

1
影响混凝土凝结时间的因素有水泥的品种和( )。
  • A.混凝土含砂率
  • B.水泥细度
  • C.外加剂种类
  • D.骨料级配
2
某组混凝土试件抗压强度分别为36.0MPa、40.0MPa、42.0MPa,该组混凝土试件的强度代表值是( )MPa。
  • A.36.0
  • B.39.3
  • C.40.0
  • D.42.0
3
关于无砟轨道道岔组装连接方式的做法,正确的是( )。
  • A.以直股基本轨为基准股,先直股后侧股
  • B.以侧股尖轨为基准股,先直股后侧股
  • C.以直股基本轨为基准股,先侧股后直股
  • D.以侧股尖轨为基准股,先侧股后直股
4
下列关于隧道施工说法正确的是( )
  • A.岩溶隧道暗河段施工以封堵为主、以排为辅
  • B.瓦斯隧道爆破执行“一炮三检”等制度
  • C.岩爆隧道采用预裂爆破技术施工
  • D.高原冻土隧道衬砌采用普通混凝土
5
基床表层级配碎石大面积铺筑前,需进行现场填筑压实工艺试验。试验段长度为( )m。
  • A.30
  • B.50
  • C.100
  • D.200
6
钢梁采用拖拉法架设,在钢梁拖拉、纠偏并就位后,施工顺序正确的是( )。
  • A.顶梁→拆临时支垛→落梁就位→安装支座→安装附属设备
  • B.顶梁→安装支座→落梁就位→拆临时支垛→安装附属设备
  • C.顶梁→拆临时支垛→安装支座→落梁就位→安装附属设备
  • D.顶梁→落梁就位→拆临时支垛→安装支座→安装附属设备
7
隧道爆破作业后发现瞎炮时,对瞎炮进行处理的人员必须是( )。
  • A.专职安全员
  • B.带班人员
  • C.司钻人员
  • D.原装炮人员
8
负责审批铁路隧道超前地质预报实施细则的单位是( )。
  • A.建设单位
  • B.设计单位
  • C.监理单位
  • D.咨询单位
9
道岔铺设时,铺设外部曲线外股的紧前工作是( )。
  • A.铺设直线外股钢轨及辙叉
  • B.安装连接杆
  • C.安装转辙机
  • D.安装轨道电路
10
变、配电所设备基坑挖后,应检测基底土壤的( )。
  • A.承载力
  • B.电阻率
  • C.含水量
  • D.酸碱度
11
铁路信号专用计轴设备可替代轨道电路,实现( )功能。
  • A.车地信息传输
  • B.断轨检查
  • C.轨道区段空闲与占用检查
  • D.设备自动恢复
12
铁路工程控制网不定期复测维护由( )单位负责组织实施。
  • A.建设单位
  • B.施工单位
  • C.设计单位
  • D.监理单位
13
有砟轨道人工整道的顺序是( )。
  • A.串轨→方枕→捣固→起道→补砟→拨道
  • B.串轨→方枕→起道→拨道→补砟→捣固
  • C.串轨→方枕→起道→补砟→捣固→拨道
  • D.串轨→方枕→补砟→起道→捣固→拨道
14
组合体系拱桥的主要承重结构是( )。
  • A.梁和吊柱
  • B.拱和梁
  • C.拱和吊柱
  • D.梁和立柱
15
某营业线顶进涵箱顶无覆盖土,孔径5m。施工前优先选用的线路加固方法是( )。
  • A.吊轨纵横梁
  • B.吊轨
  • C.轨束梁
  • D.钢便梁
16
关于岩溶隧道施工说法错误的是( )。
  • A.隧道施工宜采用动态设计、动态施工,及时优化调整设计施工方案
  • B.施工前应调查地表水出露情况,必要时可采取地表注浆等措施
  • C.溶洞位于隧道一侧时,可先开挖另一侧,等支护完再开挖该侧
  • D.岩溶隧道施工应加强洞内外观察及围岩变形、外水压力等监测
17
下列属于道岔单项试验内容的是( )。
  • A.故障电流试验
  • B.分路试验
  • C.残压测试
  • D.极性交叉试验
18
地方电网给高速铁路牵引变电所进线提供的电力为( )。
  • A.10KV
  • B.35KV
  • C.110KV
  • D.220KV
19
适用于高原地区铁路使用的电力高压设备( )?
  • A.调压器
  • B.小电阻柜
  • C.SF6高压组合电器
  • D.开关柜
20
CTCS-3列车运行控制系统的信息传输主要是通过( )实现。
  • A.GSM-R
  • B.轨道电路
  • C.信号机
  • D.地面环线

二、多项选择题

本类题共10题,每题2分,共20分。下列每题的选项中,有两个或两个以上符合题意,至少有一个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
铁路隧道超前地质预报实施单位应将超前地质预报成果报( )。
  • A.建设单位
  • B.咨询单位
  • C.设计单位
  • D.施工单位
  • E.监理单位
22
在ZPW-2000系列轨道电路施工中,属于室内设备安装的有( )。
  • A.发送器
  • B.接收器
  • C.电缆模拟网络
  • D.补偿电容
  • E.衰耗盘
23
以下属于高性能混凝土矿物掺合料有( )。
  • A.磨细矿渣
  • B.硅灰
  • C.粉煤灰
  • D.石灰
  • E.磨细天然沸石
24
关于路基施工的说法,正确的有( )。
  • A.中心开挖高度为4m的平缓山地路堑可采用全断面开挖
  • B.横坡1︰12的一般土石路堑可采用横向台阶开挖
  • C.边坡高度30m的硬岩路堑可采用洞室爆破开挖
  • D.土质傍山路堑可采用纵向台阶开挖
  • E.路堤填筑同一层面可采用不同填料
25
某桥钻孔桩桩长70~80m,桩径2.5m,地质为黏性土、砂性土及中等硬度基岩。下列钻机中,可用于该桥桩基成孔的有( )。
  • A.冲击钻机
  • B.正循环旋转钻机
  • C.反循环旋转钻机
  • D.旋挖钻机
  • E.套管钻
26
关于铁路悬臂浇筑连续梁施工的说法,正确的有( )。
  • A.合龙段的混凝土强度可提高一级
  • B.浇筑前应将前段混凝土接茬处洒水润湿
  • C.挂篮在梁段浇筑时弹性变形可一次调整
  • D.桥墩两侧梁段悬臂施工应对称平衡
  • E.连续梁的体系转换在临时固结解除前进行
27
电力机电设备监控系统缆线敷设完工后,缆线两端标签应标明的信息有( )。
  • A.长度
  • B.施工负责人
  • C.起止设备名称
  • D.型号
  • E.电阻
28
下列接触网与支持装置中,适用于高速铁路的有( )。
  • A.腕臂
  • B.硬横梁
  • C.软横跨
  • D.吊柱
  • E.隧道水平悬挂
29
适用于接触网供电电缆过轨的预埋管有( )。
  • A.无缝钢管
  • B.镀锌钢管
  • C.高强PVC管
  • D.HDPE管
  • E.钢丝波纹管
30
下列信号设备中,构成CTCS-2列车运行控制系统的有( )。
  • A.轨道电路
  • B.无线闭塞中心
  • C.应答器
  • D.集中监测
  • E.列控中心

三、案例分析题

本类题共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。共120分。

31
某新建高速铁路站前工程第一标段地处沿海地区,设计速度350km/h,轨道结构为CRTS双块式无砟轨道。其中,某段路基长1.5km,位于直线段,两端均与桥台衔接,地基处理方法为CFG桩,基床表层及过渡段填料均为级配碎石。施工过程中发生以下事件:
事件一:项目经理部编写的CFG桩施工方案部分内容如下:
(1)CFG桩混凝土应连续灌注,强度应满足设计要求;
(2)CFG桩施工前应根据地质条件差异和工装设备变化选择有代表性的1个加固单元进行成桩工艺性试验,确定各项施工工艺参数后,进行单桩承载力试验,确认设计参数;
(3)桩身完整性采用声波透射法进行检验,有疑问时采用平板载荷试验进行验证。
事件二:项目经理部编写的路堤填筑作业指导书部分内容如下:
(1)基床底层填料最大粒径应小于75mm;
(2)路堤填筑从路基中心开始向两侧路肩碾压;
(3)碾压时,采用先弱振、后强振的方式,最后静压收光。
事件三:项目总工程师组织路基工程施工技术交底,要求各部门负责人参加。
技术交底的部分内容有:过渡段每填筑层进行压实系数检测,检测合格后即进行上一层的填筑。问题:
<1>.写出事件一中施工方案不妥之处的正确做法。
<2>.写出事件二中作业指导书不妥之处的正确做法。
<3>.写出事件三中还应参加技术交底的人员。
<4>.写出事件三中过渡段填筑还应检测的压实指标。
32
某新建电气化铁路双线隧道全长7836m,最大埋深863m,最小埋深40m。全隧共设2座斜井。隧址区内地势总体上呈现中间高、两侧低态势,地形复杂。地质以千枚岩夹灰岩、炭质板岩为主,裂隙水不发育。施工过程中发生以下事件:
背景资料

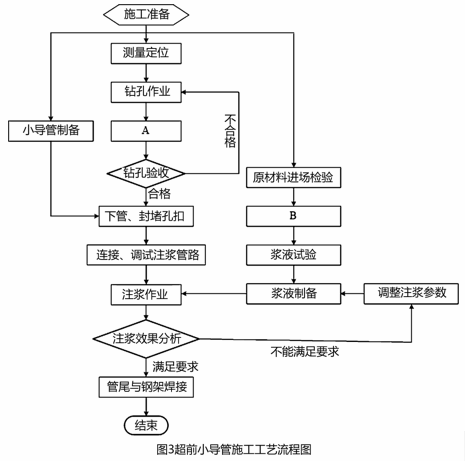

事件一:项目经理部工程部编制了超前小导管施工工艺流程,如图3所示。
题目图片
事件二:隧道掘进距进口2650m时,埋深约680m。超前地质预报显示前方20m范围构造发育,挤压褶曲明显,岩体破碎,局部有夹泥层等软弱夹层,节理很发育,岩芯有饼化现象。开挖过程中,岩体位移显著,持续时间较长,自稳能力差,基底有隆起现象,判定为不良地质。
事件三:为了安全通过事件二中不良地质地段,设计院对该段出具的方案为:采用V级曲墙式复合衬砌;全环采用型钢钢架加强支护,纵向间距0.5m;拱部设Φ42超前小导管,每根长4.5m,环向间距0.4m,纵向搭接2m;采用三台阶临时仰拱法施工。项目经理部工程部根据地质资料和设计方案,提出了关键控制内容,其内容有:超前地质预报、监控量测和喷射混凝土初期支护等。
事件四:电气化接触网采用刚性接触悬挂,由吊柱、支持结构、汇流排、膨胀单元和刚柔过渡单元组成。
问题:
<1>.针对事件一,写出A、B代表的工序名称。
<2>.根据背景资料和事件二,该隧道不良地质属于哪种类型?
<3>.针对事件三,补充关键控制内容。
<4>.针对事件四,补充完善刚性接触悬挂的组成部分。
33

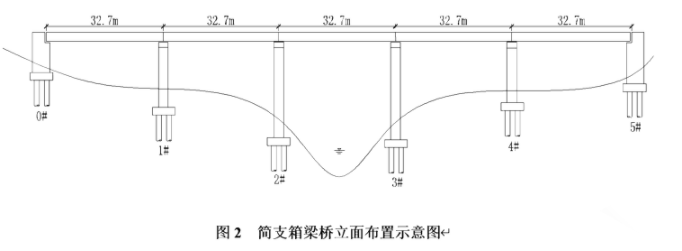

某施工单位承建一座双线铁路桥,该桥上部结构为5-32m简支箱梁,基础设计为钻孔桩,桩径1.2m,桩长32~48m。该桥立面布置如图2所示。
题目图片
桥址区域地质从上至下为:人工素填土、黏性土、全风化泥岩、强风化泥质灰岩。桩基采用旋挖钻机成孔,导管法浇筑水下混凝土,强度等级为C30。施工过程中发生以下事件:
事件一:项目经理部编制的钻孔桩施工工艺流程内容为:施工准备→埋设钻孔护筒→搭设作业平台→X→钻孔→成孔检测→清孔→安放钢筋笼→Y→浇筑水下混凝土→拔出导管、护筒→基桩检测。
事件二:本桥1#~4#墩采用泥浆护壁钻孔,施工队在上述墩位间设置泥浆池,采用优质黏土造浆。为了保证泥浆质量,项目经理部技术人员对泥浆比重、黏度和pH值进行了检测,所检测指标均合格。
事件三:项目经理部编写了钻孔桩技术交底书,部分内容为:
(1)钻孔作业应连续进行,因故停钻时,应将钻头提升至泥浆面位置;
(2)导管应试拼试压,试压的压力为孔底静水压力的1.2倍;
(3)当混凝土面上升到钢筋笼下端时,为防止钢筋笼上浮,使用流动性较小的混凝土浇筑,并减慢浇筑速度。事件四:0#台、5#台台址地势较高,桩基施工具备干作业成孔条件。
项目经理部组织编写了导管法干孔浇筑混凝土作业指导书,部分内容为:
(1)混凝土按水下混凝土配合比拌制;
(2)孔内混凝土采用导管法连续浇筑至桩顶设计标高;
(3)桩顶混凝土采用自然养护。
问题:
<1>.针对事件一,写出X、Y代表的工序名称。
<2>.针对事件二,还有哪些泥浆性能指标需要检测?
<3>.针对事件三中不妥之处,写出正确做法。
<4>.针对事件四中不妥之处,写出正确做法。
34

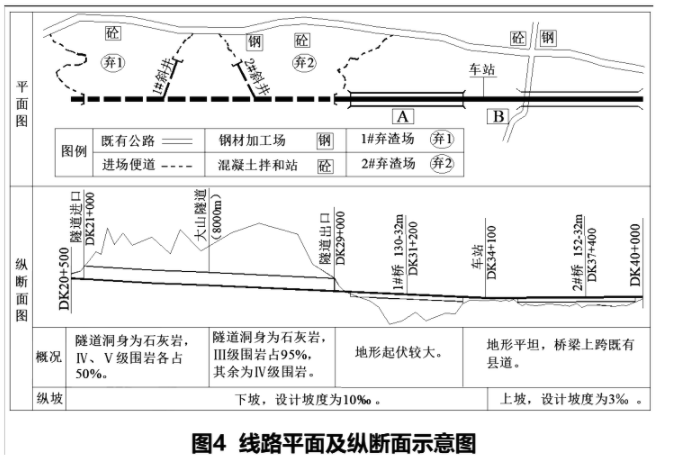

某新建高速铁路站前工程第二标段正线长度19.5km,起讫里程为DK20+500~DK40+000,线路平面及纵断面如图4所示。
题目图片
主要工程情况如下:路基及站场土石方共40万m3。车站范围内地形较平坦,均为填方,路堤高度为1.5~3.0m。双线桥梁两座。
1#桥上部结构为130-32m简支箱梁,墩高18~34m;2#桥上部结构为152-32m简支箱梁;简支箱梁均采用整孔预制架设方案。
图4平面图中,场地A和场地B均具备作为简支箱梁预制场的条件,拟选择其中一处作为预制场;计划在试生产15孔箱梁后进行箱梁生产许可认证,剩余箱梁计划在6.5个月内完成预制,制梁台座预制箱梁综合进度指标为5孔/(月·制梁台座)。双线隧道一座。隧道设斜井两处,斜井长均为500m,斜井综合坡率均为8%。隧道进口工区和1#斜井工区的洞渣弃至1#弃渣场,隧道出口工区和2#斜井工区的洞渣弃至2#弃渣场。部分洞渣可加工成碎石和机制砂,用于本工程,项目经理部计划在其中一个弃渣场内设置地材加工场。正线道床为CRTS双块式无砟道床,采用轨排框架法施工。
项目经理部制定的施工工艺流程为:施工准备→支承层、底座及限位凹槽、隔离层及弹性垫层施工→道床板底层钢筋绑扎→散枕→X→轨排吊装就位→Y→上层钢筋安装、接地钢筋及端子焊接→模板安装→轨排精调、固定→道床板混凝土浇筑、养生→拆除模板和轨排框架→螺栓孔封堵、伸缩缝填缝→质量检查。本标段线下工程工期为36个月。
问题:
<1>.写出图4平面图中缺少的路基施工所需大型临时设施名称。
<2>.根据背景资料,地材加工场应设在哪个弃渣场?说明理由。
<3>.根据图4,写出大山隧道进口工区应采取的洞内施工排水方案。
<4>.根据背景资料,应选择哪个场地作为箱梁预制场?说明理由。
<5>.根据背景资料,至少应设置多少个箱梁制梁台座?
<6>.写出双块式无砟道床施工工艺流程中X、Y代表的工序名称。
35

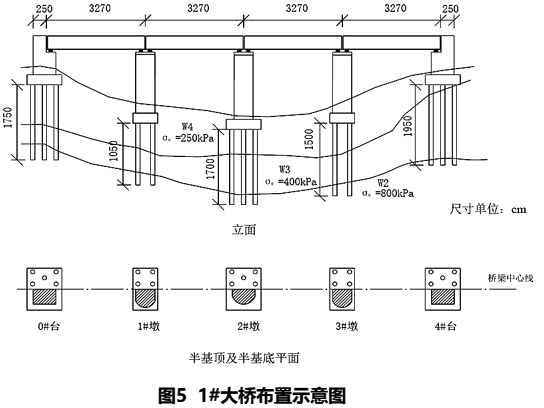

某集团公司承担新建电气化铁路综合第一标段施工任务。主要项目内容有:路基、桥涵、隧道、轨道、电力、电力牵引供电、通信、信号工程以及相应的大临及辅助工程。桥梁5座,总长6580m。其中1#大桥桩基直径为100cm。1#大桥布置如图5所示。
题目图片
施工过程中发生以下事件:
事件一:项目进场后,项目经理部根据铁路建设项目现场管理规范要求,在驻地醒目位置设置了揭示牌,揭示牌上标明的项目内容有:工程名称、工程范围、建设单位、设计单位、监理单位、施工单位、项目经理、技术负责人、安全负责人;在驻地会议室内按规范样式张贴了相关图表,图表种类有:组织机构框图、安全保证体系、质量保证体系、环境保证体系、项目管理方针和管理目标。公司对项目经理部驻地进行验收时,提出揭示牌内容及会议室图表种类不全,需整改完善。
事件二:项目经理部为了有效控制施工成本,提出了成本控制的方法:
(1)按照量价分离的原则,控制工程直接成本;
(2)采取精简机构的措施,降低间接成本;
(3)为落实大成本管理理念,将工期成本纳入成本控制范畴。公司审查后认为,采取的成本控制措施内容不全、覆盖面不够,应当补充完善。
事件三:项目经理部为了保证施工成本核算的准确性,按照以下方法开展成本核算工作:
(1)严格按照施工企业会计制度的规定,逐季进行成本核算工作;
(2)坚持当月18日开展库存材料盘点确定材料消耗,20日与劳务队验工计价,25日与业主验工计价,据此严格划清成本界限;
(3)采用会计核算方法开展施工成本核算工作。
开工半年后,公司对项目经理部进行了成本管理检查,指出上述(1)、(2)两条内容不符合成本核算规定,第(3)条方法单一,不能全面准确反映项目内部经济活动情况,要求予以完善。
事件四:项目经理部确定的电缆单盘测试项目有:环阻、绝缘电阻、电气绝缘强度、串音、工作衰耗、盘长。配置的检测仪器(工具)有:低频缆线测试仪、耐压测试仪、兆欧表、高精度万用表、钢卷尺。
问题:
<1>.针对事件一,补充完善揭示牌内容及会议室图表种类。
<2>.根据图5,计算1#大桥桩基总有效长度。(单位:m)
<3>.针对事件二,项目经理部控制施工成本方法还应包括哪些?
<4>.针对事件三,写出(1)、(2)两条内容的正确做法,并完善第(3)条中的核算方法。
<5>.针对事件四,分别写出每个测试项目所对应的检测仪器(工具)名称。(每个测试项目仅选一种仪器或工具,多选不得分)
