2026年一级造价工程师《建设工程造价案例分析(水利工程)》模拟试卷一
建设工程造价案例分析(水利工程)
模拟试卷
共 6 题
1777 次浏览
更新于 2026-09-28
一、案例分析题
根据所给材料回答问题。
1
中部某市为提升城市防洪能力,改善流域生态环境,拟对当前水系进行综合治理,工程任务以堤防加固为主,兼顾河道整治。
该工程位于汉江某二级支流上,目前正处于初步设计阶段。其建筑工程包括堤防加固工程.河道整治工程.房屋建筑工程和其他建筑工程。
已知:
(1)堤防工程4204.64万元,河道整治工程1055.89万元,导流工程150万元,施工交通工程132万元,辅助生产厂房.仓库和办公用房100万元,交通工程中对外公路工程86万元.运行管理维护道路工程120万元,供电设施工程89万元,施工供电工程54万元,施工房屋建筑工程92万元,其他施工临时工程30.38万元,机电设备及安装工程11.85万元,金属结构设备及安装工程58.31万元,独立费用764.73万元,基本预备费为工程一至五部分投资合计的5%,价差预备费不计。
(2)值班宿舍及文化福利建筑工程投资按主体建筑工程投资百分率计算:
1)枢纽工程:
投资≤50000万元时,取1.0%~1.5%;
50000万元<投资≤100000万元时,取0.8%~1.0%;
投资>100000万元时,取0.5%~0.8%。
2)引水工程:取0.4%~0.6%。
3)河道工程:取0.4%。
(3)室外工程按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取下限。
(4)其他建筑工程投资按照主体建筑工程的3%计算。
(5)建设征地移民补偿静态投资890.96万元,环境保护工程静态投资145.84万元,水土保持工程静态投资167.02万元。
问题:
1.计算房屋建筑工程投资。
2.计算建筑工程投资。
3.计算工程部分静态投资。
4.计算静态总投资。
以上计算结果均保留两位小数。
该工程位于汉江某二级支流上,目前正处于初步设计阶段。其建筑工程包括堤防加固工程.河道整治工程.房屋建筑工程和其他建筑工程。
已知:
(1)堤防工程4204.64万元,河道整治工程1055.89万元,导流工程150万元,施工交通工程132万元,辅助生产厂房.仓库和办公用房100万元,交通工程中对外公路工程86万元.运行管理维护道路工程120万元,供电设施工程89万元,施工供电工程54万元,施工房屋建筑工程92万元,其他施工临时工程30.38万元,机电设备及安装工程11.85万元,金属结构设备及安装工程58.31万元,独立费用764.73万元,基本预备费为工程一至五部分投资合计的5%,价差预备费不计。
(2)值班宿舍及文化福利建筑工程投资按主体建筑工程投资百分率计算:
1)枢纽工程:
投资≤50000万元时,取1.0%~1.5%;
50000万元<投资≤100000万元时,取0.8%~1.0%;
投资>100000万元时,取0.5%~0.8%。
2)引水工程:取0.4%~0.6%。
3)河道工程:取0.4%。
(3)室外工程按房屋建筑工程投资(不含室外工程本身)的15%~20%计算,本工程取下限。
(4)其他建筑工程投资按照主体建筑工程的3%计算。
(5)建设征地移民补偿静态投资890.96万元,环境保护工程静态投资145.84万元,水土保持工程静态投资167.02万元。
问题:
1.计算房屋建筑工程投资。
2.计算建筑工程投资。
3.计算工程部分静态投资。
4.计算静态总投资。
以上计算结果均保留两位小数。
二、案例分析题
根据所给材料回答问题。
2

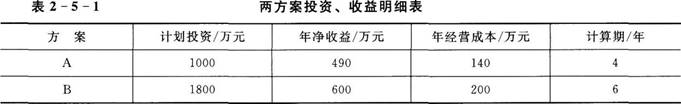

某工程两个设计方案,投资.收益明细表见表2—5—1(期初一次性投资,当年即产生效益),行业基准收益率为10%。

问题:
1.采用财务净现值法优选方案。
2.分析优选方案的投资额(变动±10%).经营成本(变动±10%)变化对所选方案财务净现值的影响,并计算敏感度系数。

问题:
1.采用财务净现值法优选方案。
2.分析优选方案的投资额(变动±10%).经营成本(变动±10%)变化对所选方案财务净现值的影响,并计算敏感度系数。
三、案例分析题
根据所给材料回答问题。
3

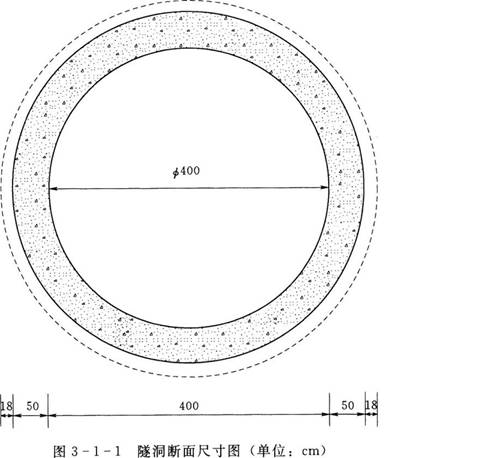

某引水隧洞长度为437m,设计断面为直径4m的圆形,目前开展初步设计概算编制。隧洞开挖断面为圆形,衬砌厚度50cm,见图3—1—1。假设施工超挖为18cm,不考虑施工附加量及运输操作损耗。衬砌混凝土的配合比资料见表3—1—1。


试求出:
1.设计开挖量和混凝土衬砌量。
2.预计的开挖出渣量。
3.假设综合损耗率为5%,则该隧洞混凝土衬砌工作应准备多少水泥(t).卵石(m3).砂(m3)?
所有计算结果保留两位小数。


试求出:
1.设计开挖量和混凝土衬砌量。
2.预计的开挖出渣量。
3.假设综合损耗率为5%,则该隧洞混凝土衬砌工作应准备多少水泥(t).卵石(m3).砂(m3)?
所有计算结果保留两位小数。
四、案例分析题
根据所给材料回答问题。
4
隶属水利局下的某区水文总站(以下称“采购人”)已按计划,于2016年在某区新建了一座水文站。在工程竣工验收后,根据“三年环保行动计划”的有关精神,为进一步提升水质监测预警能力,决定利用中央专项环保资金进行新型特种水质监测设备的临时采购,采购合同估算价150万元。由于该新型设备不在当地的集中采购目录中,货物类的采购限额标准为50万元,政府采购货物项目公开招标数额标准为400万元,2018年11月采购人委托某招标代理机构依照竞争性磋商形式进行采购。期间共有五家供应商参加了本项目的竞争性磋商。按照规定完成了评审工作,并依次推荐了A.B.C三家供应商为第一.第二.第三成交供应商,采购人根据规定,确定了A供应商为成交供应商。在成交公告发布期间,B供应商按照质疑的有关规定,向招标代理机构提出质疑,称A供应商生产的设备有两个关键技术参数不满足采购文件要求。经与采购人研究决定,招标代理机构组织了原竞争性磋商小组进行了重新评审,并由原竞争性磋商小组就这两个技术参数向A供应商提出了书面澄清的要求。A供应商及时提交了澄清说明,强调了该公司生产技术水平完全可以生产出满足采购(招标)文件各项技术要求的设备,但未提供相关证明材料。原竞争性磋商小组重新评审后,认为A供应商投标未实质性响应采购文件要求,判定应否决A供应商的投标,并重新依次推荐了B.C.D三家供应商为第一.第二.第三成交供应商。随后,采购人确定排名第一的B供应商为成交供应商。
随后,A供应商向区财政局进行了投诉,再次重申其投标文件完全符合要求,招标代理机构组织重新评审并无任何法律依据,要求恢复其成交供应商资格。区财政局于2019年1月作出处理决定,驳回投诉。A供应商不服,随即向市财政局申请行政复议。2019年2月,市财政局做出行政复议决定,维持了区财政局的决定。A供应商表示不服处理结果,准备在规定的期间内,向人民法院提起诉讼。
问题:
1.本次采购活动是否适用《政府采购法》,并请说明理由?
2.根据组织实施主体的不同,政府采购分为哪几种形式?本项目除了委托招标代理机构实施采购外,采购人是否可以自行采购?
3.招标代理机构组织重新评审是否妥当?对于招标或竞争性磋商项目,请列举出可以重新评审的情形。
4.请指出重新评审和复核两者最明显的区别。
5.根据《行政诉讼法》规定,A供应商如果要向人民法院提起诉讼,谁将作为被告?
简述理由。
随后,A供应商向区财政局进行了投诉,再次重申其投标文件完全符合要求,招标代理机构组织重新评审并无任何法律依据,要求恢复其成交供应商资格。区财政局于2019年1月作出处理决定,驳回投诉。A供应商不服,随即向市财政局申请行政复议。2019年2月,市财政局做出行政复议决定,维持了区财政局的决定。A供应商表示不服处理结果,准备在规定的期间内,向人民法院提起诉讼。
问题:
1.本次采购活动是否适用《政府采购法》,并请说明理由?
2.根据组织实施主体的不同,政府采购分为哪几种形式?本项目除了委托招标代理机构实施采购外,采购人是否可以自行采购?
3.招标代理机构组织重新评审是否妥当?对于招标或竞争性磋商项目,请列举出可以重新评审的情形。
4.请指出重新评审和复核两者最明显的区别。
5.根据《行政诉讼法》规定,A供应商如果要向人民法院提起诉讼,谁将作为被告?
简述理由。
五、案例分析题
根据所给材料回答问题。
5
中部某城市新建一泵站工程,发包人采用工程量清单招标确定中标人,并与承包人依据《水利水电标准施工招标文件》签订了施工承包合同,合同工期5个月。

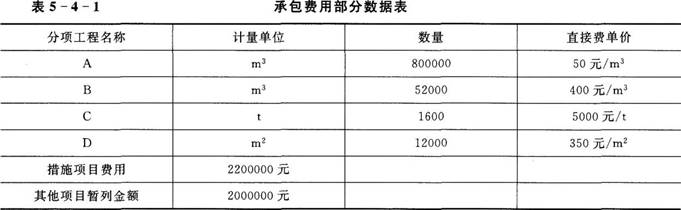

承包费用部分数据如表5—4—1所示。

(1)承包商报价管理费率取10%(以人工费.材料费.机械费之和为基数),利润率取5%(以人工费.材料费.机械费和管理费之和为基数)。
(2)间接费综合费率5%(以分部分项工程项目费.措施项目费.其他项目费之和为基数),增值税率9%。
合同规定:
(1)工程预付款为合同价的10%,工程开工前由发包人一次性付清。
(2)保留金从第一个月开始,在给承包商的月进度付款中按5%的比例扣留(计算额度不包括预付款和价格调整金额),总额达到合同总价的3%为止。
(3)物价调整采用调价公式法。
(4)工程预付款扣回采用公式:

其中:F1=20%,F2=90%。
(5)材料预付款按发票值的90%支付,从付款的下个月开始扣还,平均6个月扣完。
(6)月支付的最低限额为200万元。
工程进展到2018年10月底时的情况是:
(1)到2018年9月底为止,累计完成合同金额3900万元,已扣回工程预付款累计300万元,已扣回保留金累计195万元。
(2)10月完成工程量价款,按工程量清单中单价计,金额为600万元。
(3)10月承包商购材料发票值为30万元。
(4)10月完成工程变更金额为20万元(采用工程量清单中与此工程变更相同项目的单价计算的)。
(5)10月各参加调价的因素,除了人工费的价格指数增长了20%外,其余的都未发生变化,人工费占调价部分的40%,定值权重为0.2。
(6)因设计变更导致施工难度增加,使承包方增加材料消耗6000元,功效降低损失1万元,承包方提出索赔,经审核该索赔成立。
(7)10月完成计日工费5万元。
(8)从开工到本月初未支付任何材料预付款。
问题:
1.工程签约合同价是多少?工程预付款和质量保证金额度分别是多少?
2.2018年10月监理工程师是否应签发支付证书?
3.工程竣工结算的程序是什么?
承包费用部分数据如表5—4—1所示。

(1)承包商报价管理费率取10%(以人工费.材料费.机械费之和为基数),利润率取5%(以人工费.材料费.机械费和管理费之和为基数)。
(2)间接费综合费率5%(以分部分项工程项目费.措施项目费.其他项目费之和为基数),增值税率9%。
合同规定:
(1)工程预付款为合同价的10%,工程开工前由发包人一次性付清。
(2)保留金从第一个月开始,在给承包商的月进度付款中按5%的比例扣留(计算额度不包括预付款和价格调整金额),总额达到合同总价的3%为止。
(3)物价调整采用调价公式法。
(4)工程预付款扣回采用公式:

其中:F1=20%,F2=90%。
(5)材料预付款按发票值的90%支付,从付款的下个月开始扣还,平均6个月扣完。
(6)月支付的最低限额为200万元。
工程进展到2018年10月底时的情况是:
(1)到2018年9月底为止,累计完成合同金额3900万元,已扣回工程预付款累计300万元,已扣回保留金累计195万元。
(2)10月完成工程量价款,按工程量清单中单价计,金额为600万元。
(3)10月承包商购材料发票值为30万元。
(4)10月完成工程变更金额为20万元(采用工程量清单中与此工程变更相同项目的单价计算的)。
(5)10月各参加调价的因素,除了人工费的价格指数增长了20%外,其余的都未发生变化,人工费占调价部分的40%,定值权重为0.2。
(6)因设计变更导致施工难度增加,使承包方增加材料消耗6000元,功效降低损失1万元,承包方提出索赔,经审核该索赔成立。
(7)10月完成计日工费5万元。
(8)从开工到本月初未支付任何材料预付款。
问题:
1.工程签约合同价是多少?工程预付款和质量保证金额度分别是多少?
2.2018年10月监理工程师是否应签发支付证书?
3.工程竣工结算的程序是什么?
六、案例分析题
根据所给材料回答问题。
6

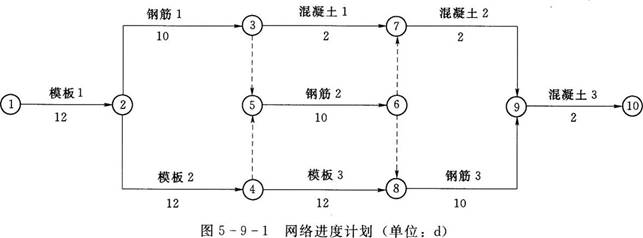

西部某河流上游新建一水库枢纽工程,发包人依据《水利水电标准施工招标文件》与承包人签订了施工合同。在溢洪道工程施工前,承包人拟对闸墩组织流水作业,经监理工程师批准的网络进度计划见图5—9—1。
施工过程中发生以下事件:
事件1:由于生产工人偏少,第2施工段模板制安用时15天完成。
事件2:因钢筋绑扎不满足建筑施工技术规范要求,第1施工段钢筋绑扎返工,耗时5天,增加费用2万元。

事件3:翼墙底板施工中,为加快工程进度,施工单位自行将垫层和底板同时浇筑,并将垫层混凝土强度提高到与底板相同。监理机构发现该问题后,发出监理指示要求整改。
问题:
1.计算该网络计划的时间参数,并指出网络进度计划的工期和关键线路。
2.分别分析事件1.事件2对闸墩混凝土工程计划工期有何影响?实际工期是多少?指出承包人可以索赔的工期和费用。
3.根据事件3,指出承包人做法的不妥之处,并简要说明理由。该事件若要进行变更,应履行什么程序?
4.不可抗力造成损害的责任分担原则是什么?
施工过程中发生以下事件:
事件1:由于生产工人偏少,第2施工段模板制安用时15天完成。
事件2:因钢筋绑扎不满足建筑施工技术规范要求,第1施工段钢筋绑扎返工,耗时5天,增加费用2万元。

事件3:翼墙底板施工中,为加快工程进度,施工单位自行将垫层和底板同时浇筑,并将垫层混凝土强度提高到与底板相同。监理机构发现该问题后,发出监理指示要求整改。
问题:
1.计算该网络计划的时间参数,并指出网络进度计划的工期和关键线路。
2.分别分析事件1.事件2对闸墩混凝土工程计划工期有何影响?实际工期是多少?指出承包人可以索赔的工期和费用。
3.根据事件3,指出承包人做法的不妥之处,并简要说明理由。该事件若要进行变更,应履行什么程序?
4.不可抗力造成损害的责任分担原则是什么?
