一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
下列网络拓扑描述正确的是( )。
- A.总线型网络覆盖范围大,扩容方便
- B.环形网络不易扩容节点
- C.星形网络可靠性能高
- D.网状网可靠性高,扩容方便
2
以下( )多址方式,把卫星转发器的工作时间分割成周期性的互不重叠的时隙,分配给各站使用。
- A.频分多址
- B.时分多址
- C.空分多址
- D.码分多址
3
关于数字移动通信的组网技术小区覆盖方式说法错误的是( )。
- A.带状网主要用于覆盖公路、铁路等横向排列覆盖的区域
- B.带状网宜采用定向天线,使每个无线小区呈椭圆形
- C.在服务面积一定情况下,正六边形小区形状覆盖服务区域所需的基站数量最少、最经济
- D.蜂窝网中相邻的小区可以使用相同的信道
4
PTN网络发生故障时,执行保护和恢复功能的是( )平面。
- A.传送
- B.管理
- C.配置
- D.控制
5
在广播电视发射中,( )普遍采用低电平中频调制方式,通过变频器上变频到某一特定频道的射频信号,然后进行功率放大到额定的功率,再馈送到天线发射出去。
- A.中波广播发射
- B.短波广播发射
- C.调频广播发射机
- D.电视发射机
6
在用户接入网中,( )技术采用了回波抵消和自适应均衡技术延长基群信号传输距离。系统具有较强的抗干扰能力,对用户线路的质量差异有较强的适应性。
- A.NGN
- B.HDSL
- C.ADSL
- D.IP
7
双屏蔽数字同轴电缆的安装与运行的最小弯曲半径为电缆最大外径的( )倍。
- A.5
- B.5.5
- C.6.5
- D.7.5
8
下列关于机房内设备安装时不符要求的是( )。
- A.立柱长2800mm,偏差3mm
- B.电缆主走道及槽道左右偏差45mm
- C.水平走道与列架垂直
- D.水平走道长5m,水平度偏差8mm
9
设置在汇接局(Tm)和端局(C5)的时钟是( )。
- A.第一级时钟
- B.第二级时钟
- C.第三级时钟
- D.第四级时钟
10
当发射机需要调整和功率计需要校正时,要为发射机提供( )承受发合计送来的全部功率。
- A.天馈系统
- B.假负载
- C.标准负载
- D.电阻
11
基站天馈线安装过程中,如馈线长75米,其接地方式正确的是( )。
- A.馈线与接地线夹角为10°,接地点4处
- B.馈线与接地线夹角为20°,接地点3处
- C.馈线与接地线夹角为20°,接地点4处
- D.馈线与接地线夹角为10°,接地点3处
12
太阳电池直流供电系统由直流( )、整流设备、蓄电池和太阳电池方阵等组成。
- A.配电盘
- B.整流器
- C.逆变器
- D.滤波器
13
管道进入人(手)孔窗口处应呈( ),管头应终止在砖墙体内。
- A.圆形
- B.方形
- C.三角形
- D.喇叭口形
14
SDH设备的光接收机灵敏度是指误码率达到( )时设备输入端口处的平均接收光功率的最小值和最大值。
- A.10﹣12
- B.10﹣10
- C.10﹣8
- D.10﹣6
15
人(手)孔墙体与基础应垂直,垂直允许偏差最大为( )。
- A.±5mm
- B.±10mm
- C.±15mm
- D.20mm
16
通信网上任意两个用户间、设备间或一个用户和一个设备间均可进行用户信息、( )和网络管理信息的交换。
- A.控制信息
- B.数据信息
- C.图像信息
- D.语音信息
17

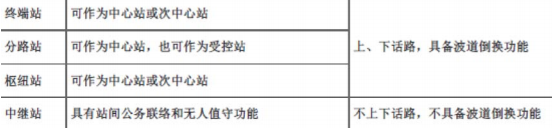

下列SDH数字微波通信系统中不具备上线话路功能的是( )。
- A.终端站
- B.分路站
- C.枢纽站
- D.中继站
18
4G基于( )技术实现移动多媒体业务。
- A.3G
- B.IMS
- C.WLAN
- D.蓝牙
19
中国的地面数字电视传输国际标准指的是( )。
- A.ATSC
- B.DVB
- C.ISDB
- D.DTMB
20
管道径路比较平坦,但有个别地段管道弯曲度较大的情况下,宜采用( )方法。
- A.活塞气吹头敷设
- B.无活塞气吹头敷设
- C.增加润滑剂加入量
- D.增加压缩机出气口气压
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
柴油发电机组和开关电源具备自动启动和倒换性能,并具有( )功能。
- A.遥控
- B.遥测
- C.摇保
- D.摇变
- E.摇信
22
光纤损耗系数随着波长而变化,为获得低损耗特性,光纤通信实用的低损耗波长有( )。
- A.850mm
- B.1100mm
- C.1250mm
- D.1310mm
- E.1550mm
23
广播电视发射机正向一大三高三化方向发展,其中三化指的是( )。
- A.固态化
- B.数字化
- C.微波化
- D.小型化
- E.自动化
24
关于人手孔说法正确的是( )。
- A.在浇筑人孔基础混凝土时,应在对准人孔口圈的位置嵌装积水罐,并从墙体四周向积水罐做20mm泛水
- B.管道进入人窗口处应呈喇叭口形,管头应伸出在砖墙体内
- C.管道进入人孔墙体,对面管道高程应对称,一般情况下不能相错1/2管群,分支的部分管道应低于主干管道
- D.人孔口腔与上覆预留洞口应形成同心圆。口腔内部应抹灰,与上覆搭接处要牢固,内外侧抹八字
- E.上下穿钉应在同一垂直线上,拉力环在墙体上的位置应与对面管道中心线对正
25
无线广播电视监测网对我国对内、对外的无线广播、地面电视传输和覆盖网进行监测,主要由( )组成。
- A.数据分析处理中心
- B.视频服务器
- C.管理服务器
- D.监测台
- E.遥控站
26
光纤的优点( )。
- A.带宽大
- B.重量轻
- C.成本低
- D.易维护
- E.施工简单
27
光纤的散射损耗包括( )。
- A.瑞利散射损耗
- B.非线性散射损耗
- C.波导效应散射损耗
- D.弯曲损耗
- E.连接器插入损耗
28
广播电视工程的中心工艺负荷包括( )。
- A.照明及电热负荷
- B.空调及水泵动力负荷
- C.节目制作用电负荷
- D.演播室灯光用电负荷
- E.节目播出部分用电负荷
29
在通信管道工程中,使用( )管道需要做混凝土包封保护。
- A.格栅管
- B.双壁波纹管
- C.梅花管
- D.ABS管
- E.硅芯管
30
通信电源直流供电系统包括( )等部分。
- A.整流设备
- B.燃油发电机组
- C.低压交流配电屏
- D.逆变器
- E.直流变换器(DC/DC)
三、案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31
某项目部负责施工的移动通信基站安装工程包括39个基站的安装及调测工作,工期为60天,工程保修期为1年。项目部计划工程后期整理竣工资料。项目部在完成了5个基站以后,建设单位提出本工程项目完成一个基站、验收一个基站、投产一个基站。由于本工程的设计比较到位,工程中未发生工程变更;由于项目部的认真管理,工程中未发生质量及安全事故;由于监理单位的现场监理人员数量有限,部分工程文件的签字确认不及时。
建设单位将部分验收合格的基站交由代维单位维护,此部分基站即进入到试运行阶段。建设单位在验收完最后一个基站2个月时,组织设计单位、施工单位进行了竣工验收。竣工验收1个月以后,建设单位编制完成初步决算,并到其上级主管部门办理了备案手续。在竣工验收后半年的设备运行过程中,设备运行正常。
在通信基站竣工验收后1年半时,由于部分电池不能充电,建设单位通知施工单位前去处理。
问题:
<1>.建设单位提出“本工程项目完成一个基站、验收一个基站、投产一个基站”的要求是否合理项目部若要配合建设单位提出的这个要求,应做哪些工作?
<2>.建设单位组织竣工验收的时间是否合适说明理由。建设单位组织的竣工验收存在哪些问题?
<3>.建设单位在竣工验收的备案工作中存在哪些问题?
<4>.施工单位是否应该按照建设单位的要求前去处理电池的问题说明理由。
建设单位将部分验收合格的基站交由代维单位维护,此部分基站即进入到试运行阶段。建设单位在验收完最后一个基站2个月时,组织设计单位、施工单位进行了竣工验收。竣工验收1个月以后,建设单位编制完成初步决算,并到其上级主管部门办理了备案手续。在竣工验收后半年的设备运行过程中,设备运行正常。
在通信基站竣工验收后1年半时,由于部分电池不能充电,建设单位通知施工单位前去处理。
问题:
<1>.建设单位提出“本工程项目完成一个基站、验收一个基站、投产一个基站”的要求是否合理项目部若要配合建设单位提出的这个要求,应做哪些工作?
<2>.建设单位组织竣工验收的时间是否合适说明理由。建设单位组织的竣工验收存在哪些问题?
<3>.建设单位在竣工验收的备案工作中存在哪些问题?
<4>.施工单位是否应该按照建设单位的要求前去处理电池的问题说明理由。
32
某施工单位承接了一项新建管道工程,总造价100万建设单位按期拨付工程预付款,工程确定在2021年3月8日开工;工程开工前,施工单位组织按规定做好现场准备,设立临时设施。路由中一处需穿越城市快速路,市政部门要求施工单位施工中不得妨碍交通。
施工过程中,质量监督机构和监理单位前往施工现场检查工作,项目经理以没有接到公司通知为由,拒绝提供配合,监理索要新建管道段隐蔽工程资料,施工单位拒绝提供;工程最终于2021年8月9日提交完整竣工资料及结算资料,2021年8月12日顺利通过竣工验收,出具保修证书。2021年9月18日正式投入使用。
问题:
<1>.本工程预付款多少?应在什么时间完成支付?
<2>.简述新建管道工程施工现场准备工作内容及设立临时设施原则。
<3>.施工单位应采取何种施工方式穿越快速路,在施工中关注哪些质量控制点。
<4>.施工单位拒绝质量监督单位和监理单位检查是否合理?并简述理由。
<5>.建设单位应在什么时间完成竣工资料审查?保修证书应由谁出具,简述保修证书内容。
施工过程中,质量监督机构和监理单位前往施工现场检查工作,项目经理以没有接到公司通知为由,拒绝提供配合,监理索要新建管道段隐蔽工程资料,施工单位拒绝提供;工程最终于2021年8月9日提交完整竣工资料及结算资料,2021年8月12日顺利通过竣工验收,出具保修证书。2021年9月18日正式投入使用。
问题:
<1>.本工程预付款多少?应在什么时间完成支付?
<2>.简述新建管道工程施工现场准备工作内容及设立临时设施原则。
<3>.施工单位应采取何种施工方式穿越快速路,在施工中关注哪些质量控制点。
<4>.施工单位拒绝质量监督单位和监理单位检查是否合理?并简述理由。
<5>.建设单位应在什么时间完成竣工资料审查?保修证书应由谁出具,简述保修证书内容。
33
某施工单位承接了一项通信线路工程,其中包括新建架空线路、新建管道工程、以及利旧管道线路工程;双方约定2021年8月3日开工,并于2021年7月9日签订合同,合同签订前施工单位对施工合同是否合法,客户的审批手续是否完备健全,合同是否需要公证和批准等事项进行重点检查。
新建管道端人手孔均为标准人手孔,内径尺寸900mm*1200mm,内外壁抹灰操作空间需至少300mm,人手孔坑放坡宽度为100mm,施工单位根据实际情况开挖人手孔坑。

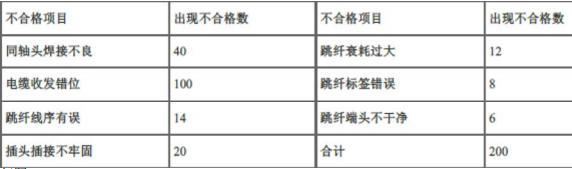

新建架空线路施工过程中,监理单位发现部分杆洞及地锚埋设深度等隐蔽工程不合格,监理单位要求整改。中继段施工完毕之后,施工单位根据规定进行中继段测试,并填写相关测试记录表。测试阶段,出现部分指标不合格现象,不合格项目统计如下:

问题:
<1>.施工单位在签订合同前还需对合同进行哪些关键审核把关

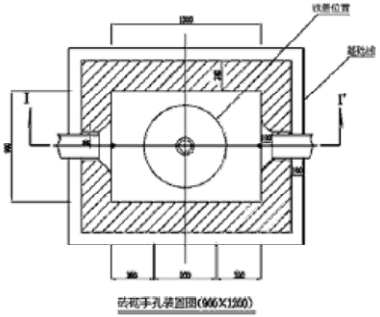

<2>.请指出施工单位开挖人手孔尺寸(宽*高)
<3>.简述新建架空线路和新建管道线路隐蔽工程
<4>.简述中继段测试内容及应填写测试记录表
<5>.用排列图法对存在的质量问题进行分析,并指出存在的主要质量问题
新建管道端人手孔均为标准人手孔,内径尺寸900mm*1200mm,内外壁抹灰操作空间需至少300mm,人手孔坑放坡宽度为100mm,施工单位根据实际情况开挖人手孔坑。

新建架空线路施工过程中,监理单位发现部分杆洞及地锚埋设深度等隐蔽工程不合格,监理单位要求整改。中继段施工完毕之后,施工单位根据规定进行中继段测试,并填写相关测试记录表。测试阶段,出现部分指标不合格现象,不合格项目统计如下:

问题:
<1>.施工单位在签订合同前还需对合同进行哪些关键审核把关
<2>.请指出施工单位开挖人手孔尺寸(宽*高)
<3>.简述新建架空线路和新建管道线路隐蔽工程
<4>.简述中继段测试内容及应填写测试记录表
<5>.用排列图法对存在的质量问题进行分析,并指出存在的主要质量问题
34

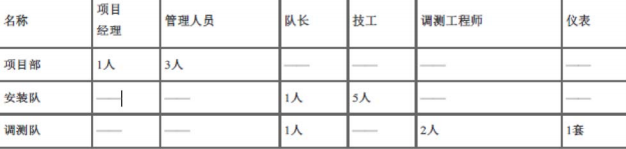

某施工单位承担了一项传输设备安装工程,共有2个站,合同约定工期70天。项目部编制了进度计划见下图,资源设备见下表。施工单位项目经理及其他人员的人员成本按平均600元/天计算。本工程单机和系统调试租赁同一仪表。租赁费用为2000元/天。

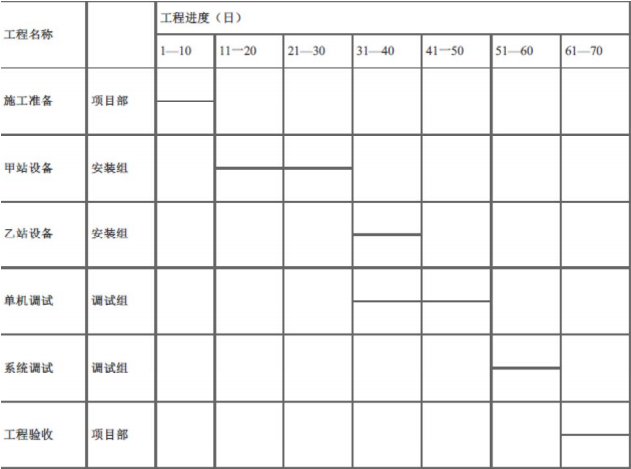

图5进度计划横道图

工程开始后,各队每天完成的工作量与计划相同。进行到第35天,项目部接建设单位封网通知,自次日起停工3天。进行到第45天,因使用不当造成仪表故障,停工4天。仪表维修费用5000元计入当日成本。停工期间,人员费用按正常人工成本50%计算,仪表使用费按原价计算。为了赶工项目经理部系统测试人员从第1天晚上开始加班,连续6个晚上,每晚加班完成的工程量相当于正常日完成工作量的50%。人工成本与正常人工成本相同,仪表不计使用费。
问题:
<1>.计算本工程每10日的计划工作预算成本(BCWS)
<2>.绘制时间-计划预算成本累计曲线。(曲线中需注明每10日末的累计值)
<3>.分别计算第40日末、第60日末的已完成工作实际成本(ACWP)
<4>.分别计算第40日末、第60日末的已完成工作预算成本(BCWP)
<5>.计算本工程施工单位可索赔的费用及工期。
<6>.计算程实际工期。

图5进度计划横道图

工程开始后,各队每天完成的工作量与计划相同。进行到第35天,项目部接建设单位封网通知,自次日起停工3天。进行到第45天,因使用不当造成仪表故障,停工4天。仪表维修费用5000元计入当日成本。停工期间,人员费用按正常人工成本50%计算,仪表使用费按原价计算。为了赶工项目经理部系统测试人员从第1天晚上开始加班,连续6个晚上,每晚加班完成的工程量相当于正常日完成工作量的50%。人工成本与正常人工成本相同,仪表不计使用费。
问题:
<1>.计算本工程每10日的计划工作预算成本(BCWS)
<2>.绘制时间-计划预算成本累计曲线。(曲线中需注明每10日末的累计值)
<3>.分别计算第40日末、第60日末的已完成工作实际成本(ACWP)
<4>.分别计算第40日末、第60日末的已完成工作预算成本(BCWP)
<5>.计算本工程施工单位可索赔的费用及工期。
<6>.计算程实际工期。
35
背景资料:某万门程控交换机安装工程,工期为40天,合同约定,交换机房到传输机房的同轴电缆由施工单位采购。
施工项目部要求在现场摸底时对设计图纸进行复核,其中机房内设备安装现场应复核:需要安装的设备位置、数量是否准确有效,防静电地板高度是否和防振机座的高度相符。开工后,由于建设单位调整了传输机房的位置,导致原来订购的同轴电缆性能不能满足传输需要,需重新订购,为此施工单位多支出10万元,造成停工10天,误工费4万元。

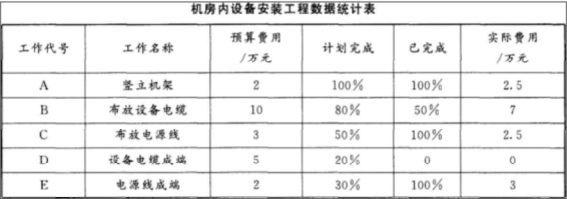

工程进行到第20天时,项目部检查得出相关数据如下表所示。

工程验收前,施工单位提交的竣工资料包括:工程说明、建筑安装工程量总表、开工报告、隐蔽工程/随工验收签证、交(完)工报告、重大工程质量事故报告、验收证书、交接书、洽商记录、竣工图、竣工测试记录和备考表。监理工程师认为内容不全,将资料退回。
问题:
<1>.本工程在现场摸底时对设计图纸的复核还需要复核哪些内容?
<2>.计算表中每项工作的计划工作预算费用(BCWS)和总的计划工作预算费用(BCWS)。
<3>.计算表中每项工作的已完工作预算费用(BCWP)和总的已完工作预算费用(BCWP)。
<4>.计算表中总的费用偏差(CV)和进度偏差(SV),并说明费用和进度的进展情况。
<5>.施工单位可索赔的工期和费用各为多少?
<6>.施工单位的竣工资料缺少哪些内容?哪些人应在竣工图章上签字?
施工项目部要求在现场摸底时对设计图纸进行复核,其中机房内设备安装现场应复核:需要安装的设备位置、数量是否准确有效,防静电地板高度是否和防振机座的高度相符。开工后,由于建设单位调整了传输机房的位置,导致原来订购的同轴电缆性能不能满足传输需要,需重新订购,为此施工单位多支出10万元,造成停工10天,误工费4万元。
工程进行到第20天时,项目部检查得出相关数据如下表所示。

工程验收前,施工单位提交的竣工资料包括:工程说明、建筑安装工程量总表、开工报告、隐蔽工程/随工验收签证、交(完)工报告、重大工程质量事故报告、验收证书、交接书、洽商记录、竣工图、竣工测试记录和备考表。监理工程师认为内容不全,将资料退回。
问题:
<1>.本工程在现场摸底时对设计图纸的复核还需要复核哪些内容?
<2>.计算表中每项工作的计划工作预算费用(BCWS)和总的计划工作预算费用(BCWS)。
<3>.计算表中每项工作的已完工作预算费用(BCWP)和总的已完工作预算费用(BCWP)。
<4>.计算表中总的费用偏差(CV)和进度偏差(SV),并说明费用和进度的进展情况。
<5>.施工单位可索赔的工期和费用各为多少?
<6>.施工单位的竣工资料缺少哪些内容?哪些人应在竣工图章上签字?
