2023年一级建造师《通信与广电工程管理与实务》试题(网友回忆版)
通信与广电工程管理与实务
历年真题
共 35 题
3997 次浏览
更新于 2026-09-28
一、单项选择题
本类题共20题,每题1分,共20分。下列每题的选项中,只有一项最符合题意。
1
维护监控系统在通信网中属于( )
- A.信令网
- B.同步网
- C.业务网
- D.管理网
2
在移动通信( )阶段,核心网引入了SDN和NFV网络技术。
- A.2G
- B.3G
- C.4G
- D.5G
3

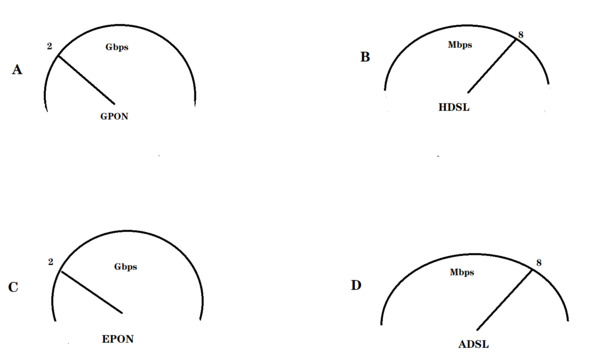

接入网传输速率图示,正确的是( )

- A.见上图A
- B.见上图B
- C.见上图C
- D.见上图D
4
关于互联网协议的说法,正确的是( )
- A.IPv4使用的路由表长度较小
- B.IPv4地址长度比IPv6更长
- C.IPv6支持自动配置使得网络管理更方便
- D.IPv6使用子网划分地址块切碎技术提高地址数量
5
光传输网特点正确的是( )
- A.PDH管理维护便捷
- B.SDH可传送WDM信号
- C.SDH采用准同步复用方式
- D.SDH可传送PDH信号
6
PTN可以实现业务区别对待是由于其采用了( )技术。
- A.可扩展性
- B.运营管理和维护
- C.多种业务承载和接入
- D.QoS保证
7
雨雾引起的微波( )衰落
- A.吸收衰落
- B.散射衰落
- C.闪烁衰落
- D.多径衰落
8
设备金属外壳接地属于( )
- A.工作接地
- B.保护接地
- C.防雷接地
- D.联合接地
9
我国长途光缆网中使用最广泛的是( )光纤。
- A.G652D
- B.G653
- C.G654
- D.G657A
10
基频相同但谐波次数和幅度有差异的声音,人耳的主观感受是( )不同
- A.方向
- B.音色
- C.音调
- D.响度
11
卫星测控站的任务是控制卫星的( )
- A.有效辐射功率
- B.转发器和天线方向
- C.运行轨道和姿态
- D.节目质量
12
连接通信设备电源线时,应按( )顺序连接
- A.保护地→工作地→工作电源
- B.工作电源→工作地→保护地
- C.工作电源→保护地→工作地
- D.保护地→工作电源→工作地
13
天馈线室外接地的作用是迅速泄放雷电引起的( )
- A.强电压
- B.强电流
- C.强磁场
- D.强干扰
14
在波分复用系统优化过程中,最需要关注的指标是( )
- A.中心频率
- B.固有抖动
- C.误码率
- D.信噪比
15
无线基站工程验收合格的馈线电压驻波比(VSWR)范围是( )
- A.VSWR≤1
- B.1≤VSWR≤1.5
- C.1.5≤VSWR≤2
- D.2≤VSWR≤3
16
通过移动通信网络路测(DT)的单站测试,可以确定单站的( )
- A.无线覆盖率
- B.接通率
- C.服务质量
- D.掉线率
17
柴油发电机组的管路分支处应用( )箭头标示流向
- A.白色
- B.蓝色
- C.绿色
- D.红色
18
广播电视机房安装活动式机柜时,进出线缆用( )连接。
- A.插接件
- B.压接方式
- C.焊接方式
- D.金属软管
19
施工单位应为施工现场从事危险作业的人员办理的保险是( )
- A.安装工程险
- B.工伤社会保险
- C.意外伤害保险
- D.一切险
20
广播电视工程应由( )提出整体竣工验收申请
- A.主管部门
- B.施工单位
- C.使用单位
- D.建设单位
二、多项选择题
本类题共10题,每题2分,共20分。下列每题的选项中,有两个或两个以上符合题意,至少有一个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
光纤的自身损耗主要有( )
- A.连接损耗
- B.散射损耗
- C.吸收损耗
- D.弯曲损耗
- E.微弯损耗
22
DWDM系统不涉及光电信号转换的是( )
- A.OMU
- B.ODU
- C.OTU
- D.OA
- E.OXC
23
交流供电系统由( )
- A.交流供电线路
- B.燃油发电机
- C.低压交流配电屏
- D.蓄电池
- E.逆变器
24
屏蔽双绞线比同类的非屏蔽双绞线具有( )的特点。
- A.成本更高
- B.传输速率更高
- C.更少辐射
- D.节省所占用空间
- E.易弯曲、易安装
25
在移动通信设备网络测试中,无线网功能检验的项目有( )
- A.系统消息广播
- B.系统内切换
- C.无线管理
- D.保持能力
- E.安全模式
26
LTE核心网MME功能包括( )
- A.接入控制
- B.策略控制
- C.网元选择
- D.路由选择
- E.会话管理
27
当直埋光缆无法避开雷暴严重地域时,应采用( )防雷
- A.套塑料管保护
- B.采用消弧线
- C.采用避雷针
- D.采用排流线
- E.铺水泥板保护
28
下列参数中,用于评价数字有线电视系统性能的有( )
- A.信号场强
- B.电压驻波比
- C.影声功率比
- D.载波稳定度
- E.接地电阻
29
演播室灯光控制系统由( )等部分组成。
- A.低压配电柜
- B.机械布光设备
- C.换色器控制系统
- D.效果灯控制系统
- E.调光设备
30

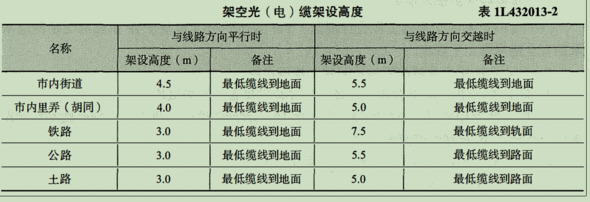

下列架空光缆线路架设高度的场景符合规定的有( )
- A.与铁路交越时为8m
- B.与公路平行时为4m
- C.与市内街道平行时为4m
- D.超出建筑物房顶2m
- E.与树木交越时高出其顶部1m
三、案例分析题
本类题共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。共120分。
31
(一)背景资料:某通信工程公司在某地市承揽了区域性的通信工程,双方签订了施工框架合同,具体施工项目以订单方式委托。

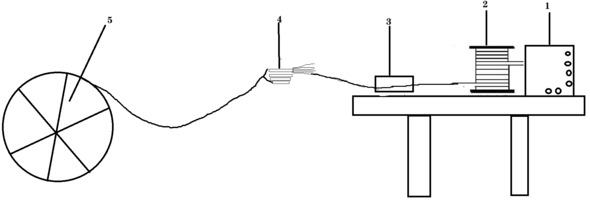

订单1为光缆线路工程。工程采用松套层绞填充式室外光缆。施工单位某一施工工序的作业现场如图1-1所示。

订单2为某基站设备搬迁工程。主要搬迁基站(2G、4G、5G)无线设备、传输设备和通信电源设备,工程验收前的室内接地排接线状态如图1-2所示,

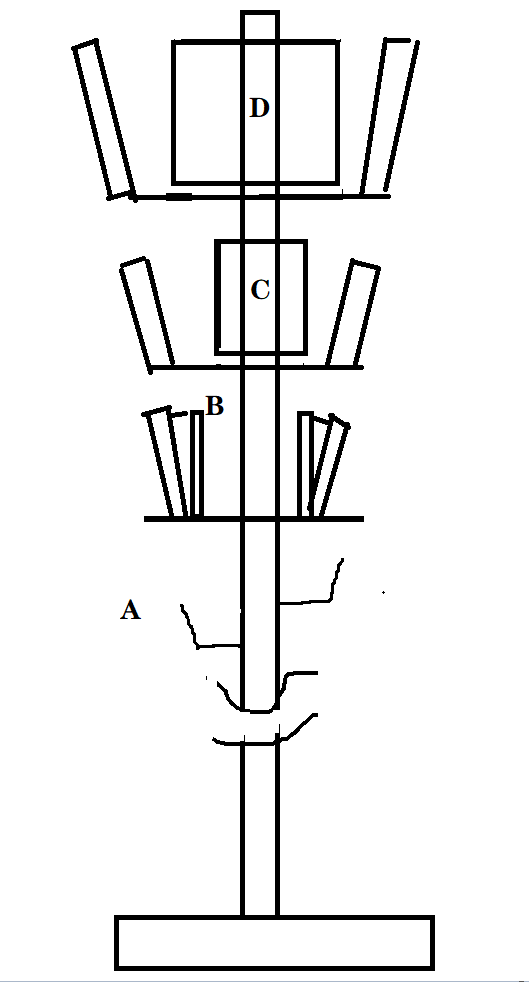

室外设备安装如图1-3所示。

问题:
1.给出图1-1中1~5对应的具体名称。
2.图1-1对应工序主要检验光缆的哪些性能?

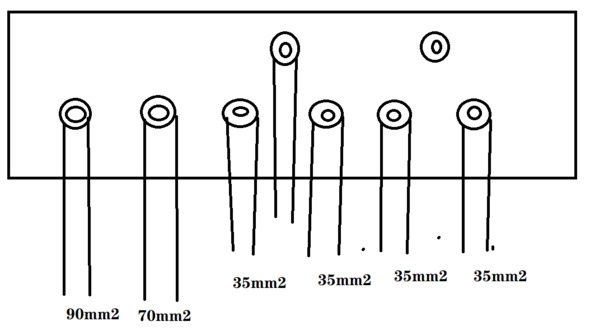

3.分别指出图1-2中95mm²、70mm²和35mm²接地线的类别及其铜鼻子压接管外侧绝缘材料的正确颜色。
4.给出图1-3中A、B、C、D对应的具体名称。
订单1为光缆线路工程。工程采用松套层绞填充式室外光缆。施工单位某一施工工序的作业现场如图1-1所示。

订单2为某基站设备搬迁工程。主要搬迁基站(2G、4G、5G)无线设备、传输设备和通信电源设备,工程验收前的室内接地排接线状态如图1-2所示,

室外设备安装如图1-3所示。

问题:
1.给出图1-1中1~5对应的具体名称。
2.图1-1对应工序主要检验光缆的哪些性能?
3.分别指出图1-2中95mm²、70mm²和35mm²接地线的类别及其铜鼻子压接管外侧绝缘材料的正确颜色。
4.给出图1-3中A、B、C、D对应的具体名称。
32
某施工单位承接了一项直埋线路工程,开工前,施工单位编制了施工组织设计,并召集管理和技术人员对施工图设计进行预审;
某处施工时,现场施工队长就当天施工内容进行工序施工前交底,内容包括:技术标准、质量目标、施工依据;其他与安全、进度、成本、环境等目标管理有关的措施要求和注意事项等。

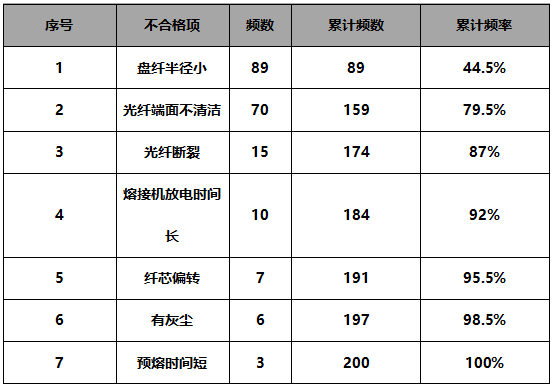

施工中,对光缆熔接过程进行质量监测,统计不合格项表如下:

施工完毕后,项目编制了竣工资料,竣工图纸加盖了竣工图章,图章内容包括:编制人、编制日期、施工单位
问题:
1、简述施工单位设计预审目的
2、根据上述不合格项目表用排列图列表计算不合格项频率?并指出主要质量影响因素?
3、简述运行设备内部割接的安全防护措施
4、补充工序施工交底缺失内容
5、简述竣工图章缺失内容
某处施工时,现场施工队长就当天施工内容进行工序施工前交底,内容包括:技术标准、质量目标、施工依据;其他与安全、进度、成本、环境等目标管理有关的措施要求和注意事项等。
施工中,对光缆熔接过程进行质量监测,统计不合格项表如下:

施工完毕后,项目编制了竣工资料,竣工图纸加盖了竣工图章,图章内容包括:编制人、编制日期、施工单位
问题:
1、简述施工单位设计预审目的
2、根据上述不合格项目表用排列图列表计算不合格项频率?并指出主要质量影响因素?
3、简述运行设备内部割接的安全防护措施
4、补充工序施工交底缺失内容
5、简述竣工图章缺失内容
33
某施工单位承接了一市区管道线路工程,施工内容包括路由复测、光缆敷设(含人手孔内抽水)、光缆配盘、光缆接续、中继段测试、竣工资料编制、工程验收等内容;施工前项目负责人进行现场勘查,明确了需要注意的现场施工环境因素,包括:光(电)缆测试时,随意丢弃的废电池、包装垃圾;光(电)缆接续时,随意丢弃的下脚料、垃圾、废弃物;剩余油漆被焚烧或填埋;电缆芯线被焚烧;随意倾倒的伙房潜水和生活垃圾等。

进入人孔前,施工单位人员配置了安全装备,使用梯子进入人手孔、项目负责人认为安全防护措施不到位;
为预防光缆敷设过程中出现打结扣的现象,施工单位制定相关措施,包括:应严格按施工操作规程进行、按照规范要求盘好"∞"形;
问题:

1、写出图中A、B、C、D的工序名称
2、简述项目负责人安全生产职责
3、补充本工程环境因素缺失内容
4、补充进入人孔施工前应采取的安全防护措施
5、补充光缆打结扣的质量事故防范措施

进入人孔前,施工单位人员配置了安全装备,使用梯子进入人手孔、项目负责人认为安全防护措施不到位;
为预防光缆敷设过程中出现打结扣的现象,施工单位制定相关措施,包括:应严格按施工操作规程进行、按照规范要求盘好"∞"形;
问题:
1、写出图中A、B、C、D的工序名称
2、简述项目负责人安全生产职责
3、补充本工程环境因素缺失内容
4、补充进入人孔施工前应采取的安全防护措施
5、补充光缆打结扣的质量事故防范措施
34

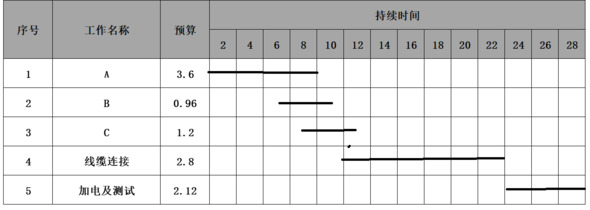

某施工单位承接一机房设备安装工程,施工内容包括走线架及走线槽安装、底座制作、设备安装、线缆连接、加电及测试工作。各项工作的预算费用及持续时间见下表:施工单位在施工准备阶段依据施工合同、施工图设计和施工方案配置施工资源,施工中发生如下事件:

施工中发生如下事件:
事件一:机房设备安装过程中,高2.2m的机架垂直最大偏差3.3mm;光纤冗余长度在1.5m到4m之间,弯曲半径最小值为25mm。
事件二:施工单位对DWDM系统进行系统测试,测试内容包括中心波长及偏差、系统误码测试、设备冗余保护功能验证、网管功能验证
事件三:截止到第8天末,A工作完成80%,B工作完成50%,C工作完成30%,实际费用3.3万元
事件四:施工单位对OTU进行测试,测试内容包括:平均发送光功率、光接收机灵敏度和最小过载光功率、输入抖动容限、抖动转移特性、中心频率与偏离
问题:
1、补充A、B、C的工序名称
2、补充施工资源配置计划依据中缺失内容
3、指出事件一种不符合规范之处并说明合格标准
4、补充系统测试缺失内容;写出中心波长及偏差的仪表
5、计算本工程第8天末ACWP、BCWP、BCWS,CV、SPI的值(保留小数点后2位)
6、简述OTU测试缺失内容

施工中发生如下事件:
事件一:机房设备安装过程中,高2.2m的机架垂直最大偏差3.3mm;光纤冗余长度在1.5m到4m之间,弯曲半径最小值为25mm。
事件二:施工单位对DWDM系统进行系统测试,测试内容包括中心波长及偏差、系统误码测试、设备冗余保护功能验证、网管功能验证
事件三:截止到第8天末,A工作完成80%,B工作完成50%,C工作完成30%,实际费用3.3万元
事件四:施工单位对OTU进行测试,测试内容包括:平均发送光功率、光接收机灵敏度和最小过载光功率、输入抖动容限、抖动转移特性、中心频率与偏离
问题:
1、补充A、B、C的工序名称
2、补充施工资源配置计划依据中缺失内容
3、指出事件一种不符合规范之处并说明合格标准
4、补充系统测试缺失内容;写出中心波长及偏差的仪表
5、计算本工程第8天末ACWP、BCWP、BCWS,CV、SPI的值(保留小数点后2位)
6、简述OTU测试缺失内容
35
背景材料
某施工单位成绩了一直埋线路工程,其中有3段需要同沟敷设2条本地网光缆;开工前,施工单位项目对现场情况进行考察,做好施工前的施工工作,选取了临时设施;制定了单代号搭接网络计划如下5-1,并绘制了横道图5-2
施工过程中,为确保埋设光缆质量符合要求,重点对隐蔽工程进行检查验收,内容包括路由位置、引上管及引上缆的安装质量、回填土的质量等
施工中,施工单位在光缆接头、直线段落每隔180-200m埋设了标石,监理单位检查发现需要部分地段需要补充

问题:

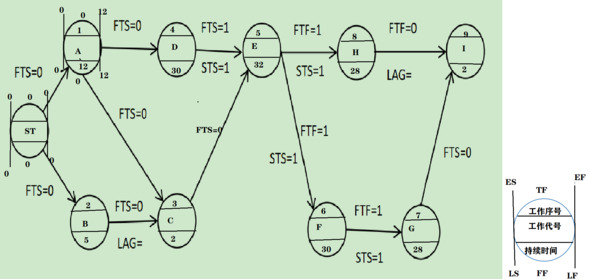

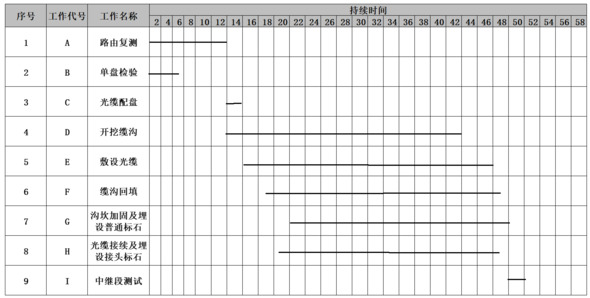

1、请按照图例格式计算出工作B、C、D、E的六个时间参数及B和C之间、H和I之间的时间间隔LAG。施工进度计划
2、指出本工程关键工作的工作名称并计算工期。
3、在答题卡上复制5-2图横道图,并绘制完整横道图。
4、写出本工程临时设施选取的原则。
5、本工程隐蔽工程施工还包括哪些内容。
6、写出本工程尚需埋设标石位置。
某施工单位成绩了一直埋线路工程,其中有3段需要同沟敷设2条本地网光缆;开工前,施工单位项目对现场情况进行考察,做好施工前的施工工作,选取了临时设施;制定了单代号搭接网络计划如下5-1,并绘制了横道图5-2
施工过程中,为确保埋设光缆质量符合要求,重点对隐蔽工程进行检查验收,内容包括路由位置、引上管及引上缆的安装质量、回填土的质量等
施工中,施工单位在光缆接头、直线段落每隔180-200m埋设了标石,监理单位检查发现需要部分地段需要补充

问题:
1、请按照图例格式计算出工作B、C、D、E的六个时间参数及B和C之间、H和I之间的时间间隔LAG。施工进度计划
2、指出本工程关键工作的工作名称并计算工期。
3、在答题卡上复制5-2图横道图,并绘制完整横道图。
4、写出本工程临时设施选取的原则。
5、本工程隐蔽工程施工还包括哪些内容。
6、写出本工程尚需埋设标石位置。
