2023年一级建造师《矿业工程管理与实务》试题(网友回忆版)
矿业工程管理与实务
历年真题
共 35 题
1822 次浏览
更新于 2026-09-27
一、单项选择题
本类题共20题,每题1分,共20分。下列每题的选项中,只有一项最符合题意。
1
采用激光指向仪指示巷道方向和高程时,指向仪布置距离工作面的最小距离是( )。
- A.30m
- B.50m
- C.70m
- D.100m
2
混凝土配合比设计的顺序是( )。
- A.施工配合比→试验室配合比→计算配合比
- B.试验室配合比→计算配合比→施工配合比
- C.计算配合比→试验室配合比→施工配合比
- D.施工配合比→计算配合比→试验室配合比
3
根据结构构件的受力特点,钢筋混凝土梁属于( )。
- A.受扭构件
- B.受拉构件
- C.受压构件
- D.受弯构件
4
【过期考点】室内地面涂料防水层完工后,面层施工前应蓄水( )。
- A.6~12h
- B.12~24h
- C.24~48h
- D.48~96h
5
关于土方开挖原则,正确的是( )。
- A.堆载预压,压实后再开挖
- B.开槽支撑,先撑后挖
- C.一次性降水,连续开挖
- D.相邻基坑开挖,先浅后深
6
某基坑设计降水深度15m,土的渗透系数6m/d,降水宜采用( )。
- A.一级轻型井点
- B.管井井点
- C.喷射井点
- D.深井井点
7
低瓦斯矿井煤层巷道中使用的煤矿许用炸药,其安全等级不应低于( )。
- A.一级
- B.二级
- C.三级
- D.四级
8
【过期考点】具有延时起爆、抗杂散电流和网路检测功能的起爆方法是( )。
- A.电力起爆法
- B.导爆管雷管起爆法
- C.导爆索起爆法
- D.电子雷管起爆法
9
立井井筒基岩段施工工作面预注浆堵水属于( )。
- A.充填注浆
- B.渗透注浆
- C.挤密注浆
- D.劈裂注浆
10
立井井筒净直径6.5m,深度860m,其凿井提升方案宜采用( )。
- A.一套单钩提升,选用5m³吊桶
- B.两套双钩提升,主提升选用5m³吊桶,副提升选用4m³吊桶
- C.一套单钩、一套双钩提升,主提升选用8m³吊桶,副提升选用6m³吊桶
- D.两套单钩提升,主提升选用6m³吊桶,副提升选用5m³吊桶
11
立井井壁施工采用溜灰管输送混凝土时,混凝土的坍落度不应小于( )。
- A.100mm
- B.150mm
- C.180mm
- D.200mm
12
某露天矿边坡最终高度为400m,该边坡为( )。
- A.超高边坡
- B.高边坡
- C.中边坡
- D.低边坡
13
矿业工程施工中,宜布置在工业广场主导风向下风方向的是( )。
- A.变电所
- B.炸药库
- C.油脂库
- D.锅炉房
14
下列进度控制措施中,属于组织措施的是( )。
- A.优选施工方案
- B.改进施工工艺
- C.增加施工作业时间
- D.实施科学的管理方法
15
喷射混凝土的养护时间不应少于( )。
- A.1d
- B.3d
- C.7d
- D.14d
16
【过期考点】掘进工作面稀释炮烟,每千克三级安全炸药需配新鲜风量不应小于( )。
- A.10m³/min
- B.15m³/min
- C.20m³/min
- D.25m³/min
17
以人工费为基础计取企业管理费和利润的工程是( )。
- A.特殊凿井工程
- B.硐室工程
- C.地面土建工程
- D.立井井筒工程
18
保证项目能按期、保质、安全完成的纲领性文件是( )。
- A.施工组织设计
- B.风险管理文件
- C.合同文件
- D.安全保障措施
19
下列矿产资源开采,由国务院地质矿产部门审批并颁发采矿许可证的是( )。
- A.钍矿和伴生放射性矿产资源
- B.石油矿产资源
- C.天然气矿产资源
- D.领海及中国管辖的其他海域的矿产资源
20
一等尾矿库坝高每增高( ),应对坝体进行全面的安全性复核。
- A.20m
- B.25m
- C.30m
- D.35m
二、多项选择题
本类题共10题,每题2分,共20分。下列每题的选项中,有两个或两个以上符合题意,至少有一个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
下列水泥品种,属于特性水泥的有( )。
- A.快硬硅酸盐水泥
- B.火山灰硅酸盐水泥
- C.膨胀硫铝酸盐水泥
- D.道路硅酸盐水泥
- E.低热矿渣硅酸盐水泥
22
选矿作业中的分选方法有( )。
- A.重选法
- B.磁选法
- C.电选法
- D.筛选法
- E.浮选法
23
地下连续墙适用的地质条件有( )。
- A.冲积土
- B.淤泥质土
- C.极软黏性土
- D.砂性土
- E.岩溶地段
24
抗水性能良好的工业炸药有( )。
- A.普通铵油炸药
- B.重铵油炸药
- C.水胶炸药
- D.乳化炸药
- E.改性铵油炸药
25
【过期考点】下列矿井井底车场硐室,属于主井系统的有( )。
- A.电机车修理间硐室
- B.装载硐室
- C.井底矿仓
- D.水泵房及水仓
- E.消防列车库
26
施工准备阶段,施工单位确定分包单位后应完成的协调工作有( )。
- A.审核分包单位的资质条件
- B.建立与分包单位的工作联系制度
- C.检查分包单位的进度计划
- D.提供分包项目的施工图纸
- E.审核分包单位编制的施工安全规程
27
松软破碎大断面岩石巷道可采用的施工方法有( )。
- A.全断面一次爆破法
- B.分层法
- C.导硐法
- D.先拱后墙法
- E.冻结法
28
关于单轨吊车、卡轨车、齿轨车、胶套轮车运行要求的说法,正确的有( )。
- A.运行坡度、速度不得超过设计规定值
- B.制动力应当为额定牵引力的1.5~2倍
- C.牵引机头或车头必须有车灯和喇叭
- D.运行速度不得超过设计规定值的1.1倍
- E.必须设置自动安全闸,列车尾部设置红灯
29
下列矿业工程项目的风险因素中,属于技术风险的有( )。
- A.设计文件不完善
- B.施工方案不合理
- C.机械设备准备不足
- D.合同条款歧义
- E.地质灾害
30
下列巷道施工工作面,严禁使用钢丝绳牵引耙装机的有( )。
- A.高瓦斯矿井的岩巷
- B.低瓦斯矿井的煤巷
- C.煤与瓦斯突出矿井的岩巷
- D.煤与瓦斯突出矿井的煤巷
- E.煤与瓦斯突出矿井的半煤岩巷
三、案例分析题
本类题共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。共120分。
31

某施工单位承担一高瓦斯矿井二期工程-550m水平回风大巷施工任务,巷道围岩普氏系数f=4~6,设计采用锚网喷永久支护。巷道掘进采用直眼掏槽、光面爆破技术,工作面炮眼布置如图1-1所示,装药结构如图1-2所示。
图1-1工作面炮眼布置示意图

图1-2装药结构示意图
监理工程师在审核作业规程时发现,爆破后首先至工作面安全检查的人员安排不合理,要求整改。
施工期间,工作面爆破原设计使用煤矿许用乳化炸药,周边眼单位长度装药量300g/m、每孔装药两卷。因货源短缺,项目部计划将该炸药更换为货源充足的三级煤矿许用水胶炸药。项目经理要求技术员根据相关参数进行换算,确定水胶炸药周边眼单位长
度装药量以及每孔、每循环、每月的炸药计划量,保证后续大巷的正常施工。
问题:
1.结合图1-1,指出炮眼布置的不合理之处。
2.指出图1-2中装药结构的类型,分别给出图注1~5的名称。
3.爆破后,哪些人员应首先至工作面进行安全检查?
4.给出水胶炸药周边眼单位长度装药量换算所需要的参数。
图1-1工作面炮眼布置示意图

图1-2装药结构示意图
监理工程师在审核作业规程时发现,爆破后首先至工作面安全检查的人员安排不合理,要求整改。
施工期间,工作面爆破原设计使用煤矿许用乳化炸药,周边眼单位长度装药量300g/m、每孔装药两卷。因货源短缺,项目部计划将该炸药更换为货源充足的三级煤矿许用水胶炸药。项目经理要求技术员根据相关参数进行换算,确定水胶炸药周边眼单位长
度装药量以及每孔、每循环、每月的炸药计划量,保证后续大巷的正常施工。
问题:
1.结合图1-1,指出炮眼布置的不合理之处。
2.指出图1-2中装药结构的类型,分别给出图注1~5的名称。
3.爆破后,哪些人员应首先至工作面进行安全检查?
4.给出水胶炸药周边眼单位长度装药量换算所需要的参数。
32
某矿业工程项目,建设单位委托招标代理机构采用资格预审、公开招标方式选定施工单位。在当地招标信息网上发布了该项目的资格预审公告,资格预审文件发售自6月16日起。共有11家施工单位参加了资格预审,A、B、C、D、E、F、G共7家施工单位通过,并参加后续投标。为保证招标工作顺利进行,建设单位要求招标代理机构做好以下工作:(1)招标代理机构应指导投标人编制投标文件,以保证提交的投标文件合格、合规。(2)再次核查各投标人资格,招标文件中明确资格后审环节,并列出具体的条件、标准和方法。(3)为保证工程质量,招标代理机构在编制最高投标限价的同时,还应规定投标人的投标报价不得低于最高投标限价的75%。
项目于8月10日上午9:00开标。经核查发现,B单位的投标保证金总额满足要求,但分两次交纳,分别是8月9日17:00交纳75万元、8月10日9:05交纳5万元。开标后,D单位向招标人递交了投标报价修正函,将原投标报价下浮300万元。评标委员会按综合得分向招标人推荐了三名中标候选人,依次为A、E、F,并进行了公示。由于A放弃中标,招标人和E进行谈判,并确定E为中标人。双方根据谈判纪要,按A的投标价签订了合同。

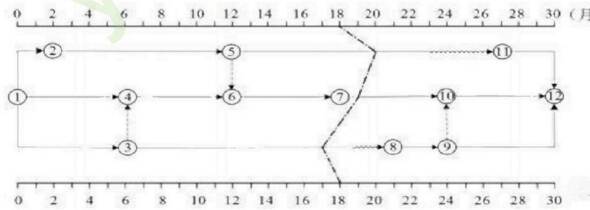

工程施工至第18个月末,施工单位检查进度后绘制的实际进度前锋线如图2所示。
图2施工进度计划及实际进度前锋线

问题:
1.资格预审文件发售的最早截止日期为哪一天?逐项说明建设单位对招标代理机构的要求是否合理?
2.分别指出B单位和D单位的投标文件是否有效?说明理由。
3.分别说明招标人确定中标人和签订合同的做法是否妥当?说明理由。
4.根据图2中第18个月末实际进度前锋线,分别说明工作5-11、工作7-10和工作3-8的进度偏差。判断实际进度是否会造成总工期延误?
项目于8月10日上午9:00开标。经核查发现,B单位的投标保证金总额满足要求,但分两次交纳,分别是8月9日17:00交纳75万元、8月10日9:05交纳5万元。开标后,D单位向招标人递交了投标报价修正函,将原投标报价下浮300万元。评标委员会按综合得分向招标人推荐了三名中标候选人,依次为A、E、F,并进行了公示。由于A放弃中标,招标人和E进行谈判,并确定E为中标人。双方根据谈判纪要,按A的投标价签订了合同。
工程施工至第18个月末,施工单位检查进度后绘制的实际进度前锋线如图2所示。
图2施工进度计划及实际进度前锋线

问题:
1.资格预审文件发售的最早截止日期为哪一天?逐项说明建设单位对招标代理机构的要求是否合理?
2.分别指出B单位和D单位的投标文件是否有效?说明理由。
3.分别说明招标人确定中标人和签订合同的做法是否妥当?说明理由。
4.根据图2中第18个月末实际进度前锋线,分别说明工作5-11、工作7-10和工作3-8的进度偏差。判断实际进度是否会造成总工期延误?
33
某岩石巷道围岩中等稳定,采用钻眼爆破施工方法,锚喷支护,锚杆直径20mm、长度2000mm,喷射混凝土强度等级C20,厚度100mm。施工中每50m安设一组顶板离层观测仪,顶板离层仪深基点位于距顶板6.5m处的稳定岩层中,浅基点位于锚杆锚固端下100mm处,规定每周观测记录一次,顶板离层警戒值为50mm。
施工过程中,发生了如下事件:
事件一:某日,观测员记录巷道顶板离层3个测点数据如下:第1测点深基点读数增量为△Ln=50mm,浅基点读数增量为△L₂=15mm(均为基于顶板孔口位移值);第2测点深基点读数增量为△L₁₂=65mm,浅基点读数增量为△L2₂=10mm;第3测点深基点读数增量为△L₁g=70mm,浅基点读数增量为△L₂a=18mm。监理工程师认为应停止工作面作业,先进行加强支护施工。
事件二:某日,工作面放炮通风安全检查后,班长安排工作面打顶部锚杆眼,打眼过程中,巷道左肩部一块100mm×200mm的活石突然掉下,砸伤打眼工王某的右脚。项目经理接到报告后立即组织抢救并保护现场,同时汇报给单位负责人。
问题:
1.给出事件一中第1测点的低区(浅部)和高区(深部)岩层的离层值。
2.事件一中,监理工程师的观点是否正确?说明理由。
3.顶板离层数值超过警戒值时,可采取哪些加强支护措施?
4.事件二中,班长的工作存在哪些失误和不妥?给出正确的做法。
施工过程中,发生了如下事件:
事件一:某日,观测员记录巷道顶板离层3个测点数据如下:第1测点深基点读数增量为△Ln=50mm,浅基点读数增量为△L₂=15mm(均为基于顶板孔口位移值);第2测点深基点读数增量为△L₁₂=65mm,浅基点读数增量为△L2₂=10mm;第3测点深基点读数增量为△L₁g=70mm,浅基点读数增量为△L₂a=18mm。监理工程师认为应停止工作面作业,先进行加强支护施工。
事件二:某日,工作面放炮通风安全检查后,班长安排工作面打顶部锚杆眼,打眼过程中,巷道左肩部一块100mm×200mm的活石突然掉下,砸伤打眼工王某的右脚。项目经理接到报告后立即组织抢救并保护现场,同时汇报给单位负责人。
问题:
1.给出事件一中第1测点的低区(浅部)和高区(深部)岩层的离层值。
2.事件一中,监理工程师的观点是否正确?说明理由。
3.顶板离层数值超过警戒值时,可采取哪些加强支护措施?
4.事件二中,班长的工作存在哪些失误和不妥?给出正确的做法。
34
某矿建施工单位承担了一煤矿主要运输巷道的施工任务,工程包括650m石门和1200m大巷。巷道设计为直墙半圆拱形断面,净宽4.5m、净高4.2m。地质资料显示
巷道围岩为中等稳定的砂页岩层,石门预计在长度300m处会穿越10m左右的断层带,该区域水文地质条件不明。巷道采用锚喷支护,穿越断层段增设金属网和钢轨支架进行加强支护,支架间距0.8m。
项目部编制了该巷道的施工技术措施。巷道采用钻眼爆破施工方法,双臂凿岩台车打眼,侧卸式装岩机出渣,矿车、电机车运输;炮眼深度1.6m,每班完成1个掘进循环,掘进班临时支护仅打拱部锚杆和喷浆30mm,施工组织采用两掘一支,支护班完成剩余的锚杆和喷射混凝土作业;过断层采用短掘短支方法通过。施工单位总工程师提出炮眼深度不合理,过断层措施不完整,要求整改。项目部根据意见进行了完善。巷道掘进接近断层位置时,项目部按规定提前进行了探放水作业,查明该区域的水文地质情况。探水结果显示该断层出水量较小,对掘进工作无威胁。工作面揭露断层后发现围岩破碎严重,项目部决定采用人工风镐开挖,每次进尺控制在0.8m,开挖后立即进行锚网喷支护;掘进通过断层带后一次性架设钢轨支架。
但在开挖时发生了冒顶事故,导致1人重伤、2人轻伤。
巷道掘进通过断层带后,监理工程师对该段工程的支护质量进行了检查,加强支护段长度为20m,巷道断面规格工序验收资料显示全部合格。现场巷道断面检查中,随机抽查的1个断面实测结果如表4所示。
表4锚网喷及钢轨加强支护段巷道断面规格实测结果

注:该巷道道碴高度为200mm。
问题:
1.该巷道掘进合理的炮眼深度应取多少?工作面临时支护锚杆施工应选用哪种设备?
2.巷道过断层进行探放水作业,探水孔应当如何布置?
3.为避免发生冒顶事故,工作面支护可采用哪种方法或技术措施?
4.针对发生的冒顶事故,施工单位应急处理要求包括哪些?
5.锚网喷及钢轨加强支护段巷道的净宽B和净高H分别是多少?该段巷道规格质量是否合格?说明理由。
巷道围岩为中等稳定的砂页岩层,石门预计在长度300m处会穿越10m左右的断层带,该区域水文地质条件不明。巷道采用锚喷支护,穿越断层段增设金属网和钢轨支架进行加强支护,支架间距0.8m。
项目部编制了该巷道的施工技术措施。巷道采用钻眼爆破施工方法,双臂凿岩台车打眼,侧卸式装岩机出渣,矿车、电机车运输;炮眼深度1.6m,每班完成1个掘进循环,掘进班临时支护仅打拱部锚杆和喷浆30mm,施工组织采用两掘一支,支护班完成剩余的锚杆和喷射混凝土作业;过断层采用短掘短支方法通过。施工单位总工程师提出炮眼深度不合理,过断层措施不完整,要求整改。项目部根据意见进行了完善。巷道掘进接近断层位置时,项目部按规定提前进行了探放水作业,查明该区域的水文地质情况。探水结果显示该断层出水量较小,对掘进工作无威胁。工作面揭露断层后发现围岩破碎严重,项目部决定采用人工风镐开挖,每次进尺控制在0.8m,开挖后立即进行锚网喷支护;掘进通过断层带后一次性架设钢轨支架。
但在开挖时发生了冒顶事故,导致1人重伤、2人轻伤。
巷道掘进通过断层带后,监理工程师对该段工程的支护质量进行了检查,加强支护段长度为20m,巷道断面规格工序验收资料显示全部合格。现场巷道断面检查中,随机抽查的1个断面实测结果如表4所示。
表4锚网喷及钢轨加强支护段巷道断面规格实测结果

注:该巷道道碴高度为200mm。
问题:
1.该巷道掘进合理的炮眼深度应取多少?工作面临时支护锚杆施工应选用哪种设备?
2.巷道过断层进行探放水作业,探水孔应当如何布置?
3.为避免发生冒顶事故,工作面支护可采用哪种方法或技术措施?
4.针对发生的冒顶事故,施工单位应急处理要求包括哪些?
5.锚网喷及钢轨加强支护段巷道的净宽B和净高H分别是多少?该段巷道规格质量是否合格?说明理由。
35
某施工单位承担了一矿井的副井井筒工程,该井筒净直径7.0m,井深756m,其中表土厚260m。地质报告显示,井深520m附近有一厚度约为40m的含水层,预计涌水量为30m³/h。设计表土段为钢筋混凝土双层井壁,基岩段为单层混凝土井壁,混凝土强度等级C50。
矿井施工组织设计中,井筒表土段采用冻结法施工,掘砌段高4.0m,基岩段采用工作面预注浆堵水,钻爆法施工,短段掘砌混合作业施工方式。
施工过程中,发生了如下事件:
事件一:冻结表土段施工井筒至54m时,进行了分部工程验收。施工单位送检预留的2组共6块混凝土试件,试件检验报告显示:第一组3个试件抗压强度为52MPa、54MPa、56MPa;第二组3个试件抗压强度为48MPa、58MPa、60MPa。
事件二:井筒施工到530m时,实测涌水量为5m³/h,施工单位采取了加强井内排水的措施,其它井壁施工质量保证措施与普通地层相同。模板拆除后,发现井壁存在蜂窝麻面现象。
事件三:井筒施工到610m时,发现围岩破碎,建设单位和设计单位协商后,将未施工井壁混凝土强度等级调整为C60,施工单位收到书面变更通知,并据此进行了施工。井筒验收3个月后,结算时施工单位提出井壁混凝土强度等级调整导致费用增加(含引起的工程损失费)10万元的索赔申请。监理单位认为施工单位确认设计变更后,没有提出变更工程价款报告,不予支持。
问题:
1.该井筒基岩段施工中应选用什么类型的模板?模板高度的选择应考虑哪些因素?
2.给出井筒基岩段施工循环图表中主要工序名称(不少于3项),混合作业中可平行的工序有哪些?
3.事件一中混凝土第一组和第二组试件的强度代表值分别是多少?检验结果是否合格?说明理由。
4.针对事件二,指出井壁质量问题产生的直接原因及预防措施。
5.针对事件三,监理单位不支持索赔申请是否合理?说明理由。
矿井施工组织设计中,井筒表土段采用冻结法施工,掘砌段高4.0m,基岩段采用工作面预注浆堵水,钻爆法施工,短段掘砌混合作业施工方式。
施工过程中,发生了如下事件:
事件一:冻结表土段施工井筒至54m时,进行了分部工程验收。施工单位送检预留的2组共6块混凝土试件,试件检验报告显示:第一组3个试件抗压强度为52MPa、54MPa、56MPa;第二组3个试件抗压强度为48MPa、58MPa、60MPa。
事件二:井筒施工到530m时,实测涌水量为5m³/h,施工单位采取了加强井内排水的措施,其它井壁施工质量保证措施与普通地层相同。模板拆除后,发现井壁存在蜂窝麻面现象。
事件三:井筒施工到610m时,发现围岩破碎,建设单位和设计单位协商后,将未施工井壁混凝土强度等级调整为C60,施工单位收到书面变更通知,并据此进行了施工。井筒验收3个月后,结算时施工单位提出井壁混凝土强度等级调整导致费用增加(含引起的工程损失费)10万元的索赔申请。监理单位认为施工单位确认设计变更后,没有提出变更工程价款报告,不予支持。
问题:
1.该井筒基岩段施工中应选用什么类型的模板?模板高度的选择应考虑哪些因素?
2.给出井筒基岩段施工循环图表中主要工序名称(不少于3项),混合作业中可平行的工序有哪些?
3.事件一中混凝土第一组和第二组试件的强度代表值分别是多少?检验结果是否合格?说明理由。
4.针对事件二,指出井壁质量问题产生的直接原因及预防措施。
5.针对事件三,监理单位不支持索赔申请是否合理?说明理由。
