2027年监理工程师《建设工程监理案例分析-水利工程》冲刺试卷一

建设工程监理案例分析-水利工程 冲刺试卷 共 6 题 2544 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、案例分析题

本题共6题,每题20分,共120分。

1
某大型引调水工程施工投标最高限价3亿元,主要工程包括水闸、渠道及管理设施等。招标文件按照《水利水电工程标准施工招标文件》编制。建设管理过程中发生如下事件:
事件一:招标文件有关投标保证金的条款如下:
条款1:投标保证金可以银行保函方式提交,以现金或支票方式提交的,必须从其基本账户转出;
条款2:投标保证金应在开标前3天向招标人提交;
条款3:联合体投标的,投标保证金必须由牵头人提交;
条款4:投标保证金有效期从递交投标文件开始,延续到投标有效期满后30天止;
事件二:中标公示期间,第二中标候选人投诉第一中标候选人项目经理有在建工程(担任项目经理)。
事件三:招标阶段,初设批复的管理设施无法确定准确价格,并说明若总承包单位未中标,该部分适用分包管理。合同实施期间,发包人对管理设施公开招标,总承包单位参与投标,但未中标,随后发包人与中标人就管理设施签订合同。
事件四:工程质量保修期间,以现金、支票、汇票方式预留工程质量保证金的,预留总额为工程价款结算总额的5%,以银行保函方式预留工程质量保证金的,预留总额为工程价款结算总额的3%。
问题:
<1>、指出并改正事件一中不合理的投标保证金条款。
<2>、事件二中,第二中标候选人的投诉程序是否妥当?并分别说明理由。
<3>、指出事件三中发包人做法的不妥之处,并说明理由。
<4>、事件四工程质量保证金条款是否合理?并说明理由。
2
某引水工程,在施工图设计阶段招标委托监理,按《水利工程监理合同(示范文本)》签订了工程监理合同,该合同未委托相关服务工作,实施中发生以下事件:
事件1:建设单位要求监理单位参与项目设计管理和施工招标工作,提出要监理单位尽早编制监理规划,与施工图设计同时进行,要求在施工招标前向建设单位报送监理规划。
事件2:总监理工程师委托总监理工程师代表组织编制监理规划,要求项目监理机构中专业监理工程师和监理员全员参与编制,并要求由总监理工程师代表审核批准后尽快报送建设单位。
事件3:在深基坑开挖工程准备会议上,建设单位要求项目监理机构尽早提交《深基坑工程监理实施细则》,并要求施工单位根据该细则尽快编制《深基坑工程施工方案》。
事件4:工程某部位大体积混凝土工程施工前,专业监理工程师编制了《大体积混凝土工程监理实施细则》,经总监理工程师审批后实施。实施中由于外部条件变化,专业监理工程师对监理实施细则进行了补充,考虑到总监理工程师比较繁忙,拟报总监理工程师代表审批后继续实施。
问题:
<1>、事件1中,建设单位的要求有何不妥?说明理由。
<2>、事件2中,总监理工程师的做法有何不妥?说明理由。
<3>、事件3中,建设单位的做法是否妥当?说明理由。
<4>、指出事件4中项目监理机构做法的不妥之处?说明理由。
3
某水利工程,施工单位通过招标将桩基及土方开挖工程发包给某专业分包单位,并与预拌混凝土供应商签订了采购合同。实施过程中发生如下事件:
事件1:桩基验收时,项目监理机构发现部分桩的混凝土强度未达到设计要求,经查是由于预拌混凝土质量存在问题所致。在确定桩基处理方案后,专业分包单位提出因预拌混凝土由施工单位采购,要求施工单位承担相应桩基处理费用。施工单位提出因建设单位也参与了预拌混凝土供应商考察,要求建设单位共同承担相应桩基处理费用。
事件2:专业分包单位编制了深基坑土方开挖专项施工方案,经专业分包单位技术负责人签字后,报送项目监理机构审查的同时开始了挖土作业,并安排施工现场技术负责人兼任专职安全管理人员负责现场监督。专业监理工程师发现上述情况后及时报告总监理工程师,并建议签发《工程暂停令》。
事件3:在土方开挖过程中遇到地下障碍物,专业分包单位对深基坑土方开挖专项施工方案做了重大调整后继续施工。总监理工程师发现后,立即向专业分包单位签发了《工程暂停令》。因专业分包单位拒不停止施工,总监理工程师报告了建设单位,建设单位以工期紧为由要求总监理工程师撤回《工程暂停令》。为此,总监理工程师向有关主管部门报告了相关情况。
问题:
<1>、针对事件1,分别指出专业分包单位和施工单位提出的要求是否妥当,并说明理由。
<2>、针对事件2,专业分包单位的做法有什么不妥?写出正确做法。
<3>、针对事件2,专业监理工程师的做法是否正确?说明专业监理工程师建议签发《工程暂停令》的理由。
<4>、针对事件3,分别指出专业分包单位、总监理工程师、建设单位的做法有什么不妥,并写出正确做法。
4
某实施监理的工程,工程实施过程中发生以下事件:
事件1:甲施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人审核签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑开挖工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方案。
事件3:主体工程施工过程中,因不可抗力造成损失。甲施工单位及时向项目监理机构提出索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)在建工程损失26万元;
(2)施工单位受伤人员医药费、补偿金4.5万元;
(3)施工机具损坏损失12万元;
(4)施工机械闲置、施工人员窝工损失5.6万元;
(5)工程清理、修复费用3.5万元。
事件4:项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
问题:
<1>、指出事件1中的不妥之处,写出正确做法。
<2>、指出事件2中专业监理工程师做法的不妥之处,写出正确做法。
<3>、逐项分析事件3中的经济损失是否应补偿给甲施工单位,分别说明理由。项目监理机构应批准的补偿金额为多少万元?
<4>、指出事件4中的不妥之处,写出正确做法。
5
某中型水库验险加固工程内容包括:加固放水洞洞身,新建放水洞进口竖井、改建溢洪道出口翼墙,重建主坝上游砌石护坡。新建防浪墙和重建坝顶道路等工作。签约合同价为580万元,合同工期8个月,2011年12月1日开工。合同约定:
(1)为保证安全度汛,除新建防浪墙和重建坝顶道路外,其余工作应在2012年5月15日前完成;
(2)工程预付款为签约合同价的10%,当工程进度款累计达到签约合同的50%时,从超过部分的工程进度款中按40%扣回工程预付款,扣完为止;
(3)工程进度款按月支付,按工程进度款的5%扣留工程质量保证金。

承包人依据合同制定并经监理单位批准的施工网络进度计划如图1(单位:天,每月按30天计):
题目图片
2011年12月1日工程如期开工,施工中发生如下事件:
事件1:因设计变更,导致“改建溢洪道出口翼墙”于2012年3月15日才能开始,并因参加工程量增加,该工作持续时间将延长10天。项目部据此分析对安全度汛和工期的影响,重新编制了满足合同工期的施工进度计划。
事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定时间未到达现场,由于工期紧,承包人对防浪墙地基进行了覆盖。事后承担人按监理单位要求对防浪墙地基进行重新检查,承包人提出增加检查费用2万元的要求。
事件3:截至2012年5月底,承包人累计完成工程进度款为428万元,承包人提交了6月份的工程进度款支付申请报告,经监理单位确认的工程进度款为88万元。
问题:
<1>、指出本工程施工网络进度计划的完工日期和“重建主坝上游砌石护坡”工作计划完成日期。
<2>、根据事件1,分析设计变更对安全度汛目标的影响。
<3>、根据事件2,指出承包人做法的不妥之处,并说明原因。
<4>、根据事件2,指出增加检查费用由谁承担,并说明原因。
<5>、根据事件3,计算6月份承包人实际获得的工程进度款。(保留一位小数)
6
某水库除险加固工程内容有:
(1)溢洪道的闸墩与底板加固,闸门更换;

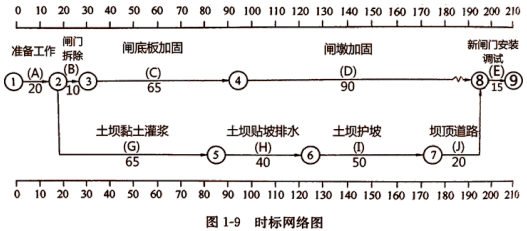

(2)土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下图所示(单位:D)。
题目图片
施工过程中发生如下事件:
事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。
事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。
事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。

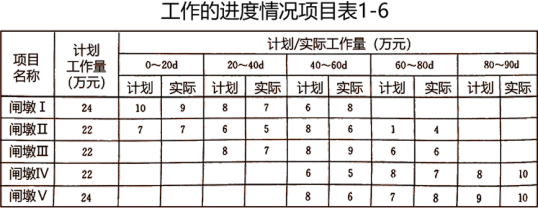

事件4:D工作的实际进度如下表:
题目图片
注:本表中的时间按网络图要求标注,如20d是指D工作开始后的第20d末。
问题:
<1>、指出计划工期和关键线路,指出A工作和C工作的总时差。
<2>、分别指出事件1~事件3的责任方,并说明影响计划工期的天数。
<3>、根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量。
<4>、除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天延期要求?
