2027年一级建造师《水利水电工程管理与实务》模拟试卷一

水利水电工程管理与实务 模拟试卷 共 35 题 5746 次浏览 更新于 2026-09-27
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1

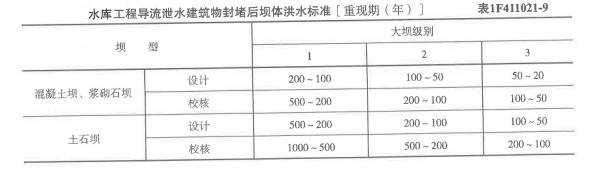

根据《水利水电工程等级划分及洪水标准》SL252—2017,新建混凝土坝工程,大坝级别为2级,导流洞封堵后,如永久泄洪建筑物尚未具备设计泄洪能力,该坝体设计洪水标准为( )年。
  • A.50~20
  • B.100~50
  • C.200~100
  • D.500~200
2
堤防土方施工进行距离丈量时,视距为30m时可采用( )测定。
  • A.视距法
  • B.后方交会法
  • C.极坐标法
  • D.视差法
3

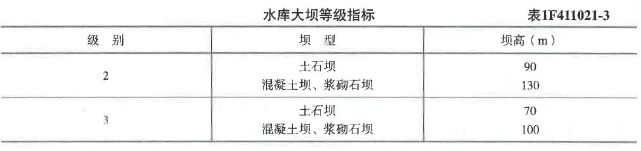

某水库大坝为土石坝,库容为3.6亿m³,坝高为90.8m,则该水库大坝的级别为( )。
  • A.1级
  • B.2级
  • C.3级
  • D.4级
4
截流落差不超过4.0m和流量较小时,宜优先选择( )。
  • A.宽戗立堵截流
  • B.双戗立堵截流
  • C.单戗立堵截流
  • D.多戗立堵截流
5
堆石坝垫层填筑施工中,当压实层厚度较小时,为减轻物料的分离,铺料宜采用( )。
  • A.后退法
  • B.进占法
  • C.进占卸料,后退铺平法
  • D.进占卸料,进占铺平法
6

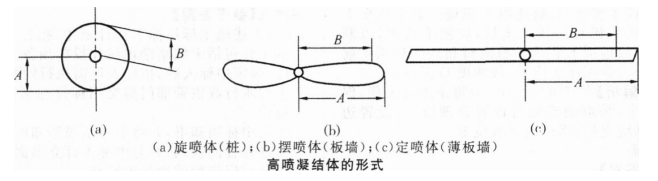

高压喷射灌浆凝结体形状如下图所示,其喷射形式为( )。
题目图片
  • A.旋喷
  • B.摆喷
  • C.定喷
  • D.混喷
7
沿设计开挖轮廓线钻一排光面爆破炮孔,再进行主体开挖部位的爆破,然后爆破设计开挖轮廓线上的光面爆破炮孔,将作为围岩保护层的"光爆层"爆除,从而获得一个平整的开挖壁面。该爆破方法属于( )。
  • A.台阶爆破
  • B.预裂爆破
  • C.光面爆破
  • D.平面爆破
8
当地下洞室跨度较大时,可采用( )。
  • A.钢筋网支护
  • B.预应力锚索支护
  • C.喷射混凝土支护
  • D.锚杆支护
9

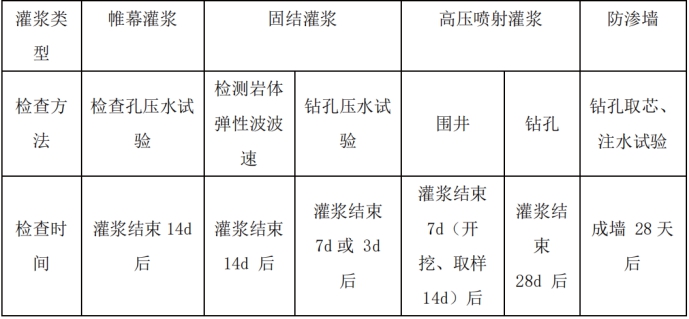

下列有关灌浆的质量检查时间的说法错误的是( )。
  • A.帷幕灌浆的检查孔压水试验应在该部位灌浆结束14d后进行
  • B.固结灌浆工程的质量检查采用检测岩体弹性波波速方法时,可在灌浆结束14d后进行
  • C.固结灌浆工程的质量检查采用钻孔压水试验方法时,可在灌浆结束28d后进行
  • D.高压喷射灌浆形成的高喷墙的防渗性质量检查采用钻孔检查方法时,可在灌浆结束28d后进行
10
当水利工程建设项目初步设计静态总投资超过已批准的可行性研究报告估算静态总投资达15%时,则需( )。
  • A.提出专题分析报告
  • B.重新编制初步设计
  • C.调整可行性研究投资估算
  • D.重新编制可行性研究报告
11
堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于( )。
  • A.1:2
  • B.1:3
  • C.1:4
  • D.1:5
12
水利工程一般设计变更经审查确认后,应报( )核备。
  • A.项目法人
  • B.监理单位
  • C.项目主管部门
  • D.原设计审批部门
13
型号为20Sh-19表示水泵是进口直径为20英寸的( )离心泵。
  • A.单级单吸卧式
  • B.单级双吸卧式
  • C.单级单吸立式
  • D.单级双吸立式
14
碾压混凝土坝施工时应采用( )。
  • A.通仓薄层浇筑
  • B.竖缝分块
  • C.斜缝分块
  • D.错缝分块
15
某施工单位承担一水电站工程项目施工,其中施工单位可以分包的工程项目是( )。
  • A.电站厂房
  • B.坝体填筑
  • C.大坝护坡
  • D.尾水渠护坡
16
下列关于水利工程建设项目工程质量检验制度的说法,不正确的是( )。
  • A.承包人完成一道工序且自检合格后方可报监理单位复核检验
  • B.承包人完成一个单元工程且自检合格后方可报监理单位复核检验
  • C.上一单元工程自检合格后,可以进行下一个单元工程施工
  • D.自检不合格的单元工程不可以进行下一单元工程的施工
17
根据《水利水电建设工程蓄水安全鉴定暂行办法》(水建管〔1999〕177号),水库蓄水安全鉴定由( )负责组织实施。
  • A.项目法人
  • B.施工单位
  • C.水行政主管部门
  • D.运行管理单位
18
根据水利部《水利建设市场主体信用评价管理办法》(水建设[2019]307号),水利建设市场主体信用等级中,B级表示信用( )。
  • A.好
  • B.较好
  • C.一般
  • D.差
19
重大事故隐患判定标准执行水利部《水利工程生产安全重大事故隐患判定标准(试行)》(水安监[2017]344号),对于判定出的重大事故隐患,要做到( )"五落实"。
  • A.整改责任、资金、措施、时限、应急预案
  • B.安全责任、资金、措施、时限、应急预案
  • C.管理、投入、培训、整改责任、应急救援
  • D.措施、投入、培训、整改责任、应急救援
20
根据《水利工程工程量清单计价规范》GB50501--2007,某分类分项工程的项目编码为010302004014,其中004这一级编码的含义是( )。
  • A.清单项目顺序码
  • B.分类工程顺序码
  • C.分项工程顺序码
  • D.水利工程顺序码

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
在下列荷载中,( )是可变作用荷载。
  • A.土压力
  • B.扬压力
  • C.浪压力
  • D.静水压力
  • E.结构自重
22
关于混凝土卸料、平仓、碾压的说法,正确的有( )。
  • A.卸料、铺料厚度要均匀,减少集料分离
  • B.要避免层间间歇时间太长,防止冷缝发生
  • C.卸料落差不应大于2m
  • D.评价碾压混凝土压实质量的指标是最大干密度
  • E.对于建筑物的外部混凝土相对压实度不得小于97%
23
水下工程作业前通过试生产确定的相关技术参数包括( )等
  • A.最佳的船舶前移量
  • B.横摆速度
  • C.挖泥机具下放深度
  • D.排泥口吹填土堆集速度
  • E.土方流失率
24
水利水电地基基础工程中,水工建筑物要求地基有足够的( )。
  • A.强度
  • B.刚度
  • C.整体性
  • D.抗渗性
  • E.耐久性
25
关于混凝土工程定额的说法,正确的有( )。
  • A.预制混凝土定额不包括模板制作与安装
  • B.混凝土定额包括现浇混凝土、碾压混凝土、预制混凝土、沥青混凝土等定额
  • C.现浇混凝土定额不含模板制作、安装、拆除、修整
  • D.钢筋制作安装定额,应分部位、规格型号综合计算
  • E.混凝土浇筑的仓面清洗及养护用水,地下工程混凝土浇筑施工照明用电,已分别计入浇筑定额的用水量及其他材料费中
26
根据《水利工程建设安全生产管理规定》的规定,施工单位应当在施工组织设计中编制安全技术措施和施工现场临时用电方案,下列一定规模的危险性较大的工程应当编制专项施工方案的有( )。
  • A.起重吊装工程
  • B.模板工程
  • C.室内装饰装修工程
  • D.基坑支护与降水工程
  • E.主体装潢工程
27
单元工程的检查验收,施工单位的“三级检查制度”应包括( )。
  • A.班组初检
  • B.项目经理复检
  • C.作业队复检
  • D.项目部终检
  • E.作业队终检
28
根据《水利工程工程量清单计价规范》,工程量清单主要包括( )。
  • A.分类分项工程项目清单
  • B.措施项目清单
  • C.其他项目清单
  • D.零星工作项目清单
  • E.环境保护清单
29
水利工程开工前,监理工程师应对由发包人准备的( )等施工条件进行检查。
  • A.质量保证体系建立情况
  • B.首批开工项目施工图纸的提供
  • C.测量基准点的移交情况
  • D.施工用地提供情况
  • E.安全教育培训情况
30
根据《水工建筑物地下开挖工程施工技术规范》DL/T5099-2011,下列关于隧洞爆破施工的说法,正确的是( )
  • A.洞内施工不应使用汽油机械
  • B.洞内施工不应使用柴油机械
  • C.使用柴油机械时,宜加设废气净化装置
  • D.柴油机械燃料中宜掺添加剂,以减少有毒气体的排放量
  • E.使用汽油机械时,宜加设废气净化装置

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31
【案例分析】【背景资料】

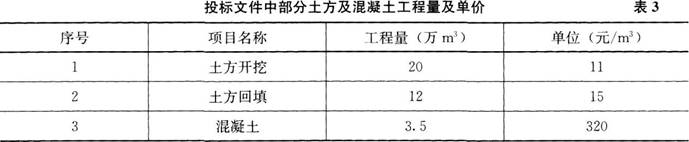

某枢纽工程由节制闸、船闸和新筑堤防组成,节制闸14孔,每孔净宽10m,设计流量1500m3/s;船闸闸室长120m,船闸净宽10m;新筑堤防长3000m。某投标人中标并与发包人签订了施工合同。合同约定工程预付款为签约合同价的20%。投标文件中部分土方及混凝土工程量、单价见表3。
题目图片
表中未列出的合同其他项目工程款为2000万元。
承包人编制并经监理人批准的进度计划为:
第1~4个月进行土方工程施工,第5个月开始浇筑混凝土,混凝土采用拌合站拌合(拌合站安装、调试需1个月时间完成)。
工程开工后,承包人根据监理人批准的进度计划,立即组织进场了部分设备,其中包括:挖掘机2台,推土机2台,自卸汽车10辆,拌合站1套。监理单位按合同发布了开工令。
工程实施过程中,发生了下列事件:
事件1:工程开工后,由于征地工作受阻未及时提供施工场地,使土方工程开工滞后1个月,承包人提出了书面索赔意向书报送监理人。监理人签收了意向书,并指示承包人调整土方工程施工进度计划,混凝土浇筑施工计划不变。承包人提出的设备索赔费用包括2台挖掘机、2台推土机、10辆自卸汽车和1套拌合站进场后1个月的闲置费用。
事件2:闸首设计建基面为岩石,开挖到建基面时,未见岩石出露,补充勘测发现建基面以下为2m厚软土,其下才为岩层,为此设计单位提出对此2m厚的软土采用碎石土换填处理并提出变更设计。碎石土单价中的直接工程费为30元/m3。
事件3:在新筑堤防填筑过程中,遇阴雨天气,承包人根据施工措施计划,对填筑面采取措施,以尽量减小阴雨天气对工程的影响。
【问题】
<1>.计算本工程的工程预付款。
<2>.指出事件1中承包人的索赔要求是否合理,索赔的费用组成是否合理。并分别说明理由。
<3>.根据《水利工程设计概(估)算编制规定》,计算事件2中的碎石土单价(其他直接费费率为2%,间接费费率为9%,企业利润率为7%,税率为9%)(所有取费基数均不含税)(计算结果保留两位小数)。
<4>.根据《堤防工程施工规范》SL260—2014,指出事件3中承包人对填筑面应采取的措施。
32
【案例分析】背景资料:
施工单位承担某一水库除险加固工程,加固内容主要包括均质土坝坝体灌浆,护坡修整,溢洪道拆除重建等。工程所在地区每年5-9月份为汛期,项目于2014年9月开工,计划2017年1月底完工。在验收过程中发生了以下事件:
事件一:单位工程完工后,施工单位向项目法人申请进行单位工程验收,项目法人拟委托监理单位主持单位工程验收工作,监理单位提出,单位工程质量评定工作应在单位工程验收后,将依据单位工程验收的结论进行评定。
事件二:2016年11月6日,工程通过了合同工程完工验收,2016年12月30日项目法人与施工单位完成工程和档案交接手续,同时办理了由项目负责人签字的工程质量保修书。
事件三:项目如期完工,竣工验收主持单位于2017年汛前组织了竣工验收,成立了竣工验收委员会。验收委员会由竣工验收主持单位、有关地方人民政府和部门、有关水行政主管部门和流域管理机构、质量和安全监督机构、项目法人、设计单位、运行管理单位等的代表及有关专家组成。竣工验收委员会同意质量监督机构的质量核定意见,工程质量等级为优良。
问题:
<1>.指出并改正事件一中的不妥之处。
<2>.指出并改正事件二中的不妥之处。
<3>.工程质量保修书应包括哪些方面的内容。
<4>.指出并改正事件三中的不妥之处。
33
【案例分析】背景资料
某水库除险加固工程为均质土坝,坝长850m,坝高18m。加固内容有:增设混凝土防渗墙、拆除重建放水涵、重建溢洪道、土坝加高培厚和新建坝顶道路等工程。施工中发生如下事件:
事件1:施工单位编制了混凝土防渗墙施工方案,方案涉及如下工作:①混凝土浇筑;②平整场地;③成槽;④挖导槽;⑤做导墙;⑥安装成槽设备;⑦检验等工作。
事件2:在土坝加高培厚施工方案讨论时,是采用进占法施工还是后退法施工有不同意见,双方都提出了自己的理由。
事件3:放水涵划分为一个分部工程,该分部工程共有35个单元工程,其中重要隐蔽工程及关键部位单元工程12个。分部工程质量情况为:35个单元全部合格,其中优良为27个(重要隐蔽工程及关键部位单元工程优良为9个),混凝土拌合物质量符合优良标准。
事件4:工程进行了蓄水验收,有关单位的人员参加了验收。
问题:
<1>.指出事件1中混凝土防渗墙的适宜施工顺序;从工程安全角度考虑,防渗墙施工还缺少了哪项工作?
<2>.说明事件2中进占法和后退法各自的特点和确定某种施工方法的依据。
<3>.判断事件3中放水涵的工程质量等级,并说明理由。
<4>.依据验收主持单位划分,指出事件4中验收的类别和验收委员会的人员构成。
34
【案例分析】【背景资料】
某水闸加固工程,闸室共3孔,每孔净宽为10.0m,底板顶面高程为20.0m,闸墩顶高程为32.0m,墩顶以上为混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥。
为方便施工,加快施工进度,施工单位在未经复核的情况下,当现浇桥面板混凝土强度达到设计强度的70%时即拆除脚手架及承重模板。一辆特种起重机在桥上进行吊装作业时,桥面发生坍塌,造成3人死亡,直接经济损失300万元。事故发生后,施工单位按项目管理权限及时向当地市水行政主管部门进行了报告。
问题:
<1>.根据《水工混凝土施工规范》,说明桥面板拆模时机是否正确,为什么?
<2>.根据《水利部生产安全事故应急预案(试行)》,水利工程生产安全事故分为哪几级?指出本工程的事故等级。
<3>.事故发生后,施工单位上报程序有无不妥之处?简要说明理由。
35
【案例分析】背景资料
某泵站加固改造工程施工内容包括:引渠块石护坡拆除重建、泵室混凝土加固、设备更换、管理设施改造等。招标文件按照《水利水电工程标准施工招标文件》(2009年版)编制。某公司参加了投标,为编制投标文件,公司做了以下准备工作。
工作1:搜集整理投标报价所需的主要材料和次要材料价格。其中,主要材料预算价格如下表所示。
主要材料预算价格表
题目图片
工作2:根据招标文件中对项目经理的职称和业绩加分要求,拟定张×为项目经理,准备了张×的身份证、工资关系、人事劳动合同证明材料、社会保险证明材料、相关证书及类似项目业绩。
工作3:根据招标文件对资格审查资料的要求,填写公司基本情况表、资格审查自审表、原件的复印件等相关表格,并准备了相关原件。

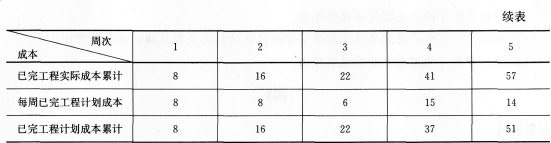

经过评标,投标人A中标,发包人与A单位按照招标文件内置合同签订了施工承包合同,承包合同约定,大坝基础开挖工程可由A分包给B单位,合同工期为5周。开工5周以来的土石方开挖成本数据统计见下表。根据施工期相关规划,开挖处的部分土石料将用于回填。
题目图片
题目图片
题目图片
问题
<1>.依据背景资料,分别简要说明B单位从开工至第1、2、3、4周周末进度和成本偏差情况以及第5周末成本的偏差情况。

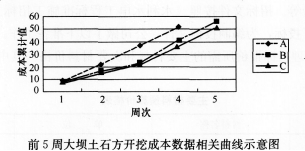

<2>.依据背景资料,分别指出B单位“前5周大坝土石方开挖成本数据相关曲线示意图”中A、B、C三条曲线的名称。
<3>.指出土石方调配平衡是否合理的主要指标和土石方调配平衡的基本原则。
<4>.指出背景资料工作1主要材料预算价格表中,甲、乙、丙、丁、戊所代表的材料或单位名称。除表格所列材料外,为满足编制本工程投标报价的要求,该公司还需搜集哪些主要材料价格?
<5>.背景资料工作2中,该公司应准备张×的相关证书有哪些?为证明张×业绩有效,需提供哪些证明材料?背景资料工作3中,公司基本情况表后附的公司相关证书有哪些?除工作3中所提到的相关表格外,该公司为满足资格审查的要求,还需填写的表格有哪些?
