2027年监理工程师《建设工程监理案例分析-交通运输工程》模拟试卷四

建设工程监理案例分析-交通运输工程 模拟试卷 共 6 题 3133 次浏览 更新于 2026-09-27
下载试卷(PDF)

一、案例分析题

本题共6题,每题20分,共120分。

1
某工程项目的承包商给监理工程师提供的桥梁工程施工网络计划如下图所示。监理工程师审查中发现,施工计划安排中不能满足施工总进度计划对该桥施工工期的要求(总进度计划要求Tr=60d)。
监理工程师向承包商提出质疑时,承包商解释说,由于该计划中的每项工作作业时间均不能够压缩,且工地施工桥台的钢模板只有一套,因此两个桥台只能顺序施工,若一定要压缩工作时间,可将西桥台的挖孔桩改为预制桩,但要修改设计,且需增加12万元的费用。监理工程师提出不同的看法,要求施工单位在不压缩每项工作作业时间的前提下,修改网络计划。

题目图片
另外,经监理工程师批准,该桥的基础工程分包给了A公司。在东桥台的扩大基础施工时,A公司发现地下有污水管道,但设计文件和勘测资料中均未有说明。由于处理地下污水管道,使东桥台的扩大基础施工时间由原计划的10d延长到13d,A公司根据监理工程师签认的处理地下污水管道增加的工程量,向监理工程师提出增加合同外工作量费用、利润和延长工期3天的索赔要求。
【问题】
<1>.压缩工期一般有两种方法,请问是哪两种?
<2>.在不压缩每项工作作业时间的前提下,施工单位应如何修改网络计划?
<3>.修改后请在图上做出网络计划,计算总工期,并求出关键路线。
<4>.A公司可否索赔?A公司在索赔程序上存在什么问题?
<5>.A公司索赔费用、利润和工期的要求都可以成立吗?分析A公司提出索赔的合理性。
2
某高速公路工程开工里程为24km,划分为二个施工合同段。建设单位通过施工监理招标,将该工程施工监理工作委托给某监理单位。监理合同签订后,监理单位立即着手组建项目监理机构。监理单位根据该工程特点设置了二级监理机构,即总监理工程师办公室(简称总监办)和驻地监理工程师办公室(简称驻地办)。
总监办配备1名总监理工程师和若干名监理员。驻地办配备1名驻地监理工程师和若干名专业监理工程师。总监办和驻地办的主要职责如下:总监办的主要职责有:(1)主持召开监理交底会;(2)审批施工组织设计;(3)签发支付证书;(4)签发合同工程开工令、单位或合同工程的暂停令和复工令;(5)审核变更单价和总额以及延期和费用索赔;(6)组织编写监理竣工文件及监理工作报告。
驻地办的主要职责有:(1)主持编制监理计划;(2)主持召开第一次工地会议;(3)审批总体进度计划、重要工程材料及混合料配合比;(4)审批分项工程开工申请,签发分项和分部工程暂停令和复工令;(5)日常巡视、旁站、抽检,并做好记录;(6)核算工程量清单,负责对已完工程进行计量;(7)组织分项、分部工程中间验收和质量评定,签发中间交工证书;(8)审查交工验收申请,评定工程质量;(9)组织编制监理月报。
建设单位和监理单位签订的监理合同由以下几部分组成:
(1)监理合同协议书及附件;
(2)中标通知书;
(3)合同专用条款;
(4)合同通用条款;
(5)在本合同专用条款中约定的构成本合同组成部分的其他文件。
监理合同中有如下内容:(1)监理工作目标是确保工程获得“鲁班奖”;(2)建设单位有权要求监理单位更换不能按监理合同的约定进行监理服务的监理人员;(3)监理单位可以将监理服务的任何部分转让或分包;(4)监理单位不履行监理职责,或与承包人串通损害建设单位利益,给建设单位造成经济损失,应向建设单位赔偿,监理单位的累计赔偿限额为监理服务费总额;(5)建设单位应指定一名授权代表,与监理机构建立工作联系;(6)建设单位在监理合同约定的监理服务范围内对承包人的任何意见或要求可直接向承包人提出。
【问题】
<1>.监理单位设置二级监理机构是否合理?为什么?
<2>.总监办和驻地办配备的监理人员是否合理?若不合理,请说明理由。
<3>.试说明总监理工程师、驻地监理工程师的任职条件。
<4>.指出本题所述的二级监理机构中总监办和驻地办的职责有何不妥之处。
<5>.本工程监理合同的组成是否完备?如不完备,还缺少哪几种文件?
<6>.若监理合同签订后,监理单位发现监理合同协议书、合同专用条款、合同通用条款对某一问题的规定不一致,应以哪一个文件的规定为准。
<7>.本题所述监理合同的内容中有何不妥之处?为什么?
3
2016年3月,某二级公路工程实行公开招标,招标项目估算价为7000万元人民币。资金由项目所在地省交通运输厅筹集,招标人为该省公路建设投资集团公司。招标文件参照《公路工程标准施工招标文件》(2009版)编制,投标报价方式为工程量清单报价,工程数量由招标人给出,由投标人填写单价和总价。在招投标和施工过程中,发生了如下事件:
事件1:为防止投标人围标、串标或提供虚假资料,保证工程招标顺利进行,招标人在招标文件中规定:投标人需缴纳80万元投标保证金和120万元信用保证金,以现金或支票形式提交的投标保证金应当从其基本账户转出,一旦发现投标人出现违法、违规行为,一律没收所有保证金。

事件2:投标人甲的总报价为6800.022万元,其中第200章部分报价单见表4。在评标过程中,评标委员会发现,清单中细目209-3-c的单价与数量的乘积与合价不一致,细目210-3-b中,招标人给定了锚杆的工程量是256m,投标人甲没有填写单价和合价。锚杆的市场综合单价为55.06元/m。其他部分的计算均正确。评标委员会按照偏差修正的有关原则对偏差进行了修正,并征得投标人甲的同意。最终投标人甲以修正后的报价中标并签订合同。
题目图片
事件3:工程开工后,为协调当地关系,在业主的推荐下,甲公司项目部同驻地所在村委会签订了劳务分包合同,但合同价格已超出甲公司与业主合同中该部分的人工费,甲公司项目部向业主提出了调整人工费的申请。
【问题】
<1>.事件1中,根据《公路工程建设项目招标投标管理办法》(2016版),招标人的规定有何不妥?说明理由。
<2>.事件2中,针对细目209-3-c和210-3-b分别应该如何处理?说明理由。
<3>.事件2中按照《中华人民共和国招标投标法实施条例》,计算招标人可以收取投标人甲的最高履约保证金。(保留小数点后一位)
<4>.事件3中,甲公司项目部与驻地所在村委会签订劳务分包合同的做法是否正确?甲公司项目部的调价申请能否获得支持?分别说明理由。
4

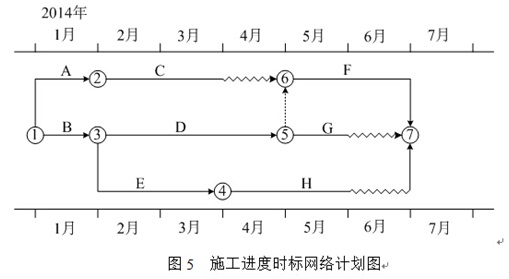

某公路工程于2013年6月签订合同并开始施工,合同工期为30个月。2014年1月开始桥梁上部结构施工。承包人按合同工期要求编制了桥梁上部结构混凝土工程施工进度时标网络计划(如下图5所示),该部分各项工作均按最早开始时间安排,且等速施工,监理工程师批准了该计划。
题目图片
C工作预应力筋加工所用锚具、夹具和连接器进场时,按出厂合格证和质量证明书检查了其锚固性能类别、型号、规格及数量。预应力筋为低松弛预应力筋,采用的是夹片式自锚性能的锚具,预应力筋张拉程序按照:0→初应力→σcon(锚固)进行。C工作完成后,驻地监理工程师对计量结果进行了审查,签字确认后,承包人报业主申请支付工程款。

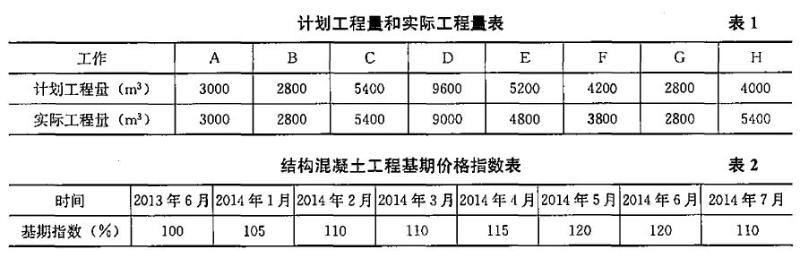

施工期间,工作D、E、F的实际工程量与计划工程量相比有所减少,但实际工作持续时间与计划持续时间相同。由于业主修改匝道设计,致使H工作推迟开工一个月,另外由于工程量增加,致使该工作的持续时间延长了一个月。各工作的计划工程量与实际工程量见下表。
合同约定,桥梁上部结构混凝土工程综合单价为1000元/m3,按月结算。结算价按项目所在地结构混凝土工程价格指数进行调整,项目实施期间各月结构混凝土工程基期价格指数见下表(2013年6月为基期)。项目所在地每年7月份进入雨季。
题目图片
承包人在申请H工作工程款时提出了费用索赔,包括:不可辞退工人窝工费、施工机具窝工费、雨季施工增加费、现场管理费、利润、增加的利息支出等,同时还提出了工期索赔。
【问题】
<1>.本网络计划中,E工作的自由时差和总时差各为多少个月?
<2>.预应力筋加工所用锚具、夹具和连接器进场时,除背景中所做的检查外,还应做哪些检验或试验?预应力筋张拉程序是否正确?说明理由。
<3>.C工作的计量程序是否正确,说明理由。驻地监理工程师对计量结果审查的主要内容有哪些?
<4>.承包人针对H工作提出的费用索赔,哪些无法获得监理支持?说明理由。针对本网络计划,承包人可以索赔的工期为多少个月?
<5>.计算工作H各月的已完工作预算费用和已完工作实际费用。
<6>.计算2014年6月末的费用偏差(CV)和进度偏差(SV)。
5
某桥梁工程,实施过程中发生如下事件:
事件1:为控制工程质量,项目监理机构确定的巡视内容包括:
①施工单位是否按工程设计文件进行施工;
②施工单位是否按批准的施工组织设计、(专项)施工方案进行施工;
③施工现场管理人员、特别是施工质量管理人员是否到位。
事件2:专业监理工程师收到施工单位报送的施工控制测量成果报验表后,检查、复核了施工单位测量人员的资格证书及测量设备检定证书。
事件3:在桥台基础施工时,施工单位为了保证工程质量,在专业监理工程师同意的情况下,将原设计要求的混凝土强度由C20提高到C25,导致费用增加6万元。对此施工单位提出了费用索赔的要求。施工期间,施工单位发现某分部工程施工图纸有误,立即报告驻地监理工程师和建设单位。由于等待图纸修改,造成停工5天,窝工费用损失2万元。对此,施工单位提出了工程延期与费用索赔的要求。
事件4:项目监理机构在巡视中发现,施工单位正在加工的一批钢筋未经报验,随即签发了工程暂停令,要求施工单位暂停钢筋加工、办理见证取样检测及完善报验手续。施工单位质检员对该批钢筋取样后将样品送至项目监理机构,项目监理机构确认样品后要求施工单位将试样送检测单位检验。
事件5:在质量验收时,专业监理工程师发现基础的预理件位置偏差过大,即向施工单位签发了监理通知单要求整改。施工单位整改完成后电话通知项目监理机构进行检查,监理员检查确认整改合格后,即同意施工单位进行下道工序施工。
【问题】
<1>.针对事件1,项目监理机构对工程质量的巡视还应包括哪些内容?
<2>.针对事件2专业监理工程师对施工控制测量成果及保护措施还应检查、复核哪些内容?
<3>.事件3中,施工单位提出的索赔要求,驻地监理工程师应如何处理?为什么?
<4>.分别指出事件4中施工单位和项目监理机构做法的不妥之处,写出正确做法。
<5>.分别指出事件5中施工单位和监理员做法的不妥之处,写出正确做法。
6
某工程执行《公路工程工程量清单计价规范》,直接费合计28150万元,措施费4500万元,设备购置费150万元,规费123万元,企业管理费费率为20%(以直接费为基数),利润率为7.42%(为简化计算,将直接费等同于定额直接费),税金综合税率为9%,安全生产费率为1.5%,不考虑施工场地建设费。
某监理公司承担了该工程第三标段的监理任务,委托合同中约定监理期限为190天,监理酬金为60万元。但实际上,由于非监理方面原因导致监理时间延长了25天。经协商,业主同意支付由于时间延长而发生的附加工作报酬。为了做好该项目的投资控制工作,监理工程师明确了以下投资控制措施:
(1)编制资金使用计划,确定投资控制目标。
(2)进行工程计量。
(3)审核工程付款申请,签发付款证书。
(4)审核施工单位编制的施工组织设计,对主要施工方案进行技术经济分析。
(5)对施工单位报送的工程质量评定资料进行审核和现场检查,并予以签证。
(6)审核施工单位现场项目管理机构的技术管理体系和质量保证体系。
工程实施过程中发生如下事件:
事件1:施工招标文件中要求的施工工期为38个月,并明确可以增加赶工费用。
事件2:土方开挖时遇到未探明的古墓,项目监理机构下达了工程暂停令,当地文物保护部门随即进驻施工现场开展考古工作。施工单位向项目监理机构提出如下费用补偿申请:
①基坑围护工程损失33万元;
②工程暂停导致施工机械闲置费用5.7万元;
③受文物保护部门委托进行土方挖掘与清理工作产生的人工和机械费用7.8万元。
事件3:因施工单位的供应商提供的工程材料早到占用施工场地,致使原计划均需使用吊车作业的A、B两项工作的间隔时间由原定的3天增至8天,为此,施工单位向项目监理机构提出补偿5个吊车台班窝工费用的申请。
【问题】
<1>.由于非监理方原因导致监理时间延长25天而发生的附加工作报酬是多少?(保留小数点后两位)
<2>.监理工程师明确的投资控制措施中,哪些不属于投资控制措施?
<3>.计算该工程的签约合同价和安全生产费。(保留小数点后两位)
<4>.事件1中,施工单位是否可以提出增加赶工费用?说明理由,赶工费用应由哪几部分构成?
<5>.逐项指出事件2中发生的费用是否应给予补偿并说明理由,项目监理机构应批准的费用补偿总额是多少万元?
<6>.事件3中,项目监理机构是否应批准施工单位的费用补偿申请?说明理由。
