2027年二级建造师《机电工程管理与实务》冲刺试卷一

水利水电工程管理与实务 冲刺试卷 共 34 题 4804 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
(建筑物)下列说法,正确的是( )。
  • A.重力坝防渗层厚度一般为1/20~1/10水头,但不小于2m
  • B.无压进水口一般设在河流的凸岸
  • C.某堤防的防洪标准为50年一遇,该堤防的堤顶宽度最小为8m
  • D.可以连续给液体施加能量的是活塞泵
2
(分等分级)下列说法,正确的是( )。
  • A.某水库设计灌溉面积为98万亩,则此水库的工程等别至少应为Ⅲ等
  • B.某水利枢纽工程总库容为9000万m³,装机容量33万kw。其水库大坝为土石坝,坝高105m,则大坝的级别为1级
  • C.某水库库容4亿m³,采用均质土围堰断流施工,则该围堰洪水标准应为5~10年一遇
  • D.结合库容是水库正常蓄水位与防洪高水位之间的库容
3
(地质构造)下列说法,正确的是( )。
  • A.产状类型的包括走向、倾向和倾角
  • B.岸坡岩体发生向临空面方向的回弹变形及产生近似平行于边坡的裂隙,称为滑坡
  • C.用地质罗盘测得岩层面倾向为南偏东30°,倾角为60°表示(30∠60)。
  • D.常用的节理统计图有常用的有节理玫瑰图、节理极点图和节理等密度图等
4
(材料+混凝土)下列说法,正确的是( )。
  • A.表示材料吸湿性的大小的指标有吸水率
  • B.在水灰比及水泥用量一定的条件下,使拌合物保持良好的黏聚性和保水性并获得最大流动性的含砂率是最佳砂率
  • C.水泥代号CA的是铝酸盐水泥
  • D.受海水、盐雾作用的混凝土宜选用抗硫酸盐硅酸盐水泥
5
(钢筋)下列说法,正确的是( )。
  • A.抗震结构要求钢筋屈强比不小于0.8
  • B.HPB为热轧光圆钢筋、CRB为冷轧带肋钢筋、RRB为余热处理钢筋、WCD为消除应力钢丝
  • C.HPB300可以用φ表示
  • D.HPB300质量检验的主要指标包括屈服点、抗拉强度、伸长率
6
(导截流)根据《水利水电工程施工组织设计规范》SL303—2004,不过水土石围堰防渗体顶部高程应不低于( )。
  • A.设计洪水静水位
  • B.设计洪水静水位与波浪高度之和
  • C.设计洪水静水位与安全加高值之和
  • D.设计洪水静水位与波浪高度及安全加高值之和
7
(土方开挖)下列说法,正确的是( )。
  • A.石灰岩属于水成岩
  • B.铲运机按卸土方式可分为强制式、半强制式、自行式
  • C.炮孔方向宜与最小抵抗线线方向重合
  • D.炮孔应该与节理平行、与岩石层面垂直
8
(地基处理)下列说法,正确的是( )。
  • A.在建筑物和岩石之间进行灌浆,加强两者之间的结合程度的方法是接缝灌浆
  • B.通常情况下,防渗帷幕轴线与建筑物轴线成90°
  • C.能形成复合地基的方法是挤实法
  • D.软土地基处理的方法有置换法、排水法、强夯法、挤实法等。
9
(混凝土)下列说法,正确的是( )。
  • A.模板设计时,新浇筑混凝土重量通常按24~25kN/m³计算
  • B.跨度6m的屋面大梁施工时,其承重模板设计起拱值宜取跨度的0.4%
  • C.以高一级钢筋代换低一级钢筋时,宜采用改变钢筋根数的方法来减少钢筋截面积
  • D.混凝土浇筑层间间歇超过初凝时间可能会出现横缝
10
(大体积)下列说法,正确的是( )。
  • A.混凝土入仓温度是指混凝土下料后平仓前测得的混凝土深(3~5cm)处的温度
  • B.三级配碾压混凝土的砂率为32%~37%
  • C.温度控制指标包括:出机口温度、表面保护、浇筑温度、浇筑层厚度、间歇期、表面冷却、通水冷却等
  • D.碾压混凝土施工质量评定时,钻孔取样芯样获得率主要是评价碾压混凝土的密实性
11
(金结)以下不属于清污机类型的是( )。
  • A.靶斗式
  • B.回转式
  • C.抓斗式
  • D.自卸式
12
(强标)下列说法,正确的是( )。
  • A.起重机械从330kV高压线通过时,其最高点与高压线之间的最小垂直距离不得小于6m
  • B.脚手架各节点应连接可靠,拧紧,各杆件连接处相互伸出的端头长度要大于10cm
  • C.施工现场的机动车道与外电架空线路交叉时,架空线路为380V时,最低点与路面的垂直距离不应小于5m
  • D.点燃导火索可使用香点燃、导爆索可用剪刀切割
13
(建设程序)下列说法,不正确的是( )。
  • A.水利工程建设项目应在初步设计中应明确项目法人组建主体
  • B.项目法人工程建设管理需要总人数应满足以下条件,大型工程人数不少于30人配备
  • C.稽查问题性质可分为"严重"、"较重"和"一般"三个类别。
  • D.稽查问题的认定,大、中型工程(Ⅰ、Ⅱ、Ⅲ)的认定为“严重”或“较重”
14
(造价)根据《水利工程设计预(估)算编制规定(工程部分)》(水总(2014)429号),关于工程费用的说法,正确的是( )。
  • A.基本直接费包括人工费、材料费、现场经费
  • B.其他直接费包括临时设施费
  • C.间接费包括工地检验试验费
  • D.企业管理费包括生产工人工伤保险费
15
(质量)下列说法,正确的是( )。
  • A.某水利厅建设质量工作年度考核得分为90分,相应其考核等级为B级
  • B.工程勘测设计失误按照对质量、功能、安全和投资的影响程度进行分级
  • C.水利工程勘测设计失误分为:一般勘测设计失误、较重勘测设计失误、严重勘测设计失误和特别严重勘测设计失误四个等级。
  • D.水利工程勘测设计失误对责任单位的问责方式有书面检查、责令整改、警示约谈、通报批评、停业整顿
16
(质量评定)下列说法,正确的是( )。
  • A.工序施工质量验收评定中,监理单位应提交平行检测资料
  • B.外观质量检验评定,中型工程评定组人数应不少于7人
  • C.工程外观质量评定结论需报工程质量监督机构核备
  • D.施工质量评定表由监理单位填写
17
(安全)下列说法,正确的是( )。
  • A.水利水电建设项目按照《安全生产法》,组织开展安全评价工作
  • B.赣水安B(2007)20221119,字母B代表企业主要负责人,2022代表证书颁发年份
  • C.安全生产管理违规行为分为:一般安全生产管理违规行为、较重安全生产管理违规行为、严重安全生产管理违规行为和特别严重安全生产管理违规行为
  • D.一级评审项目中的“现场管理”包括的二级评审项目有作业安全、职业健康、警示标志
18
(验收)根据《水利工程建设项目验收管理规定》(水利部令第30号),关于水利工程验收的说法,正确的是( )。
  • A.竣工验收主持单位不可以收回已印发的验收鉴定书
  • B.除图纸外,验收资料的规格宜为国际标准A3
  • C.分部工程验收应由监理单位主持
  • D.项目法人组织单位工程验收时,质量监督机构应列席会议
19
(监理)根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管[2018]102号),涉及监理单位监理质量控制主要考核,不包括( )。
  • A.质量控制体系建立情况
  • B.监理控制相关材料报送情况
  • C.监理控制责任履行情况
  • D.历次稽察提出质量问题整改
20
(水强标)下列说法,正确的是( )。
  • A.2021年版水利技术标准体系结构由专业门类、功能序列构成
  • B.采用开敞式高压配电装置的独立开关站,其场地四周应设置高度不低于2m的围墙
  • C.操作平台及悬挂脚手架边缘应设防护栏杆,其高度应不小于130cm,横挡间距应不大于35cm,底部应设高度不小于30cm的挡板
  • D.人力装卸和搬运爆破器材,搬运者相距不得少于5m

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
(耐久性)关于水利工程合理使用年限和耐久性的说法,正确的有( )。
  • A.合理使用年限系指能按设计功能安全使用的最低要求年限
  • B.永久性水工建筑物级别降低时,其合理使用年限提高
  • C.水库工程最高合理使用年限为150年
  • D.钢筋混凝土保护层厚度是指混凝土表面到受力纵向钢筋中心之间的距离
  • E.某水闸闸墩合理使用年限为50年,所处的侵蚀环境类别为三类,其钢筋的混凝土保护层最小厚度为30mm
22
(材料)关于混凝土组成材料的说法,正确的有( )。
  • A.细度模数Mx在3.0-2.7之间的为粗砂
  • B.粗集料中碎石粒径大于4.75mm
  • C.I类碎石宜用于强度等级小于C50的混凝土
  • D.当集料用量一定时,粗集料粒径越大,水泥用料越少
  • E.一级配混凝土指仅包含最小一级集料的混凝土
23

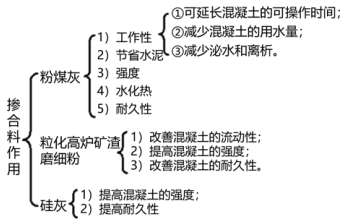

(材料)硅灰对混凝土作用影响有( )。
  • A.可减少混凝土的用水量
  • B.节省水泥
  • C.提高混凝土的强度
  • D.提高耐久性
  • E.改善混凝土的流动性
24
(石方填筑)堆石体施工质量控制垫层料(包括周边反滤料)需作( )。
  • A.颗分
  • B.密度
  • C.渗透性
  • D.过渡性检查
  • E.内部渗透稳定性检查
25
(大体积)高温季节,常态混凝土终凝后可采用( )降温措施。
  • A.冷却水管通水冷却
  • B.表面流水冷却
  • C.表面蓄水
  • D.水管通水冷却
  • E.自动调节通水
26
(钢筋)以下钢筋接头宜用机械切断机切割有( )。
  • A.绑扎接头
  • B.帮条焊接头
  • C.搭接焊接头
  • D.电渣压力焊接头
  • E.气压焊接头
27
(建设程序)根据《水利基本建设项目竣工财务决算编制规程》(SL19-2014),待摊投资的待摊方法有( )。
  • A.按实际发生数的比例分摊
  • B.按项目的合同额比例分摊
  • C.按概算数的比例分摊
  • D.按项目的效益比例分摊
  • E.按出资比例分摊
28
(建设程序2)PPP项目公司可以由( )单位建立。
  • A.社会资本方单独建立
  • B.政府和社会资本方共同建立
  • C.项目管理机构和社会资本方共同建立
  • D.项目管理机构单独建立
  • E.政府单独建立
29
(水法)根据《水法》,关于水工程保护与建设许可的说法,正确的有( )。
  • A.对生产建设活动有禁止性规定
  • B.对生产建设项目有限制性规定
  • C.水工程系指水利部门管理建设的工程
  • D.水工程的保护范围为水工程设施的组成部分
  • E.流域范围内的区域规划应当服从流域规划
30
(执业)下列属于水利水电工程注册建造师执业工程范围的是( )。
  • A.大坝
  • B.钢结构
  • C.预拌商品混凝土
  • D.消防设施
  • E.建筑防水

三、案例分析题

每题20分,共4题,共80分。根据所给材料回答问题。

31
南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,两座粘土心墙土石坝副坝(1#和2#)的加固项目签约合同价为600万元,合同工期8个月(每月按30天计),2012年11月10日开工。
合同约定:
(1)承包商的施工安排要符合水库调度方案;
(2)工程预付款为签约合同价的10%,当工程进度款累积达到签约合同的40%时,从超出部分的工程进度款中按30%扣回工程预付款,扣完为止;
(3)工程进度款按月支付;
(4)按工程进度款的5%扣留工程质量保证金。
承包商拟定的施工进度计划如下图:

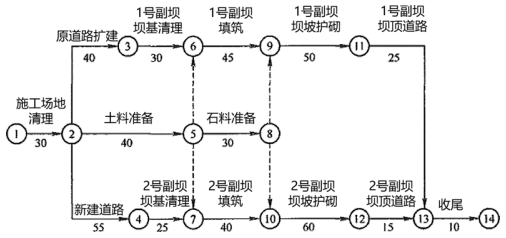

题目图片
说明:
①每月按30天计,时间单位为天;
②日期以当日末为准,如11月10日开工表示11月10日末开工。但是,11月10日完工,表示11月10日末完工。
实施过程中发生了如下事件:
事件1:按照2012年12月10日上级下达的水库调度方案,坝基清理最早只能在2013年1月25日开始。
事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在2013年5月10日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。
事件3:2013年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。
事件4:截至2013年5月底,承包人累计完成工程进度款为428万元,承包人提出了6月份工程进度款支付申请报告,经监理单位确认的工程款为88万元,变更、索赔和其他金额均为0。
问题:
<1>.确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早何时开始。
<2>.根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?
<3>.根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响。
<4>.根据事件4,计算6月份承包人进度付款申请单中有关款项的金额。
32
某水库枢纽工程,工程内容包括大坝、溢洪道、放水洞、水闸等,大坝为黏土心墙土石坝。

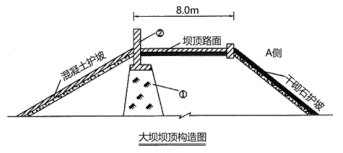

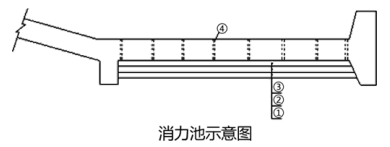

事件一:坝顶构造如下图所示。
题目图片

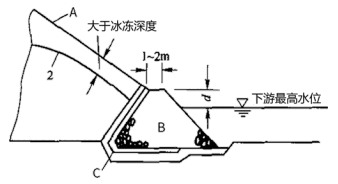

事件二:坝体排水题构造如图所示。
题目图片
事件三:溢洪道消力池结构如图所示,反滤层由小石(5~20mm)、中粗砂和中石(20~40mm)构成。施工单位依据《水闸施工规范》(SL27—2014)的有关规定,制订了反滤层施工方案和质量检查要点。
题目图片

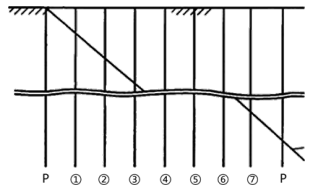

事件四:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。
题目图片
注:P为先导孔;④为第一次序孔。
事件五:该水闸工程,闸室结构如下图所示。
题目图片
事件六:启闭机平台简支梁断面示意图见图5-2,梁长6m,保护层25mm,因该工程箍筋Φ8钢筋备量不足,拟采用Φ6或B6钢筋代换,Φ6抗拉强度按210MPa,B6抗拉强度按310MPa计算。
题目图片

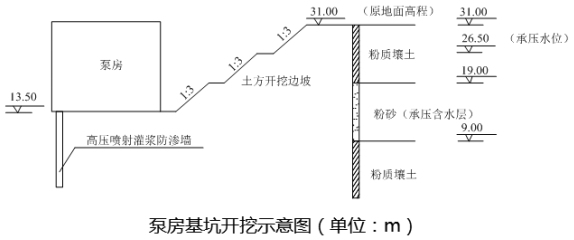

事件七:该工程地面高程31.00m,基坑采用放坡开挖,施工单位采取了设置合理坡度等防止边坡失稳的措施,泵房基坑开挖示意图见图5。粉砂层渗透系数约为2.0m/d。
题目图片
问题:
<1>.指出事件一图中①和②所代表的部位名称;A侧为大坝上游还是下游?
<2>.指出事件二中,图中A、B、C代表名称。
<3>.根据事件三,指出消力池结构示意图中①、②、③、④代表的填筑材料(或构造)名称;说明反滤层施工质量检查的要点。
<4>.指出事件四中第二次序孔、第三次序孔分别是哪些?
<5>.指出事件五中,建筑物1和2的名称。
<6>.根据事件六:
(1)画出箍筋示意图并注明尺寸;
(2)计算箍筋单根下料长度;(箍筋调整值按16.5d计算,计算结果取整数,单位:mm)
(3)单根梁需要的箍筋根数;
(4)分别计算Φ6及B6代替Φ8的理论箍筋间距值。
(计算结果取整数,单位:mm)
<7>.水利工程基坑土方开挖中,人工降低地下水位常用的方式有哪些?本工程泵房基坑人工降低地下水位采用哪种方式较合理?说明理由。
33
某工程,建设管理过程中发生如下事件:
事件一:该工程技术复杂且需采用大型专用施工设备,经有关主管部门批准,建设单位决定采用邀请招标,共邀请A、B、C三家国有特级施工企业参加投标。
投标邀请书中规定:(1)6月1日至6月3日9:00~17:00在该单位总经济师室出售招标文件。
招标文件中规定:(2)6月30日为投标截止日;(3)投标有效期到7月30日为止;(4)最高投标限价为4000万元;(5)投标保证金统一定为100万元;(6)评标采用综合评估法,技术标和商务标各占50%。
在评标过程中,鉴于各投标人的技术方案大同小异,(7)建设单位决定将评标方法改为经评审的最低投标价法。(8)评标委员会根据修改后的评标方法,确定的评标结果排名顺序为A公司、C公司、B公司。(9)建设单位于7月8日确定A公司中标,(10)于7月15日向A公司发出中标通知书,(11)并于7月18日与A公司签订了合同。
在签订合同过程中,经审查,A公司所选择的设备安装分包单位不符合要求,(12)建设单位遂指定国有一级安装企业D公司作为A公司的分包单位。(13)建设单位于7月28日将中标结果通知了B、C两家公司,(14)并将投标保证金退还给B、C两家公司。(15)建设单位于7月31日向当地招标投标管理部门提交了该工程招标投标情况的书面报告。
事件二:该公司还准备附近高校投资建设一幢建筑面积为30000m2的普通教学楼,拟采用工程量清单以公开招标方式进行施工招标。业主委托具有相应资质的某造价咨询企业编制招标文件和最高投标限价(该项目的最高投标限价为9500万元)。
咨询企业编制招标文件和最高投标限价过程中,发生如下事件:
为了响应业主对潜在投标人择优选择的高要求,咨询企业的项目经理在招标文件中设置了以下几项内容:
(1)投标人资格条件之一为:投标人近5年必须承担过高校教学楼工程;
(2)投标人近5年获得过鲁班奖、本省省级质量奖等奖项作为加分条件;
(3)项目的投标保证金为75万元,且投标保证金必须从投标企业的基本账户转出;
(4)中标人的履约保证金为最高投标限价的10%。
事件三:项目经理认为招标文件中的合同条款是基本的粗略条款,只需将政府有关管理部门出台的施工合同示范文本添加项目基本信息后附在招标文件中即可。
事件四:在招标文件编制人员研究本项目的评标办法时,项目经理认为所在咨询企业以往代理的招标项目更常采用综合评估法,遂要求编制人员采用综合评估法。
事件五:为控制投标报价的价格水平,咨询企业和业主商定,以代表省内先进水平的A施工企业的企业定额作为主要依据,编制了本项目的最高投标限价。此外,由于某分项工程使用了一种新型材料,定额及造价信息均无该材料消耗量和价格的信息。编制人员按照理论计算法计算了材料净用量,并以此净用量乘以向材料生产厂家询价确认的材料出厂价格,得到该分项工程综合单价中新型材料的材料费。
事件六:该咨询企业技术负责人在审核项目成果文件时发现项目工程量清单中存在漏项,要求做出修改。项目经理解释认为第二天需要向委托人提交成果文件且合同条款中已有关于漏项的处理约定,故不用修改。
事件七:该咨询企业的负责人认为最高投标限价不需保密,因此,又接受了某拟投标人的委托,为其提供该项目的投标报价咨询。
问题:
<1>.事件一中,该建设单位及评标委员会在招标工作中有哪些不妥之处?请逐一说明理由。
<2>.针对事件二中,逐一指出咨询企业项目经理为响应业主要求提出的(1)~(4)项内容是否妥当,并说明理由。
<3>.针对事件三~事件七,分别指出相关人员的行为或观点是否正确或妥当,并说明理由。
34
某水利工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)和《水利工程工程量清单计价规范》(GB50501-2007)编制。
事件一:合同约定,以已标价工程量清单中土方工程所含子目为单元,对柴油进行调差,调差子目完工后,若其施工期间工程所在造价信息(月刊)载明的柴油价格平均值超过中标价中柴油价格的5%时,超出5%以上部分予以调差。价格调整计算公式为△M=[P-(1±5%)P0]×W,式中△M代表需调整的价格差额,P代表可调因子的现行价格,P0代表可调因子的基本价格,W代表材料用量。招标及合同管理过程中,土方开挖工程柴油消耗定额为0.14kg/m³,柴油中标价格3元/Kg。按施工图纸计算的工程量为108000m³。施工期间工程所在地造价信息(月刊)载明的4个月柴油价格分别为3.0元/kg、3.2元/kg、3.5元/kg、3.1元/kg。
事件二:合同约定,仅对水泥部分进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格差额,P0指付款证书中承包人应得到的已完成工程量的金额)。
经过评标某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重如表4所示。

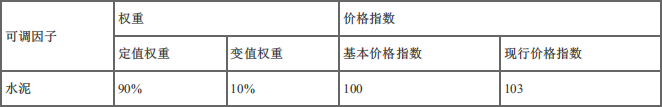

表4中标人投标函附录价格指数和权重表
题目图片
工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价)。
事件三:施工过程中,增加堤防填筑,发包人与承包人签订了一个堤防填筑补充合同,“堤防填筑”子目经监理人确认的工程量超过合同工程量15%时,超过部分的单价调整系数为0.95。“堤防填筑”子目的合同单价为23.00元/m³,合同工程量为1.3万m³。按施工图纸计算工程量为1.543万m³,实际工程量为1.63万m³。
事件四:投标人乙中标承建该项目,合同总价19600万元。合同中约定:工程预付款按签约合同价的10%支付,开工前由发包人一次性付清:工程预付款按照公式R=[A(C-F1×S)]/[(F2-F1)×S],其中F1=20%,F2=80%;承包人缴纳的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。截至工程开工后的第10个月末,承包人累计完成合同金额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。
问题:
<1>.事件一中,说明为了价格调整的计算,还需约定哪些因素?分析计算该子目承包人应得的调差金额(单位;元,保留小数点后两位)。
<2>.指出事件二价格调整公式中A、B、Ft、F0所代表的含义。分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P0?计算3月份需调整的水泥价格差额△P。
<3>.事件三中,“堤防填筑”子目应结算的工程量为多少?说明理由,计算该子目应结算的工程款。
<4>.根据事件四,计算第11个月的工程预付款扣还金额和承包人实得金额。(单位:万元,计算结果保留两位小数)
