2027年监理工程师《建设工程监理案例分析-土木建筑工程》预测试卷一
建设工程监理案例分析-土木建筑工程
预测试卷
共 6 题
9322 次浏览
更新于 2026-09-26
一、案例分析题
本题共6题,每题20分,共120分。
1
某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段的监理。经建设单位同意,甲施工单位将工程划分为A、B标段,并将B标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A和B两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。
为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A、B标段两个监理规划。总监理工程师要求:①六个职能部门根据A、B标段的特点,直接对A、B标段的施工单位进行管理;②在施工过程中,A标段出现的质量隐患由A标段项目监理组的专业监理工程师直接通知甲施工单位整改,B标段出现的质量隐患由B标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理负责人签发《工程暂停令》,要求停工整改。
总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。在报送的监理规划中,项目监理人员的部分职责分工如下:
(1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认。
(2)合同管理组负责调解建设单位与施工单位的合同争议、处理工程索赔。
(3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期。
(4)质量控制组负责人审批项目监理实施细则。
(5)A、B两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。
【问题】

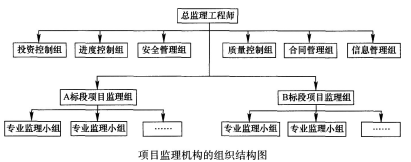

1.绘制监理单位设置的项目监理机构的组织结构图,说明其缺点。
2.指出总监理工程师工作中的不妥之处,写出正确做法。
3.指出项目监理人员职责分工中的不妥之处,写出正确做法。
为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A、B标段两个监理规划。总监理工程师要求:①六个职能部门根据A、B标段的特点,直接对A、B标段的施工单位进行管理;②在施工过程中,A标段出现的质量隐患由A标段项目监理组的专业监理工程师直接通知甲施工单位整改,B标段出现的质量隐患由B标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理负责人签发《工程暂停令》,要求停工整改。
总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。在报送的监理规划中,项目监理人员的部分职责分工如下:
(1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认。
(2)合同管理组负责调解建设单位与施工单位的合同争议、处理工程索赔。
(3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期。
(4)质量控制组负责人审批项目监理实施细则。
(5)A、B两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。
【问题】
1.绘制监理单位设置的项目监理机构的组织结构图,说明其缺点。
2.指出总监理工程师工作中的不妥之处,写出正确做法。
3.指出项目监理人员职责分工中的不妥之处,写出正确做法。
2
某工程,实施过程中发生如下事件:
事件1:工程开工前施工单位按要求编制了施工总进度计划和阶段性施工进度计划,按相关程序审核后报项目监理机构审查。专业监理工程师审查的内容有:
(1)施工进度计划中主要工程项目有无遗漏,是否满足分批动用的需要。
(2)施工进度计划是否符合建设单位提供的资金、施工图纸、施工场地、物资等条件。
事件2:项目监理机构编制监理规划时初步确定的内容包括:工程概况;监理工作的范围.内容、目标;监理工作依据;工程质量控制;工程造价控制;工程进度控制;合同与信息管理;监理工作设施。总监理工程师审查时认为,监理规划还应补充有关内容。
事件3:工程施工过程中,因建设单位原因发生工程变更导致监理工作内容发生重大变化,项目监理机构组织修改了监理规划。
事件4:专业监理工程师现场巡视时发现,施工单位在某工程部位施工过程中采用了一种新工艺,要求施工单位报送该新工艺的相关资料。
事件5:施工单位按照合同约定将电梯安装分包给专业安装公司,并在分包合同中明确电梯安装安全由分包单位负全责。电梯安装时,分包单位拆除了电梯井口防护栏并设置了警告标志,施工单位要求分包单位设置临时护栏。分包单位为便于施工未予设置,造成1名施工人员不慎掉入电梯井导致重伤。
【问题】
1.事件1中,专业监理工程师对施工进度计划还应审查哪些内容?
2.事件2中,监理规划还应补充哪些内容?
3.事件3中,写出监理规划的修改及报批程序。
4.写出专业监理工程师对事件4的后续处理程序。
5.事件5中,写出施工单位的不妥之处。指出施工单位和分包单位对施工人员重伤事故各承担什么责任?
事件1:工程开工前施工单位按要求编制了施工总进度计划和阶段性施工进度计划,按相关程序审核后报项目监理机构审查。专业监理工程师审查的内容有:
(1)施工进度计划中主要工程项目有无遗漏,是否满足分批动用的需要。
(2)施工进度计划是否符合建设单位提供的资金、施工图纸、施工场地、物资等条件。
事件2:项目监理机构编制监理规划时初步确定的内容包括:工程概况;监理工作的范围.内容、目标;监理工作依据;工程质量控制;工程造价控制;工程进度控制;合同与信息管理;监理工作设施。总监理工程师审查时认为,监理规划还应补充有关内容。
事件3:工程施工过程中,因建设单位原因发生工程变更导致监理工作内容发生重大变化,项目监理机构组织修改了监理规划。
事件4:专业监理工程师现场巡视时发现,施工单位在某工程部位施工过程中采用了一种新工艺,要求施工单位报送该新工艺的相关资料。
事件5:施工单位按照合同约定将电梯安装分包给专业安装公司,并在分包合同中明确电梯安装安全由分包单位负全责。电梯安装时,分包单位拆除了电梯井口防护栏并设置了警告标志,施工单位要求分包单位设置临时护栏。分包单位为便于施工未予设置,造成1名施工人员不慎掉入电梯井导致重伤。
【问题】
1.事件1中,专业监理工程师对施工进度计划还应审查哪些内容?
2.事件2中,监理规划还应补充哪些内容?
3.事件3中,写出监理规划的修改及报批程序。
4.写出专业监理工程师对事件4的后续处理程序。
5.事件5中,写出施工单位的不妥之处。指出施工单位和分包单位对施工人员重伤事故各承担什么责任?
3
某建筑施工单位在新建办公楼工程项目开工前,按《建筑施工组织设计规范》GB/T50502—2009规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。

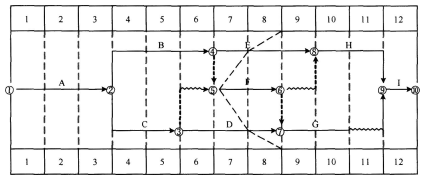

在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:

针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因导致。根据上述情况,监理工程师对三项工期索赔分别予以批复。
【问题】
1.总监理工程师审查本工程的施工组织设计主要包括哪些基本内容?
2.施工单位哪些人员具备审批单位工程施工组织设计的资格?
3.写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
4.针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立?并说明相应的理由。
在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第8月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:

针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序E的进度偏差是因为建设单位供应材料原因所导致,工序F的进度偏差是因为当地政令性停工导致,工序D的进度偏差是因为工人返乡农忙原因导致。根据上述情况,监理工程师对三项工期索赔分别予以批复。
【问题】
1.总监理工程师审查本工程的施工组织设计主要包括哪些基本内容?
2.施工单位哪些人员具备审批单位工程施工组织设计的资格?
3.写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?
4.针对工序E、工序F、工序D,分别判断施工单位上报的三项工期索赔是否成立?并说明相应的理由。
4
某实施监理的工程项目,建设单位通过招标选择了一具有相应资质的监理单位承担施工招标代理和施工阶段监理工作,并在监理中标通知书发出后第45天,与该监理单位签订了委托监理合同。之后双方又另行签订了一份监理酬金比监理中标价降低10%的协议。
在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A施工单位有资格参加投标。
评标委员会由5人组成,其中当地建设行政管理部门的招标投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术、经济专家3人。
经评标,建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。
工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48h内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5d,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。
【问题】
1.指出建设单位在监理招标和委托监理合同签订过程中的不妥之处,并说明理由。
2.在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。
3.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法。
4.安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用(不考虑保险因素)。
在施工公开招标中,有A、B、C、D、E、F、G、H等施工单位报名投标,经监理单位资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而监理单位坚持认为A施工单位有资格参加投标。
评标委员会由5人组成,其中当地建设行政管理部门的招标投标管理办公室主任1人、建设单位代表1人、政府提供的专家库中抽取的技术、经济专家3人。
经评标,建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。
工程按期进入安装调试阶段后,由于雷电引发了一场火灾。火灾结束后48h内,G施工单位向项目监理机构通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;G施工单位人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后G施工单位停工5d,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经项目监理机构审核属实。
【问题】
1.指出建设单位在监理招标和委托监理合同签订过程中的不妥之处,并说明理由。
2.在施工招标资格预审中,监理单位认为A施工单位有资格参加投标是否正确?说明理由。
3.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确做法。
4.安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位和G施工单位应各自承担哪些损失或费用(不考虑保险因素)。
5
某施工单位在中标某高档办公楼工程后,与建设单位按照《建设工程施工合同(示范文本)》签订了施工总承包合同。合同中约定总承包单位将装饰装修、幕墙等分部分项工程进行专业分包。
施工过程中,监理单位下发针对专业分包工程范围内墙面装饰装修做法的设计变更指令。在变更指令下发后的第10天,专业分包单位向监理工程师提出该项变更的估价申请。监理工程师审核时发现计算有误,要求施工单位修改。于变更指令下发后的第17天,监理工程师再次收到变更估价申请,经审核无误后提交建设单位,但一直未收到建设单位的审批意见。次月底,施工单位在上报已完工程进度款支付时,包含了经监理工程师审核、已完成的该项变更所对应的费用,建设单位以未审批同意为由予以扣除,并提出变更设计增加款项只能在竣工结算前最后一期的进度款中支付。
该工程完工后,建设单位指令施工单位组织相关人员进行竣工预验收,并要求总监理工程师在预验收通过后立即组织参建各方相关人员进行竣工验收。建设行政主管部门提出验收组织安排有误,责令建设单位予以更正。
在总承包施工合同中约定“当工程量偏差超出5%时,该项增加部分或剩余部分的综合单价按5%进行浮动”。施工单位编制竣工结算时发现工程量清单中两个清单项的工程数量增减幅度超出5%,其相应工程数量.单价等数据详见下表:

竣工验收通过后,总承包单位、专业分包单位分别将各自施工范围的工程资料移交到监理机构,监理机构整理后将施工资料与工程监理资料一并向当地城建档案管理部门移交,被城建档案管理部门以资料移交程序错误为由予以拒绝。
【问题】
1.在墙面装饰装修做法的设计变更估价申请报送及进度款支付过程中都存在哪些错误之处?并分别写出正确做法。
2.针对建设行政主管部门责令改正的验收组织错误,本工程的竣工预验收应由谁来组织?施工单位哪些人必须参加?本工程的竣工验收应由谁进行组织?
3.分别计算清单项A、清单项B的结算总价(单位:元)。
4.分别指出总承包单位、专业分包单位、监理单位的工程资料正确的移交程序。
施工过程中,监理单位下发针对专业分包工程范围内墙面装饰装修做法的设计变更指令。在变更指令下发后的第10天,专业分包单位向监理工程师提出该项变更的估价申请。监理工程师审核时发现计算有误,要求施工单位修改。于变更指令下发后的第17天,监理工程师再次收到变更估价申请,经审核无误后提交建设单位,但一直未收到建设单位的审批意见。次月底,施工单位在上报已完工程进度款支付时,包含了经监理工程师审核、已完成的该项变更所对应的费用,建设单位以未审批同意为由予以扣除,并提出变更设计增加款项只能在竣工结算前最后一期的进度款中支付。
该工程完工后,建设单位指令施工单位组织相关人员进行竣工预验收,并要求总监理工程师在预验收通过后立即组织参建各方相关人员进行竣工验收。建设行政主管部门提出验收组织安排有误,责令建设单位予以更正。
在总承包施工合同中约定“当工程量偏差超出5%时,该项增加部分或剩余部分的综合单价按5%进行浮动”。施工单位编制竣工结算时发现工程量清单中两个清单项的工程数量增减幅度超出5%,其相应工程数量.单价等数据详见下表:

竣工验收通过后,总承包单位、专业分包单位分别将各自施工范围的工程资料移交到监理机构,监理机构整理后将施工资料与工程监理资料一并向当地城建档案管理部门移交,被城建档案管理部门以资料移交程序错误为由予以拒绝。
【问题】
1.在墙面装饰装修做法的设计变更估价申请报送及进度款支付过程中都存在哪些错误之处?并分别写出正确做法。
2.针对建设行政主管部门责令改正的验收组织错误,本工程的竣工预验收应由谁来组织?施工单位哪些人必须参加?本工程的竣工验收应由谁进行组织?
3.分别计算清单项A、清单项B的结算总价(单位:元)。
4.分别指出总承包单位、专业分包单位、监理单位的工程资料正确的移交程序。
6
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》GF—2017—0201签订了合同,工程价款8000万元;工期12个月;预付款为签约合同价的15%。专用条款约定,预付款自工程开工后的第2个月起在每月应支付的工程进度款中扣回200万元,扣完为止;当实际工程量的增加值超过工程量清单项目招标工程量的15%时,超过15%以上部分的结算综合单价的调整系数为0.9;当实际工程量的减少值超过工程量清单项目招标工程量的15%时,实际工程量结算综合单价的调整系数为1.1;工程质量保证金每月按进度款的3%扣留。
施工过程中发生如下事件:
事件1:设计单位修改图纸使局部工程量发生变化,造价增加28万元。施工单位按批准后的修改图纸完成工程施工后的第30天,经项目监理机构向建设单位提交增加合同价款28万元的申请报告。
事件2:为降低工程造价,总监理工程师按建设单位要求向施工单位发出变更通知,加大外墙涂料装饰范围,使外墙涂料装饰的工程量由招标时的4200m2增加到5400m2;相应的干挂石材幕墙由招标时的2800m2减少到1600m2。外墙涂料装饰项目投标综合单价为200元/m2,干挂石材幕墙项目投标综合单价为620元/m2。
事件3:经招标,施工单位以412万元的总价采购了原工程量清单中暂估价为350万元的设备,花费1万元的招标采购费用。招标结果经建设单位批准后,施工单位于第7个月完成了设备安装施工,要求建设单位当月支付的工程进度款中增加63万元;施工单位前7个月计划完成的工程量价款见下表。

【问题】
1.事件1中,项目监理机构是否应同意增加28万元合同价款?说明理由。
2.事件2中,外墙涂料装饰、干挂石材幕墙项目合同价款调整额分别是多少?调整外墙装后可降低工程造价多少万元?
3.事件3中,项目监理机构是否应同意施工单位增加63万元工程进度款的支付要求?说明理由。
4.该工程预付款总额是多少?分几个月扣回?根据上表计算项目监理机构在第2个月和第7个月可签发的应付工程款。
施工过程中发生如下事件:
事件1:设计单位修改图纸使局部工程量发生变化,造价增加28万元。施工单位按批准后的修改图纸完成工程施工后的第30天,经项目监理机构向建设单位提交增加合同价款28万元的申请报告。
事件2:为降低工程造价,总监理工程师按建设单位要求向施工单位发出变更通知,加大外墙涂料装饰范围,使外墙涂料装饰的工程量由招标时的4200m2增加到5400m2;相应的干挂石材幕墙由招标时的2800m2减少到1600m2。外墙涂料装饰项目投标综合单价为200元/m2,干挂石材幕墙项目投标综合单价为620元/m2。
事件3:经招标,施工单位以412万元的总价采购了原工程量清单中暂估价为350万元的设备,花费1万元的招标采购费用。招标结果经建设单位批准后,施工单位于第7个月完成了设备安装施工,要求建设单位当月支付的工程进度款中增加63万元;施工单位前7个月计划完成的工程量价款见下表。

【问题】
1.事件1中,项目监理机构是否应同意增加28万元合同价款?说明理由。
2.事件2中,外墙涂料装饰、干挂石材幕墙项目合同价款调整额分别是多少?调整外墙装后可降低工程造价多少万元?
3.事件3中,项目监理机构是否应同意施工单位增加63万元工程进度款的支付要求?说明理由。
4.该工程预付款总额是多少?分几个月扣回?根据上表计算项目监理机构在第2个月和第7个月可签发的应付工程款。
