2022年11月监理工程师《建设工程监理案例分析-土木建筑工程》试题(网友回忆版)

建设工程监理案例分析-土木建筑工程 历年真题 共 1 题 5356 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、案例分析题

本题共6题,每题20分,共120分。

1
某工程建设单位与施工单位签订了合同,合同工期8个月,合同价2560万元(其中暂列金额200万元)
(1)开工前,建设单位按合同价(扣除暂列金额)的10%向施工单位支付预付款,工程款累计达到合同价40%时,从次月起预付款分4个月平均扣回。
(2)措施费按分部分项工程费25%计取。
(3)管理费率10%(以人工费.材料费.机械费之和为基数),利润率为7%(以人工费.材料费.机械费.管理费之和为基数),规费率8%,增值税率9%。
(4)工程款按月结算,并按每期工程款的3%扣质保金。
(5)合同约定每个分项工程累计实际完成超出计划工程量15%时,超出部分综合单价调整系数0.9。
实际施工统计如下表

表1:工程计划和实际完成的产值表
题目图片
事件1:A分项工程量清单计划量350㎡.投标时报的综合单价2400元/㎡。工程进行到第6个月,因设计变更使实际量增加130㎡。
事件2:因施工现场不可抗力造成损失见表6-2(不考虑工程有关的保险)

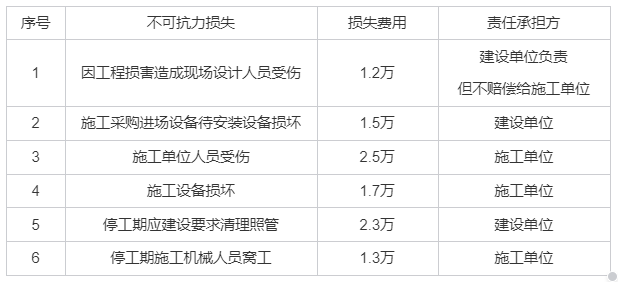

表2:不可抗力造成损失统计表
题目图片
问题:
<1>.工程预付款多少万元,每月应扣预付款多少万元。开工后从第几个月起扣。
<2>.用赢得值法计算第3个月底,工程费用绩效指数.进度绩效指数,并判断工程费用偏差.进度偏差情况。
<3>.事件1中A分项综合单价是否应调整?说明理由。A分项工程费.工程款分别是多少?
<4>.项目监理应签发第6个月支付凭证多少万元?
<5>.事件2,逐项指出不可抗力损失的承担方。监理应批准补偿施工单位多少万元?(计算结果保留2位小数)
