一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
关于土方路堤填筑要求的说法,错误的是( )。
  • A.每种填料的填筑层压实后的连续厚度宜不小于500mm
  • B.填方作业分段施工时,接头部位如不能交替填筑,先填筑路段应按1:1~1:2的坡度分层预留台阶
  • C.性质不同的填料,应水平分层、分段填筑、分层压实
  • D.施工过程中,每填筑3m高宜检测路线中线和宽度
2
( )为多层横向全宽挖掘法和通道纵挖法混合使用。
  • A.分层纵挖法
  • B.通道纵挖法
  • C.分段纵挖法
  • D.混合式挖掘法
3
可直接用于土石路堤的填料是( )。
  • A.易溶性岩石
  • B.盐化岩石
  • C.崩解性岩石
  • D.软质石料
4
二级以下公路稳定基层选用的石灰应采用( )。
  • A.不低于Ⅰ级
  • B.不低于Ⅱ级
  • C.不低于Ⅲ级
  • D.有时也才可采用等级外的石灰
5
水泥路面改造采用直接加铺法施工时,具体的工艺流程中,钻孔的下一步是( )。
  • A.定位
  • B.灌浆
  • C.制浆
  • D.交通控制
6
预应力钢丝,钢绞线,螺纹钢筋进场分批检验时,每批质量分别应不大于( )。
  • A.100t,60t,60t
  • B.60t,100t,60t
  • C.60t,60t,100t
  • D.60t,100t,100t
7
某简支空心板梁桥桥面高21.75m,板厚60cm,桥面铺装厚12cm,设计洪水位标高16.5m,施工水位标高12.25m,低水位标高7.8m,则该桥梁高度为( )m。
  • A.5.25
  • B.9.5
  • C.13.23
  • D.13.95
8
可不设沉降缝的涵洞是( )。
  • A.波纹钢管涵
  • B.盖板涵
  • C.拱涵
  • D.圆管涵
9
下列属于一般跨度隧道的是( )。
  • A.单行洞
  • B.单洞三车道
  • C.单洞两车道

  • D.单洞两车道+紧急停车带
10
交通标线的主要作用是传递有关道路规则、警告和指引交通,以下不属于交通标线的是( )。
  • A.箭头
  • B.立面标记
  • C.线形诱导标
  • D.突起路标
11
下列公路工程设计变更中,属于重大设计变更的是( )。
  • A.互通式立交的方案发生变化
  • B.收费方式及站点位置、规模发生变化
  • C.服务区的数量和规模发生变化
  • D.长隧道的数量发生变化
12
下列危险性较大的分部分项工程安全管理的说法,正确的是( )。
  • A.危大工程实行分包的,由分包单位组织召开专家论证会
  • B.分包单位编制专项施工方案的,由总承包单位技术负责人审核签字
  • C.分包单位编制专项施工方案的,由分包单位技术负责人审核签字
  • D.分包单位编制专项施工方案的,由总承包、分包单位技术负责人共同审核签字
13
某项目发生一座中桥主体结构垮塌事故,造成直接经济损失1500万元,按公路水运建设工程质量事故等级划分,该事故属于( )质量事故。
  • A.特别重大
  • B.重大
  • C.较大
  • D.一般
14
关于工程量计量一般要求的说法,正确的是( )。
  • A.除非监理人另有准许,一切计量工作都应在承包人在场情况下,由监理人测量、记录
  • B.除监理人另有批准外,凡超过图纸所示的面积或体积,都不予计量与支付
  • C.全部必需的模板、脚手架、装备、机具、螺栓、垫圈和钢制件等其他材料,应包括在工程量清单中所列的有关支付项目中,均应单独计量
  • D.沥青混凝土、沥青碎石、水泥混凝土、高强度等级水泥砂浆的施工现场不得使用电子计量设备称重
15
下列各项合同文件按照优先解释的原则,处于最后解释的是( )。
  • A.中标通知书
  • B.项目专用合同条款
  • C.技术规范
  • D.图纸
16
下列公路工程进度计划的主要形式中,论述正确的是( )。
  • A.横道图是以时间为纵坐标,以各工作内容为横坐标的进度图
  • B.“S”曲线是以时间为横轴,以累计完成的工程费用为纵轴的图表化曲线
  • C.垂直图的斜率越陡进度越慢,斜率越平坦进度越快
  • D.垂直图是以时间为横轴,以公路里程为纵轴的进度图
17
预应力锚固施工风险控制措施中错误的是( )。
  • A.钻孔后要清孔,锚索入孔后24小时内注浆
  • B.采用二次注浆加大锚固力
  • C.脚手架高度在10~15m时,应设置一组(4~6根)缆风索
  • D.正式施工前应进行锚固力基本试验
18
下列高处作业安全防护的说法,错误的是( )。
  • A.安全绳上可以吊挂物件
  • B.安全带的安全绳不得打结使用
  • C.严禁安全绳与悬吊绳共用连接器
  • D.严攀安全绳用作悬吊绳
19

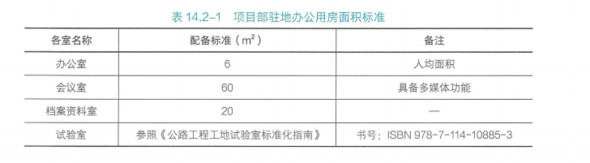

下列关于项目部驻地建设的说法,错误的是( )。
  • A.项目部驻地选址要离集中爆破区200m以外
  • B.自建房最低标准为活动板房,搭建高度不宜超过2层,每组最多不超过10栋,房间净高不低于2.6m
  • C.会议室的面积不低于60m2
  • D.驻地办公区、生活区应采用集中供暖,严禁电力取暖
20
用于灌注桩钻孔施工,尤其在卵石、漂石地质条件下具有明显的优点的施工机械有( )。
  • A.螺旋钻机
  • B.冲击钻机
  • C.液压旋挖钻孔机
  • D.回转斗钻机

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
根据水源的不同,路基排水分为地面排水和地下排水,下列属于地下排水的有( )。
  • A.截水沟
  • B.渗井
  • C.暗沟
  • D.渗沟
  • E.蒸发池
22
根据《公路路基施工技术规范》的规定,( )路段宜增设水准点。
  • A.结构物附近
  • B.高填路段
  • C.深挖路段
  • D.工程量集中路段
  • E.道路转折点
23
关于浆砌片石护坡施工要求的说法,正确的有( )。
  • A.伸缩缝与沉降缝不可合并设置
  • B.护坡底面的碎石或砂砾垫层厚度应不小于100mm
  • C.每10~15m应设置一道伸缩缝,缝宽宜为20~30mm
  • D.砂浆初凝后,应立即进行养护。砂浆终凝前,砌体应覆盖
  • E.泄水孔间距宜为2~3m
24
自有施工机械使用费中的不变费用包括( )。
  • A.折旧费
  • B.检修费
  • C.维修费
  • D.安拆辅助费
  • E.机驾人员工资
25
锚具夹具进场时,除型号、规格外,还需进行( )验收。
  • A.外观检查
  • B.硬度检验
  • C.静载锚固性能试验
  • D.伸长率
  • E.尺寸检验
26
衬砌裂缝病害防治说法正确的是( )。
  • A.正确选取衬砌形式及衬砌厚度
  • B.欠挖必须控制在容许范围内
  • C.钢筋保护层厚度必须保证不小于20mm
  • D.混凝土配合比设计,宜采用较小的骨灰比
  • E.混凝土拆模时,内外温差不得大于20℃
27
下列关于波形梁护栏的施工技术要求说法正确的有( )。
  • A.在进行波形梁护栏施工之前,应以桥梁、涵洞、通道、立体交叉、分隔带开口及人孔处等为控制点,进行立柱定位放样
  • B.波形梁护栏的起、终点应根据设计要求进行端头处理
  • C.波形梁通过拼接螺栓相互拼接,并最终通过焊接固定于立柱横梁上
  • D.波形梁顶面应与道路竖曲线相协调
  • E.护栏板的搭接方向应与行车方向垂直
28
喷射混凝土质量检验的实测项目包括( )。
  • A.喷射混凝土强度
  • B.平整度
  • C.喷层厚度
  • D.隧道偏位
  • E.喷层与围岩接触状况
29

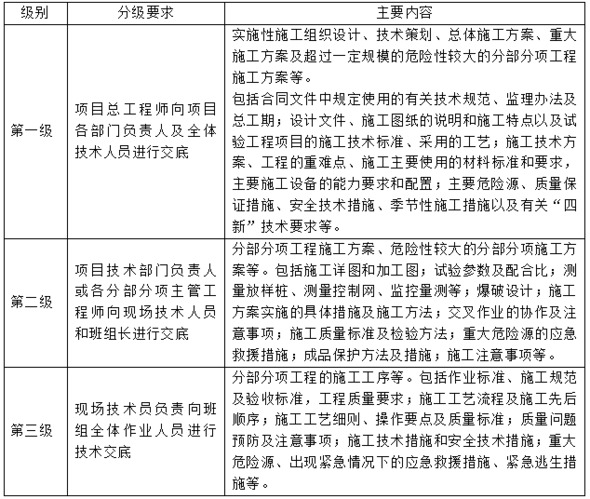

下列交底内容中属于第一级交底内容的有( )。
  • A.实施性施工组织设计
  • B.总体施工方案
  • C.危险性较大的分部分项施工方案
  • D.施工工艺流程及施工先后顺序
  • E.设计文件、施工图纸的说明
30
用于隧道初期支护施工的机械设备有( )。
  • A.锚杆台车
  • B.混凝土搅拌运输车
  • C.混凝土喷射机
  • D.混凝土输送泵
  • E.扒爪装岩机

三、案例分析题

每题20分,共4题,共80分。根据所给材料回答问题。

31
某公路工程路线长2.192km,其中软土地基路段约400m,填土高度平均4.5m,位于冲积平原,地层厚度均匀,层位稳定,地层主要由第四系新近沉积的淤质土和第四系下更新统的灰、杂色黏土和砂层构成。其层次由上至下分别为黏土(硬壳层)、淤泥质粉质黏土、粉质黏土、黏土。
该项目采用袋装砂井辅以砂垫层方法处理软基,示意图如下所示。施工工艺流程为:整平原地面→铺设下层砂垫层→机具定位→打入套管→沉入砂袋→埋砂袋头→拔出套管→设备移位→铺上层砂垫层。

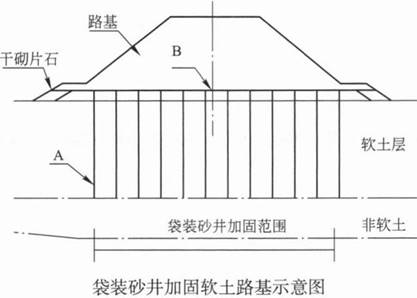

题目图片
砂井井径、间距及布置经多次固结计算确定,砂井直径为7cm、间距1.2m,按梅花形排列;砂垫层厚度60cm,保证高出地表水位20cm。项目部选用了渗透系数不小于砂的聚丙烯编织砂袋,具有良好的透水、透气性,一定的耐腐蚀、抗老化性能,其抗拉强度能保证承受砂袋自重和弯曲所产生的拉力;砂必须采用大于0.5mm的颗粒占总重50%以下、含泥量不大于3%、渗水率较高的细砂。
施工中,套管拔出检查了砂袋的外露长度,砂袋入土深度是否满足要求,共发现有5个砂袋被带出,带出长度1m左右。
问题:
 1.改正施工工艺流程。
 2.改正项目部材料选择中的错误。
 3.对5个被带出的砂袋应如何处理?
 4.配置处理该软基的机械设备。指出图中构筑物A、B名称。
32

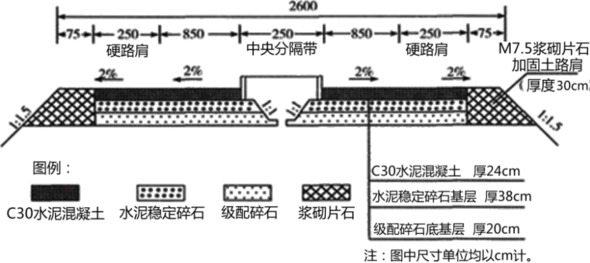

某施工单位承接了长60.5km的平原区新建公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石,土路肩采用M7.5浆砌片石加固。路面结构如下图所示:
题目图片
事件1:水泥混凝土路面施工前,在项目部附近设置了拌合站,并对拌合站设置提出了以下要求:
(1)拌合站尽量靠近主体工程施工部位,应远离生活区、居民区,尽量设在生活区、居民区的上风向。
(2)拌合站建设应综合考虑施工生产情况,合理划分拌合作业区、材料计量区、材料库、运输车辆停放区、试验区、集料堆放区及生活区,内设洗车池(洗车台)、污水沉淀池和排水系统。
(3)拌合站各罐体宜连接成整体,安装缆风绳和避雷设施,每一个罐体应喷涂成统一的颜色,并绘制项目名称及施工单位的名称,两者竖向平行绘制。
(4)混凝土拌合应采用强制式拌合机。拌合设备应采用质量法自动计量,水、外掺剂计量应采用流量或人工计量方式。

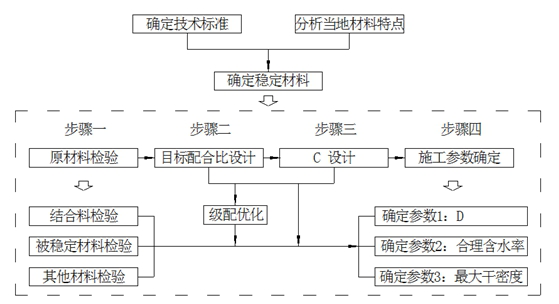

事件2:施工单位在基层施工前,进行了各项标准试验,包括标准击实试验、集料的级配试验、混合料的配比试验、结构强度试验等,其中路面基层无机结合料稳定材料配合比设计流程图如下图所示。
题目图片
事件3:水泥稳定碎石基层采用中心站集中拌和法施工。施工前,为了更好控制材料供应,项目部确定了每日施工段作业长度。
事件3:为控制水泥混凝土路面的施工质量和工期,施工单位采用滑模摊铺技术,整幅施工路面部分。按照设计要求,该路面需要设置横向施工缝,采用平缝加传力杆的形式。由于工地仅有挖掘机和推土机,故使用这两种机械进行上料。
事件4:水泥混凝土路面完成后,进行质量检验。具体实测项目包括:弯拉强度、平整度、板厚度、相邻板高差、纵横缝顺直度、中线平面偏位、路面宽度、纵断高程和横坡。
问题:
 1.依次判断事件1中关于拌合站设置说法是否正确?如不正确请改正。
 1.写出事件2中图1步骤三中C设计、步骤四中D参数的名称。
 3.事件2中,为了合理确定每日施工作业段长度,需要考虑哪些因素?
 4.根据事件3,写出传力杆的施工方法;同时若施工机械配备不当,请改正并补充。
33
某公司中标一座跨河桥梁,该桥跨河部分总长101.5m,上部结构30m+41.5m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工。

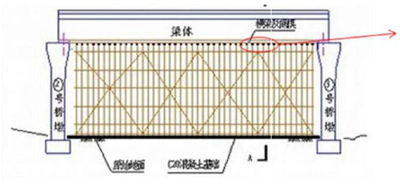

为满足河道18m宽通航要求,跨河中间部分采用贝雷梁-碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架(见下图),采用筑岛围堰。
题目图片题目图片
项目部制定了相关施工专项方案,并对支架结构进行验算。对原地基进行压实处理后作为支架基础,支架施工前,对支架进行预压,支架搭设时,施工预拱度应考虑下列因素:
①模板、支架承受施工荷载引起的弹性变形;
②支架地基在受载后的沉降变形。
针对承台大体积混凝土施工中,采取分层、分块浇筑。施工硅酸盐混凝土分块浇筑时,块与块之间的竖向接缝面平行于结构物的长边;在混凝土浇筑完12h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。
梁体浇筑后进行了预应力的张拉,然后按要求拆除支架。拆除过程中发生支架倒塌,导致工程直接经济损失145万元。
问题:
 1、写出1、2、3的名称,并说明支架应验算的内容?
 2、本工程搭设的门洞应采取哪些安全防护措施?
 3、除了背景资料考虑的支架预拱度因素外,还应考虑哪些因素?
 4、指出承台大体积混凝土浇筑及养护的不妥之处,并说明正确做法。
 5、根据背景资料,该桥梁需编制哪些专项方案?
 6、根据交通部颁布的《公路工程质量事故等级划分和报告制度》,背景中支架倒塌事故属于什么等级?说明理由。
34

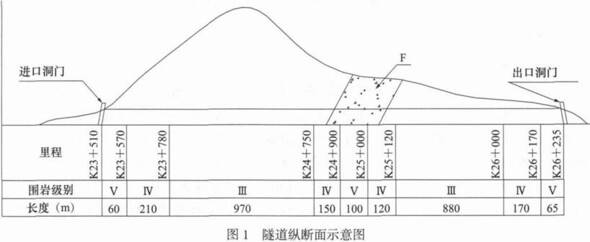

某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23+510~K26+235,全长2725m。岩性为砂岩、页岩互层,节理发育,有一条F断层破碎带,地下水较丰富。隧道埋深18~570m,左、右洞间距30m,地质情况相同,围岩级别分布如图1所示。
题目图片
该隧道设计支护结构为复合式衬砌,即:喷锚初期支护加二次混凝土衬砌,Ⅳ、Ⅴ级围岩设钢支撑和仰拱。本工程合同工期为22个月,施工过程中发生如下事件:

事件一:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,采用钻爆法开挖,模板台车衬砌。施工组织设计中,明确了开挖支护月进度指标为:Ⅲ级围岩135m/月,Ⅳ级围岩95m/月,Ⅴ级围岩50m/月;施工准备2个月,左、右洞错开施工,右洞开工滞后左洞1个月,二衬滞后开挖支护1个月,沟槽及路面工期3个月,贯通里程桩号设定在K24+900。在设计无变更情况下,满足合同工期要求,安全优质完成该工程。

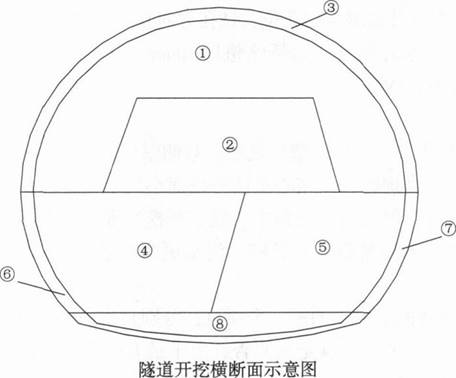

事件二:隧道开挖过程中,某些段落施工单位采用环形开挖留核心土法开挖,该方法包括以下工序:①上台阶环形开挖;②核心土开挖;③上部初期支护;④左侧下台阶开挖;⑤右侧下台阶开挖;⑥左侧下部初期支护;⑦右侧下部初期支护;⑧仰拱开挖、支护。部分工序位置如图2所示。
题目图片

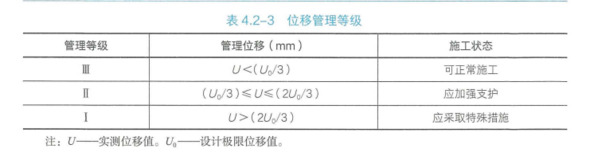

事件三:为了确保施工安全,隧道监控量测工作根据控制基准建立预警机制,设计极限位移值为90mm。经过监测,实际位移值为30mm。
事件四:由于管理人员安全意识薄弱,隧道开挖过程中未严格按照安全要求进行及时支护,存在生产安全重大事故隐患,监理单位要求施工单位组织编写重大事故隐患治理方案。同时也组织经验丰富的人员严格按照“两项达标”、“四项严禁”、“五项制度”的总目标。
对其他项目开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急预案,落实工程项目安全生产主体责任和相关单位的安全管理责任,明确应急物资装备保障。
4月3日上午,隧道开挖时,出现涌水事故,当场导致死亡2人,重伤12人,经补报并核实,截止4月5日,确认累计死亡达3人。
问题:
 1.根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。
 2.分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。
 3.针对事件一,计算隧道施工工期(单位:月,小数点后保留一位)。
 4.针对事件二,复制图2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”格式作答)。
 5.请判断事件三的位移管理级别,并阐述项目部的管理状态。
 6.背景中,“两项达标”、“四项严禁”、“五项制度”的总目标中“两项达标”包括哪些内容?
