一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
关于桥梁挖孔桩基础施工的方法,正确的有( )。
  • A.施工现场应配备气体浓度检测仪器
  • B.孔深超过10m的桩孔内应配备有效的通信器材,作业人员连续作业不得超过2h
  • C.作业人员应通过卷扬机进出,人员上下不得携带工具和材料
  • D.进入桩孔前应先通风10min以上
2
关于高处作业安全技术要求的说法,错误的是( )。
  • A.高处作业场所临边应设置安全防护栏杆
  • B.安全带应高挂低用,并应扣牢在牢固的物体上
  • C.高处作业人员应定期进行体检
  • D.高处作业上下交叉进行时需防护人员进行监督
3
下列公路工程常用流水参数中属于工艺参数的是( )。
  • A.流水节拍
  • B.施工层
  • C.流水强度
  • D.技术间歇
4
可以用于沥青混凝土面层的联结层的是( )。
  • A.沥青表面处治路面
  • B.沥青混凝土路面
  • C.沥青贯入式路面
  • D.沥青玛蹄脂路面
5
下列选项中属于路面基层粒料类嵌锁型的是( )。
  • A.泥结碎石
  • B.符合级配的天然砂砾
  • C.级配碎石
  • D.级配砾石
6
先张法墩式台座的规定中,结构锚固横梁应有足够的刚度,受力后挠度应不大于( )mm。
  • A.1.0
  • B.1.2
  • C.1.5
  • D.2.0
7
照明控制系统能根据洞内交通量的变化及( )对洞内照明强度进行调节。
  • A.电源电压变化
  • B.风速的变化
  • C.洞外照度的变化
  • D.温、湿度的变化
8
关于填隙碎石的说法,正确的是( )。
  • A.填隙碎石层上为薄沥青面层时,宜使集料的棱角外露3~5mm
  • B.填隙碎石基层碾压完成后,如要开放交通,应限制车速
  • C.应由近到远将集料按计算的距离卸置于下承层上,应严格控制卸料距离
  • D.湿法施工时,宜待结构层稍变干燥后,用重型压路机碾压
9
下列方法中,不能测定土的最佳含水量的试验方法是( )。
  • A.轻型、重型击实试验
  • B.核子密度湿度仪
  • C.表面振动击实仪法
  • D.振动台法
10
预应力张拉用的千斤顶与压力表,不需要重新进行标定的情形是( )。
  • A.使用时间达到3个月
  • B.张拉次数超过300次
  • C.千斤顶检修后
  • D.更换新压力表
11
( )既能反映各分部(项)工程的进度,又能反映工程总体的进度。
  • A.斜率图
  • B.横道图+“S”曲线
  • C.网络图
  • D.斜条图+“S”曲线
12
根据《公路施工企业信用评价规则》,下列关于信用评价等级的说法,错误的是( )。
  • A.公路施工企业资质升级的,其信用评价等级不变
  • B.企业分立的,按照新设立企业确定信用评价等级,但不得高于原评价等级
  • C.企业合并的,按照合并前信用评价等级较高企业等级确定
  • D.联合体参与投标时,其信用等级按照联合体各方最低等级认定
13
临近桥台边缘处的桥台台背回填宜采用( )压实。
  • A.18t振动压路机
  • B.大型冲击压实机
  • C.小型蛙式打夯机
  • D.强夯机
14
下列属于交通标志的是( )。
  • A.禁令标志
  • B.线形诱导标
  • C.分合流标志
  • D.突起路标
15
关于公路隧道逃生与救援的说法,错误的是( )。
  • A.逃生通道距离开挖掌子面不得大于20m
  • B.软弱围岩隧道开挖掌子面至洞口之间应设置逃生通道
  • C.长、特长及高风险隧道应设报警系统及逃生设备、临时急救器械和应急生活保障品
  • D.逃生通道内径不宜小于0.8m
16
沥青表面处治路面通常采用( )施工。
  • A.层铺法
  • B.平衡梁法
  • C.小型机具法
  • D.洒布法
17

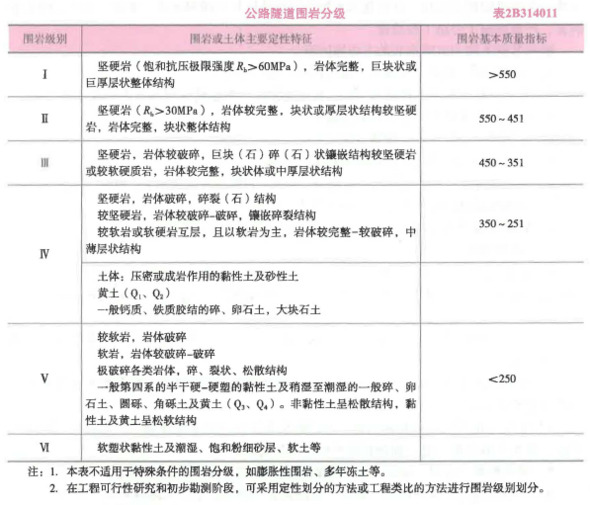

隧道围岩为坚硬岩,岩体较完整,块状或厚层状结构,其围岩基本质量指标为550~451,该围岩属于( )级。
  • A.Ⅰ
  • B.Ⅱ
  • C.Ⅲ
  • D.Ⅳ
18
下列不属于廉政监督牌的标识内容的是( )。
  • A.廉政制度
  • B.领导小组
  • C.岗位职责
  • D.监督电话
19
下列钢丝,钢绞线,螺纹钢筋检验时分别抽取( )t。
  • A.60,100,60
  • B.100,60,60
  • C.60,60,100
  • D.100,60,100
20
下列设施中,不属于交通安全设施的是( )。
  • A.轮廓标
  • B.公路界碑
  • C.交通信号监控
  • D.防眩设施

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
交通标志是用( )向交通参与者传递特定信息,用于管理交通,主要起到提示、诱导、指示等作用。
  • A.图形符号
  • B.立面标记
  • C.颜色
  • D.文字
  • E.箭头
22
隧道施工中,应提出预警并实行ⅡI级管理的情形有( )。
  • A.支护结构出现开裂
  • B.渗水压力或水流量突然增大
  • C.地表出现开裂、坍塌
  • D.水体颜色或悬着物发生变化
  • E.隧道水平净空变化速度明显下降
23
桥梁上部施工机械有( )。
  • A.预应力张拉成套设备
  • B.架桥设备
  • C.桩井设备
  • D.沥青混凝土搅拌设备
  • E.钢护筒
24
钻孔灌注桩中,关于护筒的说法,正确的是( )。
  • A.护筒顶宜高于地面0.3m,同时应高于桩顶设计高程1m
  • B.护筒顶宜高于水面1.0~2.0m,同时应高于桩顶设计高程1m
  • C.在有潮汐影响的水域,护筒顶应高出施工期最高潮水位2.0~4.0m
  • D.当桩孔内有承压水时,护筒顶应高于稳定后的承压水位2.0m以上
  • E.护筒的埋置深度在旱地或筑岛处宜为2~4m
25
下列属于土方路基工程质量检验实测项目有( )。
  • A.弯沉
  • B.纵断高程
  • C.中线偏位
  • D.平整度
  • E.平顺度
26
根据《公路工程建设项目招标投标管理办法》,应当进行重新招标的情形有( )。
  • A.投标截止时间后招标人不同意开标的
  • B.投标截止时间止,投标人少于3家的
  • C.投标人投诉中标人的
  • D.招标人不接受评标评审结果的
  • E.中标候选人均未与招标人订立书面合同的
27
施工平面布置图所包含的内容一般包括( )。
  • A.原有地形地物
  • B.距离施工现场较远的城镇
  • C.安全消防设施
  • D.施工防排水临时设施
  • E.取土和弃土场位置
28
根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》的规定,当隧道工程满足( )时,应进行施工安全风险评价。
  • A.隧道改扩建工程
  • B.浅埋、偏压、大跨度、变化断面等结构受力复杂的隧道工程
  • C.长度2000m及以上的隧道工程,Ⅵ、Ⅴ级围岩连续长度超过50m或合计长度占隧道全长的20%及以上的隧道工程
  • D.连拱隧道和小净距隧道工程
  • E.采用新技术、新材料、新设备、新工艺的隧道工程
29
关于沥青混凝土路面施工时选用沥青的说法,正确的有( )。
  • A.在夏季温度高且持续时间长的地区修建高速公路,宜采用稠度大、黏度大的沥青
  • B.对日温差、年温差大的地区,宜选用针入度指数小的沥青
  • C.当高温要求与低温要求发生矛盾时,应优先考虑满足低温性能的要求
  • D.汽车荷载剪应力大的路面结构层,宜选用稠度大、黏度大的沥青
  • E.当缺乏所需标号的沥青时,可采用不同标号掺配的调和沥青,其掺配比例由试验决定。
30
应进行路基试验路段施工的有( )。
  • A.填石路堤
  • B.特殊填料路堤
  • C.特殊路基
  • D.三级及三级以上公路路堤
  • E.挖方路基

三、案例分析题

每题20分,共4题,共80分。根据所给材料回答问题。

31
背景资料:
某二级公路工程K30+200~K30+500,地势平坦,路基断面形式为路堤,路堤边坡高度平均22.3m,路基填料为2公里外的路堑挖方,调运过来填筑,拟采用机械化施工。
施工单位施工组织设计中路基填筑的施工方案如下:
(1)土质分析:借土土质主要为砂性土,各项指标符合要求,作为筑路材料较好。
(2)路基填筑:先进行基底处理,然后确定分层的松铺厚度,水平分层填筑,分层压实,每层填土宽度等于填层设计宽度。
(3)压实施工:由于土质为砂性土,采用光轮压路机进行压实,碾压前对填土层的松铺厚度、平整度和含水量进行了检查,在最佳含水量±2%范围内压实。碾压机械的行驶速度最大不超过4km/h;碾压时直线段由两边向中间,横向接头的轮迹有0.4~0.5m重叠部分。压实度大于等于94%。
问题:
<1>K30+200~K30+500的路基容易出现什么病害?产生的原因有哪些?
<2>指出施工单位施工方案的错误之处并改正。
<3>为了检测该路段的压实度,路基土的现场密度的测定方法有哪些?
<4>该段路基的土方运输与填筑施工的需要配置哪些主要机械?
32
【背景资料】某施工单位承接了跨湖区某大桥的引桥施工,该引桥全长2420m,共40孔,每孔跨径50m。上部结构为预应力混凝土连续箱梁,桥跨布置为五跨一联,采用下行式移动模架施工。
事件一:箱梁混凝土设计抗压强度为50MPa,施工过程中按规范与试验规程要求对混凝土取样制作边长为150mm的立方体标准试件进行强度评定,试件以同龄期者三块为一组,并以同等条件制作和养护,经试验测定,第一组三块试件强度分别为50.5MPa、61.2MPa、51.5MPa,第二组三块试件强度分别为54.7MPa、57.1MPa、50.5MPa,第三组三块试件强度分别为50.1MPa、59.3MPa、68.7MPa。
事件二:移动模架法施工中,施工单位采取了如下做法:
(1)模架在移动过孔时的抗倾覆稳定系数应不小于1.2;
(2)箱梁混凝土抗压强度评定试件采取现场同条件养护;
(3)移动模架外模架在梁体建立预应力前进行卸落。
事件三:根据交通运输部《公路桥梁和隧道工程施工安全风险评估指南(试行)》要求,施工单位对该桥梁施工进行了总体风险评估,总体风险评估为Ⅲ级,施工过程中对大桥施工安全风险评估实行动态管理。
【问题】<1>.移动模架按与箱梁的位置和过孔方式分类还分为哪些形式?
<2>.分别评定事件一中三组试件的混凝土强度测定值。
<3>.逐条判断事件二中施工单位做法是否正确,并改正错误的做法。
<4>.事件三中,是否需要对移动模架箱梁施工进行专项风险评估?
33

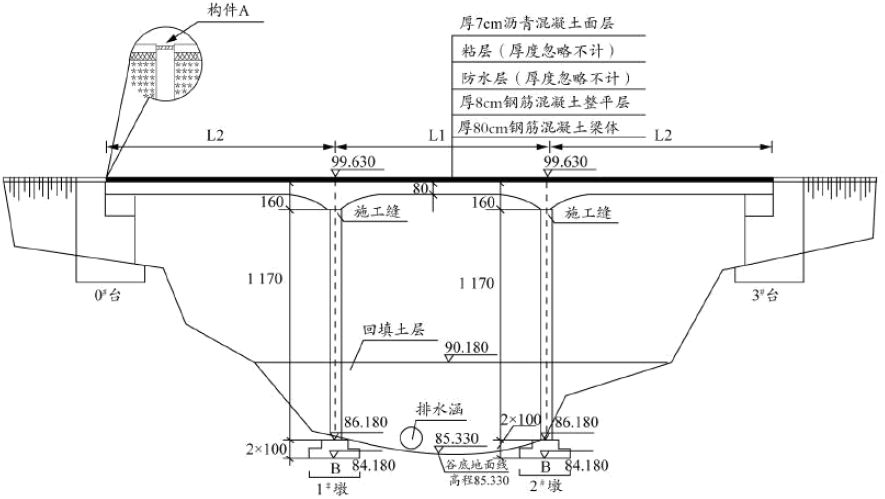

【背景资料】某公司承建一座桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土结构,重力式U型桥台,基础均采用扩大基础;桥面铺装自下而上为厚8cm钢筋混凝土整平层+防水层+粘层+厚7cm沥青混凝土面层;桥面设计高程为99.630m。桥梁立面布置如图所示:
题目图片
桥梁立面布置(高度单位:m尺寸单位:cm)
项目部编制的施工方案有如下内容:
(1)上部结构采用碗扣式钢管满堂支架施工方案。根据现场地形特点及施工便道布置情况,对沟谷进行回填,回填后经整平碾压,场地高程为90.180m,并在其上进行支架搭设施工,支架立柱放置于20cm×20cm楞木上。
(2)支架搭设完成后,项目部应立即按施工方案要求对支架进行堆载预压。
(3)支架按照施工设计要求的方法、程序拆除。拆除作业应自下而上进行,不得上下多层交叉作业。
【问题】
<1>.写出图中构件A的名称。
<2>.根据施工方案(1),列式计算桥梁上部结构施工图应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证?说明理由。
<3>.说明方案(2)中支架堆载预压的目的。
<4>.改正方案(3)中的错误之处。
34
背景资料:

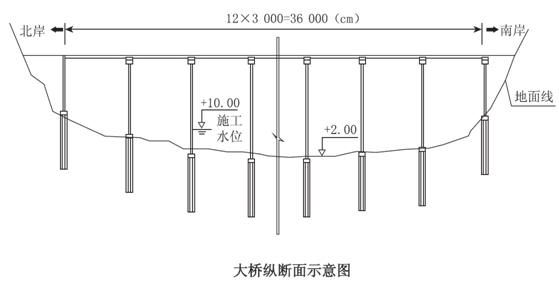

某施工单位承接了某二级公路预应力混凝土连续梁跨河大桥,桥跨布置为4联,每联3跨,大桥纵断面示意图见下图。基础为钻孔灌注桩,桩长48~64m;桥墩采用双柱墩,墩身高度25~30m,桥台为桩柱式桥台,施工设计图中标明箱梁施工采用满堂支架现浇方案。桥位处平均水深5m,该河段不通航,河床地质为粉质砂土。
题目图片
施工单位无大型施工船只,用于本桥大型临时设施的材料有Φ560mm钢管、工字钢等型钢、贝雷架。
根据地质条件,施工单位采用正循环回转钻孔法施工灌注桩,在施工方案中对正循环回转钻孔施工方法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆携带钻渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流入泥浆池不再使用。
施工单位设置的钻孔灌注桩质量控制点有:①桩位坐标与垂直度控制;②护筒埋深;③泥浆指标控制;④孔径的控制,防止缩径;⑤桩顶、桩底标高的控制;⑥导管接头质量检查与水下混凝土的灌注质量。
根据现场实际情况,施工单位建议采用预应力混凝土箱梁预制安装方案。通过监理单位向建设单位提出变更设计申请,经建设单位和设计单位同意后,进行预应力混凝土箱梁施工。
问题:
<1>根据背景资料,施工单位进行钻孔灌注桩施工应采用哪些主要大型临时设施?说明理由。
<2>施工单位关于正循环回转钻孔施工方法的描述是否正确?如不正确,写出正确描述。
<3>补充钻孔灌注桩质量控制点的内容。
<4>施工单位提出设计变更申请的理由是否正确?设计变更程序是否完善?并分别说明理由。
