2027年二级建造师《机电工程管理与实务》预测试卷一

公路工程管理与实务 预测试卷 共 34 题 4346 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
在桥梁基础施工机械的钻孔设备中,适用于除岩层、卵石、漂石地质外的各种土质地质条件,尤其在市政桥梁及场地受限的工程中使用的是( )。
  • A.全套管钻机
  • B.旋转钻机
  • C.螺旋钻机
  • D.液压旋挖钻孔机
2
关于公路工程开标的说法中,正确的是( )。
  • A.开标应当在招标文件确定的提交投标文件截止时间后的第二天公开进行
  • B.开标地点应当为招标文件中预先确定的地点
  • C.投标人少于5个的,不得开标
  • D.开标由投标人代表主持,邀请所有投标人参加
3
某二级公路隧道右洞,起讫桩号为YK52+626~YK52+875,该隧道穿越岩溶发育区,且围岩别为Ⅵ级。结合地质信息,本项目应该( )。
  • A.只需编制专项方案
  • B.只需专家论证
  • C.不需编制专项方案也不需专家论证
  • D.需编制专项方案且需专家论证
4
可以科学地利用工作面,实现不同专业作业队之间的平行施工的组织方法是( )。
  • A.顺序作业法
  • B.平行作业法
  • C.流水作业法
  • D.交叉作业法
5
炮洞直径为0.2~0.5m,洞穴成水平或略有倾斜,深度小于5m,用集中药于炮洞中进行爆炸的方法称为( )。
  • A.钢钎炮
  • B.猫洞炮
  • C.药壶炮
  • D.深孔爆破
6
关于填石路基施工要求的说法,错误的是( )。
  • A.在陡峻山坡地段施工特别困难时,三级及三级以下砂石路面公路的下路堤可采用倾填的方式填筑
  • B.中硬、硬质石料填筑路堤时,应进行边坡码砌
  • C.施工过程中,每填筑2m高宜检测路线中线和宽度
  • D.压实机械宜选用自重不小于18t的振动压路机
7
合同约定共同延误按不利于承包商原则,由于恶劣环境和业主延迟发放图纸共同存在,承包商可以索赔( )。
  • A.工期补偿和经济补偿
  • B.工期补偿,不可以经济补偿
  • C.工期不可补偿,经济可以补偿
  • D.工期和经济都不可补偿
8
某道路施工中发生边坡滑坡事故,20人被埋,经抢救14人生还,6人死亡,8人重伤。该事故属于( )。
  • A.特别重大事故
  • B.重大事故
  • C.较大事故
  • D.一般事故
9
适用于500m以上的中长距离运土的机械为( )。
  • A.拖式铲运机
  • B.推土机
  • C.装载机
  • D.挖掘机
10
帮助司机夜间行车时,通过对车灯光的反射,了解前方道路的线形及走向,使其提前做好准备的交通安全设施是( )。
  • A.轮廓标志
  • B.指示标志
  • C.防撞设施
  • D.防眩设施
11
位于Ⅳ~Ⅵ级围岩中且覆盖层厚度小于( )m的隧道,应进行地表沉降量测。
  • A.35
  • B.40
  • C.45
  • D.50
12
填石路堤八道工艺流程中,“检测签认”之前的工序是( )。
  • A.施工准备
  • B.分层填筑
  • C.振动碾压
  • D.路基整修
13
以下关于路基冬期施工的说法,错误的是( )。
  • A.一级公路的土质路堤不宜进行冬期施工
  • B.半填半挖地段、挖填方交界处适宜在冬期施工
  • C.冬期施工的路堤填料不得用含水率大的黏质土
  • D.冬期挖方边坡不得一次挖到设计线,应预留一定厚度的覆盖层
14
山区公路中,雨期路基施工地段不宜选择( )。
  • A.砂类土地段
  • B.路堑的弃方地段
  • C.碎砾石地段
  • D.重黏土地段
15
在分包合同的履行过程中,由于设计图纸错误引起分包人的权益受到损害,分包人应向( )提出索赔要求。
  • A.业主
  • B.监理
  • C.设计方
  • D.承包人
16
下列关于预应力钢绞线进场检测验收的说法,正确的是( )。
  • A.每批进行拉力和冷弯试验
  • B.每批进行抗拉强度和弯曲试验
  • C.每批进行长度与直径偏差及力学性能试验
  • D.每批进行表面质量、直径偏差和力学性能试验
17
隧道围岩为Ⅳ~V级的中小跨度隧道,宜采用的开挖方法为( )。
  • A.台阶法
  • B.环形开挖留核心土法
  • C.交叉中隔壁法
  • D.双侧壁导坑法
18
下列检测项目中,不属于水泥粉煤灰碎石桩检测项目的是( )。
  • A.桩径
  • B.桩长
  • C.粒料灌入率
  • D.强度
19
路基改建施工中关于一般路堤拓宽施工要求,说法不正确的是( )。
  • A.拓宽部分的基底清除原地表土应不小于0.3m
  • B.既有路堤的护脚挡土墙及抗滑桩必须拆除
  • C.宜在新、老路基结合部铺设土工合成材料
  • D.拓宽路基的地基处理应符合有关规定
20
下列设计变更属于重大设计变更范畴的是( )。
  • A.超过初步设计批准概算的
  • B.连续长度2km以上(10km以下)的路线方案调整的
  • C.其他单项工程费用变化超过500万元的
  • D.路面结构类型、宽度和厚度发生变化的

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
下列情况,应在沥青面层下铺筑下封层的是( )。
  • A.需加铺磨耗层改善抗滑性能的旧沥青路面
  • B.半刚性基层上铺筑沥青层
  • C.位于多雨地区且沥青面层空隙较大,渗水严重
  • D.在铺筑基层后,不能及时铺筑沥青面层,且须开放交通
  • E.在水泥混凝土路面上铺筑沥青层
22
视频监视系统的功能包括( )。
  • A.火灾报警功能
  • B.选择与控制功能
  • C.视频图像监视功能
  • D.多级联网视频监控功能
  • E.呼叫救援功能
23
以下关于仰拱与掌子面距离的说法,正确的是( )。
  • A.Ⅲ级围岩不得超过90m
  • B.Ⅲ级围岩不得超过120m
  • C.Ⅳ级围岩不得超过50m
  • D.Ⅳ级围岩不得超过80m
  • E.V级及以上围岩不得超过40m
24
公路工程建设项目验收分为( )。
  • A.中间交工验收
  • B.交工验收
  • C.工序验收
  • D.竣工验收
  • E.开工验收
25
路堤填筑前,需对原地基进行处理,下面做法不正确的是( )。
  • A.二级及二级以上公路路堤基底的压实度应不小于85%
  • B.三、四级公路路堤基底的压实度应不小于80%
  • C.原地面的坑、洞、穴等,应在清除沉积物后,用合格填料分层回填分层压实
  • D.泉眼或露头地下水时,应先填筑后导排
  • E.地基为松散土质时应按设计要求进行处理
26
关于施工测量管理的说法,正确的是( )。
  • A.控制测量、定位测量和重要的放样测量必须坚持采用两种不同方法或换人进行复核测量
  • B.在过程中如控制点发生位移或遭到破坏,应及时进行补测
  • C.在测量布局上,应遵循“由局部到整体”的原则
  • D.记录数据出错时,采用涂改液涂改,并将正确数据填在上方
  • E.测量记录在任何情况下不得填写与测量无关的事项,不得缺页或补页
27
关于基坑开挖安全防护要求的说法,正确的是( )。
  • A.为防止地面水流入基坑应在基坑边缘的顶面设置截水沟
  • B.靠近道路侧应设置安全警示标志和夜间警示灯带
  • C.基坑周边1m范围内不得堆载和停放设备
  • D.挖基施工宜安排在雨期进行
  • E.采用机械开挖时宜一次挖到设计高程
28
下列应进行桥梁施工安全风险评估的工程有( )。
  • A.跨径大于150m钢筋混凝土拱桥
  • B.跨径200m梁式桥
  • C.墩高200m桥梁工程
  • D.跨径200m斜拉桥
  • E.跨径500m悬索桥
29
隧道附属构造物包括( )。
  • A.洞门
  • B.洞身
  • C.通风、照明
  • D.给水排水
  • E.安全设备
30
重大事故隐患治理方案包括( )。
  • A.隐患的现状及其产生原因
  • B.隐患的危害程度和整改难易程度分析
  • C.治理的目标和任务
  • D.负责治理的机构和人员
  • E.经费和物资的落实

三、案例分析题

每题20分,共4题,共80分。根据所给材料回答问题。

31
背景资料:
某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,左右线隧道跨度为10m,隧道最大埋深500m,进出口为浅埋段,IV级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,I、II、III级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
事件1:考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“少扰动,早喷锚、勤测量、紧封闭”的基本原则。
事件2:隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有洞内外观测,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。当拱顶下沉速率小于规定值时及时施作二次衬砌。

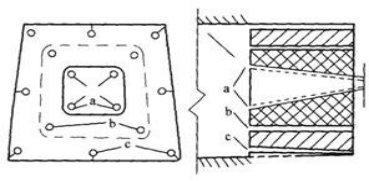

事件3:在施工过程中,该隧道洞身掘进采用预裂爆破方法,炮眼布置形式如图。由于管理人员安全意识薄弱,隧道开挖过程中未严格按照安全要求进行及时支护,存在生产安全重大事故隐患,监理单位要求施工单位组织编写重大事故隐患治理方案。同时也组织经验丰富的人员严格按照“两项达标”、“四项严禁”、“五项制度”的总目标对其他项目开展了安全生产事故隐患排查治理活动。
题目图片
问题:
<1>按照隧道长度划分,左右线隧道分别属于什么隧道,说明理由。
<2>事件2中,补充本项目施工监控量测的必测项目,并指出隧道监控量测时出现冒顶塌方的危险信号(征兆)有哪些?
<3>事件3中,说明预裂爆破方案中a、b、c三种炮眼的名称。并写出三种炮眼起爆顺序。
<4>事件2中,二次衬砌施作时机是否合理?说明理由。
32

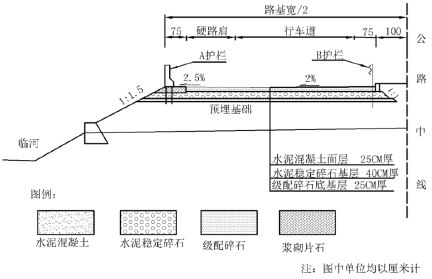

【背景资料】某施工单位在南方旅游区承建某一级公路水泥混凝土路面工程,起讫桩号为K0+000~K22+000,当地建筑材料充足。该公路设计速度为80km/h,双向四车道,单车道宽度3.75m,硬路肩宽度为2.5m,公路左侧临河,填方路堤高度为3~5m,临河侧及中央分隔带侧均设置了安全防撞护栏,该工程主要的施工项目有:级配碎石底基层、水泥稳定碎石基层、水泥混凝土面层、中央分隔带、路面防排水及交通安全设施,路面结构如图所示。
题目图片
路面结构示意图
施工中发生了如下事件:
事件一:为确保路面基层的施工质量,提高施工效率,项目部在底基层检验合格后,计划对路面基层分两层等厚度进行摊铺、碾压、成型,根据项目部配置的人员和设备,项目部铺筑了试验路段,确定了基层混合料的松铺系数为1.32,并根据该松铺系数确定基层松铺厚度,以确保碾压成型后的基层厚度满足设计要求。
事件二:针对基层施工前及施工过程中,施工单位在施工组织设计中做了详细要求,现摘录要点如下:
(1)在基层施工前,发现出现“弹簧”现象,施工单位采用相应措施处理后继续施工。
(2)天气炎热或运距较远时,对稳定中、粗粒材料拌合时含水率可高于最佳含水率1~2百分点。
(3)稳定中、粗混合料分层摊铺时,应先将下承层顶面拉毛或采用凸块压路机碾压,再摊铺上层混合料。
(4)摊铺时纵向接缝应采用斜接。
事件三:水泥混凝土路面完成后,进行质量检验。具体实测项目包括:弯拉强度、板厚度、平整度、相邻板间的高差、纵横缝顺直度、中线平面偏位、路面宽度、纵断高程、横坡。
【问题】
<1>.按护栏的结构类型,写出图中设置的A护栏和B护栏的类型名称。
<2>.计算事件一中路面基层分层摊铺时的单层松铺厚度(单位cm,精确到小数点后1位)
<3>.改正事件二中错误的地方。
<4>.事件二中,施工单位发现“弹簧”现象,应该采取哪些措施?
<5>.指出事件三中水泥混凝土路面检验项目中要求合格率达到95%以上的项目。
33
背景资料:
某施工单位承接了6×20m简支梁桥工程。桥梁采用扩大基础,墩身高10m。全部钢筋由业主提供。施工单位与业主签订的承包合同,工程合同价2000万元,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,钢材占35%,水泥占15%,不调值费用占15%。该合同的原始报价日期为当年3月1日,结算5月的工资、材料价格指数为如下表。未调值前5月份完成工程300万元。
题目图片

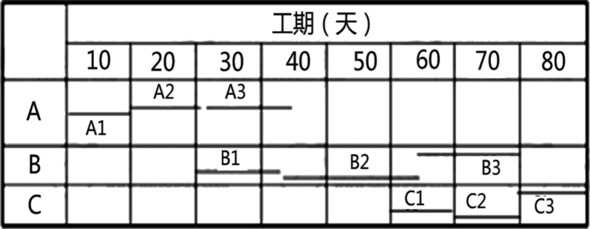

项目部拟就1#~3#排架组织流水施工,各段流水节拍见下表:
题目图片
根据施工组织和技术要求,扩大基础施工完成后至少要等待10天才能施工墩身。
施工期间,还发生了如下事件:
事件1:在基坑开挖前由于地下水比较丰富,为防止流沙破坏导致基坑产生坍塌,故施工单位经过研究确定了合适的降水方案。
事件2:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
问题:
<1>计算排架施工不窝工的流水工期(列出计算过程),并绘制横道图。
<2>针对事件1,请阐述项目部应采用的排水方法及原因。
<3>针对事件2,承包商是否可以提出工期和费用索赔?说明理由。
<4>业主5月终应支付施工单位多少工程款?
34
【背景资料】某施工单位承建一山岭重丘区高速公路工程,起讫桩号为K12+200~K27+700,路基设计宽度为24.5m。公路路基填挖方量较大。其中K12+200~K15+600段为填石路堤,填料以中硬石料为主。
施工过程中发生了如下事件:
事件一:填石路堤施工前,施工单位进行了试验路段施工,通过试验确定了质量控制标准、压实工艺主要参数和施工工艺流程等。其中压实工艺主要参数包括碾压遍数、压实机械规格、机械组合、最佳含水率及碾压时含水率范围等。
事件二:施工单位确定填石路堤的施工工艺流程为:施工准备→填料检验合格→填料装运→M→边坡码砌→局部找平、细料补充→N→质量检验。
事件三:施工组织设计中,填石路堤施工技术要求部分内容如下:
(1)中硬岩石可以用于路堤填筑,不得用于路床填筑;
(2)压实机械选用自重大于18t的振动压路机;
(3)路床底面以下400mm范围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于20%;
(4)边坡码砌与路基填筑应基本同步进行。
事件四:施工单位在修筑填石路堤时,将填方路段划分为四级施工台阶,分别为:在路基面以下(B)m为第一级台阶、(B)m~1.5m为第二级台阶,1.5m~(C)m为第三级台阶。(C)m以上为第四级台阶。
【问题】<1>.事件一中,补充试验路段还应确定的压实工艺参数。
<2>.写出事件二中工序M和N的内容。
<3>.判断事件三中的各条技术要求是否正确?若不正确,写出正确技术要求。
<4>.分别回答事件四中B、C的内容。
