2027年一级建造师《建筑工程管理与实务》冲刺试卷四
建筑工程管理与实务
冲刺试卷
共 35 题
16789 次浏览
更新于 2026-09-28
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
根据建筑的规模大小分类,下列建筑物中,属于大量性建筑的是( )。
- A.大型歌剧院
- B.大型体育馆
- C.航空港
- D.小学
2
关于悬臂梁端部最大位移的说法,错误的是( )。
- A.跨度越大变形越大
- B.荷载越大变形越大
- C.弹性模量越大变形越小
- D.截面积越大变形越小
3
以承受轴向压力为主的结构有( )。
- A.拱式结构
- B.悬索结构
- C.网架结构
- D.桁架结构
4
水泥的安定性一般是指水泥在凝结硬化过程中( )变化的均匀性。
- A.强度
- B.温度
- C.体积
- D.矿物组成
5
下列混凝土的变形,属于荷载型变形的是( )。
- A.化学收缩
- B.碳化收缩
- C.徐变
- D.温度变形
6

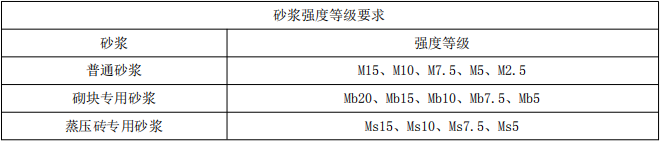

表示砌块专用砂浆强度等级的是( )。
- A.MU10
- B.M15
- C.Mb20
- D.Ms15
7
关于夹层玻璃的特性正确的( )。
- A.透明度低
- B.不能切割
- C.不耐寒
- D.碎片会散落伤人
8
下列防火涂料中,属于室内溶剂性膨胀型普通钢结构防火涂料的是( )。
- A.GT-WSF-Ft1.5-A
- B.GT-NRP-Ft1.5-A
- C.GT-WSF-Fp1.5-A
- D.GT-NRP-Fp1.5-A
9
用于淤泥质土基坑时,水泥土墙支护结构适用于深度不宜大于( )的基坑。
- A.6m
- B.7m
- C.10m
- D.12m
10
基础中纵向受力钢筋的混凝土保护层厚度不应小于( )mm。
- A.20
- B.30
- C.40
- D.70
11
后张法预应力施工(有粘结)施工中,预应力楼盖最后张拉的钢筋为( )的预应力筋。
- A.楼板
- B.次梁
- C.主梁
- D.无先后顺序
12
下列工程防水混凝土墙体的第一道水平施工缝应留部位是( )。
- A.顶板与侧墙的交接处
- B.底板与侧墙的交接处
- C.低于顶板底面不小于300mm的墙体上
- D.高出底板表面不小于300mm的墙体上
13
关于施工现场平面布置,错误的是( )。
- A.危险品仓库离在建工程距离不应小于15米
- B.载重车转弯半径不宜小于15米
- C.每间临时宿舍不得超过15人
- D.工地办公用房宜设在工地入口处
14
关于普通建筑开始沉降观测时间的说法,正确的是( )。
- A.基础完工后和地下室砌筑完后
- B.主体完工或地下室砌筑完后
- C.基础垫层或基础底部完成后
- D.基础垫层完工或地下室砌筑完后
15
在城市市区范围内从事建筑工程施工,项目必须在工程开工前向工程所在地县级以上地方人民政府( )申报登记。
- A.环境保护管理部门
- B.市政管理部门
- C.环卫部门
- D.消防管理部门
16
冬季施工防水混凝土,其临界强度不宜小于设计混凝土强度等级值的( )%。
- A.25
- B.50
- C.75
- D.100
17
下列关于防水工程施工完成后的检查与检验,说法正确的是( )。
- A.屋面防水层施工完成后,应在雨后或持续淋水1h内进行检查
- B.墙面间歇淋水试验应达到30min以上不渗漏
- C.厨房、厕浴间防水层完成后,应做12h蓄水试验
- D.有可能蓄水试验的屋面,其蓄水时间为12h
18
结构实体检验,( )可以不由具有相应资质的检测机构检测。
- A.钢筋保护层厚度
- B.化学成分
- C.结构位置与尺寸偏差外
- D.混凝土强度等级
19
建筑高度50m的住宅,外墙保温材料的燃烧性能不应低于( )级。
- A.A
- B.B1
- C.B2
- D.B3
20
关于强夯地基质量管理的说法,正确的是( )。
- A.施工前应检查夯点位置
- B.施工中应检查被夯地基的土质
- C.施工中应检查桩锤重量
- D.施工结束后检查地基承载力
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
对于住宅建筑,设置在底部且( ),可以不计入建筑高度。
- A.室内高度为2.0米自行车库
- B.室内高度为2.2米储藏室
- C.室内高度为2.4米敞开空间
- D.半地下室的顶板高出室外地面1.5米
- E.半地下室的顶板高出室外地面1.8米
22
加强多层砌体结构房屋抵抗地震力的构造措施有( )。
- A.提高砌体材料的强度
- B.增大楼面结构厚度
- C.设置钢筋混凝土构造柱
- D.加强楼梯间的整体性
- E.设置钢筋混凝土圈梁并与构造柱连接起来
23
关于有机防火堵料特点的说法,正确的有( )。
- A.不能重复使用
- B.遇火时发泡膨胀
- C.优异的水密性能
- D.优异的气密性能
- E.可塑性好
24
以下关于地下连续墙的施工技术中说法正确的有( )。
- A.现浇钢筋混凝土导墙混凝土强度等级不应低于C25
- B.导墙顶面应高于地面100mm,导墙高度不应小于1.2m
- C.地下连续墙单元槽段长度宜为4~8m
- D.水下混凝土强度等级应比设计强度提高一级进行配制
- E.混凝土浇筑面宜高出设计标高300~500mm
25
可以判定桩身完整性的检测技术有( )。
- A.静载试验
- B.高应变法
- C.低应变法
- D.钻芯法
- E.声波透射法
26
围护结构节能子分部工程包括( )。
- A.供暖空调节能工程
- B.地面节能工程
- C.可再生能源节能工程
- D.墙体节能工程
- E.门窗节能工程
27
混凝土振捣作业易发的职业病有( )。
- A.电光性眼炎
- B.一氧化碳中毒
- C.噪声致聋
- D.手臂振动病
- E.苯致白血病
28
下列安全事故类型中,属于建筑业五大事故类型的有( )。
- A.高处坠落
- B.物体打击
- C.触电
- D.中毒
- E.爆炸
29

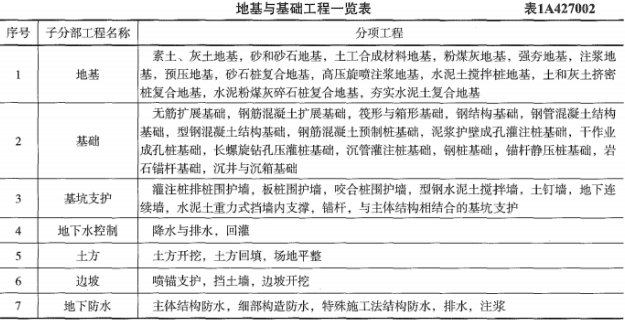

根据《建筑工程施工质量验收统一标准》(GB50300-2013),属于地基与基础结构子分部的有( )。
- A.地基结构
- B.型钢混凝土结构
- C.基坑支护结构
- D.地下防水
- E.混凝土结构
30
关于建筑地面工程基层铺设的做法,正确的有( )。
- A.砂垫层应采用中砂
- B.室内地面的水泥混凝土垫层应设置纵向缩缝和横向缩缝
- C.三合土垫层采用石灰、碎石土与碎砖的拌合料铺设
- D.碎石垫层和碎砖垫层厚度不应小于100mm
- E.水泥混凝土垫层铺设,当气温长期处于0℃以下,设计无要求时,垫层应设置伸缩缝
三、案例分析题
共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。
31

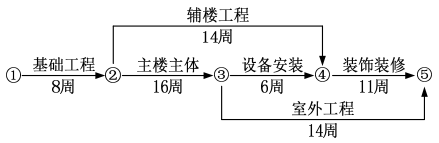

某办公楼由12层主楼和3层辅楼组成。施工单位(乙方)与建设单位(甲方)签订了承建该办公楼施工合同,合同工期为41周。合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。乙方提交了粗略的施工网络进度计划,并得到甲方的批准。该网络进度计划如图1所示。

施工过程中发生了如下事件:
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地质复查使基础施工工期延长3d,人工窝工15个工日。
事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1d。
事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。
事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1d,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。
【问题】
<1>.该网络计划中哪些工作是主要控制对象(关键工作)?计划工期是多少?
<2>.针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。
<3>.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?
<4>.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%(窝工也按该综合费率进行计算)。在工程清算时,乙方应得到的索赔款是多少?

施工过程中发生了如下事件:
事件1:在基坑开挖后,发现局部有软土层,乙方配合地质复查,配合用工10个工日。根据批准的地基处理方案,乙方增加直接费5万元。因地质复查使基础施工工期延长3d,人工窝工15个工日。
事件2:辅楼施工时,因某处设计尺寸不当,甲方要求拆除已施工部分重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作拖延1d。
事件3:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。
事件4:因乙方购买的室外工程管线材料质量不合格,甲方令乙方重新购买,因此造成该项工作多用人工8个工日,该项工作工期延长4d,材料损失费1万元。
事件5:鉴于工期较紧,经甲方同意,乙方在装饰装修时采取了加快施工的技术措施,使得该项工作缩短了1d,该项技术组织措施费0.6万元。其余各项工作实际作业工期和费用与原计划相符。
【问题】
<1>.该网络计划中哪些工作是主要控制对象(关键工作)?计划工期是多少?
<2>.针对上述每一事件,分别简述乙方能否向甲方提出工期及费用索赔的理由。
<3>.该工程可得到的工期补偿为多少天?工期奖(罚)款是多少?
<4>.合同约定人工费标准是30元/工日,窝工人工费补偿标准是18元/工日,该项工程相关直接费、间接费等综合取费率为30%(窝工也按该综合费率进行计算)。在工程清算时,乙方应得到的索赔款是多少?
32
某办公楼工程建在市区繁华地段,建筑面积45000m2,钢筋混凝土框架-剪力墙结构,地下一层,地上十层,层高4.5m,抗震等级一级,内墙装饰面层为油漆、涂料。地下工程防水为混凝土自防水和外粘卷材防水。防水材料均为建设单位购买。
施工总承包单位以劳务班组为单位,建立建筑劳务用工档案,按月归集劳动合同、考勤表等资料,并以单项工程为单位,按月将企业自有建筑劳务的情况和使用的分包企业情况向工程所在地建设行政主管部门报告。项目部在开工前,按要求编制了材料采购计划,计划中确定了采购方式、采购人员、候选供应商名单和采购时间等。根据物资采购的技术复杂程度确定了招标采购方式。
施工单位建立了以项目经理为第一责任人的绿色施工管理体系,制定绿色施工管理制度,负责绿色施工的组织实施,进行绿色施工教育培训,定期开展自检工作。在进行打桩作业前,项目经理部除按规定报告申请批准外,还将作业计划情况,向有关的居民和单位通报说明;对施工机械的噪声与振动扰民,制定了相应的措施予以控制。
总监理工程师在条件具备后,组织基坑验槽之前,要求建设及施工等相关单位准备好验槽时的资料。
工程完工后,施工总承包单位自检合格,再由专业监理工程师组织了竣工预验收。根据预验收所提出问题施工单位整改完毕,总监理工程师及时向建设单位申请工程竣工验收,建设单位认为程序不妥拒绝验收。
【问题】
<1>.施工总承包单位以劳务班组为单位,建立建筑劳务用工档案,按月归集资料还有哪些?补充项目部确定采购方式的依据还有哪些?材料采购方式还有哪些?
<2>.补充施工企业绿色施工定期开展的其他工作?在进行打桩作业前,项目经理部还需要将哪些情况向有关的居民和单位通报说明?
<3>.验槽时必须具备的资料和条件有哪些?
<4>.指出竣工验收程序有哪些不妥之处?并写出相应正确做法。
施工总承包单位以劳务班组为单位,建立建筑劳务用工档案,按月归集劳动合同、考勤表等资料,并以单项工程为单位,按月将企业自有建筑劳务的情况和使用的分包企业情况向工程所在地建设行政主管部门报告。项目部在开工前,按要求编制了材料采购计划,计划中确定了采购方式、采购人员、候选供应商名单和采购时间等。根据物资采购的技术复杂程度确定了招标采购方式。
施工单位建立了以项目经理为第一责任人的绿色施工管理体系,制定绿色施工管理制度,负责绿色施工的组织实施,进行绿色施工教育培训,定期开展自检工作。在进行打桩作业前,项目经理部除按规定报告申请批准外,还将作业计划情况,向有关的居民和单位通报说明;对施工机械的噪声与振动扰民,制定了相应的措施予以控制。
总监理工程师在条件具备后,组织基坑验槽之前,要求建设及施工等相关单位准备好验槽时的资料。
工程完工后,施工总承包单位自检合格,再由专业监理工程师组织了竣工预验收。根据预验收所提出问题施工单位整改完毕,总监理工程师及时向建设单位申请工程竣工验收,建设单位认为程序不妥拒绝验收。
【问题】
<1>.施工总承包单位以劳务班组为单位,建立建筑劳务用工档案,按月归集资料还有哪些?补充项目部确定采购方式的依据还有哪些?材料采购方式还有哪些?
<2>.补充施工企业绿色施工定期开展的其他工作?在进行打桩作业前,项目经理部还需要将哪些情况向有关的居民和单位通报说明?
<3>.验槽时必须具备的资料和条件有哪些?
<4>.指出竣工验收程序有哪些不妥之处?并写出相应正确做法。
33
A市某新建站房工程,建筑面积56500m2,地下一层,地上六层,框架结构,建筑总高24m。总承包单位搭设了双排扣件式钢管脚手架(高度30m)。项目实施前,施工企业对项目部管理人员进行了安全生产教育培训,包括计划编制,组织实施和人员持证审核等工作内容。安全教育和培训的类型包括各类上岗证书的初审,复审培训等。在施工过程中,发生了下列事件:
项目部进场后,按照布置大型机械设备→布置场内临时运输道路→设置大门,引入场外道路→布置仓库、堆场、加工厂→布置临时水、电管网和其他动力设施→布置临时房屋的顺序进行了现场施工总平面图的布置,监理单位认为不妥。
外墙外保温采用B1级EPS保温板施工,EPS保温板与外墙基层仅采用胶粘剂粘结,防火隔离带按竖向分布,采用不燃材料A级岩棉带。岩棉带与EPS保温板粘贴完毕后,共同贴压耐碱玻纤网布并抹一层抹面胶浆。屋面采用喷涂硬泡聚氨酯保温层,喷嘴与基层距离控制在300mm,分遍喷涂完成,每遍喷涂厚度为25mm,喷涂后30min严禁上人。
主体结构施工期间,施工单位安全主管部门进行起重吊装安全专项检查,对起重吊装的施工方案、起重机械等保证项目进行了全数检查,均符合要求。
【问题】
<1>.施工企业安全生产教育培训的对象除了项目部管理人员还有哪些人员?补充安全教育和培训的其他类型?
<2>.指出施工总平面图设计的正确步骤?
<3>.指出外墙外保温及屋面保温施工有哪些不妥之处?并说明正确做法。
<4>.起重吊装检查和评定的保证项目除背景资料中列出的项目外还有哪些?
项目部进场后,按照布置大型机械设备→布置场内临时运输道路→设置大门,引入场外道路→布置仓库、堆场、加工厂→布置临时水、电管网和其他动力设施→布置临时房屋的顺序进行了现场施工总平面图的布置,监理单位认为不妥。
外墙外保温采用B1级EPS保温板施工,EPS保温板与外墙基层仅采用胶粘剂粘结,防火隔离带按竖向分布,采用不燃材料A级岩棉带。岩棉带与EPS保温板粘贴完毕后,共同贴压耐碱玻纤网布并抹一层抹面胶浆。屋面采用喷涂硬泡聚氨酯保温层,喷嘴与基层距离控制在300mm,分遍喷涂完成,每遍喷涂厚度为25mm,喷涂后30min严禁上人。
主体结构施工期间,施工单位安全主管部门进行起重吊装安全专项检查,对起重吊装的施工方案、起重机械等保证项目进行了全数检查,均符合要求。
【问题】
<1>.施工企业安全生产教育培训的对象除了项目部管理人员还有哪些人员?补充安全教育和培训的其他类型?
<2>.指出施工总平面图设计的正确步骤?
<3>.指出外墙外保温及屋面保温施工有哪些不妥之处?并说明正确做法。
<4>.起重吊装检查和评定的保证项目除背景资料中列出的项目外还有哪些?
34
某新建住宅工程,建筑面积1.5万平方米,地下2层,地上11层。钢筋混凝土剪力墙结构,室内填充墙体采用蒸压加气混凝土砌块:水泥砂浆砌筑。室内卫生间采用蒸压加气混凝土砌块,水泥砂浆砌筑。室内卫生间采用聚氨酯防水涂料,水泥砂浆粘贴陶瓷饰面板。
事件1:一批Φ8钢筋进场后,施工单位及时通知见证人员到场进行取样等见证工作,见证人员核查了检测项目等有关见证内容,要求这批钢筋单独存放,待验证资料齐全,完成其它进场验证工作后才能使用。
事件2:监理工程师审查“填充墙砌体施工方案”时,指出以下错误内容:砌块使用时,产品龄期不小于14d;砌筑砂浆可现场人工搅拌;砌块使用时提前2d浇水湿润;卫生间墙体底部用灰砂砖砌200mm高坎台;填充墙砌筑可通缝搭砌;填充墙与主体结构连接钢筋采用化学植筋方式,进行外观检查验收。要求改正后再报。
事件3:卫生间装修施工中,记录有以下事项:穿楼板止水套管周围二次浇筑混凝土抗渗等级与原混凝土相同;陶瓷饰面板进场时检查放射性限量检测报告合格;地面饰面砖与水泥砂浆结合层分段先后铺设;防水层、设备和饰面板层施工完成后,一并进行一次蓄水、淋水试验。
事件4:施工单位依据施工工程量等因素,按照一个检验批不超过300m³砌体,单个楼层工程量较少时可多个楼层合并等原则,制订了填充墙砌体工程检验批计划,报监理工程师审批。
事件5:主体结构施工过程中发生塔吊倒塌事故,当地县级人民政府接到事故报告后,按规定组织安全生产监督管理部门,负有安全生产监督管理职责的有关部门等派出的相关人员组成了事故调查组,对事故展开调查。施工单位按照事故调查组移交的事故调查报告中对事故责任者的处理建议对事故责任人进行处理。
【问题】
<1>.事件1见证检测时,什么时间通知见证人员到场见证?见证人员应核查的见证是什么?写出钢筋进场主控项目?
<2>.事件2逐项指出填充墙砌体施工方案中的错误之处,并改正。
<3>.事件3指出卫生间施工记录中的不妥之处,写出正确做法。
<4>.事件4检验批划分的考虑因素有哪些?指出砌体工程检验批划分中的不妥指出,并指出正确做法。
<5>.事件5施工单位对事故责任人的处理做法是否妥当?并说明理由。事故调查组应还有哪些单位派人员参加?
事件1:一批Φ8钢筋进场后,施工单位及时通知见证人员到场进行取样等见证工作,见证人员核查了检测项目等有关见证内容,要求这批钢筋单独存放,待验证资料齐全,完成其它进场验证工作后才能使用。
事件2:监理工程师审查“填充墙砌体施工方案”时,指出以下错误内容:砌块使用时,产品龄期不小于14d;砌筑砂浆可现场人工搅拌;砌块使用时提前2d浇水湿润;卫生间墙体底部用灰砂砖砌200mm高坎台;填充墙砌筑可通缝搭砌;填充墙与主体结构连接钢筋采用化学植筋方式,进行外观检查验收。要求改正后再报。
事件3:卫生间装修施工中,记录有以下事项:穿楼板止水套管周围二次浇筑混凝土抗渗等级与原混凝土相同;陶瓷饰面板进场时检查放射性限量检测报告合格;地面饰面砖与水泥砂浆结合层分段先后铺设;防水层、设备和饰面板层施工完成后,一并进行一次蓄水、淋水试验。
事件4:施工单位依据施工工程量等因素,按照一个检验批不超过300m³砌体,单个楼层工程量较少时可多个楼层合并等原则,制订了填充墙砌体工程检验批计划,报监理工程师审批。
事件5:主体结构施工过程中发生塔吊倒塌事故,当地县级人民政府接到事故报告后,按规定组织安全生产监督管理部门,负有安全生产监督管理职责的有关部门等派出的相关人员组成了事故调查组,对事故展开调查。施工单位按照事故调查组移交的事故调查报告中对事故责任者的处理建议对事故责任人进行处理。
【问题】
<1>.事件1见证检测时,什么时间通知见证人员到场见证?见证人员应核查的见证是什么?写出钢筋进场主控项目?
<2>.事件2逐项指出填充墙砌体施工方案中的错误之处,并改正。
<3>.事件3指出卫生间施工记录中的不妥之处,写出正确做法。
<4>.事件4检验批划分的考虑因素有哪些?指出砌体工程检验批划分中的不妥指出,并指出正确做法。
<5>.事件5施工单位对事故责任人的处理做法是否妥当?并说明理由。事故调查组应还有哪些单位派人员参加?
35
建设单位投资兴建学校教学楼工程,钢筋混凝土框架结构,建设单位编制了招标文件,发布了招标公告,招标控制价为2000万元。项目实行施工总承包,承包范围为土建、水电、通风空调、消防、装饰装修及园林景观工程等。先后有13家单位通过了资格预审后参加投标,最终B施工单位以1900万元中标。其中甲供材900万,安全文明施工费200万。
B施工单位中标后正常开展了相关工作:组建了项目经理部;搭建临时设施;制定招采计划,自行将玻璃幕墙分包给符合资质要求、施工能力较强的一家装饰公司负责施工,并签订了专业分包合同;进行项目成本分析、成本目标的制定,通过分析中标价得知,期间费用为142.00万元,利润为191.00万元。增值税为130.00万元。
(1)预付比例为合同价款的20%,主要材料所占比例为40%;
(2)工程预付款从未完施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次中间结算工程价款中,按材料及构件比重抵扣工程预付款,至竣工之前全部扣清;
(3)工程保修金为最终结算价款的3%,在最后两月支付进度款时平均扣除,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。
事件一:经业主工程师代表签认的B承包商实际完成的建安工作量价款(1—5月份)见下表。

事件二:结构施工期间,项目有150人参与施工,项目部组建了10人的义务消防队,楼层内配备了消防立管和消防箱,消防箱内消防水龙带长度达20m;在临时搭建的95㎡木工加工棚内,配备了2只10L的灭火器。
事件三:工程竣工后,进行绿色建筑评价,其中控制项分值400分、评价指标项累计400分、加分项50分。其它均满足绿色建筑星级等级要求。
【问题】
<1>.分别按照制造成本法、完全成本法计算该工程的施工成本是多少万元。按照工程施工成本费用目标划分,施工成本有哪几类?
<2>.本工程预付款是多少万元?起扣点为多少万元?(保留两位小数)
<3>.事件一中,1~5月份,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)
<4>.事件二中有哪些不妥之处,写出正确方法。
<5>.事件三绿色建筑评价指标体系由哪些指标组成?本建筑的绿色建筑等级是什么?
B施工单位中标后正常开展了相关工作:组建了项目经理部;搭建临时设施;制定招采计划,自行将玻璃幕墙分包给符合资质要求、施工能力较强的一家装饰公司负责施工,并签订了专业分包合同;进行项目成本分析、成本目标的制定,通过分析中标价得知,期间费用为142.00万元,利润为191.00万元。增值税为130.00万元。
(1)预付比例为合同价款的20%,主要材料所占比例为40%;
(2)工程预付款从未完施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次中间结算工程价款中,按材料及构件比重抵扣工程预付款,至竣工之前全部扣清;
(3)工程保修金为最终结算价款的3%,在最后两月支付进度款时平均扣除,工程保修期为正常使用条件下,建筑工程法定的最低保修期限。
事件一:经业主工程师代表签认的B承包商实际完成的建安工作量价款(1—5月份)见下表。

事件二:结构施工期间,项目有150人参与施工,项目部组建了10人的义务消防队,楼层内配备了消防立管和消防箱,消防箱内消防水龙带长度达20m;在临时搭建的95㎡木工加工棚内,配备了2只10L的灭火器。
事件三:工程竣工后,进行绿色建筑评价,其中控制项分值400分、评价指标项累计400分、加分项50分。其它均满足绿色建筑星级等级要求。
【问题】
<1>.分别按照制造成本法、完全成本法计算该工程的施工成本是多少万元。按照工程施工成本费用目标划分,施工成本有哪几类?
<2>.本工程预付款是多少万元?起扣点为多少万元?(保留两位小数)
<3>.事件一中,1~5月份,业主工程师代表应签发的工程款各是多少万元?(请列出计算过程)
<4>.事件二中有哪些不妥之处,写出正确方法。
<5>.事件三绿色建筑评价指标体系由哪些指标组成?本建筑的绿色建筑等级是什么?
