2027年一级建造师《市政公用工程管理与实务》预测试卷三

市政公用工程管理与实务 预测试卷 共 35 题 9141 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
降噪排水面层结构的一般形式是( )。(上面层+中面层+底面层)
  • A.SMA+密级配沥青混合料+密级配沥青混合料
  • B.OGFC+密级配沥青混合料+密级配沥青混合料
  • C.HMA+中粒式沥青混合料+粗粒式沥青混合料
  • D.AC+中粒式沥青混合料+粗粒式沥青混合料
2
沥青玛蹄脂碎石混合料的描述中说法错误的是( )。
  • A.沥青用量较多,高达6.5%~7%
  • B.属于骨架-密实结构的混合料
  • C.混合料结构中粘聚力较高,内摩擦角较低
  • D.混合料选用针入度小、软化点高的优质沥青
3
下列路基填方段地面横向坡度中无需修筑台阶的是( )。
  • A.1∶3
  • B.1∶4
  • C.1∶5
  • D.1∶6
4
拱式桥两相邻拱脚截面形心点之间的水平距离称为( )。
  • A.净跨径
  • B.总跨径
  • C.计算跨径
  • D.桥长
5
下列按上部结构的行车道位置划分的是( )。
  • A.跨河桥
  • B.高架桥
  • C.钢-混凝土结合梁桥
  • D.下承式桥
6
下列关于后张法预应力梁板张拉施工说法正确的是( )。
  • A.长度为16米的曲线孔道板梁张拉时宜采取单端张拉
  • B.预应力钢筋张拉时断筋数量不得超过总数量的1%
  • C.预应力张拉前应将梁板侧模拆除
  • D.设计无要求时,预应力筋宜按先下,后中间,再上的顺序进行张拉
7
泥浆护壁成孔桩设计未要求时,端承型桩的沉渣厚度不应大于( );摩擦型桩的沉渣厚度不应大于( )。
  • A.100mm;200mm
  • B.100mm;300mm
  • C.200mm;100mm
  • D.300mm;100mm
8
下列关于浅埋暗挖法施工说法正确的是( )。
  • A.浅埋暗挖法带水作业时应做好施工排水工作
  • B.施工时工作面土体的自立时间,应足以进行必要的初期支护作业
  • C.对已开挖区段围岩加固支护视为浅埋暗挖法的必要前提
  • D.超前支护注浆后应及立即插入小导管使其固结
9
关于软土基坑地基加固的方式中,说法正确的是( )。
  • A.面积较大的方形基坑多采用抽条加固
  • B.车站的端头井一般采用格栅式加固
  • C.基坑面积较大时,宜采用满堂加固
  • D.环境保护要求高时,宜采用裙边加固
10
下列关于盾构法施工隧道的说法,正确的是( )。
  • A.SPB盾构应严格控制螺旋出料器的叶轮转动速度
  • B.SPB盾构应做好塑流化改良,防止泥饼的出现
  • C.EPB盾构应在设置专门的泥浆处理设备
  • D.EPB盾构的压力仓中压力与前方水土压力平衡
11
( )主要处理可导致水体富氧化的可溶性无机物。
  • A.一级处理
  • B.二级处理
  • C.三级处理
  • D.四级处理
12
下列关于装配式水池壁板缝施工要求,说法正确的是( )。
  • A.壁板接缝的外模宜一次安装到顶,内模随浇随支设
  • B.壁板接缝分段支模高度不宜超过1m
  • C.设计无要求时,壁板缝混凝土应比壁板混凝土强度提高一级
  • D.接缝混凝土应采取微膨胀和缓凝水泥
13
管道放坡沟槽底部开挖宽度计算,不需考虑的因素是( )。
  • A.管道外径
  • B.沟槽边坡坡度
  • C.管道两侧的支撑厚度
  • D.管道两侧工作面宽度
14
下面关于顶管工作井设备施工安全表述错误的是( )。
  • A.施工供电应设置双路电源,自动切换
  • B.动力、照明应分路供电,作业面移动照明应采用低压供电
  • C.起重作业前应试吊,吊离地面100mm左右时,检查重物捆扎情况和制动性能
  • D.起吊时工作井内可以站人,但必须采取防护罩等保护措施
15
供热管网阀门安装的表述不正确的是( )。
  • A.阀门吊装搬运时,钢丝绳应拴在法兰处,不得拴在手轮或阀杆上
  • B.阀门应清理干净,采用自然连接,严禁强力对口
  • C.水平安装的闸阀,截止阀的阀杆应处于上半周范围内
  • D.当阀门与管道以焊接方式连接时,阀门应关闭
16
垃圾填埋场泥质防水层在拌和土摊铺碾压后检验项目是( )。
  • A.压实度和渗水试验
  • B.压实度和强度试验
  • C.渗水和强度试验
  • D.渗水和刚度试验
17
下列情况的监测方案、不需要进行专项论证的是( )。
  • A.邻近地铁隧道的基坑工程
  • B.采用新技术、新工艺、新材料的三级基坑工程
  • C.已发生严重事故,重新组织实施的基坑工程
  • D.工程地质、水文地质条件很复杂的基坑工程
18
城市地下隧道施工中( )经常用于隧道中线方位校核。
  • A.GPS-RTK
  • B.陀螺全站仪
  • C.激光水准仪
  • D.电子经纬仪
19
风险等级较高,并且后果严重,可能在较大范围内造成破坏或人员伤亡的风险属于( )。
  • A.一级风险
  • B.二级风险
  • C.三级风险
  • D.四级风险
20
因工程建设需要临时占用、挖掘道路的施工,说法错误的是( )。
  • A.需经市政行政主管部门和公安交通管理部门批准后方可占用
  • B.占用期未按批准自行扩大面积、延长占用时间者可处以2万元以下罚款
  • C.施工单位施工完毕应在消除障碍物及安全隐患后立即组织恢复道路通行
  • D.在规定的路段和时间进行占用道路施工应设置明显的安全警示标志

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
关于石灰稳定土基层施工的说法,正确的有( )。
  • A.厂拌混合料摊铺前应保持路床干燥清洁
  • B.城镇人口密集区应使用采用异地集中拌合方式
  • C.材料自搅拌至摊铺完成不应超过3h
  • D.稳定土的运输车斗应进行覆盖
  • E.宜在春末、夏季进行施工
22
下列关于模板、支架和拱架制作与安装说法错误的有( )。
  • A.支架和拱架搭设后应对地基进行预压
  • B.钢框胶合板模板的组配面板宜采用错缝布置
  • C.支架立柱底端被水浸泡时需使用垫板或混凝土垫块支高
  • D.多层支架时上下层立柱应在同一中心线上
  • E.施工便桥应与支架连接牢固
23
下列关于预应力筋进场检验的说法正确的有( )。
  • A.每批钢丝检验批的重量不得小于60t
  • B.应逐盘检验钢绞线的表面质量和外形尺寸
  • C.钢绞线力学性能试验取双倍试样复验后,仍有一项不合格则该批报废
  • D.钢丝力学性能试验检验如有一项不合格则不合格盘报废
  • E.精轧螺纹钢筋经拉伸试验复检仍有不合格时,逐根检验合格接收
24
盖挖逆作法主体结构水平施工缝的处理可采取的方法不包括( )。
  • A.直接法
  • B.注入法
  • C.充填法
  • D.注压法
  • E.抽浆法
25
盾构管片材质种类较多,其中( )一般用于负环管片或联络通道部位。
  • A.钢筋混凝土管片
  • B.钢管片
  • C.铸铁管片
  • D.钢纤维混凝土管片
  • E.复合材料管片
26
利用微生物的代谢作用进行处理的方法有( )。
  • A.活性污泥法
  • B.稳定塘法
  • C.筛滤截留法
  • D.污水土地处理法
  • E.离心分离法
27
下面关于燃气管道吹扫,叙述中正确的是( )。
  • A.吹扫压力不应大于0.3MPa
  • B.每次吹扫管道长度不宜超过1km,通球应按介质流动方向进行
  • C.扫线结果可用贴有纸或白漆的木靶板置于吹扫口检查
  • D.1min内没有铁锈脏物则认为合格
  • E.管道吹扫后将集存在阀室放散管内的脏物排出,清扫干净
28
综合管廊主要施工方法有( )等。
  • A.现浇法
  • B.明挖法
  • C.盖挖法
  • D.盾构法
  • E.锚喷暗挖法
29
垃圾填埋场与环境保护密切相关的因素有( )。
  • A.选址
  • B.设计
  • C.施工
  • D.移交
  • E.运行
30
劳务实名制管理手段主要有( )。
  • A.手工台账
  • B.电子EXCEL表
  • C.劳动合同
  • D.IC卡
  • E.人员花名册

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31
背景资料:

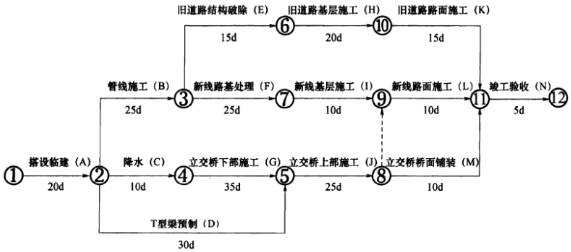

某市政施工单位中标一城市道路改扩建工程,该工程包括旧道改造、新增地下排水管线施工、新线施工及一座单跨人行天桥施工。项目部进场后就本工程内容及合同工期要求编制了网络进度图,如图1所示:
题目图片
施工过程中发生了以下事件:
事件一:排水管道采用预制混凝土承插管道开槽施工,管节分批进场,在第二批进场时因吊运卸货操作不慎造成部分管节的管身出现裂缝及边角破损,施工单位现场采取裂缝凿毛,使用高强水泥砂浆填缝抹面措施后继续使用,监理工程师在发现后要求施工单位立即停止使用破损管节,并将已安装的破损管节拆除换新,随后下发了监理通知单,施工单位进行整改返工,造成B工作拖延8天。
事件二:旧道路结构破碎采取挖掘机换装破碎头夜间施工,噪声超标,遭到周边居民投诉,项目部调整工作时间后继续施工造成E工作拖延3天。
事件三:本工程桥面使用卷材防水,铺设前施工单位对混凝土基层外观质量进行了检查,其中蜂窝、麻面面积为总面积的0.6%;表面清洁、干燥,局部潮湿面积占总面积的0.1%。施工单位对其进行处理后符合要求。
【问题】
<1>.本工程事件一、事件二均属于施工单位原因造成的工期拖延,试分析两事件发生后对工期的影响。
<2>.针对本工程夜间施工噪声,项目部应该采取哪些措施?城市夜间施工噪声不能超过多少?
<3>.桥面防水层施工中基层检测不合格,其合格标准应为多少?应如何处理?
<4>.本工程中基层和防水层现场检测的主控项目包括哪些内容?
32
背景资料:

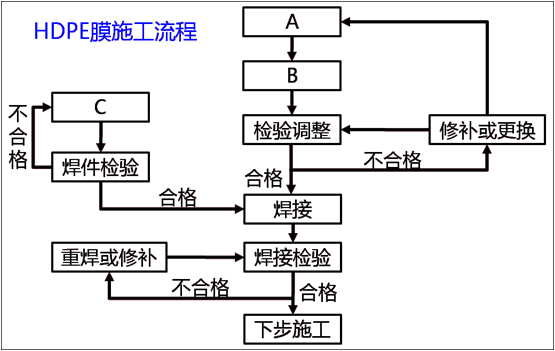

某项目部承建一生活垃圾填埋场工程,规模为30万吨,场地位于城乡接合部。填埋场防渗层的下层为泥质防渗层,上层为高密度聚乙烯(HDPE)膜,项目部通过招标形式选择了高密度聚乙烯膜供应商及专业焊接队伍。施工队伍将HDPE膜施工程序绘制成流程图,如下图所示:
题目图片
工程施工过程中发生以下事件:
事件一:为方便施工,施工单位占用城市绿地作为临时便道,项目部上报建设单位,建设单位同意。
事件二:为满足高密度聚乙烯膜焊接进度要求,专业焊接队伍购进一台双轨热熔焊机,经外观验收,立即进场作业。
事件三:施工单位分别采用了真空和电火花测试法对焊接位置进行了检验。
【问题】
<1>.请补充HDPE膜施工流程图中的A、B、C三个工序。
<2>.给出事件一的正确处置方法。
<3>.给出事件二的正确处置方法。
<4>.事件三中检验方法错误,应如何进行检测。
<5>.简述HDPE膜铺设时的应符合哪些要求。(至少3条)
33
背景资料:
某综合市政工程,拟建道路下设计有3m×2m的雨水方沟,方沟为钢筋混凝土结构,另有污水、给水、热力和燃气等管线,设计道路结构为480mm石灰粉煤灰稳定粒料基层,60mm粗粒式沥青混凝土、40mm细粒式沥青混凝土面层。地质资料显示地面以下土质主要为砂砾石及流砂。施工单位进场后对开挖较深的雨水方沟采用人工挖孔桩围护结构。
在挖孔桩开挖作业前,监理工程师巡查场地发现其施工现场存在安全隐患要求施工单位进行整改,经整改后符合要求,开始进行挖孔施工,待第一根挖孔桩挖至20m时发生了桩孔坍塌现象,项目部经过分析,认为事故原因主要是钢筋混凝土支护孔壁的参数未达到设计要求。
项目部确定本工程的功能性试验为污水管线闭水试验、给水管线强度试验和冲洗消毒、热力与燃气管线的强度和严密性试验。雨水方沟和给水管线回填前,施工单位进行竣工测量,在绘制成图时,对于雨水方沟采用不同线体绘出其竣工位置;对于给水管线,用各种不同颜色的线体绘出其中心位置。
道路面层沥青铺装中,建设单位为协调整个建设项目,要求施工单位先铺下层的粗粒式沥青,作为施工道路,第二年再铺筑上面层的细粒式沥青混凝土,为保证上面层的铺装质量,施工单位向建设单位提出了相应的技术措施,并附上了因此增加的相应费用明细。
【问题】
<1>.人工挖孔桩塌孔可能是因为钢筋混凝土护壁的哪些参数未符合设计要求?
<2>.简述人工挖孔桩施工现场应准备的设备设施及注意事项。
<3>.本工程的功能性试验还有哪些,请补充。
<4>.在竣工图中,雨水方沟和给水管线还应注明哪些内容?
<5>.针对面层沥青第二年铺装,施工单位应做好哪些技术保证措施,建设单位是否应该接受施工单位提出增加费用报价的要求?
34
背景资料:

某市地铁三号线二标段省博物馆站~文化宫站盾构区间拟采用2台小型泥水式盾构机施工,由文化宫站下井组装调试向省博物馆站始发掘进,在省博物馆站解体、吊出退场。区间线路左右两线起讫里程均为DK14+685.544~DK15+845.944。盾构机主要穿越地层为粘土、粉质粘土、粉土、粉砂、中砂,地质详勘报告揭示围岩自稳力差。施工单位根据施工方案对工作井周边进行了施工相关的平面布置,包括临时房屋、集泥坑、材料仓库、材料堆场、料具间等设施。施工方案中明确了始发掘进的工艺流程,如下图4-1所示。
题目图片

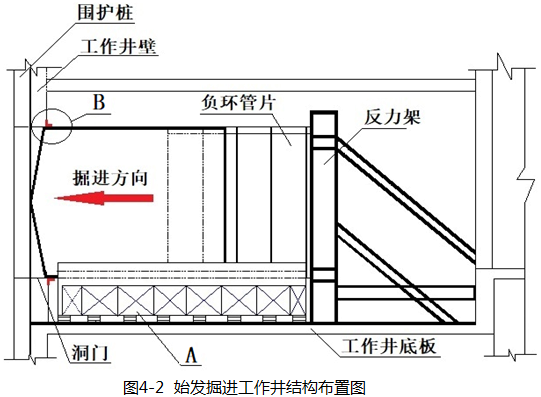

始发掘进工作井结构布置如下图4-2所示。
题目图片

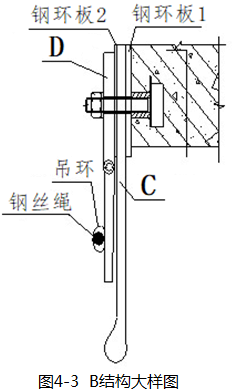

B结构大样图如图4-3所示。
题目图片
衬砌结构采用内径为7.6m管片,环宽1.2m。整个圆环分成8块管片组成,每块管片间的连接用环向和纵向M36螺栓紧固。
始发前采用深层搅拌法对洞门范围进行了前方土体加固,盾构机顺利通过始发段后进入正常掘进状态,待掘进至DK15+241.354位置时经监测周边地层结构发现前方地面土体出现轻微沉降,施工单位随即进行了地面查看,并对部分地面位置进行了注浆加固措施、调整泥水仓压力后减速掘进通过了此段并未发生后续问题。盾构施工正常进行。
【问题】
<1>.补充施工方案中针对本工程需布置的其他设施。
<2>.关于始发掘进工艺流程中A、B结构分别代表什么?并简述其作用。
<3>.B结构大样图中C、D结构分别代表的是什么。
<4>.该地铁工程二标段盾构需要管片共需要多少片?说明管片拼装和紧固的顺序。
<5>.试分析盾构机掘进至DK15+241.354位置时前方土体发生沉降可能出现的原因,并指出盾构施工监测的必测项目有哪些。
35
背景资料:

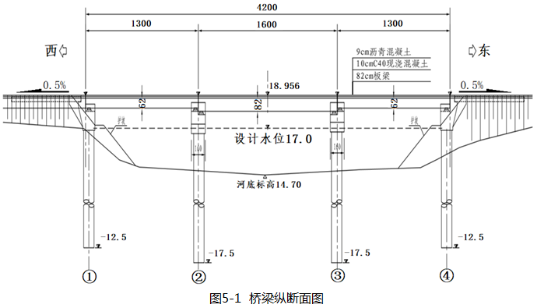

某市政公司中标一市郊护城河跨线桥工程,该桥结构为13m+16m+13m简支梁桥,桥台为桩柱式桥台,桥梁宽度方向为15片预制板梁,幅宽16米。因中、边梁跨度不同,边跨梁高62cm,中跨梁高82cm。桥梁纵截面如图5-1所示。(注:尺寸单位为cm,标高单位为:m)
题目图片

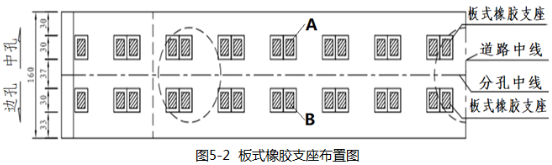

桥梁支座系统采用矩形板式橡胶支座,其布置如图5-2所示。
题目图片
由于施工期正值河流枯水期,河底平坦无水。表层淤泥平均厚度约35cm。根据地质条件,施工单位对河底部位进行处理,开辟出一片预制梁场进行预制板梁的施工。
桥梁桩基直径1.2米,采用正循环回转钻孔法施工灌注桩,施工方案中对正循环回转钻孔施工方法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆携带钻渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流入泥浆池不再使用。
施工过程中发生了如下事件:
事件一:②号墩台中墩桩基混凝土浇筑中途发生了堵管,因浇筑量不大,施工单位采取提管不拔出混凝土液面,并敲击导管的方式帮助疏导管内堵塞,经疏通后继续施工完成了该中墩桩的浇筑。
事件二:为加快施工进度项目部购买了三套同型号预应力张拉设备,为使用方便,千斤顶、油泵随机组合起来张拉预应力钢绞线。由于工期紧,新设备购买后立即投入使用。
事件三:为确保张拉质量,板梁预应力施工采取“双控”控制。其中一片16m中跨梁在张拉过程中锚垫板部位发生了回缩,旁站监理发现后要求其立即停止张拉并进行放张操作查找原因,采取措施后再次进行张拉符合要求。
【问题】
<1>.试计算A、B支座顶面标高(不考虑桥梁横、纵坡度)。
<2>.施工单位关于正循环回转钻孔施工方法的描述是否正确?如不正确,写出正确描述。
<3>.根据背景资料描述本工程预制板梁安装宜采取何种方式进行吊装,并说明理由。
<4>.事件一发生后施工单位要求作业人员进行了问题找因,试分析堵管产生的原因及注意事项。
<5>.事件二中施工单位的做法错误,应如何进行改正?
<6>.预应力施工“双控”的内容是什么?试分析梁端锚垫板回缩原因。
