2027年一级建造师《市政公用工程管理与实务》预测试卷二

市政公用工程管理与实务 预测试卷 共 35 题 9141 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
水泥混凝土路面在温度变化影响下会产生胀缝,胀缝应设置在( )。
  • A.施工缝处
  • B.纵缝处
  • C.检查井周围
  • D.板厚改变处
2
以下哪种材料,早期强度低,3个月后龄期的强度增长大( )。
  • A.石灰稳定土
  • B.水泥稳定土
  • C.二灰稳定土
  • D.水泥稳定粒料
3
城市主干道的水泥混凝土路面不宜选择的主要原材料是( )。
  • A.42.5级以上硅酸盐水泥
  • B.粒经小于26.5mm的砾石
  • C.粒径小于31.5mm的碎石
  • D.细度模数在2.5以上的中粗砂
4
浇筑混凝土时,振捣持续时间的判断标准是( )。
  • A.持续振捣5分钟
  • B.表面出现浮浆
  • C.表面出现分离层析
  • D.表面出现气泡
5
关于防水卷材施工的说法,正确的是( )。
  • A.风力等于5级时进行防水卷材施工
  • B.卷材的展开方向应与车辆的运行方向一致
  • C.卷材防水层应先进行大面积铺设,再做好排水口等局部处理
  • D.沿道路宽度方向搭接形成通缝
6
关于钻孔灌注桩泥浆护壁成孔说法,错误的是( )。
  • A.护筒顶面宜高出施工地面0.3m
  • B.相对密度是泥浆的指标之一
  • C.泥浆宜选用高塑性黏土或膨润土
  • D.护筒顶面宜高出施工地面2m
7
关于先简支后连续梁的安装说法错误的是( )。
  • A.临时支座顶面的相对高差不应大于2mm
  • B.应在一跨梁全部安装完成后再浇筑湿接头混凝土
  • C.湿接头的混凝土宜在一天中气温相对较低的时段浇筑
  • D.湿接头混凝土的养护时间应不少于14d
8
三管高压喷射注浆法,喷射的介质中不包括( )。
  • A.水泥浆液
  • B.净水
  • C.空气
  • D.膨润土泥浆
9
以下关于喷锚暗挖法施工技术说法正确的是( )。
  • A.格栅架立横向允许偏差应为±50mm
  • B.喷射混凝土应分段、分片、分层,由上而下顺序进行
  • C.应先喷格栅拱架与围岩间的混凝土,之后喷射拱架间的混凝土
  • D.喷射混凝土养护时间应不小于7d
10
关于现浇预应力钢筋混凝土水池模板、支架施工技术要点说法错误的是( )。
  • A.池壁内模立柱可以同时作为顶板模板立柱
  • B.在安装池壁的最下一层模板时,应在适当位置预留清扫杂物用的窗口
  • C.穿墙螺栓的作用是可以平衡混凝土浇筑对模板的侧压力
  • D.对跨度6m的现浇钢筋混凝土板,设计无要求时,起拱高度宜为跨度的1/1000~3/1000
11

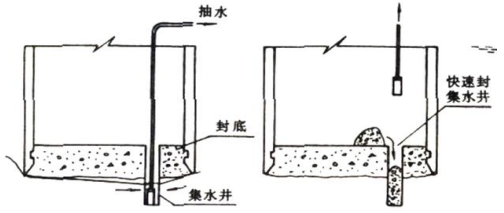

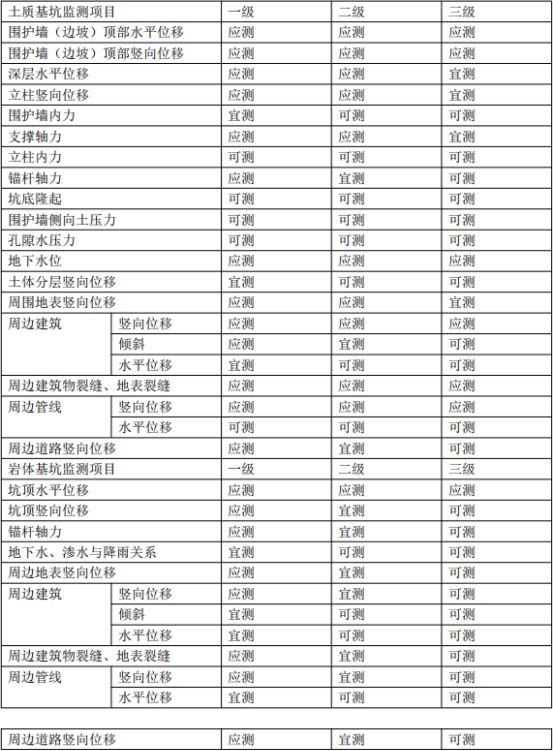

关于沉井下沉干封底技术要求,说法正确的是( )。
题目图片
  • A.导管埋入混凝土的深度不宜小于1m
  • B.封底混凝土强度达到设计强度等级,方可将井内水抽除
  • C.封底前应设置泄水井
  • D.封底混凝土强度达到设计强度等级,方可封填泄水井
12
以下哪种不开槽施工方法施工精度不可控( )。
  • A.密闭式顶管法
  • B.盾构法
  • C.喷锚暗挖法
  • D.水平定向钻
13
下列方法中,用于排水管道全断面修复的是( )。
  • A.密封法
  • B.内衬法
  • C.爆管法
  • D.灌浆法
14
密封性能好,主要用于管路的快速切断的阀门是( )。
  • A.球阀
  • B.蝶阀
  • C.柱塞阀
  • D.安全阀
15
关于柔性管道回填压实的技术要求,说法正确的是( )。
  • A.内径为600mm管道,回填前应在管内设竖向支撑
  • B.管顶以上500mm范围内回填材料,必须采用人工回填
  • C.管道支承角范围内应用细砂回填密实
  • D.应先进行管道一侧回填,再进行另一侧回填
16
HDPE膜铺设工程中,不属于挤压焊接检测项目的是( )。
  • A.观感检测
  • B.气压检测
  • C.真空检测
  • D.破坏检测
17
关于施工平面控制网的说法,不符合规范规定的是( )。
  • A.坐标系统应与工程设计所采用的坐标系统相同
  • B.施工现场的平面控制点有效期不宜超过一年
  • C.场地大于1k㎡时,宜建立相当于一级导线精度的平面控制网
  • D.场地为重要工业区时,宜建立相当于二级导线精度的平面控制网
18
根据住建部《危险性较大的分部分项工程安全管理规定》,属于需要专家论证的是( )。
  • A.起重量200KN及以下的起重机械安装和拆除工程
  • B.分段架体搭设高度20m及以上的悬挑式脚手架工程
  • C.搭设高度6m及以下混凝土模板支撑工程
  • D.重量800KN的大型结构整体顶升、平移、转体等施工工艺
19
以下不属于IC卡的管理功能的是( )。
  • A.人员信息管理
  • B.工资管理
  • C.门禁管理
  • D.餐饮管理
20
工程竣工验收合格之日起( )日内,建设单位应向工程所在地的县级以上地方人民政府建设行政主管部门备案。
  • A.10
  • B.15
  • C.30
  • D.45

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
以下结构层之间需要喷洒粘层油的是( )。
  • A.沥青稳定碎石基层与沥青面层之间
  • B.旧沥青路面与加铺沥青面层之间
  • C.水泥稳定粒料基层与沥青面层之间
  • D.二灰稳定粒料基层与沥青面层之间
  • E.旧水泥混凝土路面与加铺沥青面层之间
22
下列关于悬臂浇筑法的施工要点,正确的是( )。
  • A.合龙段长度宜为2m
  • B.合龙顺序一般是先中跨、再次跨、最后边跨
  • C.两端悬臂预加压重在混凝土浇筑完成后撤除
  • D.合龙宜在一天中气温最高时进行
  • E.合龙段的混凝土强度宜提高一级,以尽早施工预应力
23
关于大体积混凝土施工的说法,正确的有( )。
  • A.优化混凝土配合比,减少水泥用量
  • B.采用水化热低的水泥
  • C.高温期大体积混凝土养护时间不得少于14d
  • D.减小浇筑层厚度
  • E.采用埋设冷却管,用循环水降低混凝土温度
24
下列喷锚暗挖法中,初期支护无需拆除的方法是( )。
  • A.中洞法
  • B.环形开挖预留核心土法
  • C.单侧壁导坑法
  • D.中隔壁法
  • E.全断面法
25
以下关于水池满水试验说法错误的是( )。
  • A.水池有盖时,应进行蒸发量测定
  • B.水池无盖时,蒸发量可忽略不计
  • C.水池渗水量计算,按池壁(不含内隔墙)和池底的浸湿面积计算
  • D.池内注水应分3次进行,每次注水为设计水深的1/3
  • E.注水时水位上升速度不宜大于2m/d
26
关于燃气管道穿越铁路时设置套管的说法,错误的是( )。
  • A.套管顶部距铁路路肩不得小于2.0m
  • B.套管宜采用钢管或钢筋混凝土管
  • C.套管内径应比燃气管道外径大100mm以上
  • D.套管两端与燃气管的间隙应采用柔性的防腐、防水材料密封
  • E.套管端部距路堤坡脚外距离不应小于1.2m
27
以下关于燃气管道功能性试验的说法正确的是( )。
  • A.吹扫球应按介质流动方向进行
  • B.强度试验前,管道回填土至管上方0.5m以上,并留出焊口
  • C.当管道设计压力大于0.8MPa时,宜采用气压试验
  • D.管道设计压力为5kPa时,严密性试验压力应为20kPa
  • E.严密性试验稳压持续时间应为24h
28
关于竣工图测绘的要求,错误的是( )。
  • A.施工过程中收集资料,工程完工后统一对竣工图进行编绘
  • B.当平面布置改变超过图上面积1/3时,应重新绘制竣工图
  • C.设计变更资料应作为绘制竣工图的依据
  • D.竣工总图编绘完成后,应经施工单位项目负责人审核、会签
  • E.控制测量资料应作为绘制竣工图的依据
29
施工进度计划的调整内容有( )。
  • A.工程量
  • B.起止时间
  • C.工作关系
  • D.资源供应
  • E.组织关系
30
项目部进行安全检查,下列属于专项安全检查的是( )。
  • A.施工用电检查
  • B.防台防汛检查
  • C.冬期防冻安全检查
  • D.基坑工程检查
  • E.高处作业检查

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31
背景资料:

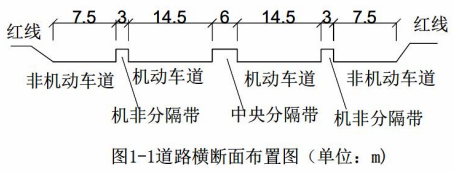

某项目部承建一项新建城镇主干路工程,机动车道双向6车道,指令工期150d,长3.5km,设计宽度56m。施工内容主要包括:新建道路路基、基层、面层施工,道路下方的给水管道、雨水管道、污水管道、供热管道、燃气管道。道路横断面图如图1-1所示:
题目图片
项目部进场后立即组织人员对施工区域进行排查,熟悉施工图纸,大约有1.5km高填方段,2km挖方段,计划将挖方段挖出的土方用于填方段的路基填筑。
施工过程中发生了如下事件:
事件一:正式施工前,项目部做了一些准备工作,首先按照获准的交通导行方案设置围挡,导行临时交通;然后由生产经理依据施工方案向施工人员进行技术与安全交底。
事件二:正式路基压实前,进行了路基试验段施工,确定了一些施工参数。为避免路基不均匀沉降对道路的破坏,路基分层回填压实后必须经过沉降期再进行道路结构层施工。
事件三:二灰混合料基层施工时,每层压实厚度为80mm,碾压时采用先重型后轻型压路机碾压。
问题:
<1>.事件一中交通导行方案应由谁批准?交底有何不妥?
<2>.事件二中路基试验段需确定哪些施工参数?
<3>.请写出土质路基压实原则。
<4>.请写出主干路在城镇道路网中有哪些特点?并指出本案例背景主干路是几幅路?
<5>.指出事件三的不妥之处,并写出正确做法。
32
背景资料:

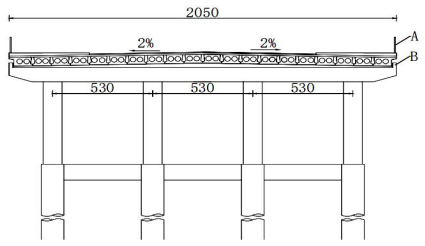

某建设局拟修建一座跨河桥,该桥下部结构采用钻孔灌注桩基础,灌注桩混凝土强度为C35,直径1300mm,桩长18m。上部结构为3跨简支预应力板梁,每跨有边梁2片,中梁18片,桥梁全长78m,桥宽20.5m,桥梁横断面图如图所示。
题目图片
B公司进场后,立即编制实施性施工组织设计,在施工过程中发生了如下事件:
事件一:桥梁下部结构施工时,采用土围堰保证干作业施工。围堰高度高出施工期间可能出现的平均水位(包括浪高)0.5~0.7m,围堰填土采用黏性土。
事件二:钻孔灌注桩施工时,泥浆采用高塑性黏土制备,护筒顶面高出施工地面0.2m,钢筋笼放入泥浆,二次清孔验收合格后,立即进行了混凝土浇筑。桩顶混凝土浇筑完成后高出设计标高0.3m。
事件三:灌注桩混凝土浇筑过程中,有一辆商品混凝土运输车因交通堵塞,混凝土运至现场时间过长,坍落度损失较大,施工员安排工人向混凝土运输车罐体内直接加水后完成了浇筑工作。
问题:
<1>.根据案例背景描述,计算单根混凝土灌注桩的混凝土用量。(小数点后保留两位小数)
<2>.事件一中有哪些不妥之处?并写出正确做法。
<3>.事件二中有哪些不妥之处?并写出正确做法。
<4>.施工员安排向罐内加水的做法是否正确?应如何处理?
<5>.写出图中A和B的名称,并计算桥梁永久支座个数。
33
背景资料:
某公司承建城市轨道交通新建工程,项目区间主线长度1050.10米,覆土深度11.1~16.1米,最小曲线半径330米。隧道采用喷锚暗挖法施工,并编写了喷锚暗挖法专项施工方案,施工过程中发生了如下事件:

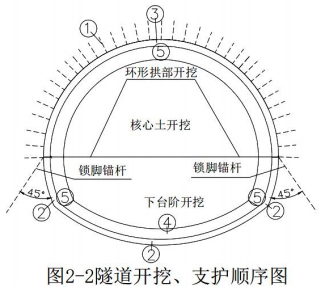

事件一:隧道采用环形开挖预留核心土法进行开挖,有如下施工工序:环形拱部开挖、超前小导管支护、上部锚喷支护、核心土开挖、下台阶开挖、边墙及仰拱支护、灌注仰拱混凝土、防水板铺设及整体灌注二衬混凝土。隧道开挖、支护顺序如图2-2所示:
题目图片
事件二:隧道开挖前进行小导管支护,超前小导管采用无缝钢管,钢管直径45mm,小导管长度为2m,前后两排小导管的水平支撑搭接长度为0.5m。小导管注浆顺序为由下而上间隔对称进行。
事件三:隧道衬砌采用复合式衬砌,衬砌结构由初期支护、防水层和二次衬砌组成。在进行初期支护喷射混凝土施工时,喷头与受喷面垂直,距离为1.5m。喷射混凝土初凝前进行养护,养护时间不小于7d。
问题:
<1>.请写出图中①②③④⑤的工序名称。
<2>.指出事件二中小导管施工的不妥之处,并写出正确做法。
<3>.指出事件三中不妥之处,并写出正确做法。
<4>.喷锚暗挖法专项施工方案应包括哪些主要内容?
34
背景资料:
A公司中标承建某污水处理厂工程,新建构筑物包括沉淀池、曝气池。沉淀池池体直径为45m,池壁高12m,设计水深9m,结构混凝土设计等级为C35,抗渗等级为P6,采用整体现浇钢筋混凝土池体。施工中发生了如下事件:
事件一:项目部制定了现浇混凝土池体的施工流程:测量定位→A→垫层施工→防水层施工→绑扎底板钢筋→B→浇筑底板混凝土→C→安装壁板模板→浇筑壁板混凝土→D→绑扎顶板钢筋→浇筑顶板混凝土→拆除顶板模板→满水试验。
事件二:由于工期紧张,池壁与顶板连续施工,施工单位搭设顶板模板时,为搭设方便,决定搭设顶板模板立柱时借用部分池壁内模板立柱来加快施工。采用穿墙螺栓来平衡混凝土浇筑对模板的侧压力,螺栓中部加焊圆形止水环。
事件三:水池池体防水层、防腐层施工完成之前,准备进行满水试验并编制施工方案。
问题:
<1>.写出A、B、C、D的名称。
<2>.计算池体浸湿面积。
<3>.请指出事件二中的不妥之处,并写出正确做法。
<4>.计算水池注满水最短需要几天,完成满水试验需要几天。
35
背景资料:
某地区市政工程行政主管部门计划新建1条管径800mm的雨水管线和1条管径1000mm污水管线,并排布置,全长3km。采用公开方式招标,招标公告在国家指定的报刊和信息网络上发布,投标有效期为60d。项目施工招标信息发布之后,共有8名潜在投标人报名参加投标,为减少评标工作量,建设单位对潜在投标人的资质条件等资格审查后确定4家为投标人。
开标后发现:A投标人提交的银行投标保函有效期为45d。B投标人的投标报价为3000万元,为最低投标价。为加大中标机会,C公司和D公司组成联合体投标,同时D公司又单独参加了该项目的投标。最终经过标书评审确定B投标人为第一中标候选人。

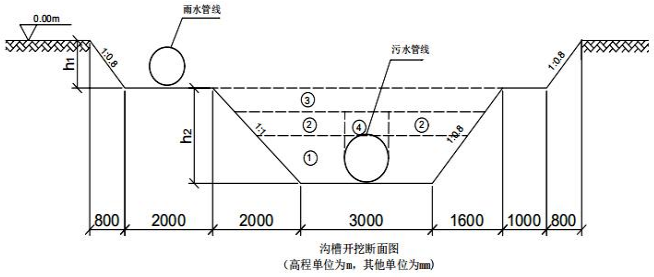

管道施工采用明挖开槽施工,雨水管线和污水管线采用合槽方法施工,沟槽开挖断面如下图所示:
题目图片
施工期间正值旱季,施工过程中发生了以下事件:
事件一:施工区域地面标高为0.00m,地下水位标高为-4.0m,地下水位在污水管线管底标高以下,故无需降水。施工区域土质较好,经过验算采用自然放坡的形式。沟槽开挖采用机械分层开挖至设计高程,因挖掘机司机操作失误,造成槽底局部超挖,超挖深度为130mm。
事件二:管道安装完成后,进行沟槽回填,回填时先回填雨水管线,再回填污水管线。污水管线①和②区域采用人工回填,轻型机具压实;③区域采用机械从沟槽两侧对称回填。①、②、③区域回填材料压实度设计无具体要求,须符合《给水排水管道工程施工及验收规范》的规定。分段回填压实时,相邻段的接槎应呈台阶形且不得漏夯。
问题:
<1>.指出A、B、C、D投标人投标文件是否有效?
<2>.指出事件一和事件二中的不妥之处,并写出正确做法。
<3>.列式计算图中h1、h2、污水管线槽底高程,并判断沟槽开挖专项方案是否需要专家论证。
<4>.针对事件一中局部超挖,写出既符合规范要求又节约成本的处理措施。
<5>.①、②、③区域压实度至少要达到多少?
