2027年二级建造师《建筑工程管理与实务》冲刺试卷二
建筑工程管理与实务
冲刺试卷
共 34 题
13794 次浏览
更新于 2026-09-26
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
用于测定砌筑砂浆抗压强度的试块,其养护期是( )天。
- A.7
- B.14
- C.21
- D.28
2
房屋建筑工程在保修期内出现质量缺陷,可向施工单位发出保修通知的是( )。
- A.建设单位
- B.设计单位
- C.监理单位
- D.政府主管部门
3
柱中箍筋直径不应小于( )倍纵向钢筋的最大直径。
- A.1/5
- B.1/4
- C.1/3
- D.1/2
4
使用栓树皮作为原材料的地板是( )。
- A.实木地板
- B.实木复合地板
- C.浸渍纸层压木质地板
- D.软木地板
5
砌筑砂浆应随拌随用,当施工期间最高气温超过30℃时,砂浆最长应在( )内使用完毕。
- A.1h
- B.2h
- C.3h
- D.4h
6
下列关于冬季施工期限划分原则的叙述,正确的是( )。
- A.当室外日平均气温连续5天稳定低于-5℃即进入冬季施工
- B.当室外日平均气温连续5天稳定低于0℃即进入冬季施工
- C.当室外日平均气温连续5天稳定低于5℃即进入冬季施工
- D.当室外日平均气温连续5天稳定低于10℃即进入冬季施工
7
土方开挖必须做好基坑排水、截水和降水措施,地下水位应保持低于开挖面至少( )mm。
- A.200
- B.400
- C.500
- D.800
8
某工程合同价款为500万元,工程预付款为合同价款20%,主要材料、设备所占比重为60%,则预付款的起扣点为( )。
- A.333.33万元
- B.300万元
- C.267.67万元
- D.100万元
9
泥浆护壁法钻孔灌注桩施工工艺流程中,应在第一次清孔后、第二次清孔前完成的工作是( )。
- A.泥浆循环
- B.下钢筋笼和钢导管
- C.浇筑水下混凝土
- D.清除废浆
10
水泥的体积安定性一般是指水泥在凝结硬化过程中( )变化的均匀性。
- A.强度
- B.体积
- C.温度
- D.矿物组织
11
下列关于泵送混凝土配合比的说法,错误的是( )。
- A.泵送混凝土的入泵坍落度不宜低于100mm
- B.用水量与胶凝材料总量之比不宜大于0.6
- C.混凝土粗骨料最大粒径不大于25mm时,可采用内径不小于125mm的输送泵管;混凝土粗骨料最大粒径不大于40mm时,可采用内径不小于140mm的输送泵管
- D.泵送混凝土搅拌时,应按规定顺序进行投料,并且粉煤灰宜与水泥同步,外加剂的添加宜滞后于水和水泥
12
经纬仪主要由( )组成。
- A.由照准部、水平度盘和基座
- B.望远镜、水准器和基座
- C.电子经纬仪、光电测距仪和数据记录装置
- D.照准部、水准器和数据记录装置
13
物料提升机安装至31m高度时,保证其整体稳定的方法是( )。
- A.缆风绳
- B.警报装置
- C.防护门
- D.连墙杆做刚性连接
14
关于工程文件归档组卷的说法,正确的是( )。
- A.采用纯蓝墨水书写
- B.内容基本真实
- C.电子文档存储采用通用格式
- D.归档文件可用复印件
15
受强烈地震作用的多层砌体房屋,通常破坏最严重的部位是( )。
- A.基础
- B.楼盖
- C.墙身
- D.圈梁
16
均布荷载作用下,连续梁、板弯矩分布特点是( )。
- A.跨中正弯矩,支座负弯矩
- B.跨中正弯矩,支座零弯矩
- C.跨中负弯矩,支座正弯矩
- D.跨中负弯矩,支座零弯矩
17
高温季节施工,存放焊条的库房温度不高于( )℃,室内保持干燥。
- A.25
- B.30
- C.45
- D.50
18
能够同时精确测出角度和距离的仪器是( )。
- A.经纬仪
- B.全站仪
- C.水准仪
- D.铅垂仪
19
( )主要用来进行点位的竖向传递。
- A.全站仪测距
- B.经纬仪测距
- C.水准仪测距
- D.激光铅直仪
20
冬期砂浆拌和水温、砂加热温度不宜超过( )℃和( )℃。
- A.90,50
- B.90,40
- C.80,50
- D.80,40
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
混凝土基础工程中,分项工程主要有( )工程属于混凝土基础工程中的分项工程。
- A.钢筋
- B.混凝土
- C.模板
- D.后浇带混凝土
- E.降水
22
屋面防水施工基本要求正确的是( )。
- A.以排为主,以防为辅
- B.上下层卷材不得相互垂直铺贴
- C.屋面卷材防水施工时,由高向低铺贴
- D.天沟卷材施工时,宜顺天沟方向铺贴
- E.立面或大坡面贴卷材应采用满粘法
23
承重钢结构采用的钢材应具有( )性能合格证明。
- A.屈服强度
- B.伸长率
- C.抗拉强度
- D.硫、磷含量
- E.抗压强度
24
下列关于塑料门窗的安装,叙述正确的有( )。
- A.应采用立口法
- B.混凝土墙洞口采用射钉或膨胀螺钉固定
- C.砖墙洞口应用膨胀螺钉固定,不得固定在砖缝处,并严禁用射钉固定
- D.应采用预留洞口法
- E.轻质砌块或加气混凝土洞口可在预埋混凝土块上用射钉或膨胀螺钉固定
25
关于防水卷材施工的说法,正确的有( )。
- A.基础底板混凝土垫层上铺卷材应采用满粘法
- B.地下室外墙外防外贴卷材应采用点粘法
- C.基层阴阳角处应做成圆弧或折角后再铺贴
- D.铺贴双层卷材时,上下两层卷材应垂直铺贴
- E.铺贴双层卷材时,上下两层的卷材接缝应错开
26
下列防水材料中,属于刚性防水材料的有( )。
- A.JS聚合物水泥基防水涂料
- B.聚氨酯防水涂料
- C.水泥基渗透结晶型防水涂料
- D.防水混凝土
- E.防水砂浆
27
建设工程施工现场综合考评的对象有( )。
- A.建设单位
- B.质量监督单位
- C.设备供应单位
- D.监理单位
- E.施工单位
28
根据《混凝土结构耐久性设计规范》,一般环境是指无( )的环境。
- A.氧化
- B.冻融
- C.氯化物
- D.化学腐蚀
- E.地下水
29
项目风险管理过程应主要包括( )。
- A.风险识别
- B.风险预测
- C.风险评估
- D.风险应对
- E.风险监控
30
下列关于影响保温材料导热系数的因素叙述,正确的有( )。
- A.导热系数以金属最大,非金属次之,液体较小,气体更小。
- B.表观密度小的材料,导热系数小。孔隙率相同时,孔隙尺寸越大,导热系数越大
- C.材料吸湿受潮后,导热系数就会减小
- D.材料的导热系数随温度的升高而增大,但温度在0~50℃时并不显著,只有对处于髙温和负温下的材料,才要考虑温度的影响
- E.当热流平行于纤维方向时,保温性能减弱;而热流垂直纤维方向时,保温材料的阻热性能发挥最好
三、案例分析题
每题20分,共4题,共80分。根据所给材料回答问题。
31
某公司承建某大学城项目,在装饰装修阶段。大学城建设单位追加新建校史展览馆,紧邻在建大学城项目。总建筑面积2160m2,总造价408万元,工期10个月。部分陈列室采用木龙骨石膏板吊顶。
考虑到工程较小,某公司也具备相应资质,建设单位经当地建设相关主管部门批准后,未通过招投标直接委托给该公司承建。展览馆项目设计图纸已齐全,结构造型简单,且施工单位熟悉周边环境及现场条件,甲乙双方协商采用固定总价计价模式签订施工承包合同。
考虑到展览馆项目紧临大学城项目,用电负荷较小,且施工组织仅需要6台临时用电设备,某公司依据《施工组织设计》编制了《安全用电和电器防火措施》。决定不单独设置总配电箱,直接从大学城项目总配电箱引出分配电箱,施工现场临时用电设备直接从分配电箱连接供电。项目经理安排了一名有经验的机械工进行用电管理。
施工过程中发生如下事件:
事件一:开工后,监理工程师对临时用电管理进行检查,认为存在不妥,指令整改。
事件二:吊顶石膏面板大面积安装完成,施工单位请监理工程师通过预留未安装面板部位对吊顶工程进行隐蔽验收,被监理工程师拒绝。
问题:
<1>.大学城建设单位将展览馆项目直接委托给某公司是否合法?说明理由。
<2>.该工程采用固定总价合同模式是否妥当?给出固定总价合同模式适用的条件?除背景材料中固定总价合同模式外,常用的合同计价模式还有哪些(至少列出三项)?
<3>.指出校史展览馆工程临时用电管理中的不妥之处,并分别给出正确做法。
<4>.事件二中监理工程师做法是否正确?并说明理由,木龙骨石膏板吊顶工程应对哪些项目进行隐蔽验收?
考虑到工程较小,某公司也具备相应资质,建设单位经当地建设相关主管部门批准后,未通过招投标直接委托给该公司承建。展览馆项目设计图纸已齐全,结构造型简单,且施工单位熟悉周边环境及现场条件,甲乙双方协商采用固定总价计价模式签订施工承包合同。
考虑到展览馆项目紧临大学城项目,用电负荷较小,且施工组织仅需要6台临时用电设备,某公司依据《施工组织设计》编制了《安全用电和电器防火措施》。决定不单独设置总配电箱,直接从大学城项目总配电箱引出分配电箱,施工现场临时用电设备直接从分配电箱连接供电。项目经理安排了一名有经验的机械工进行用电管理。
施工过程中发生如下事件:
事件一:开工后,监理工程师对临时用电管理进行检查,认为存在不妥,指令整改。
事件二:吊顶石膏面板大面积安装完成,施工单位请监理工程师通过预留未安装面板部位对吊顶工程进行隐蔽验收,被监理工程师拒绝。
问题:
<1>.大学城建设单位将展览馆项目直接委托给某公司是否合法?说明理由。
<2>.该工程采用固定总价合同模式是否妥当?给出固定总价合同模式适用的条件?除背景材料中固定总价合同模式外,常用的合同计价模式还有哪些(至少列出三项)?
<3>.指出校史展览馆工程临时用电管理中的不妥之处,并分别给出正确做法。
<4>.事件二中监理工程师做法是否正确?并说明理由,木龙骨石膏板吊顶工程应对哪些项目进行隐蔽验收?
32
某新建综合楼工程,现浇钢筋混凝土框架结构。地下一层,地上十层,建筑檐口高度45m,某建筑工程公司中标后成立项目部进场组织施工。
在施工过程中,发生了下列事件:
事件1:根据施工组织设计的安排,施工高峰期现场同时使用机械设备达到8台,项目土建施工员仅编制了安全用电和电气防火措施报送给项目监理工程师,监理工程师认为存在多处不妥,要求整改。
事件2:施工过程中,项目部要求安全员对现场固定式塔吊的安全装置进行全面检查,但安全员仅对塔吊的力矩限制器、爬梯护圈、小车断绳保护装置、小车断轴保护装置进行了安全检查。
事件3:公司例行安全检查中,发现施工区域主出入通道口处多种类型的安全警示牌布置混乱,要求项目部按规定要求从左到右正确排列。
事件4:监理工程师现场巡视时,发现五层楼层通道口和楼层临边堆放有大量刚拆下的小型钢模板,堆放高度达到1.5m,要求项目部立即整改并加强现场施工管理。
事件5:公司按照《建筑施工安全检查标准》JGJ59对现场进行检查评分,汇总表总得分为85分,但施工机具分项检查评分表得零分。
问题:
<1>.事件1中,存在哪些不妥之处?并分别说明理由。
<2>.事件2中,项目安全员还应对塔吊的哪些安全装置进行检查(至少列出四项)?
<3>.事件3中,安全警示牌通常都有哪些类型?各种类型的安全警示牌按一排布置时,从左到右的正确排列顺序是什么?
<4>.事件4中,按照《建筑施工高处作业安全技术规范》JGJ80,对楼层通道口和楼层临边堆放拆除的小型钢模板的规定有哪些?
<5>.事件5中,按照《建筑施工安全检查标准》JGJ59,确定该次安全检查评定等级,并说明理由。
在施工过程中,发生了下列事件:
事件1:根据施工组织设计的安排,施工高峰期现场同时使用机械设备达到8台,项目土建施工员仅编制了安全用电和电气防火措施报送给项目监理工程师,监理工程师认为存在多处不妥,要求整改。
事件2:施工过程中,项目部要求安全员对现场固定式塔吊的安全装置进行全面检查,但安全员仅对塔吊的力矩限制器、爬梯护圈、小车断绳保护装置、小车断轴保护装置进行了安全检查。
事件3:公司例行安全检查中,发现施工区域主出入通道口处多种类型的安全警示牌布置混乱,要求项目部按规定要求从左到右正确排列。
事件4:监理工程师现场巡视时,发现五层楼层通道口和楼层临边堆放有大量刚拆下的小型钢模板,堆放高度达到1.5m,要求项目部立即整改并加强现场施工管理。
事件5:公司按照《建筑施工安全检查标准》JGJ59对现场进行检查评分,汇总表总得分为85分,但施工机具分项检查评分表得零分。
问题:
<1>.事件1中,存在哪些不妥之处?并分别说明理由。
<2>.事件2中,项目安全员还应对塔吊的哪些安全装置进行检查(至少列出四项)?
<3>.事件3中,安全警示牌通常都有哪些类型?各种类型的安全警示牌按一排布置时,从左到右的正确排列顺序是什么?
<4>.事件4中,按照《建筑施工高处作业安全技术规范》JGJ80,对楼层通道口和楼层临边堆放拆除的小型钢模板的规定有哪些?
<5>.事件5中,按照《建筑施工安全检查标准》JGJ59,确定该次安全检查评定等级,并说明理由。
33
某高层办公楼,总建筑面积137500m2,地下3层,地上25层,装配率为22%。该项目地处城区CBD,周围建筑物林立。业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位。合同工期为18个月。该工程基坑开挖至自然地坪下8.5m,基坑周围环境复杂,需要进行监测。
施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,安全员在施工前进行了安全技术交底,交底后双方签字备案。
基坑开挖过程中,出现了渗水现象,项目部及时采取了坑底设沟排水和引流修补措施,效果不佳。
装配式构件安装采用钢筋套筒灌浆连接,监理现场旁站过程中发现,施工单位灌浆作业每工作班留置1组150×150×150mm立方试件,每层留置2组150×150×150mm立方试件,同条件养护14d后进行抗压试验。监理单位要求施工单位停工整改。
问题:
<1>.施工总包单位的做法有哪些不妥?并指出正确做法。
<2>.基坑周围环境监测的内容包括哪些?
<3>.基坑开挖出现渗水漏水现象后治理效果不佳,项目部还可采取哪些其他处理措施?
<4>.在进行钢筋套筒灌浆连接的过程中,施工单位应当进行哪些整改?
<5>.专业分包单位的做法有哪些不妥?并指出正确做法。
施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工,安全员在施工前进行了安全技术交底,交底后双方签字备案。
基坑开挖过程中,出现了渗水现象,项目部及时采取了坑底设沟排水和引流修补措施,效果不佳。
装配式构件安装采用钢筋套筒灌浆连接,监理现场旁站过程中发现,施工单位灌浆作业每工作班留置1组150×150×150mm立方试件,每层留置2组150×150×150mm立方试件,同条件养护14d后进行抗压试验。监理单位要求施工单位停工整改。
问题:
<1>.施工总包单位的做法有哪些不妥?并指出正确做法。
<2>.基坑周围环境监测的内容包括哪些?
<3>.基坑开挖出现渗水漏水现象后治理效果不佳,项目部还可采取哪些其他处理措施?
<4>.在进行钢筋套筒灌浆连接的过程中,施工单位应当进行哪些整改?
<5>.专业分包单位的做法有哪些不妥?并指出正确做法。
34
某房屋建筑工程,建筑面积6000m2,钢筋混凝土独立基础,现浇钢筋混凝土框架结构。填充墙采用蒸压加气混凝土砌块砌筑。根据《建筑工程施工合同(示范文本)》(GF-2017-0201)和《建设工程监理合同(示范文本)》(GF-2012--0202),建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。
在合同履行过程中,发生了以下事件:
事件一:主体结构分部工程完成后,施工总承包单位向项目监理机构提交了该子分部工程验收申请报告和相关资料。监理工程师审核相关资料时,发现欠缺结构实体检验资料,提出了“结构实体检验应在监理工程师旁站下,由施工单位项目经理组织实施”的要求。
事件二:监理工程师巡视第四层填充墙砌筑施工现场时,发现加气混凝土砌块填充墙体直接从结构楼面开始砌筑,砌筑到梁底并间歇2d后立即将其补齐挤紧。

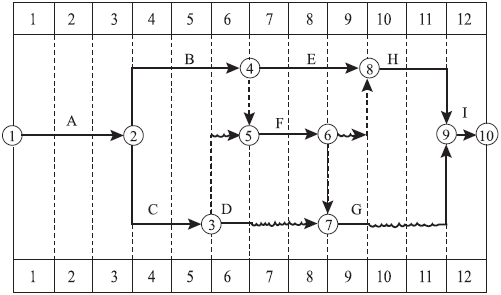

事件三:施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图(如下图所示),经批准后按此组织实施。

事件四:在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工作F的结束时间拖延14d。为此,施工总承包单位以建设单位延误供应材料为由,向项目监理机构提出工期索赔14d的申请。
问题:
<1>.根据《混凝土结构工程施工质量验收规范》(GB50204),指出事件一中监理工程师要求中的错误之处,并写出正确做法。
<2>.根据《砌体工程施工质量验收规范》(GB50203),指出事件二中填充墙砌筑过程中的错误做法,并分别写出正确做法。
<3>.事件三中,室内装饰工程的工期为多少天?并写出该网络计划的关键线路(用节点表示)。
<4>.事件四中,施工总承包单位提出的工期索赔14d是否成立?说明理由。
在合同履行过程中,发生了以下事件:
事件一:主体结构分部工程完成后,施工总承包单位向项目监理机构提交了该子分部工程验收申请报告和相关资料。监理工程师审核相关资料时,发现欠缺结构实体检验资料,提出了“结构实体检验应在监理工程师旁站下,由施工单位项目经理组织实施”的要求。
事件二:监理工程师巡视第四层填充墙砌筑施工现场时,发现加气混凝土砌块填充墙体直接从结构楼面开始砌筑,砌筑到梁底并间歇2d后立即将其补齐挤紧。
事件三:施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图(如下图所示),经批准后按此组织实施。

事件四:在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工作F的结束时间拖延14d。为此,施工总承包单位以建设单位延误供应材料为由,向项目监理机构提出工期索赔14d的申请。
问题:
<1>.根据《混凝土结构工程施工质量验收规范》(GB50204),指出事件一中监理工程师要求中的错误之处,并写出正确做法。
<2>.根据《砌体工程施工质量验收规范》(GB50203),指出事件二中填充墙砌筑过程中的错误做法,并分别写出正确做法。
<3>.事件三中,室内装饰工程的工期为多少天?并写出该网络计划的关键线路(用节点表示)。
<4>.事件四中,施工总承包单位提出的工期索赔14d是否成立?说明理由。
