2027年监理工程师《建设工程目标控制-土木建筑工程》预测试卷三

建设工程目标控制-土木建筑工程 预测试卷 共 120 题 7847 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

本题共80小题,每小题1分,共80分。每小题备选答案中,只有一个符合题意的正确答案。

1
影响工程质量的因素中,构成工程质量基础的因素是( )。
  • A.人员素质
  • B.工程材料
  • C.方法
  • D.环境条件
2
工程与其周围生态环境协调,与所在地区经济环境协调以及与周围已建工程相协调,以适应可持续发展要求的特性,是指的( )。
  • A.与环境的协调性
  • B.经济性
  • C.可靠性
  • D.适用性
3
下列关于勘察单位承揽工程的说法,错误的是( )。
  • A.在其资质等级许可的范围内承揽工程
  • B.禁止超越其资质等级许可的范围承揽工程
  • C.禁止其他单位以本单位的名义承揽工程
  • D.可以转包其承揽的工程
4
制定适宜的质量方针和质量目标,同时还要创造一个良好的组织内部环境,激励员工积极地工作,充分参与质量管理,为实现质量方针和质量目标做出应有的贡献的是( )。
  • A.组织者
  • B.领导者
  • C.投资者
  • D.执行者
5
下列选项中,不属于质量管理体系的建立包括内容的是( )。
  • A.策划与准备
  • B.质量管理体系总体设计
  • C.确定质量方针
  • D.编写质量管理体系文件
6
“卓越绩效模式强调以系统的观点来管理整个组织及其关键过程”,这体现的卓越绩效模式的价值观是( )。
  • A.战略导向
  • B.社会责任
  • C.学习.改进与创新
  • D.系统管理
7
在采用排列图法分析工程质量问题时,按累计频率划分进行质量影响因素分析,主要因素对应的累计频率区间为( )。
  • A.0%~80%
  • B.0%~90%
  • C.80%~90%
  • D.90%~100%
8
实际生产中,下列不属于质量数据波动的偶然性原因的特点有( )。
  • A.不可避免、难以测量和控制
  • B.大量存在但对质量的影响很小
  • C.原材料质量规格有显著差异
  • D.经济上不值得消除
9
在工程质量统计分析方法中,孤岛型直方图产生的原因是( )。
  • A.分组组数不当
  • B.原材料变化
  • C.两种不同的方法
  • D.人为因素
10
下列选项中适用于均值有较大差异的总体之间离散程度的比较,应用更为广泛的质量数据的特征值是( )。
  • A.极差
  • B.标准差
  • C.均方差
  • D.离散系数
11

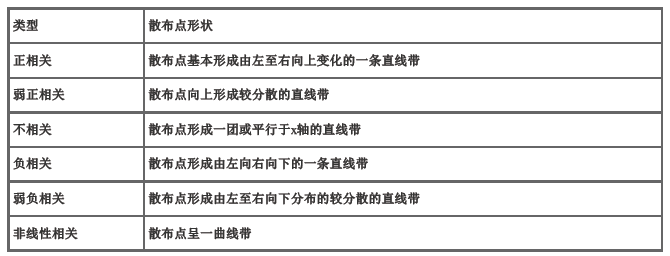

采用相关图法分析工程质量时,散布点基本形成由左至右向上变化的一条直线带,说明两变量之间的关系为( )。
  • A.负相关
  • B.不相关
  • C.正相关
  • D.弱正相关
12
砌筑砂浆强度试验采用立方体抗压强度试验方法,下列说法正确的是( )。
  • A.同一验收批砂浆试块强度平均值应≥设计强度等级值的1.10倍
  • B.同一验收批砂浆试块抗压强度的最小一组平均值<设计强度等级值的85%
  • C.同一验收批砂浆试块强度平均值应<设计强度等级值的1.10倍
  • D.同一验收批砂浆试块抗压强度的最小一组平均值≥设计强度等级值的75%
13
下列关于钢结构工程的焊缝质量无损检测应满足的要求,说法错误的有( )。
  • A.一级焊缝应100%抽验
  • B.四级焊缝应进行不小于60%比例的抽验
  • C.二级焊缝应进行不小于20%比例的抽验

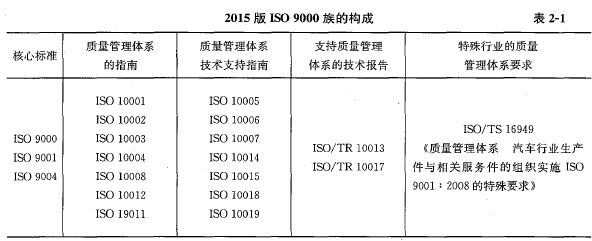

  • D.一般情况下,三级焊缝可不进行无损检测
14
下列选项不属于勘察阶段监理工作内容的是( )。
  • A.审查勘察单位的勘察方案
  • B.签订工程勘察合同
  • C.检查勘察单位执行勘察方案的情况
  • D.协助建设单位编制工程勘察任务书
15
设计方案评审过程中,下列属于对总体方案进行评审的是( )。
  • A.设计参数
  • B.设计依据
  • C.结构造型、功能和使用价值
  • D.设计标准
16
下列选项不属于项目监理机构对工程施工质量实施控制的主要依据的是( )。
  • A.施工现场质量管理制度
  • B.控制施工作业活动质量的技术规程
  • C.工程勘察设计文件
  • D.有关质量管理方面的法律法规、部门规章与规范性文件
17
在现场施工准备质量控制中,( )采购的主要设备由建设单位、施工单位、项目监理机构进行开箱检查,并由三方在开箱检查记录上签字。
  • A.建设单位
  • B.施工单位
  • C.安装单位
  • D.分包单位
18
项目监理机构应审查施工单位报审的施工组织设计,符合要求时,应由( )签认后报建设单位。
  • A.专业监理工程师
  • B.总监理工程师
  • C.专业工程师
  • D.施工单位技术负责人
19
项目监理机构发现施工单位未经批准擅自施工或拒绝项目监理机构管理的,正确的处理方式是( )。
  • A.专业监理工程师签发工程暂停令
  • B.总监理工程师签发工程暂停令
  • C.总监理工程师代表签发监理通知单
  • D.监理员签发监理通知单
20
根据住房和城乡建设部发布的《工程质量安全手册(试行)》,项目监理机构安全生产的监理行为不满足要求的是( )。
  • A.按规定编制监理规划和安全监理大纲
  • B.按规定审查施工组织设计中的安全技术措施或者专项施工方案
  • C.按规定审核各相关单位资质、安全生产许可证、“安管人员”安全生产考核合格证书和特种作业人员操作资格证书并做好记录
  • D.发现安全事故隐患严重且施工单位拒不整改或者不停止施工的,应及时向政府主管部门报告
21
在现场安全管理工作中,监理单位应当结合危大工程专项施工方案编制( ),并对危大工程施工实施专项巡视检查。
  • A.监理规划
  • B.监理实施细则
  • C.监理大纲
  • D.监理专项施工方案
22
单位工程质量竣工验收记录表中,验收记录和验收结论分别由( )填写。
  • A.监理单位、施工单位
  • B.施工单位、监理单位
  • C.监理单位、质监站
  • D.施工单位、质监站
23
根据《建设工程监理规范》,分项工程完工后,验收应由( )组织相关人员进行。
  • A.总监理工程师
  • B.建设单位项目负责人
  • C.总监理工程师代表
  • D.专业监理工程师
24
负责组织城市轨道交通建设工程竣工验收的是( )。
  • A.建设单位
  • B.施工单位
  • C.监理单位
  • D.工程质量监督检查机构
25
某工程项目,发、承包施工合同中约定防水工程保修期为3年,工程竣工移交使用后第4年发生防水渗漏,则施工单位( )。
  • A.无须承担保修责任
  • B.须承担保修责任
  • C.发包人支付费用后予以维修
  • D.维修事宜另行协商
26
下列不属于工程保修阶段监理单位工作的是( )。
  • A.文件归档
  • B.协调联系
  • C.界定责任
  • D.检查验收
27
下列各项中,属于设计差错导致工程质量缺陷的有( )。
  • A.边设计、边施工
  • B.无证设计
  • C.越级设计
  • D.荷载取值过小
28
造成直接经济损失1200万元的工程质量事故属于( )事故。
  • A.特别重大
  • B.重大
  • C.较大
  • D.一般
29

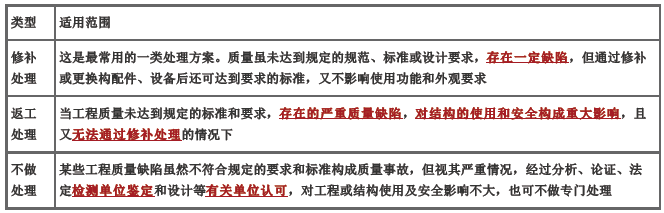

某公路桥梁工程预应力按规定张力系数为1.3,实际仅为0.8,属于严重的质量缺陷,对其正确的处理方式是( )。
  • A.限制使用处理
  • B.返工处理
  • C.不做处理
  • D.报废处理
30
工程施工过程中,质量事故的处理应符合其基本要求,下列不属于其基本要求的是( )。
  • A.满足建设单位的要求
  • B.满足建筑物的功能和使用要求
  • C.安全可靠,不留隐患
  • D.技术可行,经济合理
31
对于特别重要的设备,监造人员直接进入设备制造厂的制造现场,成立相应的监造小组,编制监造规划,实施设备制造质量控制的方式是( )。
  • A.巡回监控
  • B.设置质量控制点监控
  • C.旁站监控
  • D.驻厂监造
32
某项目设备及工器具购置费为3000万元,建筑安装工程费为2500万元,工程建设其他费为800万元,基本预备费为400万元,涨价预备费为200万元,建设期贷款利息为140万元,则该项目的动态投资为( )万元。
  • A.6300
  • B.1400
  • C.740
  • D.340
33
根据世界银行对建设工程造价构成的规定,只能作为一种储备可能不动用的费用是( )。
  • A.未明确项目准备金
  • B.基本预备费
  • C.不可预见准备金
  • D.建设成本上升费用
34
某施工材料采购原价为190元/吨,运杂费为40元/吨,运输损耗率为1%,采购保管费率为3%,则该材料的单价为( )元/吨。
  • A.234.28
  • B.237.66
  • C.239.20
  • D.239.27
35
某应纳消费税的进口设备到岸价为1800万元,关税税率为20%,消费税税率为10%,增值税税率为13%,则该台设备进口环节增值税额为( )万元。
  • A.316.80
  • B.345.60
  • C.380.16
  • D.312.00
36
某新建项目,建设期2年,第一年贷款600万元,第二年贷款400万元。贷款在年度内均衡发放。根据贷款协定:年利率为12%,按季度计息,贷款本息均在项目投产后偿还,则该项目建设期的贷款利息是( )万元。
  • A.105.13
  • B.130.22
  • C.142.78
  • D.167.88
37
关于资金成本性质的说法,正确的是( )。
  • A.资金成本表现为资金所有者的利息收入
  • B.资金的时间价值表现为资金使用人的筹资费用和利息费用
  • C.资金的时间价值一般表现为资金占用额的函数
  • D.资金成本表现为资金占用额的函数
38
某企业年初从银行贷款200万元,银行贷款年初发放,年贷款复利利率为10%,贷款期限为5年,第5年末一次性还本付息。该笔贷款还本付息总额为( )万元。
  • A.243.33
  • B.248.00
  • C.300.00
  • D.322.10
39
下列方法中,属于可行性研究阶段流动资金估算方法的是( )。
  • A.生产能力指数法
  • B.扩大指标估算法
  • C.分项详细估算法
  • D.资金周转率法
40
下列投资方案经济评价指标中,属于动态评价指标的是( )。
  • A.总投资收益率
  • B.内部收益率
  • C.资产负债率
  • D.资本金净利润率
41

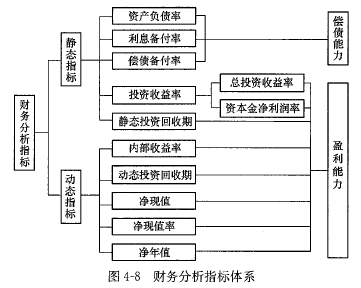

某项目财务现金流量表的数据见下表,该项目的静态投资回收期为( )年。
题目图片
  • A.3.25
  • B.3.75
  • C.4.25
  • D.4.75
42
由对改进对象有较深了解的人员组成的小集体在非常融洽和不受任何限制的气氛中进行讨论、座谈,打破常规、积极思考、相互启发、集思广益,提出价值工程创新方案的方法是( )。
  • A.强制确定法
  • B.头脑风暴法
  • C.哥顿法
  • D.德尔菲法
43
某产品的目标成本为1000元。该产品某零部件的功能重要性系数是0.4,若现实成本为600元,则该零部件成本需要降低( )元。
  • A.160
  • B.200
  • C.230
  • D.240
44
某一新建小区的公共建筑单项工程的土建工程概算为300万元,采暖工程概算为20万元,给水排水工程概算为15万元,通风工程概算为10万元,机械设备及安装工程概算为25万元,电气、照明工程概算为15万元,电气设备及安装工程概算为30万元,则该小区公共建筑的建筑工程概算为( )万元。
  • A.360
  • B.390
  • C.330
  • D.415
45
采用定额单价法计算工程费用时,若分项工程的名称、规格、计量单位与预算单价或单位估价表中所列内容完全一致时,对定额的处理方法一般是( )。
  • A.调量不换价
  • B.可以直接套用预算单价
  • C.编制补充单位估价表
  • D.按实际使用材料价格换算预算单价
46
下列不属于工程量清单编制依据的是( )。
  • A.建设工程设计文件
  • B.拟定的招标文件
  • C.常规施工方案
  • D.项目可行性研究审批文件
47
根据《建设工程工程量清单计价规范》GB50500-2013的规定,下列关于最高投标限价的说法正确的是( )。
  • A.国有资金投资的建设工程招标,招标人必须编制最高投标限价
  • B.最高投标限价可以由投标人编制和复核
  • C.招标人在招标文件中可以只公布最高投标限价总价
  • D.招标人应在招标文件中如实公布最高投标限价,可以对其进行上浮或下调
48
投标人在确定投标报价的综合单价时,主要应以( )为准。
  • A.业主提供的设计图纸
  • B.招标工程量清单的项目特征描述
  • C.图纸会审的记录
  • D.业主组织现场踏勘的记录
49
关于合同价款及计价方式的说法,错误的有( )。
  • A.实行招标的工程合同价款应在中标通知书发出之日起28日内由发承包双方约定
  • B.招标文件与投标文件合同价款约定不一致的,应以投标文件为准
  • C.实行工程量清单计价的工程,应采用单价合同
  • D.实行招标的工程合同价款应由发承包双方根据招标文件和中标人的投标文件在书面合同中约定
50
某项目采用单价合同的计价方式,其中灌注桩计量支付条款约定工程量以米计算,若设计长度为20米的灌注桩,承包人做了21米,监理工程师未对施工质量表示异议,则发包人应该按( )米支付价款。
  • A.18
  • B.19
  • C.20
  • D.21
51
单价合同的工程计量方法中,计量填筑路堤土方宜采用的方法是( )。
  • A.均摊法
  • B.凭据法
  • C.断面法
  • D.估价法
52
某工程的定额工期为900天,按照相关规定,招标人在确定合同工期时,压缩的工期天数不得超过( )天,超过者,招标人应在招标文件中明示增加赶工费用。
  • A.45
  • B.90
  • C.135
  • D.180
53
根据《建设工程工程量清单计价规范》GB50500—2013,因不可抗力事件导致的损害及其费用增加,应由承包人承担的是( )。
  • A.工程本身的损害
  • B.承包人的施工机械损坏
  • C.工程所需的修复费用
  • D.发包方现场的人员伤亡
54

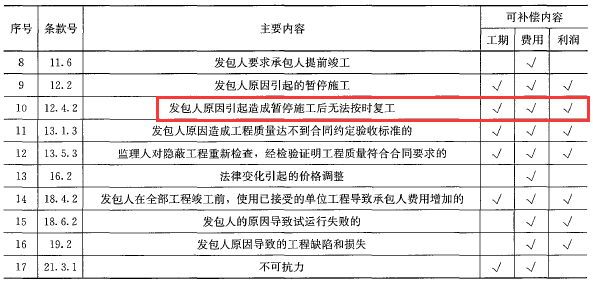

根据《标准施工招标文件》,发包人原因引起造成暂停施工后无法按时复工时,承包商可以索赔的内容是( )。
  • A.工期
  • B.费用
  • C.工期+费用
  • D.工期+费用+利润
55

某土方工程,计划总工程量为4800m3,预算单价为580元/m3,计划6个月内均衡完成,开工后,实际单价为600元/m3,施工至第3个月底,累计实际完成工程量3000m3,若运用赢得值法分析,则至第3个月底的进度偏差为( )万元。
  • A.34.8
  • B.-6
  • C.6
  • D.-34.8
56
为确保建设工程进度控制目标的实现,监理工程师必须认真制定进度控制措施。进度控制的技术措施主要有( )。
  • A.对工期提前给予奖励
  • B.建立图纸审查、工程变更和设计变更管理制度
  • C.审查承包商提交的进度计划,使承包商能在合理的状态下施工
  • D.加强索赔管理
57
下列影响建设工程进度的情况中,属于社会环境原因的是( )。
  • A.合同签订时遗漏条款、表达失当
  • B.节假日交通、市容整顿的限制
  • C.资金短缺
  • D.不合理的施工方案
58
下列工作中,属于建设工程设计阶段进度控制任务的是( )。
  • A.编制工程年、季、月实施计划,并控制其执行
  • B.收集有关工期的信息,进行工期目标决策
  • C.进行环境及施工现场条件的调查和分析
  • D.编制详细的出图计划,并控制其执行
59
针对工程量较大或施工技术比较复杂的工程,在依据工程具体情况所制定的施工方案基础上,对其各施工过程所做出的时间安排,以此编制的施工进度计划是( )。
  • A.施工准备工作计划
  • B.施工总进度计划
  • C.分部分项工程进度计划
  • D.单位工程施工进度计划
60
下列参数中属于流水施工时间参数的是( )。
  • A.工作面
  • B.流水强度
  • C.流水步距
  • D.施工过程
61
建设工程组织流水施工时应按一定的原则划分施工段,下列不属于施工段划分原则是( )。
  • A.每个施工段要有足够工作面
  • B.施工段数要满足合理组织流水施工要求
  • C.施工段界限要尽可能与结构界限相吻合
  • D.同一专业工作队在不同施工段的劳动量必须相等
62

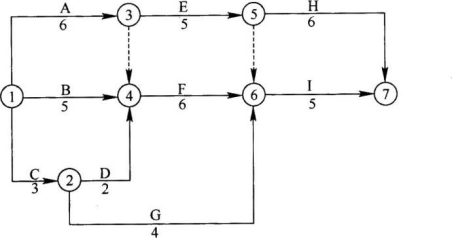

某分部工程有3个施工过程,各分为5个流水节拍相等的施工段组织加快的成倍节拍流水施工。已知各施工过程的流水节拍分别为8、6、4天,则流水步距和专业工作队数分别为( )。
  • A.2天和3个
  • B.4天和9个
  • C.4天和3个
  • D.2天和9个
63

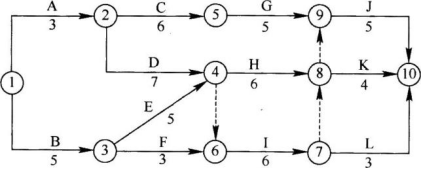

某分部工程双代号网络计划如下图所示,其关键线路有( )条。
题目图片
  • A.5
  • B.4
  • C.3
  • D.2
64

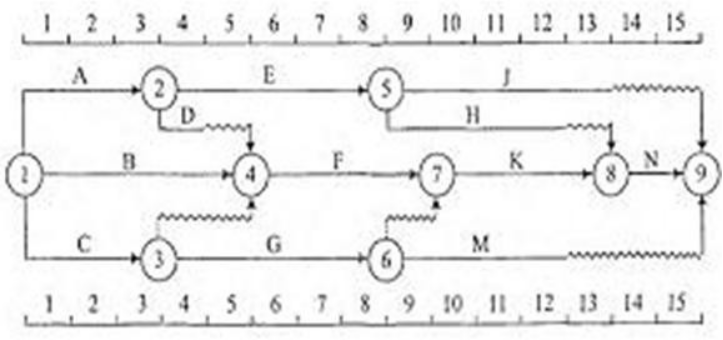

某双代号网络计划如下图所示(时间单位:d),其计算工期是( )d。
题目图片
  • A.16
  • B.17
  • C.18
  • D.20
65
关于双代号网络计划中关键线路和关键工作的表述,正确的是( )。
  • A.两端为关键节点的工作一定是关键工作
  • B.在关键线路上不可能有虚工作存在
  • C.各项工作的持续时间总和最小的就是关键线路
  • D.当网络计划的计划工期等于计算工期时,总时差为零的工作就是关键工作
66
工作A的工作持续时间为6天,该工作有三项紧后工作,工作持续时间分别为6天、5天、8天;最迟完成时间分别为20天、19天、17天,则工作A的最迟开始时间为第( )天。
  • A.2
  • B.3
  • C.7
  • D.12
67
在不影响其紧后工作最早开始时间的前提下,本工作可利用的机动时间为( )。
  • A.总时差
  • B.自由时差
  • C.最早开始时间
  • D.最早完成时间
68

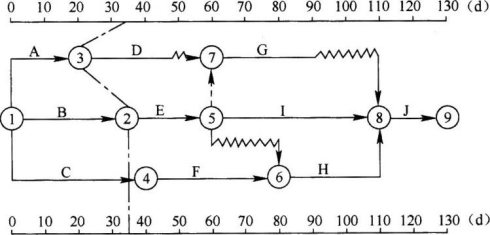

某工程双代号时标网络计划(时间单位:周)。如下图所示,其中工作E的总时差和自由时差是( )。
题目图片
  • A.分别为1周和0周
  • B.均为1周
  • C.分别为2周和1周
  • D.均为2周
69
关于双代号时标网络计划特点的说法,错误的有( )。
  • A.无虚箭线的线路为关键线路
  • B.无波形线的线路为关键线路
  • C.波形线的长度为相邻工作之间的时间间隔
  • D.工作的最早开始时间等于工作箭线左端节点中心所对应的时标值
70
在工程网络计划费用优化过程中,如果被压缩对象的直接费用率大于工程间接费用率,则说明( )。
  • A.压缩关键工作的持续时间会使工程总费用增加
  • B.压缩关键工作的持续时间不会使工程直接费用增加
  • C.压缩关键工作的持续时间会使工程总费用减少
  • D.缩短后工作的持续时间不能小于其最短持续时间
71
下列资源优化的前提条件不包括( )。
  • A.不改变网络计划中各项工作之间的逻辑关系
  • B.各项工作的资源强度(单位时间所需资源数量)是可变的,而且是合理的
  • C.不改变网络计划中各项工作的持续时间
  • D.除规定可中断的工作外,一般不允许中断工作,应保持其连续性
72
在建设工程进度监测过程中,定期收集进度报表资料情况属于( )的主要方式。
  • A.实际进度与计划进度的对比分析
  • B.实际进度数据的加工处理
  • C.进度计划执行中的跟踪检查
  • D.实际进度数据的统计分析
73
对某网络计划在某时刻进行检查,发现工作A尚需作业天数为4d,该工作到计划最迟完成时间尚需3d,则该工作( )。
  • A.可提前1d完成
  • B.正常
  • C.影响总工期1d
  • D.影响总工期3d
74
当采用前锋线比较法比较实际进度与计划进度时,如果实际进展点落在检查日期的左侧,则表示该工作( )。
  • A.实际进度拖后
  • B.实际进度超前
  • C.实际进度与计划进度一致
  • D.超额完成任务量
75
在工程设计过程中,下列属于影响设计进度的主要因素是( )。
  • A.商签设计合同
  • B.施工条件的影响
  • C.设计各专业之间的协调配合
  • D.施工材料和机械设备的采购
76
下列确定施工进度控制目标的主要依据是( )。
  • A.建设工程设计单位配合施工的能力
  • B.施工单位项目经理部组织能力
  • C.已完工程项目的实际进度
  • D.建设工程总进度目标对施工工期的要求
77
监理工程师编制的施工进度控制工作细则所包括的内容之一是( )。
  • A.施工图的完成时间
  • B.施工机械进场时间安排
  • C.施工进度控制人员的职责分工
  • D.施工资源需求进度计划表
78
在施工总进度计划的编制过程中,确定各单位工程的开竣工时间和相互搭接关系时,应考虑的因素是( )。
  • A.各承包单位的资质条件和技术力量
  • B.各单位工程尽可能同时开工和完工
  • C.施工顺序与主要生产系统投产次序不相关
  • D.急需和关键的工程先施工,以保证工程项目如期交工
79
下列施工进度计划调整措施中,属于经济措施的是( )。
  • A.改善外部配合条件
  • B.采用更先进的施工方法
  • C.增加劳动力和施工机械的数量
  • D.对所采取的技术措施给予相应的经济补偿
80
在建设工程施工阶段,承包单位申报工程延期的条件有( )。
  • A.施工质量事故引起的拖延
  • B.设计单位延期交图
  • C.施工方案失当
  • D.施工机具和人力不足

二、多项选择题

本题共40小题,每小题2分,共80分。每小题备选答案中,有两个或两个以上符合题意的正确答案。

81
建设单位办理小型公共建筑工程竣工验收备案应提交的材料有( )。
  • A.工程竣工验收备案表
  • B.住宅使用说明书
  • C.工程竣工验收报告
  • D.施工单位签署的工程质量保修书
  • E.消防部门出具的消防验收合格证明文件
82
下列关于施工单位质量责任描述正确的有( )。
  • A.可以将其工程转包给信任的其他施工单位
  • B.不能承揽超越其资质等级业务范围以外的工程
  • C.总承包单位与分包单位对分包工程的质量承担法律责任
  • D.未经设计单位同意,不得擅自修改工程设计
  • E.不使用未经检验和试验或检验和试验不合格的产品
83
2015版ISO9000族标准的文件结构中,核心标准包括( )。
  • A.ISO9000:2015《质量管理体系基础和术语》
  • B.ISO10006:2003《项目管理质量指南》
  • C.ISO/TR10013:2001《质量管理体系文件指南》
  • D.ISO9001:2015《质量管理体系要求》
  • E.ISO9004:2009《组织持续成功的管理一种质量管理的方法》
84
工程质量控制统计分析时,出现非正常的折齿型直方图的原因是( )。
  • A.分组组数不当
  • B.原材料发生变化
  • C.人为去掉上限下限数据
  • D.不同设备生产的数据混合
  • E.组距确定不当
85
对地基钢筋配置与锈蚀进行检测,检测方法包括( )。
  • A.探伤法
  • B.电磁感应法
  • C.雷达法
  • D.钻孔法
  • E.剔凿法
86
初步设计评审是依据建设单位提出的( ),逐条对照,审核设计是否均已满足要求。
  • A.设计质量
  • B.设计依据
  • C.相关设计要求
  • D.工程设计委托任务
  • E.设计原则
87
在工程开始前,施工单位必须做好施工准备工作,专业监理工程师重点审查施工单位的内容包括( )。
  • A.施工组织设计是否已由总监理工程师签认
  • B.是否建立相应的现场质量管理体系
  • C.管理及施工人员是否已到位
  • D.主要施工机械是否已具备使用条件
  • E.施工质量验收体系是否落实
88
项目监理机构审核施工单位报送的分包单位资格报审表及有关资料的内容包括( )。
  • A.营业执照、企业资质证书
  • B.安全生产许可文件
  • C.类似工程业绩
  • D.专职管理人员和特种作业人员的资格
  • E.分包合同协议条款和分包工程内容
89
项目监理机构对施工方案进行程序性审查时,应检查( )。
  • A.施工单位的签章是否齐全
  • B.是否配备了相应的质量管理人员
  • C.是否明确工程质量要求及标准
  • D.施工单位的内部审批程序是否完善
  • E.审批人是否为施工单位技术负责人
90
混凝土用砂的检验项目包括( )。
  • A.颗粒级配
  • B.含泥量
  • C.泥块含量
  • D.表观密度
  • E.pH值
91
根据《建筑工程施工质量验收统一标准》GB50300-2013,分项工程可按( )划分。
  • A.施工程序
  • B.主要工种
  • C.设备类别
  • D.专业系统及类别
  • E.施工特点
92
下列施工过程的质量验收环节中,应由专业监理工程师组织验收的有( )。
  • A.单位工程
  • B.单项工程
  • C.分部工程
  • D.分项工程
  • E.检验批
93
建设工程在保修期限内出现质量缺陷,( )应当向施工单位发出保修通知。
  • A.建设单位
  • B.建设工程所有人
  • C.监理单位
  • D.勘察单位
  • E.质量检测单位
94
下列导致施工质量缺陷发生的原因中,属于施工与管理不到位的有( )。
  • A.不熟悉图纸,盲目施工
  • B.图纸未经会审,仓促施工
  • C.边设计、边施工
  • D.勘察报告不准、不细
  • E.施工组织管理紊乱
95
工程质量事故发生后,总监理工程师签发《工程暂停令》的同时,应要求( )。
  • A.采取必要措施防止事故扩大
  • B.保护好事故现场
  • C.事故调查组进行调查
  • D.事故发生单位按规定要求向主管部门上报
  • E.提交技术处理方案
96
设备制造前的质量控制工作有( )。
  • A.明确设备制造过程的要求及质量标准
  • B.审查设备制造的工艺方案
  • C.检验计划和检验要求的审查
  • D.对生产人员上岗资格的检查
  • E.不合格零件的处置
97
工程建设其他费用中与未来企业生产经营有关的费用包括( )。
  • A.联合试运转费
  • B.生产准备费
  • C.勘察设计费
  • D.办公和生活家具购置费
  • E.建设工程监理费
98
建筑安装工程费按照造价形成划分,下列属于措施项目费的有( )。
  • A.大型机械设备进出场费
  • B.安全文明施工费
  • C.脚手架工程费
  • D.工程定位复测费
  • E.勘察设计费
99
在施工单位所对应的费用中,属于检验试验费的有( )。
  • A.建设单位委托检测机构进行检测的费用
  • B.对建筑安装物进行一般鉴定、检查所发生的费用
  • C.自设试验室进行试验所耗用的材料费用
  • D.新材料的试验费用
  • E.对构件进行破坏性试验的费用
100
下列工程建设其他费用中,属于建设单位管理费的有( )。
  • A.工程招标费
  • B.可行性研究费
  • C.联合试运转费
  • D.竣工验收费
  • E.工程质量监督检测费
101
下列选项中,属于资产负债表中的流动资产的有( )。
  • A.现金
  • B.应收账款
  • C.预付账款
  • D.存货
  • E.预收账款
102
应用价值工程进行方案创造时,比较常用的方法有( )。
  • A.头脑风暴法
  • B.会议调查法
  • C.专家检查法
  • D.哥顿法
  • E.专家意见法
103
关于施工图预算对施工单位的作用中,下列说法正确的有( )。
  • A.施工图预算是招标投标的重要基础
  • B.施工图预算是确定投标报价的依据
  • C.施工图预算是施工单位进行施工准备的依据
  • D.施工图预算是控制施工成本的依据
  • E.施工图预算是拨付进度款及办理结算的依据
104
根据《建设工程工程量清单计价规范》,关于最高投标限价的编制要求,下列说法正确的是( )。
  • A.最高投标限价应由招标投标管理部门编制
  • B.暂列金额应按招标工程量清单中列出的金额填写
  • C.暂估价中专业工程金额应按招标工程量清单中列出的金额填写
  • D.国有资金投资的建设工程招标,招标人必须编制招标控制价(最高投标限价)
  • E.招标人应在招标文件中如实公布最高投标限价,不得对所编制的最高投标限价进行上浮或下调
105
成本加酬金合同因为对投资控制不利,只有出现( )的情况,才有可能采用此类合同形式。
  • A.施工图纸齐备,工程量能准确计算
  • B.招投标阶段工程范围无法界定,缺少工程的详细说明,无法准确估价
  • C.施工技术简单
  • D.时间特别紧急,要求尽快开工的工程
  • E.工程特别复杂,工程技术、结构方案不能预先确定
106
根据《标准施工招标文件》中合同条款规定的可以合理补偿承包人索赔的条款,下列情形中,可以补偿承包人工期、费用和利润的有( )。
  • A.异常恶劣的气候条件
  • B.发包人要求承包人提前竣工
  • C.发包人原因引起的暂停施工
  • D.监理人对隐蔽工程重新检查,经检验证明工程质量符合合同要求
  • E.法律变化引起的价格调整
107
根据《标准施工招标文件》,承包商只能索赔费用和利润的有( )。
  • A.发包人提供资料错误导致承包人的返工或造成工程损失
  • B.发包人的原因导致试运行失败
  • C.发包人原因引起造成暂停施工后无法按时复工
  • D.发包人原因导致的工程缺陷和损失
  • E.发包人在全部工程竣工前,使用已接受的单位工程导致承包人费用增加的
108
下列影响建设工程进度的不利因素中,属于勘察设计因素的有( )。
  • A.勘察资料不准确,设计有缺陷或错误
  • B.设计对施工的可能性未考虑或考虑不周
  • C.由于使用要求改变而进行设计变更
  • D.提供的场地不能满足工程正常需要
  • E.参加工程建设的单位之间交接、配合上发生矛盾
109
下列属于工程施工阶段进度控制的任务是( )。
  • A.调查分析环境及施工现场条件
  • B.编制详细的设计出图计划
  • C.编制单位工程施工进度计划
  • D.编制施工总进度计划
  • E.编制工程年、季、月实施计划
110
与横道计划相比,下列属于采用网络计划表示建设工程进度计划的主要特点的是( )。
  • A.能够明确反映工作之间的逻辑关系
  • B.易于编制和理解进度计划
  • C.便于优化调整进度计划
  • D.可以找出关键线路和关键工作
  • E.可以明确各项工作的机动时间
111
下列属于加快的成倍节拍流水施工的特点有( )。
  • A.不同施工过程间的流水节拍均相等
  • B.相邻施工过程的流水步距等于流水节拍
  • C.各个专业工作队在施工段上能够连续作业
  • D.每个施工过程均成立多个专业工作队
  • E.施工段之间没有空闲时间
112
下列关于双代号网络计划关键线路的叙述,( )是正确的。
  • A.关键线路只有一条
  • B.关键线路可能有多条
  • C.关键线路始终不变
  • D.关键线路上可能有虚工作
  • E.关键工作的实际进度提前或拖后,均会对总工期产生影响
113
某工程双代号网络计划如下图所示,工作C的后续工作有( )。
题目图片
  • A.工作J
  • B.工作H
  • C.工作I
  • D.工作K
  • E.工作L
114
工程网络计划优化中的资源优化是指( )的优化。
  • A.资源有限,工期最短
  • B.资源均衡,费用最少
  • C.资源有限,工期固定
  • D.资源均衡,资源需用量最少
  • E.工期固定,资源均衡
115
如图所示为某工程项目的S形曲线,其中实线为计划S形曲线,虚线为实际S形曲线。图中A、B、C三点所提供的信息是( )。
题目图片
  • A.A点表明进度超前
  • B.A点表明进度拖后
  • C.B点表明实际与计划进度一致
  • D.B点表明进度超前
  • E.C点表明进度拖后
116
某工程项目双代号时标网络计划如下图所示,该计划执行到第35天下班时刻检查时,其实际进度如图中前锋线所示。则下列说法错误的有( )。
题目图片
  • A.工作D的开始时间拖后10d
  • B.工作D的开始时间拖后15d
  • C.工作D的拖后影响其后续工作G的最早开始时间
  • D.工作D的总时差为30d
  • E.此时工作D的实际进度影响总工期
117
某工作的实际进度与计划进度如下图所示,可以得到的信息有( )。
题目图片
  • A.本工作已按计划完成
  • B.在第4个月内没有进行本工作
  • C.在第3个月末本工作拖欠10%的工作量
  • D.在第7个月末本工作实际完成的任务量大于计划任务量
  • E.在第8个月末本工作拖欠5%的工作量
118
下列属于工程建设进度比较法的有( )。
  • A.横道图比较法
  • B.S曲线比较法
  • C.香蕉曲线比较法
  • D.函数比较法
  • E.列表比较法
119
监理工程师审查承包单位施工进度计划的内容包括( )。
  • A.施工总进度计划中的项目是否有遗漏
  • B.进度安排是否符合施工合同中开工、竣工日期的规定
  • C.施工单位资源供应所采购的成本是否合理
  • D.分期施工是否满足分批动用的需要和配套动用的要求
  • E.专业分工与计划衔接是否明确合理
120
在建设工程施工过程中,缩短某些工作的持续时间的其他配套措施包括( )。
  • A.采用更先进的施工机械
  • B.改善外部配合条件
  • C.改善劳动条件
  • D.提高奖金数额
  • E.实施强有力的调度
