本题共80小题,每小题1分,共80分。每小题备选答案中,只有一个符合题意的正确答案。

1

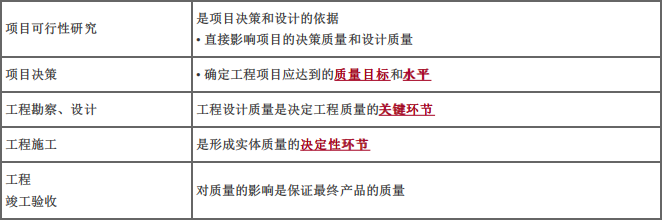

工程建设阶段中,( )对质量的影响是保证最终产品的质量。
  • A.竣工验收
  • B.勘察、设计
  • C.可行性研究
  • D.施工
2
选择合适的承包单位是工程质量管理的重要环节,工程承发包管理属于( )的管理职能。
  • A.建设单位
  • B.工程监理单位
  • C.政府
  • D.施工单位
3
建设单位应当自建设工程竣工验收合格之日起( )日内,将建设工程竣工验收报告等文件报建设行政主管部门或者其他有关部门备案。建设行政主管部门或者其他有关部门发现建设单位在竣工验收过程中有违反国家有关建设工程质量管理规定行为的,责令停止使用,( )。
  • A.15,重新备案
  • B.30,重新备案
  • C.15,重新组织竣工验收
  • D.30,重新组织竣工验收
4
下列关于设计单位的质量责任和义务的说法,正确的是( )。
  • A.组织设计人员参加建筑工程竣工验收,验收后在相关验收合格文件上签字
  • B.设计文件应当符合国家规定的设计深度要求,注明工程合理使用年限
  • C.在设计文件中选用的建筑材料、建筑构配件和设备均不得指定生产厂、供应商
  • D.对因勘察造成的质量事故,提出相应的技术处理方案
5
管理评审,是ISO质量管理体系的质量管理原则中( )的基本内容。
  • A.以顾客为关注焦点
  • B.领导作用
  • C.全员参与
  • D.过程方法
6

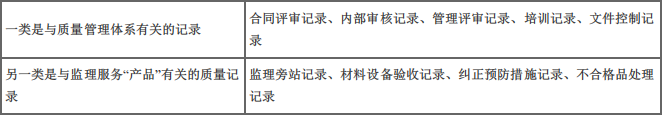

监理单位在编写程序文件的过程中,应同时编制质量管理体系贯彻实施所需的各种质量记录表格。下列不属于与质量管理体系有关的记录包括( )。
  • A.合同评审记录
  • B.文件控制记录
  • C.内部审核记录
  • D.不合格品处理记录
7
关于工程项目质量控制系统的说法,正确的是( )。
  • A.是监理单位建立的质量控制工作体系
  • B.是一个一次性的质量控制工作体系
  • C.需进行第三方认证
  • D.是监理单位质量管理体系的子系统
8
卓越绩效模式中,( )是系统管理的基本方法。
  • A.过程方法
  • B.系统方法
  • C.评价方法
  • D.整合方法
9

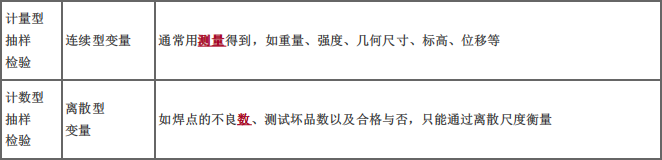

根据抽样检验分类方法,属于计数型抽样检验的质量特性有( )。
  • A.强度
  • B.测试坏品数
  • C.质量
  • D.位移
10

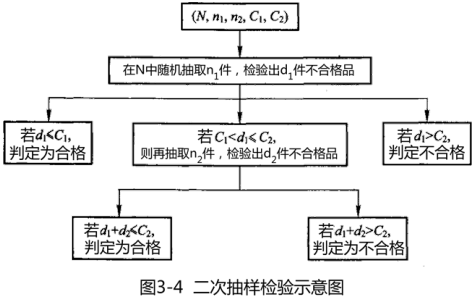

计数型二次抽样检验中,判定该批产品不合格的条件是( )。
  • A.d1=C1
  • B.C1<d1≤C2
  • C.d1>C2
  • D.d1<C1
11
排列图是一种常见的质量控制统计分析方法,它不可用于( )。
  • A.分析造成质量问题的薄弱环节
  • B.找出生产不合格品最多的关键过程
  • C.掌握质量数据的分布规律
  • D.成本费用分析、安全问题分析
12
将两种不同方法或两台设备或两组工人进行生产的质量特性统计数据混在一起整理,将形成( )直方图。
  • A.折齿型
  • B.缓坡型
  • C.孤岛型
  • D.双峰型
13
工程质量统计分析中,应用控制图分析判断生产过程是否处于稳定状态时,可判断生产过程为异常的情形有( )。
  • A.中心线一侧出现5点链
  • B.中心线两侧有6点连续上升
  • C.点子排列显示周期性变化
  • D.连续14点中有10点在同侧
14
普通混凝土立方体抗压强度试验采用的标准试件尺寸为( )。
  • A.100mm×100mm×100mm
  • B.150mm×150mm×150mm
  • C.150mm×150mm×300mm
  • D.200mm×200mm×200mm
15
现浇混凝土板厚度检测常用( )。
  • A.非破损的雷达法
  • B.电磁感应法
  • C.凿开混凝土
  • D.超声波对测法
16
项目监理机构应审查勘察单位提交的勘察成果报告,并向建设单位提交勘察成果评估报告。勘察成果评估报告不包括( )。
  • A.勘察工作概况
  • B.与勘察标准的符合情况
  • C.有关部门审查意见的落实情况
  • D.存在问题及建议
17

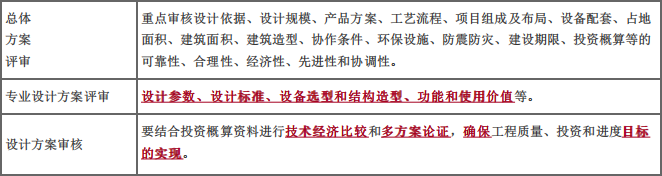

工程监理单位协助建设单位组织设计方案评审时,对总体方案评审的重点是( )。
  • A.建筑造型
  • B.设计标准
  • C.设计参数
  • D.结构选型
18
施工图设计评审的重点不包括( )。
  • A.使用功能是否满足质量目标和标准
  • B.设计文件是否齐全、完整
  • C.设计方案是否全面,经济评价是否合理
  • D.设计深度是否符合规定
19
如果拟采用的新工艺、新技术、新材料,不符合现行强制性标准规定的,应当由( )组织专题技术论证。
  • A.拟采用单位
  • B.施工单位
  • C.建设单位
  • D.监理单位
20
经审查批准的施工组织设计,施工单位应认真贯彻实施,不得擅自任意改动。如果施工单位擅自改动,监理机构应及时发出( )。
  • A.监理通知单
  • B.工程暂停令
  • C.整改通知书
  • D.责令停工、立即整改
21
工程设备验收前,( )应提交设备验收方案,包括验收方法、质量标准、验收的依据,经( )审查同意后实施。
  • A.设备安装单位、专业监理工程师
  • B.设备安装单位、总监理工程师
  • C.施工单位、专业监理工程师
  • D.施工单位、总监理工程师
22
根据《建设工程监理规范》,项目监理机构针对工程施工质量进行巡视的内容不包括( )。
  • A.按批准的施工组织设计、(专项)施工方案的情况
  • B.监督进行技术交底
  • C.使用工程材料、构配件的合格情况
  • D.施工现场管理人员,特别是施工质量管理人员是否到位
23
项目监理机构应依据相关标准规范对原材料质量进行审查,对原材料取样检验进行见证。PC构件见证检验的内容不包括( )。
  • A.混凝土强度试块取样检验
  • B.钢筋套筒取样检验
  • C.保温材料取样检验
  • D.预埋件的出厂合格证
24
危险性较大的分部分项工程的专项施工方案应当由( )审核签字、加盖单位公章,并由( )审查签字、加盖执业印章后方可实施。
  • A.施工单位技术负责人、专业监理工程师
  • B.施工单位技术负责人、总监理工程师
  • C.施工项目技术负责人、专业监理工程师
  • D.施工项目技术负责人、总监理工程师
25
施工前,应由( )制定分项工程和检验批的划分方案。
  • A.施工单位
  • B.监理单位
  • C.建设单位
  • D.质量监督机构
26
根据《建筑工程施工质量验收统一标准》,负责组织分项工程验收的人员是( )。
  • A.施工单位项目技术负责人
  • B.专业监理工程师
  • C.建设单位项目负责人
  • D.总监理工程师
27
单位工程质量竣工验收表中的验收记录由( )填写。
  • A.施工单位
  • B.监理单位
  • C.质量监督机构
  • D.建设单位
28
城市轨道交通建设项目工程验收工作由( )组织,相关单位参加组成验收组。
  • A.建设单位
  • B.监理单位
  • C.运营单位
  • D.政府有关部门
29
按照2017年修订的《建设工程质量保证金管理办法》的相关规定,发包人应按照合同约定方式预留保证金,保证金总预留比例不得高于工程价款结算总额的( )。
  • A.1%
  • B.3%
  • C.5%
  • D.6%
30
质量事故技术处理方案一般由( )提出,经( )同意签认,并报( )批准。
  • A.施工单位、原设计单位、监理单位
  • B.施工单位、相应资质设计单位、建设单位
  • C.施工单位、原设计单位、建设单位
  • D.施工单位、相应资质设计单位、监理单位
31
某工程质量缺陷涉及的技术领域比较广泛,且问题很复杂,仅根据合同规定难以决策选择最适用工程质量事故处理方案,此时可选用( )进行辅助决策。
  • A.试验验证
  • B.定期观测
  • C.专家论证
  • D.方案比较
32
向生产厂家订购设备质量控制工作的首要环节是对( )进行评审。
  • A.采购方案
  • B.质量合格标准
  • C.工艺方案合理性
  • D.合格供货厂商
33

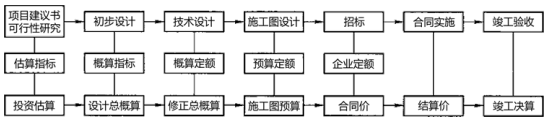

编制工程概算定额的基础是( )。
  • A.估算指标
  • B.概算指标
  • C.预算指标
  • D.预算定额
34
项目监理机构施工阶段投资控制采取的措施中,属于经济措施的是( )。
  • A.控制设计变更
  • B.编制资金使用计划
  • C.编制投资控制工作计划
  • D.优化设计节约投资
35
下列费用中,属于建筑安装工程施工机械台班单价的组成费用的是( )。
  • A.大型机械进出厂及安拆费
  • B.财产保险费
  • C.仪器仪表使用费
  • D.施工机械临时故障排除所需的费用
36
根据建筑安装工程费用相关规定,规费中社会保险费的计算基础是( )。
  • A.定额人工费
  • B.定额机械费
  • C.定额人工费+定额机械费
  • D.分部分项工程费
37
进口一套机械设备,离岸价(FOB)为40万美元,国际运费为5万美元,国外运输保险费为1.2万美元,关税税率为22%,增值税税率13%,不征收消费税,汇率为1美元=6.10元人民币,则该套机械设备应缴纳的增值税税额为( )万元人民币。
  • A.7.327
  • B.7.527
  • C.44.697
  • D.45.731
38
某新建项目,建设期为3年,共向银行借款1300万元,其中第1年借款700万元,第2年借款600万元,年利率为6%。则第3年应计的借款利息为( )万元。
  • A.0
  • B.82.94
  • C.85.35
  • D.104.52
39
关于项目资本金管理的说法,正确的是( )。
  • A.投资项目的资本金一次认缴一次到位
  • B.投资项目资本金可以抽回
  • C.凡资本金不落实的投资项目,一律不得开工建设
  • D.主要使用商业银行贷款的投资项目,应将资本金存入国家开发银行指定的银行
40
政府和社会资本合作(PPP)项目物有所值评价中采用PPP值和PSC值进行比较,其中PSC值是( )的全生命周期现值之和。
  • A.参照项目的建设和运营维护净成本、竞争性中立调整值、项目全部风险成本
  • B.参照项目的建设成本、竞争性中立调整值、项目全部风险成本
  • C.参照项目的建设和运营维护净成本、竞争性中立调整值、社会资本的风险成本
  • D.参照项目的建设成本、竞争性中立调整值、政府自留的风险成本
41
现有甲乙两家银行可向借款人提供一年期贷款,均采用到期一次性偿还本息的还款方式。甲银行贷款年利率11%,每季度计息一次;乙银行贷款年利率12%,每半年计息一次。借款人按利率高低作出正确选择后,其贷款年实际利率为( )。
  • A.11.00%
  • B.11.46%
  • C.12.00%
  • D.12.36%
42
2016年已建成年产60万t的某化工厂,2020年拟建年产100万t相同产品的新项目,且拟建项目生产规模的扩大仅靠增大设备规模来达到时,则采用生产能力指数法估算项目投资额时,生产能力指数的取值为( )。
  • A.0.4-0.5
  • B.0.6-0.7
  • C.0.8-0.9
  • D.近似为1
43

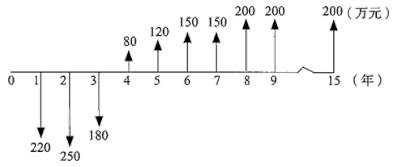

某项目投资方案的现金流量如下图所示,从投资回收期的角度评价项目,如基准静态投资回收期Pc为7.5年,则该项目的静态投资回收期( )。

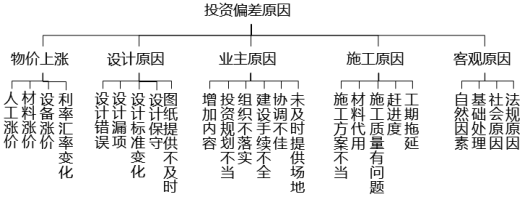

题目图片
  • A.>Pc,项目不可行
  • B.=Pc,项目不可行
  • C.=Pc,项目可行
  • D.<Pc,项目可行
44
利用财务分析指标评判项目的可行性时,说法错误的是( )。
  • A.总投资收益率≥行业基准投资收益率,方案可行
  • B.财务内部收益率≥行业基准收益率,方案可行
  • C.动态投资回收期≥行业基准投资回收期,方案可行
  • D.财务净现值≥0,方案可行
45
根据功能重要程度选择价值工程对象的方法称为( )。
  • A.因素分析法
  • B.ABC分析法
  • C.强制确定法
  • D.价值指数法
46
某产品的目标成本为5000元。该产品某零部件的功能重要性系数是0.16,若现实成本为1000元,则该零部件成本需要降低( )元。
  • A.160
  • B.200
  • C.230
  • D.240
47
当初步设计的设备清单不完备,或仅有成套设备的重量时,应优先采用( )编制设备安装工程概算。
  • A.扩大单价法
  • B.概算指标法
  • C.修正概算指标法
  • D.预算单价法
48
拟建工程与在建工程采用同一施工图编制预算,但两者的基础部分和现场施工条件部分存在不同。对于相同部分的施工图预算审查,应优先采用的审查方法是( )。
  • A.标准预算审查法
  • B.分组计算审查法
  • C.对比审查法
  • D.“筛选”审查法
49
根据现行工程量计量规范,清单项目的工程量应以( )为准进行计算。
  • A.完成后的实际值
  • B.形成工程实体的净值
  • C.定额工程量数量
  • D.对应的施工方案数量
50
某建设工程项目,发包方与承包方按固定总价合同签订了工程承包合同。合同实施过程中对合同总价作出相应变更的情况是( )。
  • A.机械费上涨
  • B.人工费上涨
  • C.设计和工程范围发生变更
  • D.雨期导致工期延长
51
没有施工图,工程量不明,却急需开工的紧迫工程,应采用( )合同形式。
  • A.估计工程量单价
  • B.纯单价
  • C.可调总价
  • D.可调单价
52
根据《建设工程施工合同(示范文本)》,监理人未在收到承包人提交的工程量报表后的( )d内完成复核的,承包人提交的工程量报告中的工程量视为承包人实际完成的工程量。
  • A.7
  • B.14
  • C.21
  • D.28
53
某分项工程招标工程量清单数量为1000m³,施工中由于设计变更调整为1200m³,该分项工程招标控制价单价为300元/m³,投标报价单价为360元/m³,根据《建设工程工程量清单计价规范》,该分项工程的结算款为( )元。
  • A.420000
  • B.429000
  • C.431250
  • D.432000
54
因工程变更引起措施项目发生变化时,关于合同价款的调整,下列说法正确的是( )。
  • A.安全文明施工费不予调整
  • B.按总价计算的措施项目费的调整,不考虑承包人报价浮动因素
  • C.按单价计算的措施项目费的调整,按照实际发生变化的措施项目及已标价工程量清单项目的规定确定单价
  • D.承包人提出调整措施项目费的,以承包人自行拟定的实施方案为准
55
现场签证工作完成后的( )d内,承包人应按照现场签证内容计算价款,报送发包人确认后,作为增加合同价款,与进度款同期支付。
  • A.7
  • B.14
  • C.21
  • D.28
56
根据《建设工程施工合同(示范文本)》,除专用合同条款另有约定的外,质量保证金的扣留原则上采用( )。
  • A.在支付工程进度款时逐次扣留
  • B.在工程竣工前三个月按比例扣留质量保证金
  • C.工程竣工时一次性扣留质量保证金
  • D.双方约定的其他方式
57
下列影响工程进度的因素中,属于组织管理因素的是( )。
  • A.不合理的施工方案
  • B.计划安排不周密
  • C.施工安全措施不当
  • D.施工设备不配套,选型失当
58
下列建设工程进度控制措施中,属于合同措施的是( )。
  • A.审查承包商提交的进度计划
  • B.建立进度协调会议制度
  • C.加强索赔管理
  • D.建立工程进度报告制度及信息沟通网络
59
( )是根据初步设计中确定的建设工期和工艺流程,具体安排单位工程的开工日期和竣工日期。
  • A.工程项目总进度计划
  • B.投资计划年度分配表
  • C.工程项目一览表
  • D.工程项目进度平衡表
60
与横道计划相比,网络计划的特点不包括( )。
  • A.可以找出关键线路和关键工作
  • B.可以明确各项工作的机动时间
  • C.网络计划可以利用电子计算机进行计算、优化和调整
  • D.直观明了
61
下列流水施工参数中,供某专业工种的工人或某种施工机械进行施工的活动空间是指( )。
  • A.流水段
  • B.工作面
  • C.流水节拍
  • D.流水步距
62
某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6d、6d、4d。如果组织加快的成倍节拍流水施工,则流水步距和流水施工工期分别为( )d。
  • A.2和22
  • B.2和30
  • C.4和28
  • D.4和36
63
建设工程组织流水施工时,如果存在间歇时间和提前插入时间,则( )。
  • A.间歇时间会使流水施工工期延长,而提前插入时间会使流水施工工期缩短
  • B.间歇时间会使流水施工工期缩短,而提前插入时间会使流水施工工期延长
  • C.无论是间歇时间还是提前插入时间,均会使流水施工工期延长
  • D.无论是间歇时间还是提前插入时间,均会使流水施工工期缩短
64
双代号网络图中虚工作的特征是( )。
  • A.不消耗时间,但消耗资源
  • B.不消耗时间,也不消耗资源
  • C.只消耗时间,不消耗资源
  • D.既消耗时间,也消耗资源
65
在工程网络计划中,本工作的最早完成时间与其紧后工作最早开始时间存在的差值称为( )。
  • A.时间间隔
  • B.搭接时距
  • C.自由时差
  • D.总时差
66

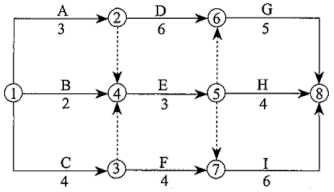

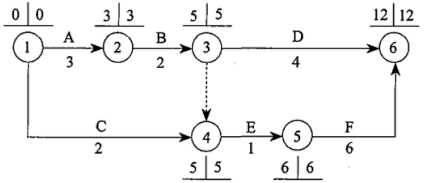

某工程双代号网络计划如下图所示(时间单位:d),其中E工作的最早开始时间和最迟开始时间是( )。
题目图片
  • A.3和5
  • B.3和6
  • C.4和5
  • D.4和6
67
在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9d。该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为( )d。
  • A.3和0
  • B.3和2
  • C.5和0
  • D.5和3
68

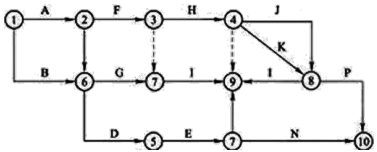

某工程网络计划如下图所示,工作D的最迟开始时间是第( )天。
题目图片
  • A.3
  • B.5
  • C.6
  • D.8
69
工程网络计划费用优化的目标是( )。
  • A.在工期延长最少的条件下使资源需用量尽可能均衡
  • B.在满足资源限制的条件下使工期保持不变
  • C.在工期最短的条件下使工程总成本最低
  • D.寻求工程总成本最低时的工期安排
70
在建设工程进度调整的系统过程中,当分析进度偏差产生的原因之后,首先需要( )。
  • A.确定后续工作和总工期的限制条件
  • B.采取措施调整进度计划
  • C.实施调整后的进度计划
  • D.分析进度偏差对后续工作和总工期的影响
71
已知某钢筋工程每周计划完成的工程量和第1~4周实际完成的工程量见下表,则截至第4周末工程实际进展点落实在计划S曲线的( )。
题目图片
  • A.左侧,表明此时实际进度比计划进度拖后60t
  • B.右侧,表明此时实际进度比计划进度超前60t
  • C.左侧,表明此时实际进度比计划进度超前50t
  • D.右侧,表明此时实际进度比计划进度拖后50t
72

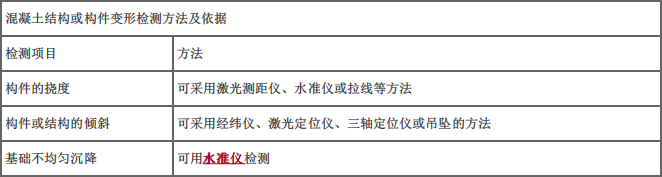

某工程双代号时标网络计划执行到第4周末时,检查其实际进度如下图前锋线所示。可以看出( )。
题目图片
  • A.工作C进度正常,不影响工期
  • B.工作E提前1周,不影响工期
  • C.工作D拖延1周,不影响工期
  • D.工作I可以从第5周以后提前进行
73
在某工程网络计划中,已知工作M的总时差和自由时差分别为5d和2d,监理工程师检查时发现该工作的实际进度拖后2d,则工作M的实际进度( )。
  • A.既不影响总工期,也不影响其后续工作的正常进行
  • B.不影响总工期,但会将其紧后工作的开始时间推迟2d
  • C.会将其紧后工作的开始时间推迟2d,并使总工期延长2d
  • D.会将其紧后工作的开始时间推迟4d,并使总工期延长4d
74
当实际进度偏差影响总工期时,通过改变某些工作的逻辑关系来调整进度计划的具体做法是( )。
  • A.将顺序进行的工作改为搭接进行
  • B.增加劳动量来缩短某些工作的持续时间
  • C.提高某些工作的劳动效率
  • D.增加施工机械来缩短某些工作的持续时间
75
当采用建筑工程管理方法时,关于监理工程师的工作,说法正确的是( )。
  • A.只需负责施工方面的监理职能
  • B.只需负责设计方面的协调工作
  • C.只需负责设计方面的管理与协调工作
  • D.不仅要负责设计方面的管理与协调工作,同时还有施工方面的监理职能
76
监理工程师有必要编制施工总进度计划的情况有( )。
  • A.大型建设工程实行施工总承包
  • B.大型建设工程,且采取分期分批发包又没有一个负责全部工程的总承包单位
  • C.建设工程存在分包
  • D.各单位工程已有单位工程施工进度计划
77
编制单位工程施工进度计划的工作包括:①计算劳动量和机械台班数;②计算工程量;③划分工作项目;④确定施工顺序;⑤确定工作项目的持续时间。上述工作的正确顺序是( )。
  • A.②①③④⑤
  • B.③④②①⑤
  • C.③⑤④②①
  • D.②③④⑤①
78
在施工进度计划的调整过程中,通过改进施工工艺和施工技术压缩关键工作持续时间的措施是( )。
  • A.组织措施
  • B.经济措施
  • C.技术措施
  • D.其他配套措施
79
项目监理机构批准工程延期的根本原则是( )。
  • A.项目监理机构对施工现场进行了详细考察和分析
  • B.延期事件发生在非关键线路上,且延长时间未超过总时差
  • C.工作延长的时间超过其相应总时差,且由承包单位自身原因引起
  • D.延期事件是由承包单位自身以外的原因造成的
80
建设工程物资供应计划的编制应( )。
  • A.在确定计划需求量的基础上,经综合平衡后完成
  • B.在确定工程项目建设总进度计划的基础上完成
  • C.根据申请与订货计划的落实情况,经综合平衡后完成
  • D.根据审批后的施工总进度计划,经综合平衡后完成

二、多项选择题

本题共40小题,每小题2分,共80分。每小题备选答案中,有两个或两个以上符合题意的正确答案。

81
根据《建筑法》,申请领取施工许可证,应当具备的条件不包括( )。
  • A.正在办理该建筑工程用地批准手续
  • B.已经确定施工单位和监理单位
  • C.有保证工程质量和安全的具体措施
  • D.需要拆迁的,拆迁进度符合施工要求
  • E.开工所需资金已经到位
82
下列关于建设单位质量责任的表述中,正确的有( )。
  • A.建设单位不得将建设工程肢解发包
  • B.建设工程发包方不得迫使承包方以低于成本的价格竞标
  • C.建设单位不得任意压缩合理工期
  • D.涉及承重结构变动的装修工程施工前,只能委托原设计单位提交设计方案
  • E.实行监理的建设工程,可以委托具有工程监理相应资质等级并与被监理工程的施工承包单位没有隶属关系或者其他利害关系的该工程的设计单位进行监理
83
ISO质量管理体系中,过程方法的基本内容包括( )。
  • A.应用PDCA循环
  • B.明确管理的职责和权限
  • C.配备过程所需资源
  • D.重点管理能改进组织关键活动的各种因素
  • E.创造宽松的环境,加强内部沟通和契合
84

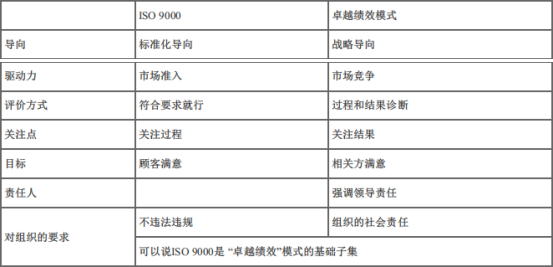

《卓越绩效评价准则》与ISO9000质量管理体系的不同点是( )。
  • A.目标不同
  • B.基本理念和思维
  • C.关注点和目标不同
  • D.使用方法(工具)不同
  • E.基本原理和原则不同
85

可用于混凝土结构或构件的倾斜变形的检测方法有( )。
  • A.激光测距仪
  • B.水准仪
  • C.经纬仪
  • D.激光定位仪
  • E.三轴定位仪
86
初步设计评审应重点审查( )。
  • A.总平面布置、工艺流程、施工进度能否实现
  • B.总平面布置是否充分考虑方向、风向、采光、通风等要素
  • C.设计方案是否全面,经济评价是否合理
  • D.是否符合现行标准、规程、规范、规定的要求
  • E.选型、选材、造型、尺寸、节点等设计图纸是否满足质量要求
87
专业监理工程师应检查施工单位为本工程提供服务的试验室,试验室的检查应包括的内容有( )。
  • A.试验室的资质等级及试验范围
  • B.法定计量部门对试验设备出具的计量检定证明
  • C.试验室管理制度
  • D.试验室管理人员资格证书
  • E.试验人员资格证书
88
项目监理机构对进场工程原材料外观质量进行检查的主要内容有( )。
  • A.规格
  • B.型号
  • C.尺寸
  • D.工艺性能
  • E.包装
89
项目监理机构对施工单位报送的工程开工报审表及相关资料进行审查的内容有( )。
  • A.进场道路及水、电、通信等已满足开工要求
  • B.施工组织设计是否已由总监理工程师签认
  • C.施工单位资质等级和业绩
  • D.设计交底和图纸会审已完成
  • E.施工单位现场质量安全生产管理体系是否已建立
90
施工单位实施工程质量控制活动的质量记录资料有( )。
  • A.施工现场质量管理检查记录
  • B.施工图设计文件审查记录
  • C.施工过程作业活动质量记录
  • D.工程材料质量记录
  • E.工程有关合同文件评审记录
91
对危险性较大的分部分项工程资料,施工单位应纳入档案管理的有( )。
  • A.专项施工方案审查文件
  • B.专项施工方案及审核文件
  • C.专项巡视检查资料
  • D.监理实施细则
  • E.工程技术交底记录
92
根据《建设工程施工质量验收统一标准》,参加节能分部工程质量验收的人员有( )。
  • A.施工单位项目负责人
  • B.勘察单位项目负责人
  • C.总监理工程师
  • D.设计单位项目负责人
  • E.施工单位技术负责人
93
下列可能导致工程质量缺陷的因素中属于违背基本建设程序的是( )。
  • A.边设计、边施工
  • B.内力分析有误
  • C.图纸未经会审
  • D.盲目套用图纸
  • E.无图施工
94
项目监理机构应及时向建设单位提交质量事故书面报告,质量事故书面报告应包括( )。
  • A.质量事故发生的时间、地点、工程部位
  • B.事故发生的简要经过、造成工程损伤状况、伤亡人数和直接经济损失
  • C.事故发生原因
  • D.事故发生后采取的措施及处理方案
  • E.事故处理的过程及结果
95
下列关于设备监造活动的说法中,正确的是( )。
  • A.对于某些重要的设备,项目监理机构应对设备制造厂生产制造的全过程实行监造
  • B.建设单位对设备采取直接采购的,可通过监理合同委托监理单位实施监造设备
  • C.由总承包单位采购的,可自行安排监造人员,必要时也可由项目监理机构派出监造人员
  • D.由设备安装单位采购的,应自行安排监造人员
  • E.对主要设备或关键设备,项目监理机构应将设备制造厂视为工程项目总承包单位的分包单位实施监理,按程序和要求做好监造工作
96
下列工程质量问题中,可不作专门处理的有( )。
  • A.不影响结构安全和正常使用的质量问题
  • B.经过后续工序可以弥补的质量问题
  • C.存在一定的质量缺陷,若处理则影响工期的质量问题
  • D.质量问题经法定检测单位鉴定为合格
  • E.出现的质量问题,经原设计单位核算,仍能满足结构安全和使用的功能
97
项目监理机构处理施工单位提出的费用索赔时,正确的做法有( )。
  • A.应及时收集、整理有关工程费用的原始资料
  • B.审查费用索赔报审表
  • C.与建设单位和施工单位协商一致后,在施工合同约定的期限内签发费用索赔报审表,并报建设单位
  • D.施工单位的费用索赔要求与工程延期要求相关联时,项目监理机构应自主做出费用索赔和工程延期的综合处理意见
  • E.因施工单位原因造成建设单位损失,建设单位提出索赔时,项目监理机构应自主做出综合处理意见
98
根据《建筑安装工程费用项目组成》规定,企业管理费包括( )。
  • A.管理人员工资
  • B.工会经费
  • C.财产保险费
  • D.新结构、新材料的试验费
  • E.高温(寒)作业临时津贴
99
下列工程建设投资中,属于与未来生产经营有关的其他费用的有( )。
  • A.联合试运转费
  • B.建设单位管理费
  • C.生活家具购置费
  • D.办公家具购置费
  • E.生产职工培训费
100
关于融资租赁方式及其特点的说法,正确的有( )。
  • A.由承租人选定所需设备
  • B.由出租人购置所需设备
  • C.由出租人计提固定资产折旧
  • D.租赁期满后出租人收回设备所有权
  • E.租金包括租赁设备的成本、利息及手续费
101
下列方法中,属于流动资金常用估算方法的有( )。
  • A.资金周转率法
  • B.生产能力指数法
  • C.分项详细估算法
  • D.系数估算法
  • E.扩大指标法
102
下列类型项目应进行经济费用效益分析的有( )。
  • A.具有垄断特征的项目
  • B.产出具有公共产品特征的项目
  • C.外部效果显著的项目
  • D.农业开发项目
  • E.涉及国家经济安全的项目
103
下列工程中,宜采用扩大单价法编制单位工程概算的有( )。
  • A.初步设计较完善的工程
  • B.住宅工程
  • C.福利工程
  • D.建筑结构较明确的工程
  • E.附属工程
104
工程量清单计价模式是指按照建设工程工程量计算规范规定的工程量计算规则,由招标人提供工程量清单和有关技术说明,投标人根据自身实力,按( )进行施工图预算的计价模式。
  • A.企业定额
  • B.施工定额
  • C.资源市场单价
  • D.概算定额
  • E.市场供求及竞争状况
105
审核投标报价时,对分部分项工程综合单价的审核内容有( )。
  • A.综合单价的确定依据是否正确
  • B.清单中提供了暂估单价的材料是否按暂估的单价进入综合单价
  • C.暂列金额是否按规定纳入综合单价
  • D.单价中是否考虑了承包人应承担的风险费用
  • E.总承包服务费的计算是否正确
106
施工合同履行期间,关于因不可抗力事件导致合同价款和工期调整的说法,正确的有( )。
  • A.工程修复费用由承包人承担
  • B.承包人的施工机械设备损坏由发包人承担
  • C.工程本身的损坏由发包人承担
  • D.发包人要求赶工的,赶工费用由发包人承担
  • E.工程所需清理费用由发包人承担
107
根据《标准施工招标文件》,承包人可同时索赔增加的费用,延误的工期和相应利润情形有( )。
  • A.发包人提供的工程设备不符合合同要求
  • B.异常恶劣的气候条件
  • C.监理人重新检查隐蔽工程后发现工程质量符合合同要求
  • D.发包人原因造成工期延误
  • E.施工过程中发现文物
108
下列费用偏差原因中,属于施工原因的有( )。
  • A.建设手续不全
  • B.协调不佳
  • C.未及时提供场地
  • D.施工方案不当
  • E.材料代用
109
建设工程项目总进度目标论证时,在进行项目的工作编码前应完成的工作有( )。
  • A.编制各层进度计划
  • B.协调各层进度计划的关系
  • C.调查研究和收集资料
  • D.进度计划系统的结构分析
  • E.项目结构分析
110
某城市立交桥工程在组织流水施工时,需要纳入施工进度计划中的施工过程包括( )。
  • A.桩基础灌制
  • B.梁的现场预制
  • C.商品混凝土的运输
  • D.钢筋混凝土构件的吊装
  • E.混凝土构件的采购运输
111
下列关于流水施工的说法中,反映建设工程非节奏流水施工特点的有( )。
  • A.专业工作队数大于施工过程数
  • B.各个施工段上的流水节拍相等
  • C.有的施工段之间可能有空闲时间
  • D.各个专业工作队能够在施工段上连续作业
  • E.相邻施工过程的流水步距不尽相等
112
某分部工程双代号网络计划如下图所示,其中存在的绘图错误有( )。
题目图片
  • A.循环回路
  • B.多个终点节点
  • C.多个起点节点
  • D.节点编号重复
  • E.两项工作有相同的代号
113
下列关于双代号时标网络计划的表述中,正确的有( )。
  • A.工作箭线左端节点中心所对应的时标值为该工作的最早开始时间
  • B.工作箭线中波形线的水平投影长度表示该工作与其紧后工作之间的时距
  • C.工作箭线中实线部分的水平投影长度表示该工作的持续时间
  • D.工作箭线中不存在波形线时,表明该工作的总时差为零
  • E.工作箭线中不存在波形线时,表明该工作与其紧后工作之间的时间间隔为零
114
工程网络计划中,关键线路是指( )的线路。
  • A.单代号搭接网络计划中,逆着箭线方向依次找出相邻两项工作之间时间间隔为零
  • B.双代号时标网络计划中没有波形线
  • C.双代号网络计划中没有虚工作
  • D.双代号网络计划中工作持续时间总和最大
  • E.单代号网络计划中由关键工作组成
115
某钢筋绑扎工程计划进度与实际进度如下图所示,该图表明本工程( )。
  • A.第1周内实际进度拖后3%
  • B.第3周内未实施
  • C.第4周内实际进度超前5%
  • D.至第5周末实际进度拖后8%
  • E.第3周内计划完成8%
116
调整进度计划时,可以不改变工程项目中各项工作之间的逻辑关系,而通过采取( )措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成该工程项目。
  • A.增加资源投入
  • B.将顺序作业改为搭接作业
  • C.提高劳动效率
  • D.将顺序作业改为平行作业
  • E.分段组织流水作业
117
项目监理机构编制的施工进度控制工作细则应包括的内容有( )。
  • A.施工进度控制目标分解图
  • B.施工顺序的合理安排
  • C.主要分项工程量的复核
  • D.进度控制人员的职责分工
  • E.施工进度控制目标实现的风险分析
118
监理工程师审核施工进度计划的内容有( )。
  • A.进度安排是否符合施工合同中开工、竣工日期的约定
  • B.劳动力、工程材料进场安排是否与工程量清单相一致
  • C.分期施工是否满足分批动用或配套动用的要求
  • D.施工管理及现场作业人员的职责分工是否明确
  • E.在生产要素的需求高峰期是否有足够能力实现计划供应
119
工程施工过程中,监理工程师获得工程实际进度情况的方式有( )。
  • A.收集有关进度报表资料
  • B.查阅施工日志和记录
  • C.现场跟踪检查工程实际进展
  • D.组织施工负责人参加现场会议
  • E.审核工程进度款支付凭证
120
为了控制物资供应进度,监理工程师协助业主进行物资供应决策的工作内容包括( )。
  • A.根据设计图纸和进度计划确定物资供应要求
  • B.推荐物资供应单位并签署物资供应合同
  • C.组织编制物资供应招标文件
  • D.提出对物资供应单位的要求及其在财务方面应负的责任
  • E.提出物资供应分包方式及分包合同清单,并获得业主认可
