2027年二级建造师《市政公用工程管理与实务》预测试卷二
市政公用工程管理与实务
预测试卷
共 34 题
8982 次浏览
更新于 2026-09-28
一、单项选择题
每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
水池满水试验必须在规定的条件下进行,以下满水试验前必须具备的条件中错误的是( )。
- A.池体的混凝土或砖、石砌体的砂浆已达到设计强度要求
- B.现浇钢筋混凝土池体的防水层、防腐层施工之前
- C.装配式预应力混凝土池体施加预应力且锚固封锚以后,保护层喷涂之前
- D.砖砌池体防水层施工以后,石砌池体勾缝以前
2
供热管道安装补偿器的目的是( )。
- A.保护固定支架
- B.消除温度应力
- C.方便管道焊接
- D.利于设备更换
3
沥青混凝土面层中,直接承受行车荷载作用的是( )。
- A.垫层
- B.基层
- C.面层
- D.底基层
4
使挡土墙结构发生位移最大的土压力是( )。
- A.水平土压力
- B.静止土压力
- C.主动土压力
- D.被动土压力
5
关于预应力施工的说法,错误的是( )。
- A.预应力筋实际伸长值与理论伸长值之差在无设计要求时应控制在±6%以内
- B.预应力超张拉的目的是减少孔道摩阻损失的影响
- C.后张法曲线孔道的波峰部位应留排气孔
- D.曲线预应力筋宜在两端张拉
6
地下连续墙的施工工序不包括( )。
- A.导墙施工
- B.槽底清淤
- C.吊放钢筋笼
- D.拔出型钢
7
正、反循环钻孔施工,钻孔达到设计深度,灌注混凝土之前,端承型桩的沉渣厚度不应大于( )mm。
- A.100
- B.200
- C.300
- D.50
8
下列关于混凝土施工的说法,错误的是( )。
- A.混凝土拌合物的坍落度应在搅拌地点和浇筑地点分别随机取样检测
- B.严禁在运输过程中向混凝土拌合物中加水
- C.混凝土运输、浇筑及间歇的全部时间不应超过混凝土的终凝时间
- D.掺用缓凝剂或有抗渗要求及高强度混凝土养护时间不少于14d
9
沉井分节预制时,下列说法错误的是( )
- A.每节制作高度应符合施工方案要求且第一节制作高度必须高于刃脚部分
- B.井内设有底梁或支撑梁时应与刃脚部分分开浇捣
- C.设计无要求时,混凝土强度应达到设计强度等级75%后,方可拆除模板或浇筑后节混凝土
- D.混凝土施工缝处理应采用凹凸缝或设置钢板止水带,施工缝应凿毛并清理干净
10
下列关于盖挖逆作法说法错误的是( )。
- A.施工过程中需要设置临时支撑
- B.自上而下完成土方开挖和施工
- C.城市中施工多采用盖挖逆作法
- D.对道路交通影响小
11
桥面防水涂料施工的措施不正确的是( )。
- A.防水涂料严禁在雨天、雪天、风力大于或等于5级时施工
- B.涂刷法施工防水涂料时,每遍涂刷的推进方向宜与前一遍垂直
- C.涂料防水层的收头,应采用防水涂料多遍涂刷或采用密封材料封严
- D.涂层间设置胎体增强材料的施工,宜边涂布边铺胎体
12
项目部应急预案的编制应以( )为核心。
- A.应急程序
- B.应急处置
- C.应急职责
- D.保障措施
13
埋设在机动车道下的地下燃气管道的最小覆土厚度不得小于( )。
- A.0.3m
- B.0.6m
- C.0.9m
- D.1.2m
14
交通导行区域划分中不包括( )。
- A.警告区
- B.上游过渡区
- C.中游过渡区
- D.缓冲区
15
设置内支撑的基坑围护结构,挡土的应力传递路径是( )。
- A.围护墙→支撑→围檩
- B.支撑→围檩→围护墙
- C.围护墙→围檩→支撑
- D.围檩→支撑→围护墙
16
HDPE膜焊缝检测方法不包括( )。
- A.气压
- B.电火花
- C.真空
- D.水压
17
关于旧路加铺沥青混合料面层的技术要求,错误的是( )。
- A.应对原有水泥混凝土路面进行处理、整平或补强,使其符合设计要求
- B.填补旧沥青路面凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过150mm
- C.应使用沥青密封膏处理旧水泥混凝土板缝
- D.应处理好水泥混凝土路面板处的裂缝
18
城镇管道工程焊接质量检验次序为( )。
- A.对口质量检验→外观质量检验→强度和严密性试验→无损探伤检验
- B.外观质量检验→对口质量检验→无损探伤检验→强度和严密性试验
- C.外观质量检验→对口质量检验→强度和严密性试验→无损探伤检验
- D.对口质量检验→外观质量检验→无损探伤检验→强度和严密性试验
19
锁口圈梁混凝土应达到设计强度的( )以上时,方可向下开挖竖井。
- A.70%
- B.75%
- C.80%
- D.100%
20
张拉用的千斤顶与压力表应配套标定、配套使用,标定应由( )定期进行。
- A.业主指定的计量技术机构
- B.监理指定的计量技术机构
- C.施工企业内部的计量技术机构
- D.国家授权的法定计量技术机构
二、多项选择题
每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
21
沥青混合料面层施工缝做法不正确的是( )。
- A.上、下层的纵缝应错开150mm(热接缝)或300~400mm(冷接缝)以上
- B.相邻两幅及上、下层的横向接缝均应错位3m以上
- C.采用梯队作业摊铺时应选用热接缝
- D.高等级道路的表面层横向接缝应采用斜接缝
- E.平接缝宜采用机械切割或人工抛除层厚不足部分,使工作缝成直角连接
22
下列说法中,符合燃气管道吹扫要求的有( )。
- A.吹扫介质采用压缩空气
- B.吹扫介质严禁采用氧气
- C.吹扫出口前严禁站人
- D.按主管、支管、庭院管的顺序吹扫
- E.应对完工管段内各类设备都进行吹扫
23
关于应重新组织专家论证专项施工方案的说法,正确的有( )。
- A.根据专家论证意见进行修改后通过的专项施工方案
- B.设计变更确需修改的专项施工方案
- C.工程结构变化确需修改的专项施工方案
- D.施工人员变化确需修改的专项施工方案
- E.规划调整确需修改的专项施工方案
24
关于石灰工业废渣稳定砂砾基层施工技术要求,正确的有( )。
- A.施工期间最低气温应在0℃以上
- B.拌合时应先加入砂砾(碎石)和水,再将石灰、粉煤灰拌合均匀
- C.混合料含水量宜略大于最佳含水量
- D.碾压时应采用先重型后轻型的压路机组合碾压
- E.每层最大压实厚度为200mm,且不宜小于100mm
25
桥梁防水系统施工时,防水层检测的主控项目是( )。
- A.含水率
- B.粗糙度
- C.粘结强度
- D.外观质量
- E.涂料厚度
26

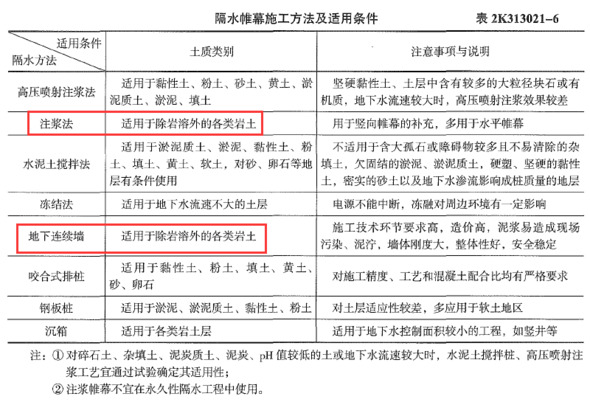

适用于除岩溶外的各类岩土的隔水帷幕施工方法有( )。
- A.高压喷射注浆法
- B.注浆法
- C.水泥土搅拌法
- D.冻结法
- E.地下连续墙
27
关于支架法现浇预应力混凝土连续梁的要求,正确的有( )。
- A.支架的地基承载力应符合要求
- B.安装支架时,应根据设计和规范要求设置预拱度
- C.支架底部应有良好的排水措施,不得被水浸泡
- D.浇筑混凝土时应采取防止支架均匀下沉的措施
- E.有简便可行的落架拆模措施
28
安全技术交底应留有书面材料,并由( )进行签字确认。
- A.技术员
- B.专职安全员
- C.工长
- D.交底人
- E.被交底人
29
施工现场应封闭管理,下列围挡(墙)设置的说法,正确的有( )。
- A.应根据地质、气候、围挡(墙)材料进行设计与计算,确保围挡(墙)的稳定、安全
- B.围挡的用材应坚固、稳定、整洁、美观,不宜选用砌体、金属材板等硬质材料,宜使用影布条、竹篱笆或安全网
- C.围挡一般应高于1.8m,在市区内应高于2.2m
- D.禁止在围挡内侧堆放泥土、砂石等散状材料以及架管、模板等
- E.雨后、大风后以及春融季节应当检查围挡的稳定性,发现问题及时处理
30
沉井垫层的结构厚度和宽度应根据( ),经计算确定。
- A.土体地基承载力
- B.垫木的长度和宽度
- C.沉井下沉结构高度
- D.垫木的数量
- E.沉井结构形式
三、案例分析题
每题20分,共4题,共80分。根据所给材料回答问题。
31
【背景资料】某市政供热管道工程,供回水温度为100℃/70℃,主体采用直埋敷设。管线经过公共绿地和A公司场院,A公司院内建筑密集、空间狭窄。

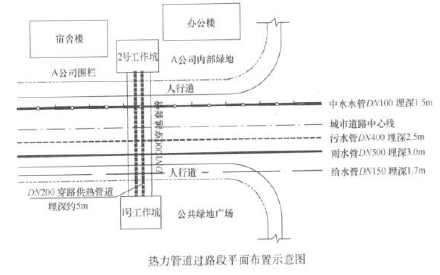

供热管线局部需穿越道路,道路下面敷设有多种管道。项目部拟在道路两侧各设置1个工作坑,采用人工挖土顶管施工,先顶入DN1000mm混凝土管作为过路穿越套管,并在套管内并排敷设2根DN200mm保温供热管道(保温后的管道外径为320mm)。穿越道路工程所在区域的环境条件及地下管线平面布置如下图所示,地下水位高于套管管底0.2m。

【问题】
<1>.按照输送热媒和温度划分,本管道属于什么类型的供热管道?
<2>.顶管穿越时需要保护哪些建(构)筑物?
<3>.顶管穿越地下管线时应与什么单位联系?
<4>.根据现场条件,顶管应从哪一个工作坑始发?说明理由。
<5>.顶管施工时是否需要降水?写出顶管作业对地下水位的要求。
<6>.本工程的工作坑土建施工时,应设置哪些主要安全设施?
供热管线局部需穿越道路,道路下面敷设有多种管道。项目部拟在道路两侧各设置1个工作坑,采用人工挖土顶管施工,先顶入DN1000mm混凝土管作为过路穿越套管,并在套管内并排敷设2根DN200mm保温供热管道(保温后的管道外径为320mm)。穿越道路工程所在区域的环境条件及地下管线平面布置如下图所示,地下水位高于套管管底0.2m。

【问题】
<1>.按照输送热媒和温度划分,本管道属于什么类型的供热管道?
<2>.顶管穿越时需要保护哪些建(构)筑物?
<3>.顶管穿越地下管线时应与什么单位联系?
<4>.根据现场条件,顶管应从哪一个工作坑始发?说明理由。
<5>.顶管施工时是否需要降水?写出顶管作业对地下水位的要求。
<6>.本工程的工作坑土建施工时,应设置哪些主要安全设施?
32
背景资料:

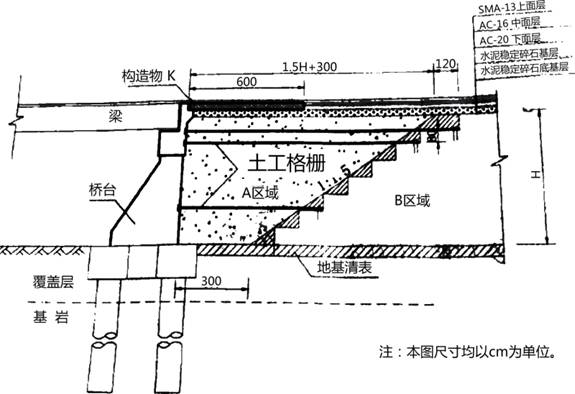

某施工单位承接了一条次干路的施工,路线全长30.85km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基,桥梁及路面工程等。为减少桥头不均匀沉降,减少桥头跳车,桥台与路堤交接处按下图施工,主要施工内容包括:地基清表、挖台阶、A区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如图所示,B区域为已经填筑完成的路堤填筑区域。

该项目实施过程中产生了如下事件:
事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录3条技术要点如下:
(1)应在下承层施工质量检测合格后,开始摊铺上层结构层,采用两层连续摊铺时,下层质量出了问题时,上层应同时处理;
(2)对于基层分层摊铺时,下层完成压实后立即进入下一层施工;
(3)气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低0.5-1.5个百分点。
事件二:施工单位对K5+500-K5+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。
事件三:施工单位完成约定的全部工程内容,且经施工自检合格后,立即向监理工程师提交了C报告。
问题:
<1>.写出图中结构物K的名称。
<2>.图中A区域采用哪些特性的填料回填?
<3>.对事件一中的3条技术要点逐条判断对错,并改正错误之处。
<4>.写出两条对事件二中裂缝修复的技术措施。
<5>.写出事件三中C报告名称,并改正该工程验收的错误之处。
<6>.指出图中沥青路面结构层中,SMA-13的意义;并阐述为了使得上面层与中面层间粘结成为一个整体,应该设置什么功能层。
某施工单位承接了一条次干路的施工,路线全长30.85km,路基宽度为8.5m,路面宽度为2×3.5m。该工程内容包括路基,桥梁及路面工程等。为减少桥头不均匀沉降,减少桥头跳车,桥台与路堤交接处按下图施工,主要施工内容包括:地基清表、挖台阶、A区域分层填筑、铺设土工格栅、设置构造物K、路面铺筑等。路面结构层如图所示,B区域为已经填筑完成的路堤填筑区域。

该项目实施过程中产生了如下事件:
事件一:针对基层与底基层的施工,施工单位在施工组织设计中做了详细要求,现摘录3条技术要点如下:
(1)应在下承层施工质量检测合格后,开始摊铺上层结构层,采用两层连续摊铺时,下层质量出了问题时,上层应同时处理;
(2)对于基层分层摊铺时,下层完成压实后立即进入下一层施工;
(3)气候炎热,干燥时碾压稳定中、粗混合料,含水率比最佳含水率降低0.5-1.5个百分点。
事件二:施工单位对K5+500-K5+800路段的基层完成碾压并经压实度检查合格后,及时实施养护,但因养护条件欠佳,导致基层出现了裂缝。经过弯沉检测,该段基层的承载力满足设计要求。施工单位对裂缝采取了相应的技术措施处理后,继续铺筑上面的沥青混凝土面层。
事件三:施工单位完成约定的全部工程内容,且经施工自检合格后,立即向监理工程师提交了C报告。
问题:
<1>.写出图中结构物K的名称。
<2>.图中A区域采用哪些特性的填料回填?
<3>.对事件一中的3条技术要点逐条判断对错,并改正错误之处。
<4>.写出两条对事件二中裂缝修复的技术措施。
<5>.写出事件三中C报告名称,并改正该工程验收的错误之处。
<6>.指出图中沥青路面结构层中,SMA-13的意义;并阐述为了使得上面层与中面层间粘结成为一个整体,应该设置什么功能层。
33
【背景资料】甲公司中标某城镇道路工程,设计道路等级为城市主干路,全长560m,横断面型式为三幅路,机动车道为双向六车道,路面面层结构设计采用沥青混凝土,上面层为厚40mmSMA-13,中面层为厚60mmAC-20,下面层为后80mmAC-25。
施工过程中发生如下事件:
事件一:甲公司将路面工程施工项目分包给具有相应施工资质的乙公司施工,建设单位发现后立即制止了甲公司行为。
事件二:路基范围内有一处干涸池塘,甲公司将原始地貌杂草清理后,在挖方段取土一次性将池塘填平并辗压成型,监理工程师发现后责令甲公司返工处理。
事件三:甲公司编制的沥青混凝土施工方案包括以下要点:
(1)上面层摊铺分左、右幅施工,每幅摊铺采用一次成型的施工方案,2台摊铺机成梯队方式推进,并保持摊铺机组前后错开40~50m距离。
(2)上面层碾压时,初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机。
(3)该工程属于城市主干路,沥青混凝土面层碾压结束后需要快速开放交通,终压完成后拟洒水加快路面的降温速度。
事件四:确定了路面施工质量检验的主控项目及检验方法。
【问题】
<1>.事件一中,建设单位制止甲公司的分包行为是否正确?说明理由。
<2>.指出事件二中的不妥之处,并说明理由。
<3>.指出事件三中的错误之处,并改正。
<4>.写出事件四中沥青混凝土路面面层施工质量检验的主控项目(原材料除外)及检验方法。
施工过程中发生如下事件:
事件一:甲公司将路面工程施工项目分包给具有相应施工资质的乙公司施工,建设单位发现后立即制止了甲公司行为。
事件二:路基范围内有一处干涸池塘,甲公司将原始地貌杂草清理后,在挖方段取土一次性将池塘填平并辗压成型,监理工程师发现后责令甲公司返工处理。
事件三:甲公司编制的沥青混凝土施工方案包括以下要点:
(1)上面层摊铺分左、右幅施工,每幅摊铺采用一次成型的施工方案,2台摊铺机成梯队方式推进,并保持摊铺机组前后错开40~50m距离。
(2)上面层碾压时,初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机。
(3)该工程属于城市主干路,沥青混凝土面层碾压结束后需要快速开放交通,终压完成后拟洒水加快路面的降温速度。
事件四:确定了路面施工质量检验的主控项目及检验方法。
【问题】
<1>.事件一中,建设单位制止甲公司的分包行为是否正确?说明理由。
<2>.指出事件二中的不妥之处,并说明理由。
<3>.指出事件三中的错误之处,并改正。
<4>.写出事件四中沥青混凝土路面面层施工质量检验的主控项目(原材料除外)及检验方法。
34
【背景资料】某施工单位中标承建过街地下通道工程,周边地下管线较复杂。设计采用明挖基坑做法施工,隧道基坑总长80m,宽12m,开挖深度10m,基坑围护结构采用SMW工法桩;基坑沿深度方向设有2道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为钢管支撑(见图),基坑场地地层自上而下依次为:20m厚素填土、厚6m黏质粉土、10m厚砂质粉土,地下水埋深约1.5m,在基坑内布置管井降水。

项目部编制的施工方案明确了下列事项:
(1)基坑围护结构的施工工序为:①→设置导向定位钢板→SMW搅拌机定位→④→施工完毕→⑥;
(2)选用短臂挖掘机及长臂挖掘机直接开挖、出土,自卸运输车运输的土方开挖方案。
施工过程中发生如下事件:
事件一:深层土方开挖时,长臂挖掘机不能开挖,项目部及时改进了基坑土方开挖方案。
事件二:在挖土过程中发现围护结构两处出现严重渗漏现象,渗漏出现泥沙,项目部立即采取堵漏措施予以处理,堵漏处理造成直接经济损失20万元,工期拖延10天,项目部为此向业主提出索赔。
【问题】
<1>.补充基坑围护结构的施工工序中序号①、④、⑥代表的工序名称。
<2>.给出图中A、B构(部)件的名称,并分别简述其功用。
<3>.写出事件一中项目部改进后的深层土方开挖方案。
<4>.项目部提出的索赔是否成立?说明理由。
<5>.给出事件二中项目部堵漏措施的具体步骤。

项目部编制的施工方案明确了下列事项:
(1)基坑围护结构的施工工序为:①→设置导向定位钢板→SMW搅拌机定位→④→施工完毕→⑥;
(2)选用短臂挖掘机及长臂挖掘机直接开挖、出土,自卸运输车运输的土方开挖方案。
施工过程中发生如下事件:
事件一:深层土方开挖时,长臂挖掘机不能开挖,项目部及时改进了基坑土方开挖方案。
事件二:在挖土过程中发现围护结构两处出现严重渗漏现象,渗漏出现泥沙,项目部立即采取堵漏措施予以处理,堵漏处理造成直接经济损失20万元,工期拖延10天,项目部为此向业主提出索赔。
【问题】
<1>.补充基坑围护结构的施工工序中序号①、④、⑥代表的工序名称。
<2>.给出图中A、B构(部)件的名称,并分别简述其功用。
<3>.写出事件一中项目部改进后的深层土方开挖方案。
<4>.项目部提出的索赔是否成立?说明理由。
<5>.给出事件二中项目部堵漏措施的具体步骤。
