2027年二级造价工程师《建设工程计量与计价实务(土木建筑工程)》考前点题卷二
建设工程计量与计价实务(土木建筑工程)
考前点题
共 23 题
9913 次浏览
更新于 2026-09-26
一、单项选择题
下列每小题的选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
民用建筑分()两大部分。
- A.生活建筑和公共建筑
- B.居住建筑和公共建筑
- C.居住建筑和文化建筑
- D.生活建筑和公共建筑
2
调制罩面用的石灰浆不得单独使用,应掺入麻刀和纸筋等以()。
- A.节省石灰
- B.防止开裂
- C.易于施工
- D.增加美观度
3
其他条件一定时混凝土强度随水灰比的增大而()。
- A.增大
- B.不变
- C.降低
- D.不一定
4
试配C35混凝土,容重为2450kg/m3,现已知单位水泥用量428kg,单位用水量182kg,则该混凝土1m3所需的砂石总重量为()kg。
- A.1284
- B.1840
- C.1498
- D.1584
5
下列选项中,不属于建筑立面图基本内容的是()。
- A.画出室内外地面线,房屋的勒脚,外部装饰及墙面分格线
- B.文字说明外墙装修做法
- C.表明各种门、窗位置,代号和编号
- D.标注出详图索引符号
6
在建筑工程中,凡图示沟槽底宽在小于或等于()m,且沟槽长大于槽宽3倍以上的称为沟槽。
- A.3
- B.5
- C.6
- D.7
7
不符合土(石)方回填规定的是()。
- A.地基强夯按设计图示强夯面积,区分夯击能量,夯击遍数以m2计算
- B.管道沟槽回填,以挖方体积减去管径所占体积计算,管径在550mm以下的不扣除管道所占体积
- C.房心回填土,按主墙之间的面积乘以回填土厚度计算
- D.沟槽、基坑回填土,沟槽、基坑回填体积以挖方体积减去设计室外地坪以下埋设砌筑物(包括:基础垫层、基础等)体积计算
8
砖基础施工所需工作面宽度为每边各增加()mm。
- A.250
- B.200
- C.300
- D.150
9
基础与墙身(柱身)的划分,基础与墙身使用不同材料时,位于设计室内地面()mm以内时,以不同材料为分界线。
- A.±300
- B.±450
- C.±500
- D.±600
10
一般桩基础按设计图示()计算。
- A.桩长度(包括桩尖)
- B.桩长度(不包括桩尖)
- C.桩体积(包括桩尖)
- D.桩体积(不包括桩尖)
11
延缓工期会使()提高。
- A.设计费
- B.管理费用
- C.材料费
- D.单体试车费
12
选择施工机械时,首先应该选择()的机械。
- A.租赁
- B.大型
- C.主导工程
- D.进口
13
工程定额按()分类,可以划分为全国统一定额、行业统一定额、地区统一定额、企业定额、补充定额五种。
- A.定额的编制程序和用途
- B.专业
- C.定额反映的生产要素消耗内容
- D.主编单位和管理权限
14
计时观察法中测时法主要适用于测定定时重复的循环工作的工时消耗,是精确度比较高的一种计时观察法,一般可达到()s。
- A.0.2~15
- B.0.5~20
- C.1.5~25
- D.2.0~30
15
根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),在工程量计算中,锚杆计量的单位是( )。
- A.延长米
- B.t
- C.m
- D.m2
二、多项选择题
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分。
16
地下连续墙的工艺流程有()。
- A.配制泥浆护壁法
- B.压力泥浆护壁法
- C.自成泥浆护壁法
- D.负压泥浆护壁法
- E.干泥浆扩壁法
17
土钉支护适用于()。
- A.水位低的地区
- B.水位高的地区
- C.土层为黏土、砂土和粉土
- D.基坑深度一般在15m左右
- E.基坑深度一般在25m左右
18
关于工程造价的作用,说法正确的是()。
- A.工程造价是评价投资效果的重要指标
- B.工程造价是制定投资计划和控制投资的依据
- C.工程造价是合理利益分配和调节产业结构的手段
- D.工程造价是项目决算的依据
- E.工程造价是筹集建设资金的依据
19
计算设备单价的依据包括()等。
- A.机械台班费
- B.材料运杂费
- C.进口设备关税
- D.设备原价
- E.设备运杂费
20
有关墙身高度的计算规定,叙述正确的有()。
- A.出檐宽度超过600mm的外墙,墙身高度应按实砌高度计算
- B.无屋架的内墙墙身高度算至顶棚底另加100mm
- C.有屋架,且室内外均有顶棚的外墙墙身高度,算至屋架下弦底面另加300mm
- D.位于屋架下弦的内墙墙身高度,其高度算至屋架底
- E.无顶棚的外墙墙身高度算至屋架下弦底加200mm
三、案例分析题
根据所给材料回答问题。
21

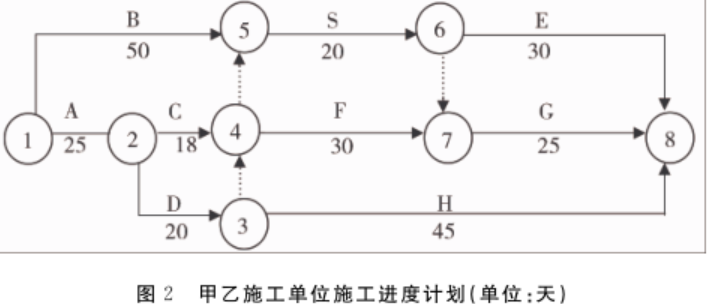

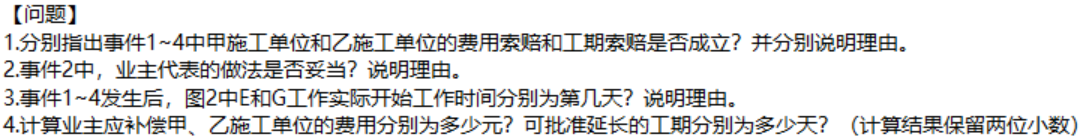

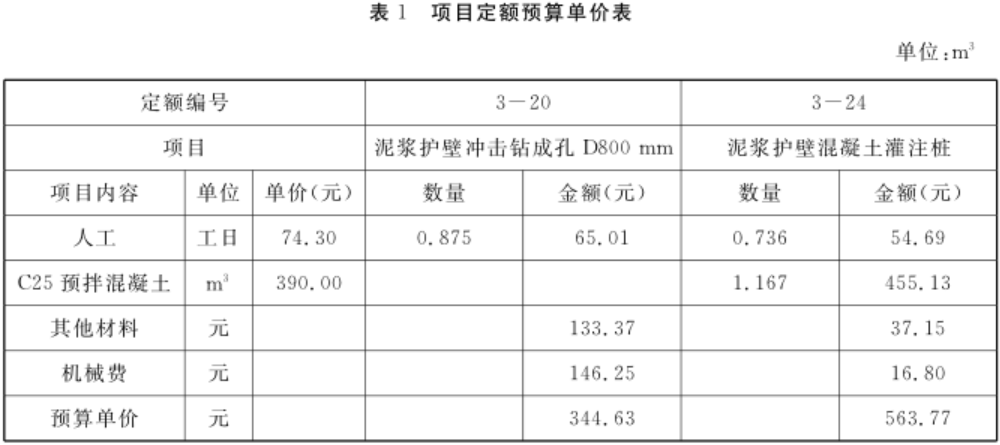

某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费为人材机费之和的10%,利润为人材机费用与管理费之和的6%,规费和税金(营业税)为人材机费管理费和利润之和的9.8%,合同工期为100天。设备安装合同约定:管理费和利润均以人工费为基础,其费率分别为55%、45%。规费和税金(营业税)为人材机费用与管理费和利润之和的9.8%,合同工期为20天。土建施工合同与设备安装合同均约定:人工工日单价为80元/工日,窝工补偿按70%计,机械台班单价按500元/台班,闲置补偿按80%计。甲乙施工单位编制了施工进度计划,获得监理工程师的批准,如图2所示。

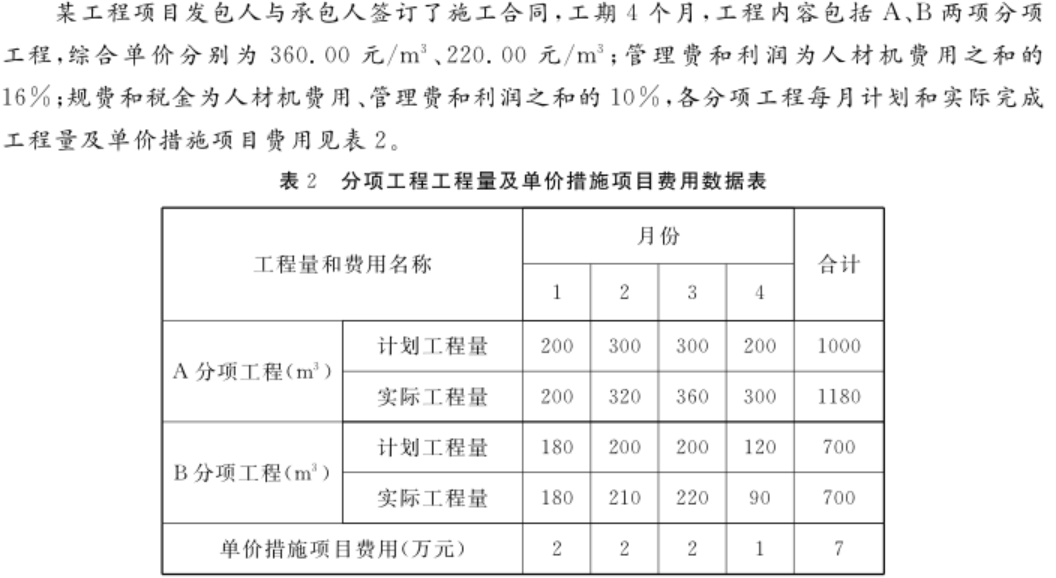

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改加大了基础埋深,该基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出费用索赔和工期索赔。
事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定的时限到现场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工序施工,业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足,位置偏差过大,不符合设计要求。该重新检验导致甲施工单位增加人工30工日,材料费1.2万元,D工作延长2天,甲施工单位及时向业主提供了费用索赔和工期索赔。
事件3:设备安装S工作开始后,乙施工单位发现业主采购的设备配件缺失,业主要求乙施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天。乙施工单位向业主提出费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。
事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备损坏使S工作延长施工工期6天,窝工24个工日。增加安装、调试设备修理费1.6万元,并影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此,甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。

事件1:基础工程A工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改加大了基础埋深,该基础加深处理使甲施工单位增加用工50个工日,增加机械10个台班,A工作时间延长3天,甲施工单位及时向业主提出费用索赔和工期索赔。
事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定的时限到现场验收,也未通知甲施工单位推迟验收时间,在此情况下,甲施工单位进行了隐蔽工序施工,业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足,位置偏差过大,不符合设计要求。该重新检验导致甲施工单位增加人工30工日,材料费1.2万元,D工作延长2天,甲施工单位及时向业主提供了费用索赔和工期索赔。
事件3:设备安装S工作开始后,乙施工单位发现业主采购的设备配件缺失,业主要求乙施工单位自行采购缺失配件。为此,乙施工单位发生材料费2.5万元,人工费0.5万元,S工作时间延长2天。乙施工单位向业主提出费用索赔和工期延长2天的索赔,向甲施工单位提出受事件1和事件2影响工期延长5天的索赔。
事件4:设备安装过程中,由于乙施工单位安装设备故障和调试设备损坏使S工作延长施工工期6天,窝工24个工日。增加安装、调试设备修理费1.6万元,并影响了甲施工单位后续工作的开工时间,造成甲施工单位窝工36个工日,机械闲置6个台班。为此,甲施工单位分别向业主和乙施工单位及时提出了费用和工期索赔。

22

23
