2027年二级造价工程师《土木建筑工程(北京)》模拟试卷一
土木建筑工程(北京)
模拟试卷
共 23 题
457 次浏览
更新于 2026-09-28
一、单选选择题
下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1
斜拉桥主梁施工通常采用( )。
- A.拱架法
- B.无支架安装法
- C.预制拼装法
- D.悬臂拼装法
2
根据《建筑工程建筑面积计算规则》GB/T50353—2013,下列关于建筑面积的计算说法正确的是( )。
- A.建筑物外阳台按其水平投影面积计算
- B. 室外楼梯不计算建筑面积
- C. 建筑物顶部有围护结构的楼梯间,层高超过2.10m的部分计算全面积
- D. 有柱雨篷没有出挑宽度的限制,也不受跨越层数的限制,均计算建筑面积
3
关于预制混凝土楼梯工程量计量的说法,正确的是( )。
- A.以立方米计量,按设计图示尺寸以体积计算,不扣除空心踏步板空洞体积
- B.以平方米计量,按设计图示尺寸以面积计算
- C.以段计量,按设计图示数量计算
- D.以段计量,项目特征必须描述混凝土强度等级
4
预制钢筋混凝土板桩按设计图示( )计算。
- A.桩长度(包括桩尖)
- B.桩长度(不包括桩尖)
- C.桩体积(包括桩尖)
- D.桩体积(不包括桩尖)
5
根据《房屋建筑与装饰工程量计量规范》GB50854—2013,关于管沟石方工程量计算,说法正确的是( )。
- A.按设计图示尺寸以管道中心线长度计算
- B.按设计图示尺寸以截面积计算
- C.有管沟设计时按管底以上部分体积计算
- D.无管沟设计时按截面积计算
6
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013,下列有关分项工程工程量计算,不正确的是( )。
- A.瓦屋面按设计图示尺寸以斜面积计算
- B.膜结构屋面按设计图示尺寸以需要覆盖的水平投影面积计算
- C.屋面排水管按设计室外散水上表面至檐口的垂直距离以长度计算
- D.屋面变形缝防水按设计尺寸以面积计算
7
根据《建设工程工程量清单计价规范》,下列金属结构工程中计量单位按平方米计算的是( )。
- A.钢屋架.钢桁架
- B.钢漏斗.钢管柱
- C.金属网.钢构件
- D.压型钢板楼板.墙板
8
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013规定,关于金属窗工程量计算,说法正确的是( )。
- A.彩板窗按设计图示尺寸以框外围展开面积计算
- B.金属百叶窗按设计图示洞口尺寸以面积计算
- C.金属纱窗按框的净尺寸以面积计算
- D.金属橱窗按设计图示尺寸以框外围展开面积计算
9
根据《房屋建筑与装饰工程工程量计算规范》GB 50854—2013,下列有关措施项目工程量计算规则,叙述正确的是( )。
- A.某多层建筑物的层数为7层(含地下室层数),可计算超高施工增加
- B.某多层建筑物的层数为7层(不含地下室层数),可计算超高施工增加
- C.排.降水的计量单位是天
- D.大型机械进出场及安拆工程量以台班计量
10
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013,当土方开挖底长≤3倍底宽,且底面积≥150m2,开挖深度为0.8m时,清单项目应列为( )。
- A.平整场地
- B.挖一般土方
- C.挖沟槽土方
- D.挖基坑土方
11
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013规定,关于石砌体工程量计算正确的为( )。
- A.挡土墙按设计图示中心线长度计算
- B.勒脚工程量按设计图示尺寸以延长米计算
- C.石围墙内外地坪标高之差为挡土墙墙高时,墙身与基础以较低地坪标高为界
- D.石护坡工程量按设计图示尺寸以体积计算
12
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013,楼地面金属踢脚线工程量应( )。
- A.按设计图示中心线长度计算
- B.按设计图示净长线长度计算
- C.区分不同材料和规格以长度计算
- D.按设计图示长度乘以高度以面积计算
13
根据《建设工程工程量清单计价规范》,实心砖外墙高度的计算,正确的是( )。
- A.坡屋面无檐口天棚的算至屋面板底
- B.坡屋面有屋架且有天棚的算至屋架下弦底
- C.坡屋面有屋架无天棚的算至屋架下弦底另加200mm
- D.平屋面算至钢筋混凝土板顶
14
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013规定,关于现浇混凝土柱的工程量计算正确的为( )。
- A.有梁板的柱按设计图示截面积乘以柱基以上表面或楼板上表面至上一层楼板底面之间的高度以体积计算
- B.无梁板的柱按设计图示截面积乘以柱基以上表面或楼板上表面至柱帽下表面之间的高度以体积计算
- C.框架柱按柱基上表面至柱顶高度以米计算
- D.构造柱按设计柱高以米计算
15
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013,防腐.隔热.保温工程中保温隔热墙面的工程量应( )。
- A.按设计图示尺寸以体积计算
- B.按设计图示以墙体中心线长度计算
- C.按设计图示以墙体高度计算
- D.按设计图示尺寸以面积计算
二、多项选择题
下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
16

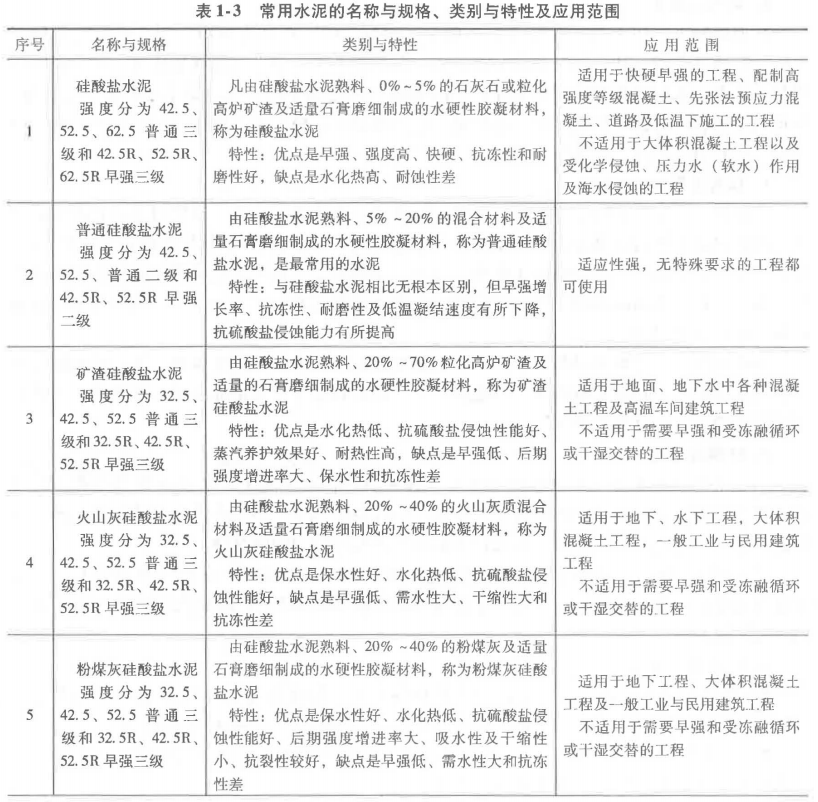

耐热性较差的水泥类型有( )。
- A.硅酸盐水泥
- B. 普通硅酸盐水泥
- C. 矿渣硅酸盐水泥
- D. 火山灰质硅酸盐水泥
- E. 粉煤灰硅酸盐水泥
17
下列关于工程量清单计算规则,叙述正确的有( )。
- A.预制混凝土楼梯按设计图示尺寸以体积计算(扣空心)
- B.灰土挤密桩按设计图示尺寸以桩长(包括桩尖)计算
- C.石材“勒脚”按设计图示尺寸以面积计算
- D.保温隔热墙按设计图示尺寸以面积计算
- E.砖地沟按设计图示尺寸以面积计算
18
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013,关于装饰工程量计算,说法正确的有( )。
- A.自流坪地面按图示尺寸以面积计算
- B.整体面层按设计图示尺寸以面积计算
- C.块料踢脚线可按延长米计算
- D.石材台阶面装饰设计图示以台阶最上层踏步外沿以外水平投影面积计算
- E.塑料板楼地面按设计图示尺寸以面积计算
19
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013的有关规定,下列项目工程量清单计算时,以数量为计量单位的有( )。
- A.镜面玻璃
- B.灯箱
- C.金属旗杆
- D.塑料装饰线
- E.金属字
20
计算人工.材料.机具台班消耗量及费用的依据,包括( )等。
- A.设计文件
- B.预算定额
- C.概算指标
- D.概算定额
- E.可行性研究报告
三、案例分析题
根据所给材料回答问题。
21

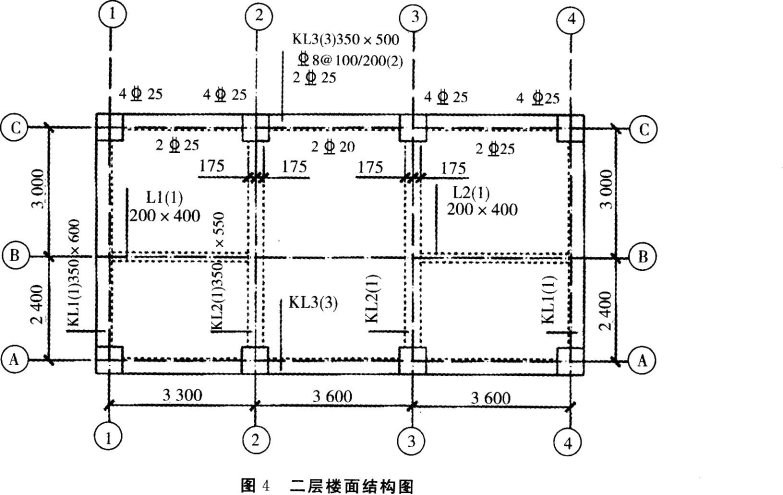

某工业建筑,全现浇框架结构,地下一层,地上三层。柱.梁.板均采用非泵送预拌C30砼,模板采用复合木模板。其中二层楼面结构如图4所示。已知柱截面尺寸均为600mm×600mm;一层楼面结构标高-0.030m;二层楼面结构标高4.470m,现浇楼板厚120mm;轴线尺寸为柱中心线尺寸。(要求管理费费率.利润费率标准按建筑工程三类标准执行)

【问题】
1.按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)计算一层柱及二层楼面梁.板的混凝土工程量。
2.按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)要求,编制一层柱及二层楼面梁.板的混凝土分部分项工程量清单。

【问题】
1.按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)计算一层柱及二层楼面梁.板的混凝土工程量。
2.按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)要求,编制一层柱及二层楼面梁.板的混凝土分部分项工程量清单。
22

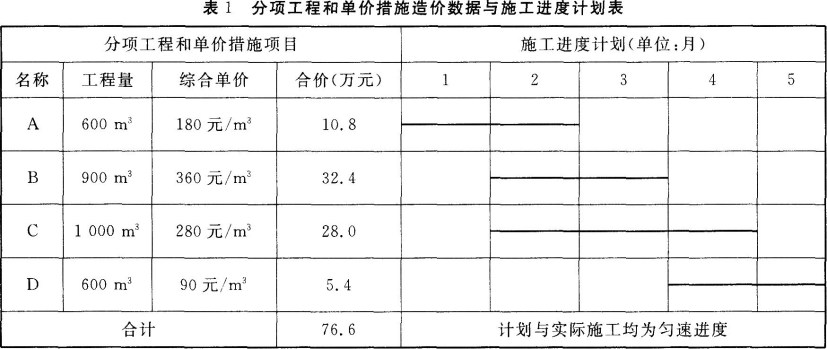

某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表1所示;总价措施项目费用9万元(其中含安全文明施工费用3万元);暂列金额12万元。管理费用和利润为人材机费用之和的15%。规费和税金为人材机费用与管理费.利润之和的10%。

有关工程价款结算与支付的合同约定如下:
1.开工前发包人向承包人支付签约合同价(扣除总价措施费与暂列金额)的20%作为预付款,预付款在第3.4个月平均扣回;
2.安全文明施工费工程款于开工前一次性支付;除安全文明施工费之外的总价措施项目费用工程款在开工后的前3个月平均支付;
3.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;
4.发包人按每次承包人应得的工程款的85%支付;
5.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付;
6.C分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80元/m3,乙种材料用量为400m3,投标报价为40元/m3。工程款逐月结算时,甲种材料按实际购买价格调整,乙种材料当购买价在投标报价的±5%以内变动时,C分项工程的综合单价不予调整,变动超过±5%以上时,超过部分的价格调整至C分项综合单价中。
该工程如期开工,施工中发生了经承发包双方确认的以下事项:
(1)B分项工程的实际施工时间为2~4月;
(2)C分项工程甲种材料实际购买价为85元/m3,乙种材料的实际购买为50元/m3;
(3)第4个月发生现场签证零星工费用2.4万元。
【问题】
1.合同价为多少万元?预付款是多少万元?开工前支付的措施项目款为多少万元?(计算结果均保留三位小数)
2.求C分项工程的综合单价是多少元/m3?三月份完成的分部和单价措施费是多少万元?3月份业主支付的工程款是多少万元?(计算结果均保留三位小数)
3.列式计算第3月末累积分项工程和单价措施项目拟完成工程计划费用.已完成工程费用,并分析进度偏差(投资额表示)与费用偏差。(计算结果均保留三位小数)
4.除现场签证费用外,若工程实际发生其他项目费用8.7万元,试计算工程实际造价及竣工结算价款。(计算结果均保留三位小数)

有关工程价款结算与支付的合同约定如下:
1.开工前发包人向承包人支付签约合同价(扣除总价措施费与暂列金额)的20%作为预付款,预付款在第3.4个月平均扣回;
2.安全文明施工费工程款于开工前一次性支付;除安全文明施工费之外的总价措施项目费用工程款在开工后的前3个月平均支付;
3.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;
4.发包人按每次承包人应得的工程款的85%支付;
5.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付;
6.C分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80元/m3,乙种材料用量为400m3,投标报价为40元/m3。工程款逐月结算时,甲种材料按实际购买价格调整,乙种材料当购买价在投标报价的±5%以内变动时,C分项工程的综合单价不予调整,变动超过±5%以上时,超过部分的价格调整至C分项综合单价中。
该工程如期开工,施工中发生了经承发包双方确认的以下事项:
(1)B分项工程的实际施工时间为2~4月;
(2)C分项工程甲种材料实际购买价为85元/m3,乙种材料的实际购买为50元/m3;
(3)第4个月发生现场签证零星工费用2.4万元。
【问题】
1.合同价为多少万元?预付款是多少万元?开工前支付的措施项目款为多少万元?(计算结果均保留三位小数)
2.求C分项工程的综合单价是多少元/m3?三月份完成的分部和单价措施费是多少万元?3月份业主支付的工程款是多少万元?(计算结果均保留三位小数)
3.列式计算第3月末累积分项工程和单价措施项目拟完成工程计划费用.已完成工程费用,并分析进度偏差(投资额表示)与费用偏差。(计算结果均保留三位小数)
4.除现场签证费用外,若工程实际发生其他项目费用8.7万元,试计算工程实际造价及竣工结算价款。(计算结果均保留三位小数)
23
某建设项目,业主将其中一个单项工程通过工程量清单计价方式招标确定了中标单位,双方签订了施工合同,工期为6个月。每月分部分项工程项目和单价措施项目费用见表1。

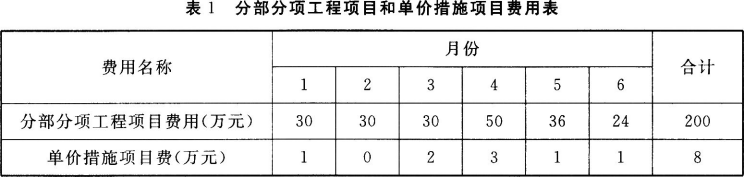

总价措施项目费用为12万元(其中安全文明施工费用6.6万元);其他项目费用包括:暂列金额为10万元,业主拟分包的专业工程暂估价为28万元,总包服务费用按5%计算;管理费和利润以人材机费用之和为基数计取,计算费率为8%;规费和税金以分部分项工程项目费用.措施项目费用.其他项目费用之和为基数计取,计算费率为10%。
施工合同中有关工程款结算与支付的约定如下:
(1)开工前,业主向承包商支付预付款,包括暂列金额和安全文明施工费用后的签约合同价的20%以及安全文明施工费用的60%。预付款在合同期后3个月从应付工程款中平均扣回;
(2)开工后,安全文明施工费用的40%随工程进度款在第1个月支付,其余总价措施费用在开工后的前4个月随工程进度款平均支付;
(3)工程进度款按月结算,业主按承包商应得工程进度款的90%支付;
(4)其他项目费用按实际发生额与当月发生的其他工程款同期结算支付;
(5)当分部分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1);
(6)施工期间材料价格上涨幅度超过基期价格5%及以内费用由承包商承担,超过5%以上的部分由业主承担;
(7)工程竣工结算时扣留3%的工程质量保证金,其余工程款一次性结清。
施工期间,经监理人核实及业主确认的有关事项如下:
(1)第3个月发生合同外零星工作,现场签证费用4万元(含管理费和利润);某分项工程因涉及变更增加工程量20%(原清单工程量400m3,综合单价180元/m3),增加相应单价措施费用1万元,对工期无影响;
(2)第4个月业主的专业分包工程完成,实际费用22万元;另有某分项工程的某种材料价格比基期价格上涨12%(原清单中,该材料数量300m2,材料价格200元/m2)。
【问题】
1.该单项工程签约合同价为多少万元?业主在开工前应支付给承包商的预付款为多少万元?开工后第1个月应支付的安全文明施工费工程款为多少万元?
2.第3个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
3.第4个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
4.假设该单项工程实际总造价比签约合同价增加了30万元,在竣工结算时业主应支付承包商的工程结算款应为多少万元?(计算结果有小数的保留三位小数)

总价措施项目费用为12万元(其中安全文明施工费用6.6万元);其他项目费用包括:暂列金额为10万元,业主拟分包的专业工程暂估价为28万元,总包服务费用按5%计算;管理费和利润以人材机费用之和为基数计取,计算费率为8%;规费和税金以分部分项工程项目费用.措施项目费用.其他项目费用之和为基数计取,计算费率为10%。
施工合同中有关工程款结算与支付的约定如下:
(1)开工前,业主向承包商支付预付款,包括暂列金额和安全文明施工费用后的签约合同价的20%以及安全文明施工费用的60%。预付款在合同期后3个月从应付工程款中平均扣回;
(2)开工后,安全文明施工费用的40%随工程进度款在第1个月支付,其余总价措施费用在开工后的前4个月随工程进度款平均支付;
(3)工程进度款按月结算,业主按承包商应得工程进度款的90%支付;
(4)其他项目费用按实际发生额与当月发生的其他工程款同期结算支付;
(5)当分部分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1);
(6)施工期间材料价格上涨幅度超过基期价格5%及以内费用由承包商承担,超过5%以上的部分由业主承担;
(7)工程竣工结算时扣留3%的工程质量保证金,其余工程款一次性结清。
施工期间,经监理人核实及业主确认的有关事项如下:
(1)第3个月发生合同外零星工作,现场签证费用4万元(含管理费和利润);某分项工程因涉及变更增加工程量20%(原清单工程量400m3,综合单价180元/m3),增加相应单价措施费用1万元,对工期无影响;
(2)第4个月业主的专业分包工程完成,实际费用22万元;另有某分项工程的某种材料价格比基期价格上涨12%(原清单中,该材料数量300m2,材料价格200元/m2)。
【问题】
1.该单项工程签约合同价为多少万元?业主在开工前应支付给承包商的预付款为多少万元?开工后第1个月应支付的安全文明施工费工程款为多少万元?
2.第3个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
3.第4个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
4.假设该单项工程实际总造价比签约合同价增加了30万元,在竣工结算时业主应支付承包商的工程结算款应为多少万元?(计算结果有小数的保留三位小数)
