2027年一级建造师《铁路工程管理与实务》考前点题卷一

铁路工程管理与实务 考前点题 共 35 题 3767 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
在隧道相向开挖施工中,由于测量误差,导致具有相同贯通里程的中线点在空间不相重合,此两点在空间的闭合差称为( )误差。
  • A.允许
  • B.测量
  • C.施工
  • D.贯通
2
铁路工程施工测量中测量仪器设备及工具必须( )。
  • A.定期(一般为2年)到国家计量部门进行检定,取得合格证书后方可使用
  • B.定期(一般为1年)到国家计量部门进行检定,取得合格证书后方可使用
  • C.定期(一般为1年)到国家计量部门进行检定即可
  • D.定期(一般为2年)到国家计量部门进行检定即可
3
硬化混凝土的抗硫酸盐侵蚀性能主要与( )有关。
  • A.水胶比
  • B.灰砂比
  • C.水泥品种
  • D.骨料级配
4
在桩基混凝土无损检测中,操作简便,检测快速,结果较为精确的检测方法是( )。
  • A.回弹法
  • B.钻芯法
  • C.拔出法
  • D.小应变法
5
在水泥使用中,对其质量有怀疑时应采取的措施是( )。
  • A.退货
  • B.报废
  • C.复验
  • D.降低等级使用
6
下列地基处理方法中,施工前必须要进行工艺性试验的是( )。
  • A.碎石桩
  • B.塑料排水板
  • C.堆载预压
  • D.换填
7
路堑锚杆挡土墙施工步骤是( )。
  • A.自上往下
  • B.自下往上
  • C.自中间向两端
  • D.自两端向中间
8
土质边坡挂网锚喷防护施工时,锚杆孔施工完成后应( ),然后安设锚杆。
  • A.直接注浆
  • B.先用清水冲洗再注浆
  • C.先用高压风吹洗再注浆
  • D.先用石灰水冲洗再注浆
9
下列关于清孔作业的说法中,错误的是( )。
  • A.清孔过程中应及时向孔内注清水
  • B.成孔检查合格后应立即进行清孔
  • C.换浆法清孔用于正循环旋转钻机
  • D.采用加大钻孔深度方式代替清孔
10
盖板涵涵顶填土时,填筑厚度至少超过( )后,方可通行大型机械。
  • A.1倍涵宽
  • B.1倍涵长
  • C.0.85m
  • D.1.0m
11
营业线桥涵顶进施工的防护,吊轨法一般应用于桥涵孔径小于( ),处于直线地段,路基土质较好的线路加固。
  • A.2m
  • B.3m
  • C.4m
  • D.5m
12
先张法预应力混凝土简支梁预制施工中,当桥面钢筋及预埋件安装工作完成后,下一道工序是( )。
  • A.张拉预应力束
  • B.浇筑混凝土
  • C.安装端头模板
  • D.安装梁体钢筋
13
铁路隧道初期支护是在开挖后进行的径向支护,其基本施工方法是( )施工。
  • A.喷射混凝土
  • B.锚喷
  • C.格栅
  • D.拱架
14
关于台阶法循环进尺,下列说法正确的是( )。
  • A.V、VI级围岩上台阶循环进尺不宜超过2榀钢架设计间距
  • B.Ⅳ、V级围岩下台阶循环进尺不宜超过1榀钢架设计间距
  • C.Ⅲ级围岩循环进尺不宜超过5.0m
  • D.初期支护设计钢架未封闭成环的隧道,仰拱一次开挖长度不宜大于3m
15

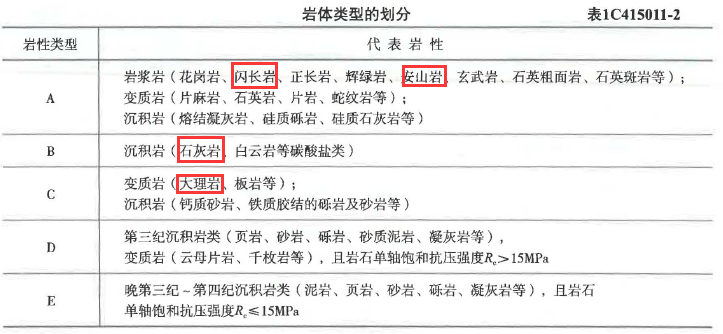

根据铁路隧道岩体类型划分标准,下列岩石中属于B类岩石的是( ):
  • A.闪长岩
  • B.安山岩
  • C.石灰岩
  • D.大理岩
16
铁路铺轨作业连接钢轨时,必须按规定预留( )。
  • A.起道量
  • B.拨道量
  • C.落道量
  • D.轨缝量
17
下列关于铁路建设项目架子队组建程序说法错误的是( )。
  • A.公司根据中标工程任务等情况,确定架子队数量及人员规模
  • B.架子队根据项目经理部指定的作业任务合理设置作业班组
  • C.项目经理部在工程开工前应明确架子队内部机构设置
  • D.项目经理部与劳务承包企业依法签订劳务承包合同
18
铁路工程项目施工进度的关键节点工期中,以轨道工程铺通并能行车为目标的工期是( )。
  • A.站前工期
  • B.站后工期
  • C.线下工期
  • D.线上工期
19
铁路建设项目申请国家验收应在初步验收合格且初期运营( )后进行。
  • A.3个月
  • B.6个月
  • C.1年
  • D.2年
20
铁路线路两侧应当设立铁路线路安全保护区。城市郊区居民居住区高速铁路的安全保护范围为( )m,其他铁路为( )m。
  • A.12,10
  • B.10,8
  • C.15,12
  • D.20,15

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
铁路工程项目的关键测量科目实行彻底换手测量时,须更换( )。
  • A.测量人员
  • B.测量仪器
  • C.计算资料
  • D.测控点位
  • E.测量程序
22
关于水泥试验结果评定,下列说法正确的有( )。
  • A.细度不符合标准规定为不合格水泥
  • B.终凝时间不符合标准规定为废品
  • C.初凝时间不符合标准规定为废品
  • D.掺合料超过最大限量的为不合格水泥
  • E.安定性不符合标准的为不合格水泥
23
在边坡高度大于20m地段,对于岩质软弱松散的傍山路堑,施工作业措施包括( )。
  • A.分级开挖
  • B.分级支挡
  • C.分级防护
  • D.坡脚预加固
  • E.逐层顺坡开挖
24
圆形涵洞顶进应连续施工,当顶进过程中遇到下列( )情况之一时,应停止顶进,迅速采取措施处理完善后,再继续顶进。
  • A.管前挖土长度,在铁路道床下超越管端以外5cm
  • B.后背倾斜或严重变形
  • C.顶柱发生扭曲现象
  • D.管位偏差过大
  • E.顶力超过管口允许承受能力发生损伤
25
下列关于沉井制作的说法正确的是( )。
  • A.在浅水中或可能被水淹没的旱地,应筑岛制作沉井
  • B.筑岛材料应用透水性较小的黏性土
  • C.岛面应高出施工水位0.5m以上,有流冰时应适当加高
  • D.调整垫木高程时,应在其下垫塞木块、木片或石块等物
  • E.底节沉井混凝土强度达到设计强度等级70%以上方可拆除隔墙底面和刃脚斜面的模板和支撑
26
在营业线桥梁改建施工中,加高桥梁墩台的方法包括( )。
  • A.砂浆垫高支座法
  • B.抬梁加高支座法
  • C.托盘加高施工法
  • D.抬高地基施工法
  • E.加厚桥梁面层法
27
铁路隧道围岩级别应在围岩基本分级的基础上,结合隧道工程的特点,进行围岩级别修正的因素有( )。
  • A.岩体整体性状态
  • B.地下水出水状态
  • C.初始地应力状态
  • D.结构面产状状态
  • E.开挖前稳定状态
28
下列符合铺轨基地建设要求的有( )。
  • A.铺轨基地宜设置在新建车站区域
  • B.基地设施宜永临结合,少占农田
  • C.铺轨基地内,应当修建消防通道
  • D.临时设施设置应避免影响站后工程
  • E.基地电器设备应加装安全保护装置
29
无缝线路有下列( )情况时,应放散或调整应力后重新锁定。
  • A.实际锁定轨温超出设计锁定轨温范围
  • B.钢轨产生不正常的过量伸缩
  • C.无缝线路固定区钢轨出现严重的不均匀位移
  • D.原因不明,施工时按设计规定锁定的线路
  • E.同一设计锁定轨温的长轨条最高与最低锁定轨温之差大于10℃
30
地质为强风化岩层、土质、砂质的钻孔桩基础,成孔施工宜采用的机械有( )。
  • A.正循环冲击钻机
  • B.反循环冲击钻机
  • C.回旋钻机
  • D.旋挖钻机
  • E.冲抓钻机

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31
背景资料:
某集团公司施工总承包某新建铁路某标段工程。该工程设计标准时速160km/h,为有砟轨道的客货共线。工程内容包括路基、桥涵、隧道工程,不包括轨道、铺架、“四电”和站房工程。隧道为单线隧道。岐山1号隧道为Ⅲ级围岩,岐山2号隧道为Ⅳ级围岩。主要结构物位置及隧道中心里程如下图所示。

题目图片
问题:
<1>.根据背景资料,合理划分该标段工程的施工工区并给出施工范围。
<2>.根据背景资料,合理配备顺河特大桥所在工区的施工队伍。
<3>.根据背景资料,分别给出岐山1号、2号隧道的掘进方案。
<4>.岐山2号隧道施工需要投入哪些主要机械设备?
<5>.针对背景资料,给出岐山1号隧道施工流程。
32
背景资料:
某工程公司项目部承担位于南方某省的铁路桥梁工程项目施工,该桥由3联3跨32.7m的预应力混凝土连续箱梁组成,箱梁采用支架现浇施工。施工期在6~9月份。
劳务队由一直担任隧道施工任务的劳务人员组成。项目部口头承诺劳务费按考勤工天结算。劳务队进场后,项目部技术人员组织召开过一次劳务骨干人员会议,对技术要求和质量标准进行了宣讲。
在施工过程中,水泥采用普通硅酸盐水泥,混凝土采用集中拌合,混凝土坍落度实测值范围为12~24cm,箱梁浇筑后自然通风养护。
在第1联箱梁浇筑完毕拆模后,经检查发现腹板部位有3处金属波纹管存在堵孔,腹板表面存在裂纹、蜂窝现象。
问题:
<1>.根据背景资料,指出该项目施工质量控制要点。
<2>.为防止金属波纹管堵孔,应采取哪些技术防范措施?
<3>.指出背景资料中可能导致质量缺陷的不妥做法,并说明理由。
33
背景资料:
某铁路桥梁工程结构设计如下:桥墩基础采用直径为1.5m,桩长25~30m的钻孔桩,低桩承台;桥梁下部结构为一般墩台。地质条件如下:原地面往下依次为黏土、砂性土。其中靠岸的6个桥墩桩基所处位置无地下水。施工前和施工过程中发生以下情况:
事件一,承包人配置的桩基成孔设备有冲击钻和正循环回旋钻机。拟将靠岸桥墩桩基的6个无地下水的桩基成孔任务分包给某施工队,采用人工挖孔方式。为了加快施工进度,该施工队将某墩设计的全部4个桩基同时挖孔。
事件二,某天上午7时,开始对1根水下混凝土桩浇筑,11点30分突降大雨,施工人员为避雨对该桩稍作防雨处理后即离开,13点雨停后继续浇筑,下午5点30分在测出顶面混凝土高出设计标高50cm后停止浇筑。
事件三,该桥梁一侧桥台基础施工过程中,发现施工图纸中该桥台胸墙结构尺寸标注错误,如按图施工可能导致将来梁片架设时位置不足。由于工期紧张,施工单位自行将桥台胸墙边缘位置调整后施工,然后上报驻地监理工程师。
事件四,施工中所用水泥由建设单位组织供应,项目部管理人员认为可以放心使用,不必再按批次进行进场质量检验。驻地监理工程师在抽检某批水泥时发现该批水泥安定性指标不合格。项目经理说:实在不行,可将该批水泥降级使用。
问题:
<1>.针对事件一应采用何种成孔设备。并说明理由。
<2>.针对事件一中人工挖孔桩施工安排,指出该施工队做法的不妥之处。
<3>.针对事件二,指出灌注桩施工做法的错误之处,并说明理由。
<4>.针对事件三,施工单位自行调整胸墙边缘位置的做法是否正确?如不正确,应如何处理。
<5>.针对事件四,项目经理的说法是否正确?并说明理由。
34
背景资料:
某项目部承担一段位于北方的铁路线下工程施工,施工内容包括路基、桥涵和隧道。路基填筑除利用隧道弃碴外,均为借土填方路基,有800m长度的路基填筑高度达10m,取土场至工地道路穿越村镇。
桥涵均为扩大基础,个别基础开挖深度达到6.5m,地质为砂黏土,覆盖层8~10m。墩台身最高10m,无特殊结构。桥梁跨越的河道,水流较慢,施工期水深为2m,河面宽40m,跨河主跨为32m。
隧道除洞口60m为Ⅳ级围岩外,其余均为Ⅱ、Ⅲ级围岩。隧道基本无水,无不良地质,洞口段采取长管棚法进洞施工。
项目部进场后,对隧道的施工场地进行了初步布置,进出口场地充足且较为平坦,场地内规划了营房区、变电配电区、高山水池区、混凝土拌合区、炸药库。
桥梁铺架工作完成后,进行四电工程施工,在进行接触网施工前,接触网施工单位对桥梁接口进行了检查。
问题:
<1>.根据背景资料,指出该项目有哪些施工安全控制重点。
<2>.指出隧道洞口段的开挖方法。
<3>.背景资料中隧道洞口平面布置还缺少哪些重要区域?
<4>.针对背景资料,给出跨河桥墩基础开挖采取的施工措施。
<5>.指出接触网施工中桥梁接口检查内容?
35
背景资料:
某施工单位中标一铁路既有线提速改造工程。工程内容包括:路基、桥梁、隧道、机械铺轨(25米轨)、架梁(不包括梁的预制)及车站改造等。全线有双线桥梁3座,均为32米简支T梁,桩基础(旱桥):双线隧道1座/3820米,均为Ⅰ、Ⅱ、Ⅲ级围岩,洞内有一断层破碎带,无其它不良地质:路基土石方共68万立方米;既有线拆除的钢轨可用于新铺线路中。
本工程总工期为22个月,其中线下工程工期为20个月。该施工单位成立了项目部,在施工组织方面,将线下工程划分为3个工区,并安排了施工队,制定了施工技术方案。
题目图片
问题:
<1>.在铺架基地平面布置中,铺轨施工应布置哪些场区?
<2>.简述本工程合理的铺架顺序,并说明理由。
<3>.铺架基地宜设置在什么位置?并说明理由。
<4>.根据背景资料,合理安排隧道工程的工作面数量,并说明理由。
<5>.简述隧道破碎带的施工方案。
