2027年一级建造师《铁路工程管理与实务》预测试卷二

铁路工程管理与实务 预测试卷 共 35 题 3767 次浏览 更新于 2026-09-26
下载试卷(PDF)

一、单项选择题

每题1分,共20题,共20分。下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1
隧道超前地质预报最直观的方法是( )。
  • A.地质雷达
  • B.红外线探测
  • C.地震波探测
  • D.超前钻探
2
铁路铺轨作业连接钢轨时,必须按规定预留( )。
  • A.起道量
  • B.拨道量
  • C.轨缝量
  • D.延伸量
3
现阶段广泛应用于软弱地层中修建隧道以及各种管道的施工方法是( )。
  • A.钻爆法
  • B.沉管法
  • C.新奥法
  • D.盾构法
4
细骨料按细度模数分为粗砂、中砂、细砂、特细砂。其中粗砂的细度模数为( )。
  • A.4.4~3.8
  • B.3.7~3.1
  • C.3.2~2.3
  • D.2.2~1.6
5
影响拌和混凝土流动性的主要因素是( )。
  • A.水泥品种
  • B.水泥用量
  • C.混凝土单方用水量
  • D.混凝土含砂率
6
在桩基混凝土无损检测中,操作简便,检测快速,结果较为精确的检测方法是( )。
  • A.回弹法
  • B.钻芯法
  • C.拔出法
  • D.小应变法
7
在石料缺乏地区,对地基承载力较低的土质路基,其支挡形式宜采用( )挡土墙。
  • A.重力式
  • B.短卸荷板式
  • C.悬臂式
  • D.锚杆式
8
隧道初期支护采用钢拱架的主要作用是( )。
  • A.支承加固围岩
  • B.减缓围岩风化
  • C.填平补强围岩
  • D.限制围岩变形
9
隧道相向开挖施工中,由于各项测量都存在误差,导致具有相同贯通里程的中线点在空间不相重合,此两点在空间的闭合差称为( )误差。
  • A.允许
  • B.测量
  • C.施工
  • D.贯通
10
下列隧道地段必须进行地表下沉量测的是( )。
  • A.双线隧道、Ⅵ级围岩、埋深30m
  • B.双线隧道、Ⅱ级围岩、埋深20m
  • C.单线隧道、Ⅵ级围岩、埋深25m
  • D.单线隧道、Ⅱ级围岩、埋深15m
11
对于平地下切、短而浅的一般土石路堑应采用( )开挖方法。
  • A.全断面
  • B.横向台阶
  • C.逐层顺坡
  • D.纵向台阶
12
高压旋喷桩旋喷作业完成后,桩顶凹穴应及时用( )补平。
  • A.砂子
  • B.碎石
  • C.石灰土
  • D.水泥浆
13
对需大型机械作业进行线路大中修时,施工天窗不应少于( )min。
  • A.60
  • B.70
  • C.90
  • D.180
14
当某盘预应力钢丝拉力(含伸长率)和( )试验结果中有一项不合格时,除该盘钢丝应判为不合格外,还应从未试验的同批次钢丝中取双倍复检。
  • A.外观检查
  • B.反复弯曲试验
  • C.松弛性能
  • D.极限抗压强度
15
铁路线路两侧应当设立铁路线路安全保护区。城市郊区居民居住区高速铁路的安全保护范围为( )m,其他铁路为( )m。
  • A.12,10
  • B.10,8
  • C.15,12
  • D.20,15
16
对营业线桥涵施工引起的线路加固工程,施工单位在与( )签订施工安全协议后方可施工。
  • A.建设单位
  • B.监理单位
  • C.设备管理单位
  • D.地方政府
17
下列地基处理方法中,施工前必须要进行工艺性试验的是( )。
  • A.碎石桩
  • B.抛石挤淤
  • C.堆载预压
  • D.换填
18
盖板涵涵顶填土时,填筑厚度至少超过( )后,方可通行大型机械。
  • A.1倍涵宽
  • B.1倍涵长
  • C.0.85m
  • D.1.0m
19
某新建铁路建设项目发生一起工程质量事故,造成直接经济损失150万元,并对铁路建设安全、工期、投资等产生一般影响。根据《铁路建设工程质量事故调查处理规定》,该事故等级属于( )事故。
  • A.一般
  • B.较大
  • C.重大
  • D.特别重大
20
中等跨度钢梁在河中不易设置临时支墩的情况下,应采用( )拼装方式。
  • A.全悬臂
  • B.半悬臂
  • C.中间合龙悬臂
  • D.平衡悬臂

二、多项选择题

每题2分,共10题,共20分。下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。

21
线路复测的工作内容包括( )。
  • A.中线测量
  • B.基平测量
  • C.放样测量
  • D.中平测量
  • E.横断面测量
22
对于混凝土强度检测具有轻微破坏性的检测方法包括( )。
  • A.超声法
  • B.回弹法
  • C.拔出法
  • D.钻芯法
  • E.地质雷达法
23
铁路工程项目的关键测量科目实行彻底换手测量时,须更换( )。
  • A.测量人员
  • B.测量仪器
  • C.计算资料
  • D.测控点位
  • E.测量程序
24
对有抗冻要求的构筑物,其混凝土可使用的水泥品种有( )。
  • A.硅酸盐水泥
  • B.普通硅酸盐水泥
  • C.快硬硅酸盐水泥
  • D.矿渣水泥
  • E.火山灰水泥
25
混凝土理论配合比试配工作需要确定的关键参数是( )。
  • A.水灰比
  • B.水泥用量
  • C.骨料用量
  • D.单方用水量
  • E.含砂率
26
地质为强风化岩层、土质、砂质的钻孔桩基础,成孔施工宜采用的机械有( )。
  • A.正循环冲击钻机
  • B.反循环冲击钻机
  • C.回旋钻机
  • D.旋挖钻机
  • E.冲抓钻机
27
在边坡高度大于20m地段,对于岩质软弱松散的傍山路堑,施工作业措施包括( )。
  • A.分级开挖
  • B.分级支挡
  • C.分级防护
  • D.坡脚预加固
  • E.逐层顺坡开挖
28
对有滑坡体的特殊路基地段,宜采用的支挡结构有( )。
  • A.抗滑桩
  • B.桩板式挡土墙
  • C.加筋挡土墙
  • D.锚碇板挡土墙
  • E.锚杆挡土墙
29
对于水泥质量检验,必须进行试验的项目有( )。
  • A.抗渗性
  • B.细度
  • C.凝结时间
  • D.安定性
  • E.胶砂强度
30
铁路路堤填筑应按三阶段、四区段、八流程的工艺组织施工。下列选项中属于“八流程”内容的有( )。
  • A.施工测量
  • B.地基处理
  • C.填料选择
  • D.摊铺整平
  • E.洒水晾晒

三、案例分析题

共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分。

31

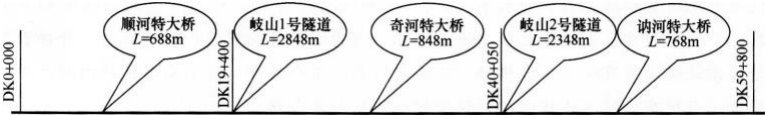

某集团公司施工总承包某新建铁路某标段工程。该工程设计标准时速160km/h,为有砟轨道的客货共线。工程内容包括路基、桥涵、隧道工程,不包括轨道、铺架、“四电”和站房工程。隧道为单线隧道。岐山1号隧道为Ⅲ级围岩,岐山2号隧道为Ⅳ级围岩。主要结构物位置及隧道中心里程如下图所示。
题目图片
问题:
<1>.根据背景资料,合理划分该标段工程的施工工区并给出施工范围。
<2>.根据背景资料,合理配备顺河特大桥所在工区的施工队伍。
<3>.根据背景资料,分别给出岐山1号、2号隧道的掘进方案。
<4>.岐山2号隧道施工需要投入哪些主要机械设备?
<5>.针对背景资料,给出岐山1号隧道施工流程。
32
某项目部承担一座铁路特大桥施工,施工内容包括:基础、墩台、制梁、架梁、铺轨。特大桥中间一跨,跨越一条正在运营的单线铁路。
特大桥基础为钻孔灌注桩,桥下地质为砂黏土,局部有砂层。墩台身为实体墩台,高度15~20m,梁体为32mT形简支梁。
指导性施工组织设计中要求:钻孔桩采用正循环回转钻机成孔,导管法灌注混凝土桩体;墩台采用钢模板模筑法施工;T形简支梁采取现场集中制梁方案,双导梁法架设。
项目部进场后,有以下事件发生:

事件一,编制特大桥施工流程如下图。
题目图片
事件二,首片预制梁体拆模后,发现梁体两端的马蹄部位发生轻微蜂窝麻面。
问题:
<1>.根据背景资料,指出特大桥施工中的安全、质量控制重点。
<2>.指出事件一中A、B、C代表的施工工序。
<3>.针对事件二,从技术方面指出发生质量问题可能的原因。
<4>.针对事件二中出现的质量问题,给出补救措施。
33
某施工企业承建一客运专线A标,标段全长70公里,合同工期30个月。其主要工程有:桥梁22座,均为明挖基础,上部结构有一座桥主跨为2×96m钢桁梁,其余均为32m箱梁,共680孔;隧道5座,围岩均为Ⅲ、Ⅳ级石灰岩,其中最长一座隧道长度为5.3公里;车站一座,站场土石方100万m³,区间土石方1200万m³,涵洞160座;CRTS1型板式无砟轨道。车站位于标段中部,东段分别有箱梁400孔,钢桁梁2孔,钢桁梁桥(可过箱梁)距车站3公里;西段有箱梁280孔,其中在长隧道西端有50孔。
施工过程中发生以下情况:
事件一,由于工期较紧,投标施组中拟建两个预制梁场。进场后,项目经理部经过现场认真考查,发现在车站附近和长隧道东端两处具备建梁场条件,且长隧道西端50孔梁具备移动模架现浇施工条件。
事件二,为了保证安全施工生产,项目经理部安排由工程技术部、安全质量部参加,安全质量部负责编制了安全应急预案,并经其他部门会签,总工程师审批后正式下发执行。
事件三,施工队伍进场后,长隧道采取进出口两个工作面开挖,在两工作面相距10m时,两隧道施工架子队进行紧张地冲刺施工,以迎接项目部的贯通庆典活动。就在此时,在进口端掌子面钻孔的2名工人随着一声突如其来的爆炸而被掉石砸成重伤,发生安全事故。
事件四,在CRTS1型板式无砟轨道板安装前,项目经理部对线下工程的强度、平整度进行了检测,经检测合格后即可进行轨道板安装。
问题:
<1>.根据背景材料,该项目进度重点控制工程有哪几项?并说明理由。
<2>.针对事件一,请给出该标段合理的预制梁场建设方案。
<3>.针对事件二,请指出项目部的安排是否正确?并说明理由。
<4>.针对事件三,请简要分析造成事故的原因是什么?
<5>.针对事件四,项目经理部的检测内容是否完整?并说明理由。
34
A施工单位承建某新建单线铁路隧道,隧道全长1280m。根据设计图纸,进口段50m埋置较深,出口段30m埋置较浅,设计围岩级别均为V级,石质比较破碎。洞身部分除进、出口段外围岩级别主要为Ⅱ级,局部节理较发育地段围岩级别为Ⅲ级,地下水不发育。
在施工前及施工中有以下情况发生:
事件一,进口段正洞施工时,施工单位采用全断面法开挖,刚进洞即发生塌方事故,所幸没有人员伤亡。
事件二,由于该隧道围岩中基本没有裂隙水,且钻孔时高压水有时不足,钻爆作业时粉尘特别大,施工队采取加强通风的措施,但效果不明显。
事件三,进出口段V级围岩段开挖支护完成后,同时进入洞身Ⅱ、Ⅲ级围岩地段施工,假定每一单口循环开挖进尺为2.50m,平均综合循环时间为12h,剩余20m后由出口端单口开挖。
问题:
<1>.指出事件一中造成隧道塌方的主要原因。
<2>.针对事件二,还可采取什么措施有效降低粉尘?
<3>.针对事件三,进入洞身Ⅱ、Ⅲ级围岩地段后多少天可实现隧道贯通。
35

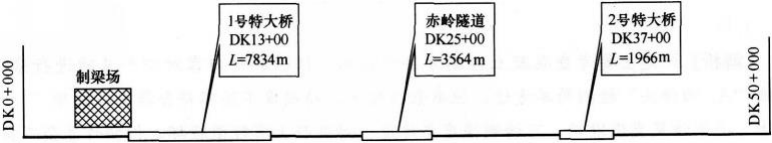

某客运专线2标段工程由某集团公司担负施工,标段内有路基、桥涵、隧道、CRTS-1型板式无砟轨道工程(不含铺轨),主要工程分布如下图。
题目图片
标段内的梁体为双线整孔箱梁,采取场制和现场架梁,计划每天架梁2孔,1号特大桥梁部工程有240×32m孔箱梁,2号特大桥梁部工程有60×32m孔箱梁,两座特大桥采用1个制梁场制梁,梁体采取蒸汽养护。全标段架梁工期为5个月。
隧道进出口有部分Ⅳ级围岩,其余均为Ⅱ、Ⅲ级围岩,洞口采取台阶法开挖,洞身采取全断面开挖,隧道双口掘进,洞内无不良地质。
由于前期征地拆迁的影响,隧道开工时间延迟了1个月。
问题:
<1>.为了保证计划工期的实现,在隧道工期延迟1个月的情况下且隧道工期不能压缩,如何调整箱梁施工方案?
<2>.对于双线整孔箱梁的预制架设,项目部要投入关键机械设备有哪些?
<3>.在每天需要预制2孔箱梁的进度要求下,制梁场需要设置多少个制梁台座?
<4>.针对背景资料中的隧道施工需要配置哪些专业工班?
<5>.对于CRTS-工型板式无砟轨道铺板施工要投入的施工机械有哪些?
